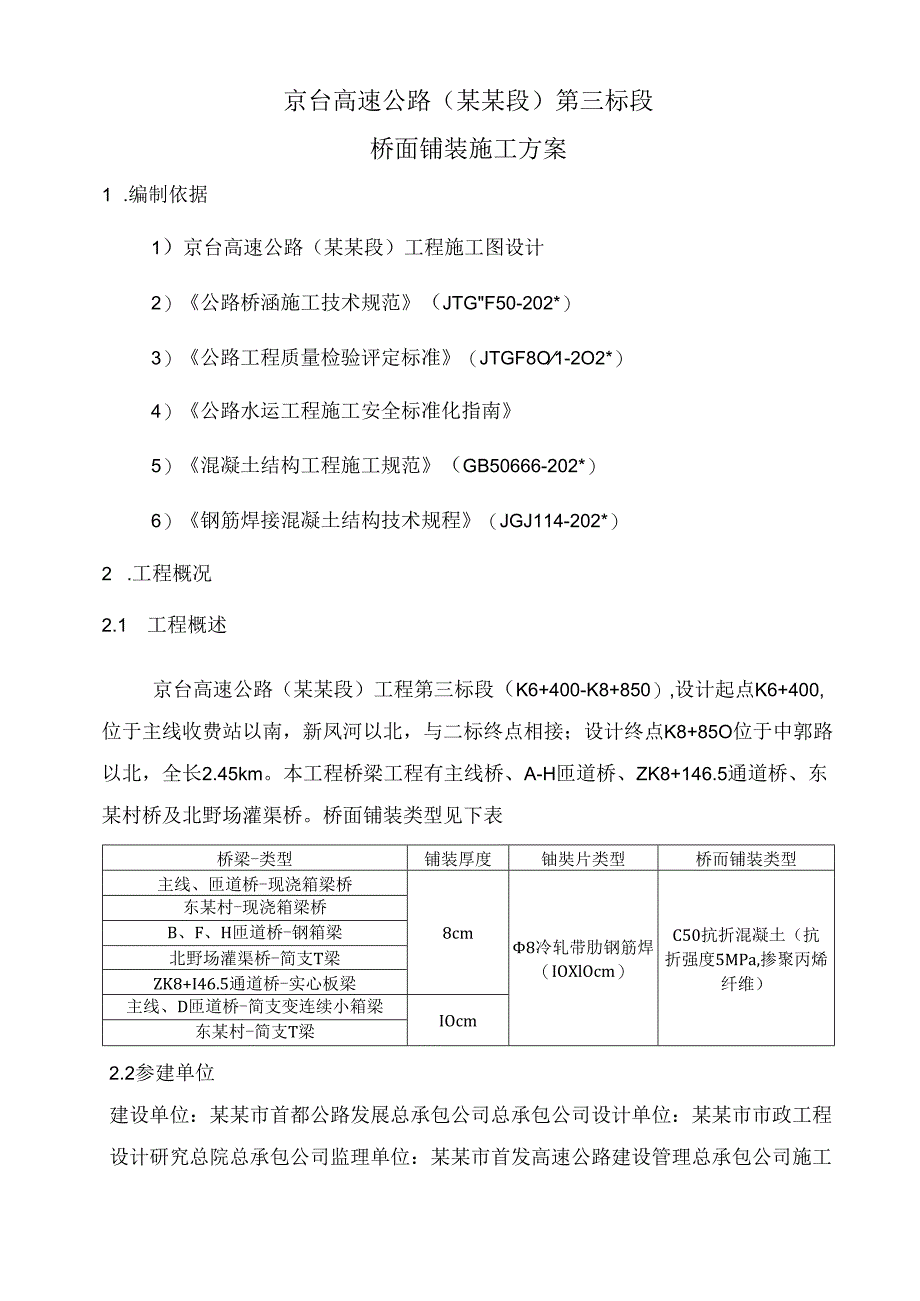

1、京台高速公路(某某段)第三标段桥面铺装施工方案北京市政路福编制:审核:批准:某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年4月目录1 .编制依据12 .工程概况13 .施工计划安排及准备工作24 .施工准备35 .主要施工方法及技术措施46 .质量检验评定标准47 .质量保证措施68 .安全施工措施89 .环境保护与文明施工措施1010 .雨季施工措施详见雨季施工方案”11京台高速公路(某某段)第三标段桥面铺装施工方案1 .编制依据1)京台高速公路(某某段)工程施工图设计2)公路桥涵施工技术规范(JTGF50-202*)3)公路工程质量检验评定标准(JTGF

2、8O1-2O2*)4)公路水运工程施工安全标准化指南5)混凝土结构工程施工规范(GB50666-202*)6)钢筋焊接混凝土结构技术规程(JGJ114-202*)2 .工程概况2.1 工程概述京台高速公路(某某段)工程第三标段(K6+400-K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+85O位于中郭路以北,全长2.45km。本工程桥梁工程有主线桥、A-H匝道桥、ZK8+146.5通道桥、东某村桥及北野场灌渠桥。桥面铺装类型见下表桥梁-类型铺装厚度铀奘片类型桥而铺装类型主线、匝道桥-现浇箱梁桥8cm8冷轧带肋钢筋焊(IOXlOcm)C50抗

3、折混凝土(抗折强度5MPa,掺聚丙烯纤维)东某村-现浇箱梁桥B、F、H匝道桥-钢箱梁北野场灌渠桥-简支T梁ZK8+I46.5通道桥-实心板梁主线、D匝道桥-简支变连续小箱梁IOcm东某村-简支T梁2.2参建单位建设单位:某某市首都公路发展总承包公司总承包公司设计单位:某某市市政工程设计研究总院总承包公司监理单位:某某市首发高速公路建设管理总承包公司施工单位:某某市政建设总承包公司总承包公司2.3主要工程数量桥梁位置单位数员合计主线桥nr4696989276A匝道桥nr1836B匝道桥m210494C匝道桥m21328D匝道桥nr6627E匝道桥m21152F匝道桥m26980G匝道桥Bnr99

4、2H匝道桥tn28506东某村桥m22305北野场桥nr1020通道桥nr10673.施工计划安排及准备工作3.1 施工计划安排主线桥桥面铺装:2016年5月20日-2016年7月30日A匝道桥桥面铺装:2016年5月20口-2016年7月30口B匝道桥桥面铺装:2016年5月IO日202*年6月31日C匝道桥桥面铺装:2016年5月10日-2016年6月1日D匝道桥桥面铺装:2016年5月20口-2016年6月30口E匝道桥桥面铺装:2016年5月25日2016年6月10日F匝道桥桥面铺装:2016年6月1日-2016年7月20日G匝道桥桥面铺装:2016年6月15日-2016年6月20日H

5、施道桥桥面铺装:2016年5月15日-2016年7月20日东某村桥桥面铺装:2016年6月15-2016年6月20口北野场桥桥面铺装:2016年6月10日2016年6月25日通道桥桥面铺装:2016年6月1。日-2016年6月15日3.2 施工安排1)根据项目部阶段目标要求及本标段现场实际情况,在已完工的上部结构处及时进行桥面铺装的施工,合理调配人员、材料、机械,及早动员。2)根据工期安排,桥而铺装施工采用流水作业,施工队伍选用常年与我单位合作施工的专业作业队,现场配置吊车、电焊机等并配置足够的施工人员。3)人员计划安排序号工种计划到场数量备注I管理技术人员6随工程进展随时调整2测量工63质控

6、工64电工25电焊工106混凝土工8()7钢筋工608模板工IO9机械工15IO普工304)机械计划安排序号设备名称型号单位计划进场数量备注1吊车QY25台5随工程进展随时调整2装载机Z1.50台53电焊机BX1-500台104发电机GF120台15切断机GQ50A台26插入式振捣棒50林条107振捣梁1.=6.5n8.5m、9.5m组2228水车IOt台24.施工准备4.1 材料准备1)桥面铺装施工所需用的各种材料经检测合格后上报监理工程师,经监理工程师批准后方可使用。2)桥面铺装C50混凝土采用商品混;凝土,由监理工程师认可的搅拌站供应(某某北斗星混凝土总承包公司、某某榆构总承包公司、某某

7、高强混凝土总承包公司马驹桥分站、某某富鹏混凝土总承包公司、某某成建银龙混凝土总承包公司等),混凝土的配合比必须通过监理工程师审批合格,并且搅拌站的供应能力满足施工要求。混凝土内按设计要求掺加增强混掺型聚丙烯纤维,纤维纯度100%(不含有再生烯烧链材料)。纤维长度为12mm和19mm混掺。混凝土的一级韧性指标I5N3:掺量为0.9kgm3)钢筋及钢筋片应三证齐全,进场后按规范要求进行复试,复试合格后方可使用。钢筋片采用冷轧带肋钢筋焊接,抗拉强度550MPa,延伸率48%。钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,并设立识别标志。钢筋及片在运输过程中,避免锈蚀和污

8、染。钢筋堆置在仓库(1)内,最底面要与地面保持20cm。钢筋片直接卸到桥面上,防雨布苫盖,防止雨淋生锈。4.2 技术及现场准备1)组织所有施工人员认真学习设计图纸、技术规范及验收标准。抓好施工生产的质量管理。无安全技术交底不得进行施工。2)检查梁顶混凝土横向拉毛情况,确保顶面粗糙度,对拉毛不彻底的部位进行补凿毛。用气泵吹去表面浮尘,并清理干净,保证混凝土良好连接。3)测量人员对桥面高程以及桥梁线位、宽度进行校核,准确放出铺装顶面高程浇筑线,符合要求后上报监理工程师进行红测。如果梁顶高程与设计高程出入较大,则上报至设计处,根据设计要求进行高程调整。4.3 临时水电施工过程中所用的水源由生活区水源

9、提供或用水车提供,满足现场用水要求。施工电源从沿线布设的电闸箱接入同时配备发电机以保证备用。5.主要施工方法及技术措施5.1 支撑筋设置在高程控制点位置利用钻孔器在桥面板上钻孔,纵、横向按照片尺寸(并不少于2m间距)布置,每个点处钻两个孔,孔的直径要满足钢筋能够植入。钢筋可采用10钢筋,采用铁锤敲入,如有缝隙则事前灌满水泥浆,再楔入钢筋,保证钢筋牢固。通过测量的标高在植入的一对钢筋上焊接横向钢筋,钢筋顶面即片底面的高程。控制点处横筋焊接完成后,通过拉线将两控制点之间进行加密,重新进行植筋和焊接横筋,所有焊好的钢筋横筋标高必须符合标高。局部加强支撵也可采用同标号的混凝土垫块,以保证片平整,无塌陷

10、O5.2铺设钢筋片钢筋片铺设时,确保其纵向筋在上,必须控制其顶面高程,钢筋焊顶部净保护层厚度为2cmO片搭接采用平接法,搭接长度不小于20cm,并在搭接区中心及两端采用铁丝绑扎牢固。T梁桥在其墩顶连续处设置顺向HRB4()0收发方法、频率权值1的长、沈110用尺M全部12IH尺寸110用IK尺出任意3个IU13眼的对角段差15用纲尺M任怠3个iV.1制筋安装实测项目项次规定值段允许偏冷检会方法和软率!受力钢筋间距(m)两排以上持距5尺:毋构件检杳2个断血3梁,板.拱曲10W.链碇.墩台.柱20灌注机202维筋.帙向水平钢筋.蟀加筋何距(E)10尺:每构件检三E5IQ个问题23用筋骨架尺寸K10

11、K按臂架总数30、抽杳I宽,曲或Hit54窃起钢前位TI(E)20RS1限令架抽我30、25保护JSWl度(1111)柱、然挟肋5尺量:每构件沿模板同边检支8处3锚W地行10板35.3 混凝土浇筑1)混凝土浇筑前检查桥面、钢筋表面等是否清理干净,保护层厚度是否满足设计要求。2)梁端及边梁(如果两侧防撞未浇筑)两侧用IOXlOcm方木支模,用铁丝与伸缩缝预埋筋固定,伸缩缝处及梁缝处用泡沫板填塞,顶部用胶条封闭,避免浆体流入。3)桥面铺装振捣采用整平震动梁,测设桥面高程,采用冲筋分档法施工。滑道使用20钢筋焊接,每皿.5m支撑一处。根据桥面宽度每隔4-6m设置1道滑道。滑道标高误差控制在2mm以内

12、,滑道在粗抹前拆除。4)混凝土采用罐车运输,到场坍落度按18-22cm控制,泵车浇筑,混凝土倾落高度不大于2m.上料前,先将顶板润湿并清除表面积水,由桥外侧(低)向中线处(高)的顺序浇筑,人工用铁锹辅助摊平,布料高度应略高于桥面标高,以备整平和收浆。5)震动梁振捣顺序随浇筑顺序由桥外侧向桥中线处进行。然后振捣梁在轨道上以0.1-0.2nVmin匀速振动滑行保证铺装混凝土平整,人工将多余的混凝土铲走。桥面铺装连续浇注,中途不得间断。边角部位辅以插入式振捣器振捣,人工抹平。6)混凝土终凝前用电动抹平机辅以人工木抹抹平,铺装抹平成活后要有一定粗糙度,抹平时不得洒水,防止起皮。7)混凝土终凝后,在铺装

13、上覆盍一层土工布并洒水养生,养生期间保持养护布及混凝土表面始终湿润,养生时间不少于7d。养生期间桥梁两端设置禁入警戒带,除养生人员,严禁人员及机械设备通过桥面。复合桥面水泥混凝土装实窝项目项次检我项目斓定值成允许偏差ta方法和频率Kffti混凝比强度(M)在合格标准内按附录D检杳32JME(IW)MQ,-S财比物面说筑的后标四检查:每Ioftnfif5处23平整度(HB)5输血尺:检100Il(3处X3尺24横城0.15、水准仪:每100B检查3个断囱16.质量保证措施6.1质量目标1)本标段工程交工验收的质量评定:合格(交工验收质量评定得分大于等于92分)2)竣工验收的质量评定:优良3)申报

14、并取得某某市优质工程奖,争创国家优质工程奖6.2质量保证措施1)为了加强质量管理,更好的完成创优质量目标。成立以项目经理为组长,项目总工、生产经理为副组长,技术、质量、材料、机械、安全人员为组员的质量保证体系领导小组。2)从项目经理到各工程施工队实行领导责任制,质量目标层层分解,一级包一级,一级保一级,从严格技术把关入手,抓好施工生产的质量管理,做到“六不施工,三不交接六不施工是:不进行技术交底不施工,图纸和技术要求不清楚不施工,测量和资料未经审核不施工,材料无合格证或试验不合格不施工,隐蔽工程未经检查签证不施工,未经监理工程师认可或批准工序不施工。“三不交接”是:无自检记录不交接,未经监理工程师

展开阅读全文
