《桥面防水施工方案()() .docx》由会员分享,可在线阅读,更多相关《桥面防水施工方案()() .docx(12页珍藏版)》请在第壹文秘上搜索。

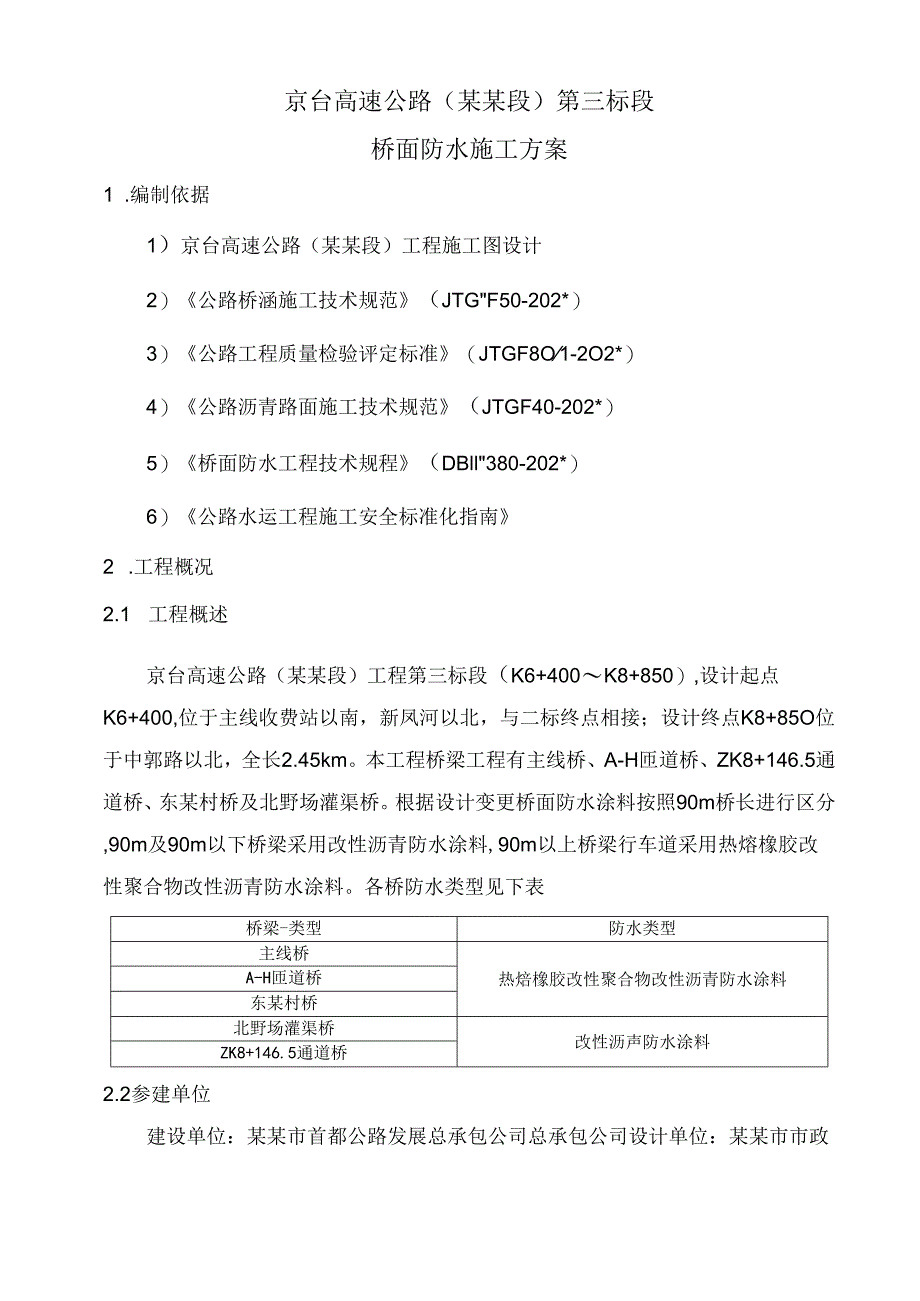

1、京台高速公路(某某段)第三标段桥面防水施工方案北京市政路新3mrs编制:审核:批准:某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年7月目录1 .编制依据12 .工程概况13 .施工计划安排及准备工作24 .主要施工方法及技术措施35 .安全保证措施66 .环保及文明施工措施8京台高速公路(某某段)第三标段桥面防水施工方案1 .编制依据1)京台高速公路(某某段)工程施工图设计2)公路桥涵施工技术规范(JTGF50-202*)3)公路工程质量检验评定标准(JTGF8O1-2O2*)4)公路沥青路面施工技术规范(JTGF40-202*)5)桥面防水工程技术规程(D
2、Bll380-202*)6)公路水运工程施工安全标准化指南2 .工程概况2.1 工程概述京台高速公路(某某段)工程第三标段(K6+400K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+85O位于中郭路以北,全长2.45km。本工程桥梁工程有主线桥、A-H匝道桥、ZK8+146.5通道桥、东某村桥及北野场灌渠桥。根据设计变更桥面防水涂料按照90m桥长进行区分,90m及90m以下桥梁采用改性沥青防水涂料,90m以上桥梁行车道采用热熔橡胶改性聚合物改性沥青防水涂料。各桥防水类型见下表桥梁-类型防水类型主线桥热焙橡胶改性聚合物改性沥青防水涂料A-H匝
3、道桥东某村桥北野场灌渠桥改性沥声防水涂料ZK8+146.5通道桥2.2参建单位建设单位:某某市首都公路发展总承包公司总承包公司设计单位:某某市市政工程设计研究总院总承包公司监理单位:某某市首发高速公路建设管理总承包公司施工单位:某某市政建设总承包公司总承包公司2.3 主要工程数量防水类型桥梁位理单位数量合计热熔橡股改性聚合物改性沥青防水涂料主线桥m24748288358A匝道桥nr1874B匝道桥nr10564C匝道桥m21366D匝道桥m26637E匝道桥nr1190F匝道桥m27172G匝道桥m21030H匝道桥nr8665东某村桥11r2378改性沥青防水涂料北野场桥m212152879
4、通道桥m216643 .施工计划安排及准备工作3.1 施工计划安排施工计划工期:2016年7月10日2016年10月153.2 施工安排1)根据项目部阶段目标要求及本标段现场实际情况,在已完工的桥面铺装整桥或整联处及时进行桥面防水的施工,合理调配人员、材料、机械,及早动员。2)根据工期安排,桥面防水施工采用流水作业,施工队伍选用常年与我单位合作施工的专业作业队,现场配置.抛丸、吸尘及防水设备等并配置足够的施工人员。3)人员计划安排序号工种计划到场数量备注1管理技术人员6随工程进展随时调整2质控工63电工24抛丸工65防水工1()6普工204)机械计划安排序号设备名称型号单位计划进场数M备注1移
5、动式喷砂抛丸机/套2随工程进展随时调整2吸生机/套23发电机50kw台14防水涂料喷涂机/台15角磨机4寸台15)材料准备本工程所使用的沥青质防水材料,采用业主及监理考核合格厂家生产的产品。进场材料必须三证齐全,并进行性能抽样检测,不符合要求的禁止使用。4 .主要施工方法及技术措施4.1 桥面喷砂抛丸施工4.1.1 旅工准备1)喷砂设备进场,在混凝土桥面板进行喷砂抛丸处理前,将作业区域内桥面上堆放的小型机具和其他杂物清理干净,清理桥面堆积物,保持桥面无杂物和其他设备、辅料堆放,并对桥面上外露的钢筋头进行割除,对凸起的混凝土包块予以凿除或采取打磨,保持桥面整体平顺。2)环境条件:环境温度5-40
6、1C,空气相对湿度应90%,且桥而需保持干燥状态,遇卜雨、结露、大客等气候时,严禁进行桥面抛丸作业。3)由项目技术负责人对所有参加施工人员进行技术交底。现场施工前由工地主管现场召开班组会议,分配所有工地人员具体工作、布置当天施工任务及施工技术要点,由现场技术员告知工人工地当天施工安全注意事项,文明施工注意事项等。4)桥而混凝土喷砂施工前必须在桥而混凝土达到设计强度,并且经验收合格后方可进行喷砂作业。5)有油污位置用清洁剂清理并冲洗干净,对较厚的浮浆和部分凸起,造成喷砂机无法通过的地方,应先将浮浆、凸起部位进行凿除,再进行清扫。6)在抛丸作业前,预先进行抛丸工艺试验,确定最佳丸料规格、丸料流量、
7、行走速度等关键工艺参数。参数确定后再进行大面积抛丸处理施工。4.1.2 施工措施1)自动喷砂机行程控制。一般是沿着桥面纵向往复进行,由于吸尘机的功率是恒定的,单次行走工作距离受限,也受吸尘管限制,吸尘管越长,对吸尘机所要形成的真空压就要求越高,所以一般纵向喷砂长度控制在30m左右,保证吸尘器的有效吸收、分离钢砂和灰尘的能力不降低。2)在喷砂机起步阶段时,操作手应先按喷砂机的行走开关,让喷砂机先处于行走状态卜.,再打开放砂阀门,以防止在起步位置喷砂时形成凹坑。3)喷砂机行走速度要调节适当,具体行走速度根据现场的试验结果而定,以保证达到粗糙度(0.5lmm)和清洁度要求。一股控制在712mmin喷
8、砂后的界面能符合要求O4)抛丸设备两次施工行车道之间需要搭接I5cm,根据工程的具体特点和施工需要,合理调节设备,便搭接的部分与整体抛丸处理后的效果一致,无明显结痕,保证抛丸处理后的表面平整度,以防出现高低差等缺陷。5)处理去除深度及二次处理:根据待处理表面不同区域的不同状况及浮浆层的厚度,确定抛丸处理的深度,一般将处理去除深度控制在13mm内,使抛丸平均露骨率N20%。如果一次抛丸未达到要求,必须进行二次处理。6)边处位置采用角磨机做打磨处理,确保清除喷砂机不能到达位置的浮浆,角磨机安装4寸磨具(如钢丝刷、磨盘),在处理边角时要求没有死角位置,并且干净、彻底。7)喷砂完一个工作段后由清理人员
9、及时的用吸砂设备回收散落在喷砂面上的钢丸,新放进喷砂机的料斗中重新使用。抛丸结束后用吹风机将已经喷砂的表面的灰尘清理干净。作业时如果条件允许,应尽量采取顺风工作,以避免作业或吹风时扬起的灰尘对工人的健康造成危害,同时提高工作效率。8)在吸尘器中积满废料后,将废料倒入袋中,在桥面上设置一个区域集中堆放并运走。4.2 防水层施工4.2.1 工作面准备1)清理桥面上的粉尘、浮浆、起沙、空鼓,各类杂物,要求表面干净无明水。2)桥面防水层严禁在雨天、雾天、风力大于5级时施工,施工温度宜为5t35*C之间。4.2.2 施工措施1)涂料经搅拌后无凝胶、结块,呈均匀状态。采用专业的防水涂料喷涂设备,要求雾化程
10、度高,喷涂面须均匀,流量可以调节。2)防水层采取三遍喷涂,保证防水涂膜均匀、平整、无夹层现象。3)底涂(第一遍)。桥面清理干净后喷涂第一遍涂料,以保证涂料能渗入混凝土基面毛细孔,使其具有足够的粘结力。4)喷涂第二遍涂料。待底涂表干后,才能喷涂第二遍涂料,以防止起鼓。喷涂必须均匀,在桥面不能有涂料堆积现象,也不能漏喷。5)在第二涂表干后进行面涂(第三遍)。最后一次喷涂时,仔细检查有无参差或漏喷处并同时进行修补。最后确保整个基面无漏喷、起鼓处。三遍防水涂膜按l5mm(1.0-1.5Kgm2)控制。6)涂料防水层施工不能一次完成需留接茬时,其甩茬应注意保护,预留茬应大于300mm以上,搭接宽度应大于
11、100mm,下次施工前需先将甩茬表面清理干净,再涂刷涂料。7)施工完成后,桥面禁止车辆通行,并尽快铺筑沥青混凝土。水乳型沥青防水涂料质量检验项目序号检验内容检验标准1厚度mm21.52固体含量453耐热度,140C无潦淌、滑动、滴落4不透水性0.1MPa,30min无渗水5粘结强度MPa-0.36表干时间,hW87实干时间,h248低温柔度JC-15注:检验数量在施工过程中施工单位全数(目测)检查。见证取样以施工面积1000()11f为一检测批量,抽取一组试样做见证试验。检验方法:检查出厂合格证和质量检验报告,现场见证抽样检验报告。4.3 施工控制及注意事项1)作业的环境条件:抛丸及防水作业应
12、符合方案中的温度及湿度要求,阴雨潮湿天应停止作业。2)抛丸作业前,混凝土表面严重的油污和尘土等附着物用清洗剂及工具清除。3)经过抛丸处理的混凝土表面应无油污、杂物、浮浆层,骨料露出20%以上,同时表面的粗糙度指标达到0.5Imm.4)抛丸处理后的混凝土表面不宜外时间过长,应使其后续工序与抛丸施工实行衔接。5)抛丸处理后的混凝土表面要做好保护,禁止通行,防止二次污染。6)后续施工应在抛丸处理后尽快进行,以免处理后的表面被再次污染。7)喷涂施工时要注意防止污染,防撞栏处要有挡板遮挡。8)喷涂时要安排技术熟练的工人,发现桥面防水涂膜不均匀处或破坏处要及时修补。4.4 养护及交通管制施工完成后,派专人
13、进行交通管制,封闭交通,为沥青油面层施工作准备,并禁止车辆通行。5.安全保证措施1)认真贯彻执行国家安全生产、劳动保护方面的方针、政策和法规,以及市有关安全生产的管理规定。2)对所有进场人员进行安全教育,并对管理人员及工作人员做安全技术交底。3)在施工现场,应做到三级配电、两级漏电保护。所有电箱由专业电工管理,非电工不得任意接电。4)所有用电线架设在安全可靠的位置不得有拖地线,不得有漏电现象。使用电动工具设漏电保护装置,操作人员必须穿戴绝缘鞋、绝缘手套,严防触电事故发生。5)作业区域采取隔离措施,非作业人员禁止入内。6)严格执行现场使用明火制度,所有易燃物品集中存放,配备专职管理人员和相应的消
14、防器材。7)抛丸机操作安全措施工作时必须戴上防护面罩(有机玻璃制成),口罩及穿防滑工作鞋;当设备发生故障,须立即停车时,应拉开总电门手柄。在维修设备时,应拉开总电门,以免造成人身事故。在卜.列情况下禁止工作:防护帘破坏,失去防护作用。抛丸室或抛丸机,有局部被铁丸穿透。供丸系统被堵塞。抛丸机转动的不平衡。工作中必须遵守以下安全操作规定:抛丸机未起动前,禁止打开供铁丸的控制阀门。每当起动-次抛丸机后,必须进行运转检查。在正常情况下,抛丸机的运转应该是平稳的和没有大的震动声音。抛丸室在工作中,必须经常检查供铁丸系统,以防堵塞。抛丸室悬挂输送链上的吊钩上挂铸件数量,应根据铸件大小而定,不得超过吊钩的规定载荷范围。吊钩上所挂的铸件,必须牢固和不妨碍吊钩的自由旋转。散落设备周围的铁丸,必须经常清理,并加入到抛丸室中回用。加入到抛丸室中的铁丸必须过筛。工作完毕,清理工作场地,保持通道畅通。专业设备必须由专人操作,特殊工种必须持安全考核合格证上岗,严禁无证操作、违章作业。夜间施工时,必须配备照明设备,井在危险处设置明显标志或设置隔离栅、防护等,确保施工人员和机械设备的安全。施工中须穿工作服,佩戴目镜、手套、口罩、面具等劳保用品并尽量在施工环境通风良好时进行。8
