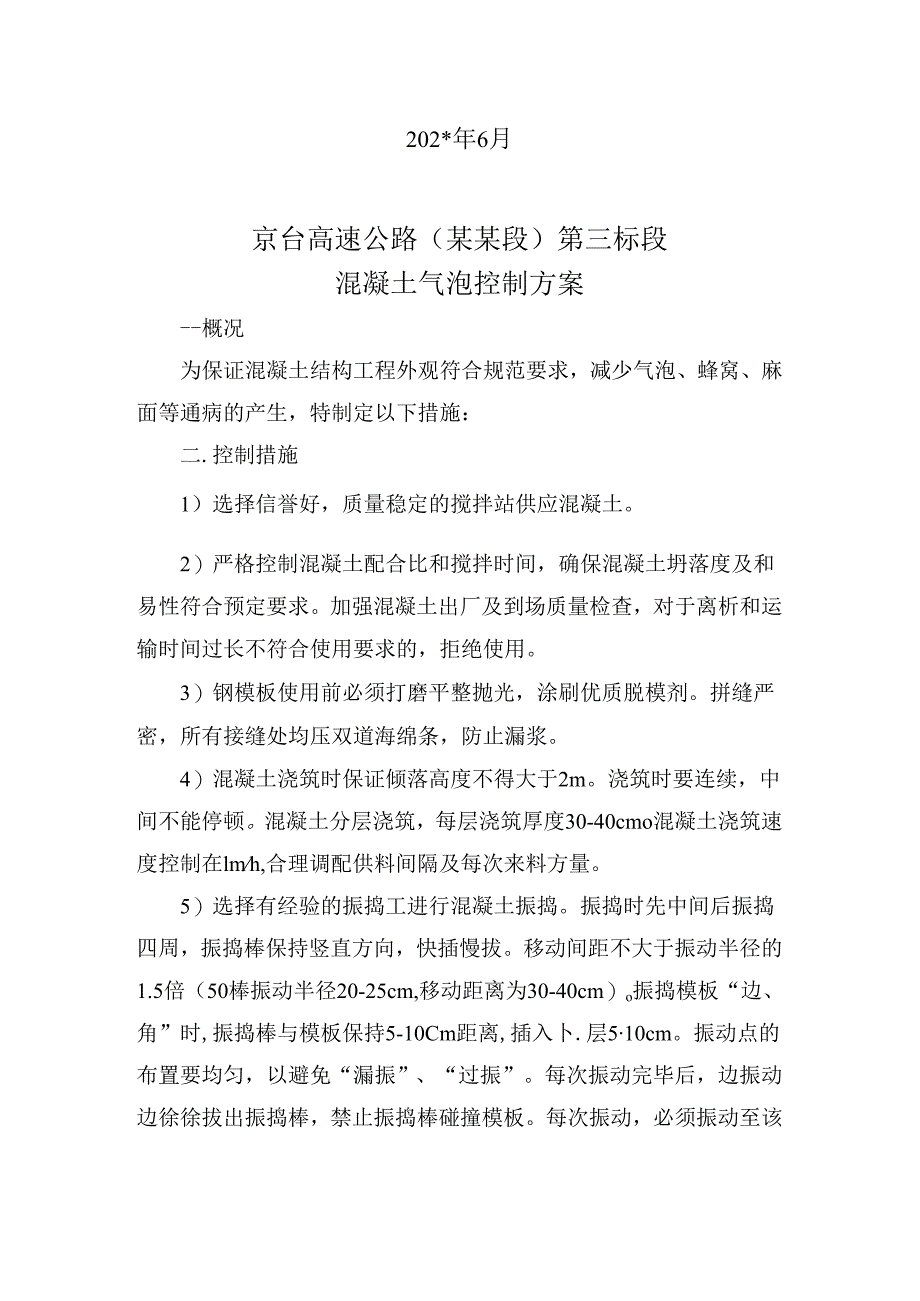

1、京台高速公路(某某段)第三标段混凝土气泡控制方案北京市政路就编制:审核:批准:某某市政建设总承包公司总承包公司京台高速公路(某某段)第三标段项目经理部202*年6月京台高速公路(某某段)第三标段混凝土气泡控制方案-概况为保证混凝土结构工程外观符合规范要求,减少气泡、蜂窝、麻面等通病的产生,特制定以下措施:二.控制措施1)选择信誉好,质量稳定的搅拌站供应混凝土。2)严格控制混凝土配合比和搅拌时间,确保混凝土坍落度及和易性符合预定要求。加强混凝土出厂及到场质量检查,对于离析和运输时间过长不符合使用要求的,拒绝使用。3)钢模板使用前必须打磨平整抛光,涂刷优质脱模剂。拼缝严密,所有接缝处均压双道海绵条

2、,防止漏浆。4)混凝土浇筑时保证倾落高度不得大于2m。浇筑时要连续,中间不能停顿。混凝土分层浇筑,每层浇筑厚度30-40cmo混凝土浇筑速度控制在lmh,合理调配供料间隔及每次来料方量。5)选择有经验的振捣工进行混凝土振捣。振捣时先中间后振捣四周,振捣棒保持竖直方向,快插慢拔。移动间距不大于振动半径的1.5倍(50棒振动半径20-25cm,移动距离为30-40cm)o振捣模板“边、角”时,振捣棒与模板保持5-10Cm距离,插入卜.层510cm。振动点的布置要均匀,以避免“漏振”、“过振”。每次振动完毕后,边振动边徐徐拔出振捣棒,禁止振捣棒碰撞模板。每次振动,必须振动至该部位凝土不再下沉、不再冒

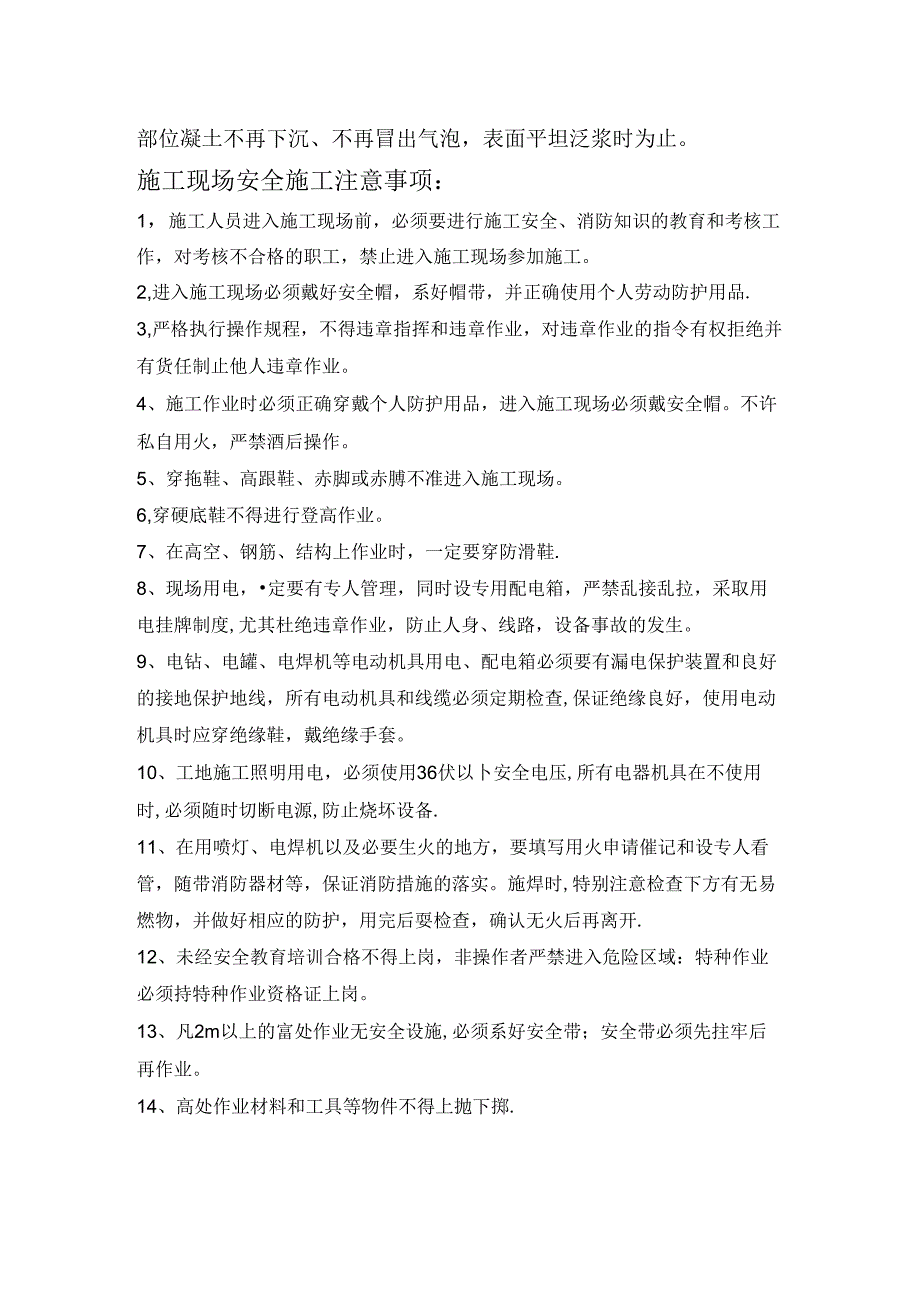

3、出气泡,表面平坦泛浆时为止。施工现场安全施工注意事项:1,施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2,进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3,严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有货任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6,穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,定要有专人管理,同时设专用

4、配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电罐、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以卜安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请催记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后耍检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域:特种作业必须持特种作业资格证上岗。13、凡2m以上的富处作业无安全设施,必须系好安全带;安全带必须先拄牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、痛病痛以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
