5落地式卸料平台施工方案.docx

上传人:p** 文档编号:1074823 上传时间:2024-06-29 格式:DOCX 页数:17 大小:68.98KB
下载 相关 举报
5落地式卸料平台施工方案.docx_第1页
第1页 / 共17页
5落地式卸料平台施工方案.docx_第2页
第2页 / 共17页
5落地式卸料平台施工方案.docx_第3页
第3页 / 共17页
5落地式卸料平台施工方案.docx_第4页
第4页 / 共17页
5落地式卸料平台施工方案.docx_第5页
第5页 / 共17页
5落地式卸料平台施工方案.docx_第6页
第6页 / 共17页
5落地式卸料平台施工方案.docx_第7页
第7页 / 共17页
5落地式卸料平台施工方案.docx_第8页
第8页 / 共17页
5落地式卸料平台施工方案.docx_第9页
第9页 / 共17页
5落地式卸料平台施工方案.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《5落地式卸料平台施工方案.docx》由会员分享,可在线阅读,更多相关《5落地式卸料平台施工方案.docx(17页珍藏版)》请在第壹文秘上搜索。

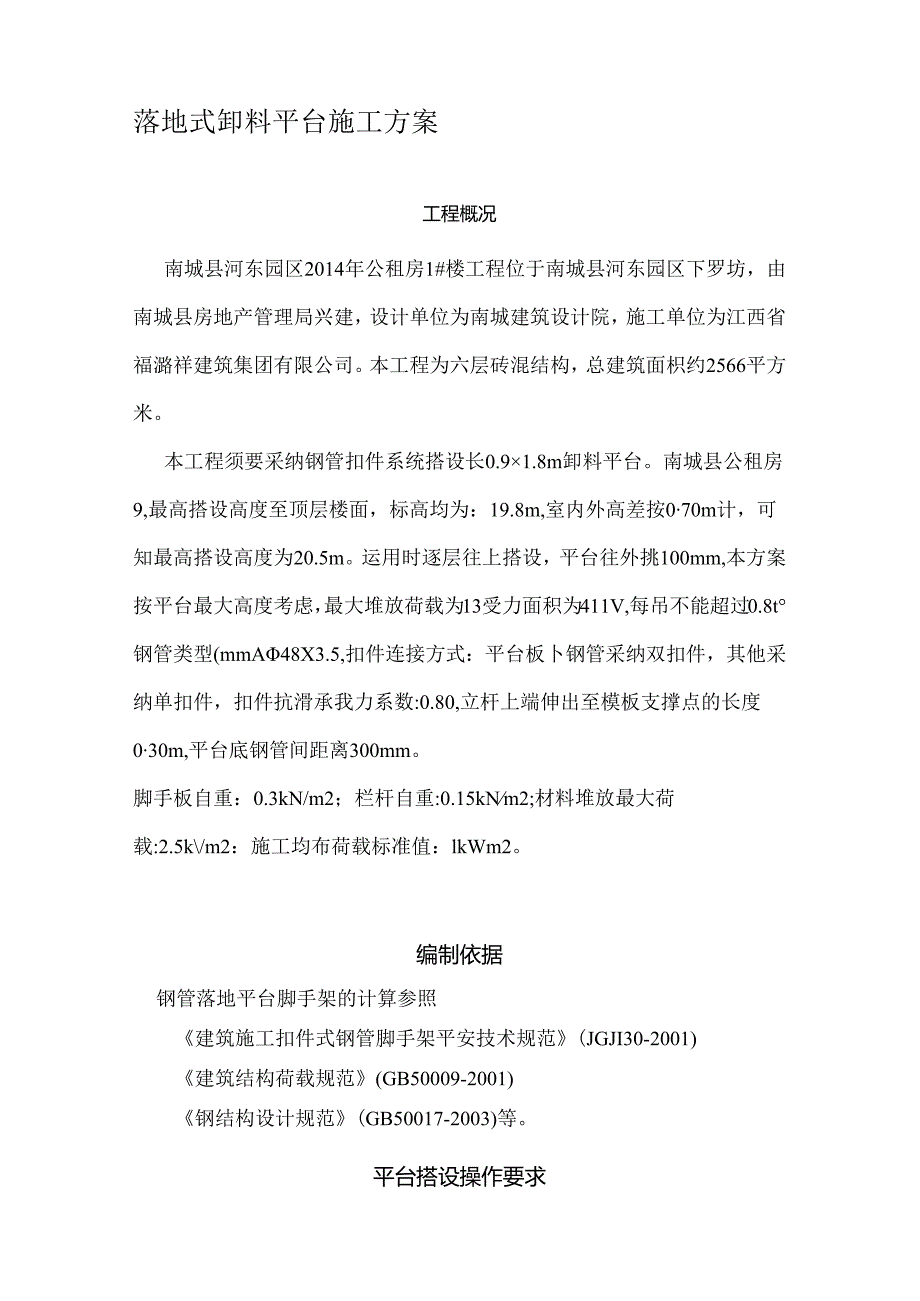

1、落地式卸料平台施工方案工程概况南城县河东园区2014年公租房1#楼工程位于南城县河东园区下罗坊,由南城县房地产管理局兴建,设计单位为南城建筑设计院,施工单位为江西省福潞祥建筑集团有限公司。本工程为六层砖混结构,总建筑面枳约2566平方米。本工程须要采纳钢管扣件系统搭设长0.91.8m卸料平台。南城县公租房9,最高搭设高度至顶层楼面,标高均为:19.8m,室内外高差按070m计,可知最高搭设高度为20.5m。运用时逐层往上搭设,平台往外挑100mm,本方案按平台最大高度考虑,最大堆放荷载为13受力面积为411V,每吊不能超过0.8t钢管类型(mmA48X3.5,扣件连接方式:平台板卜钢管采纳双扣

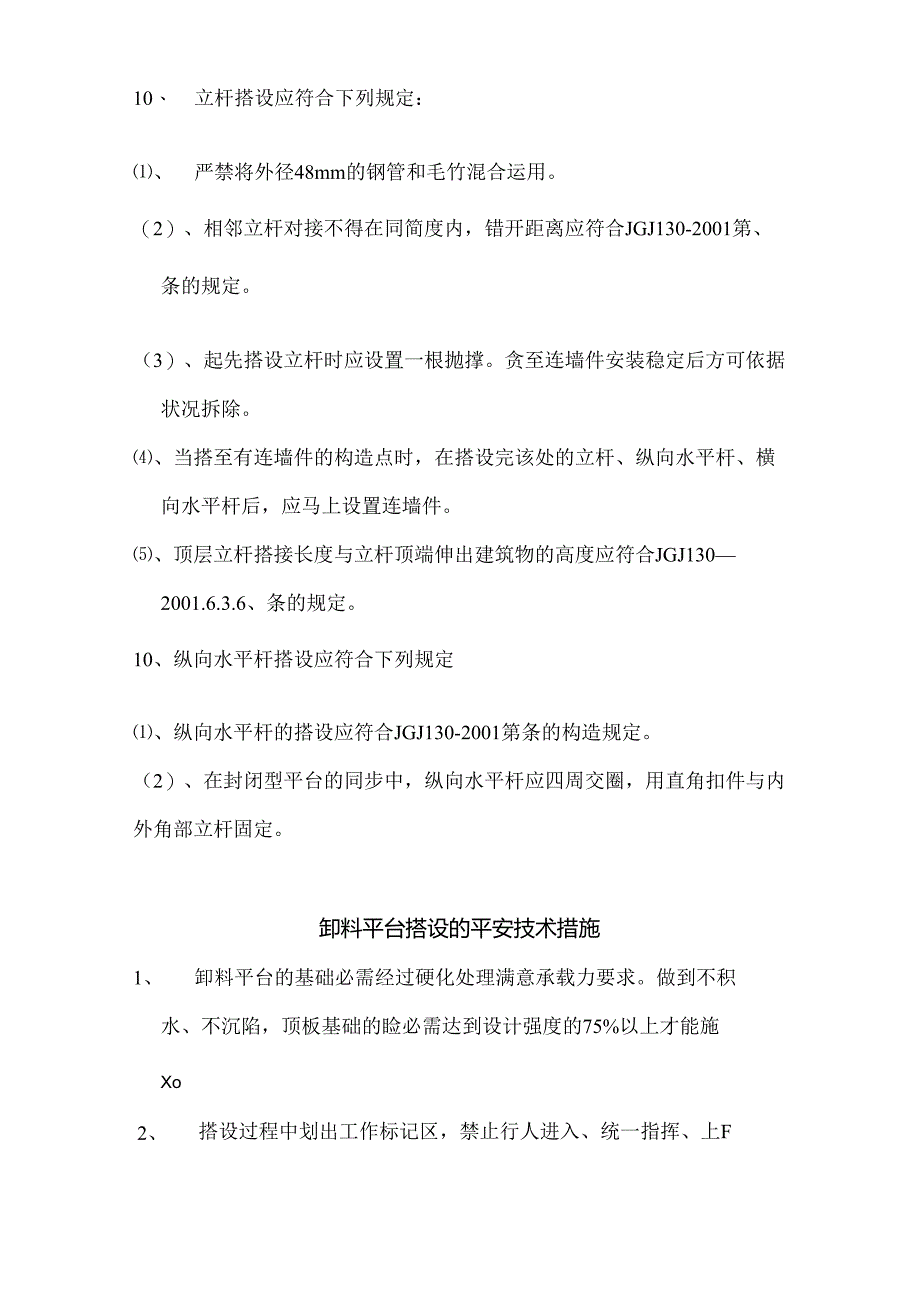

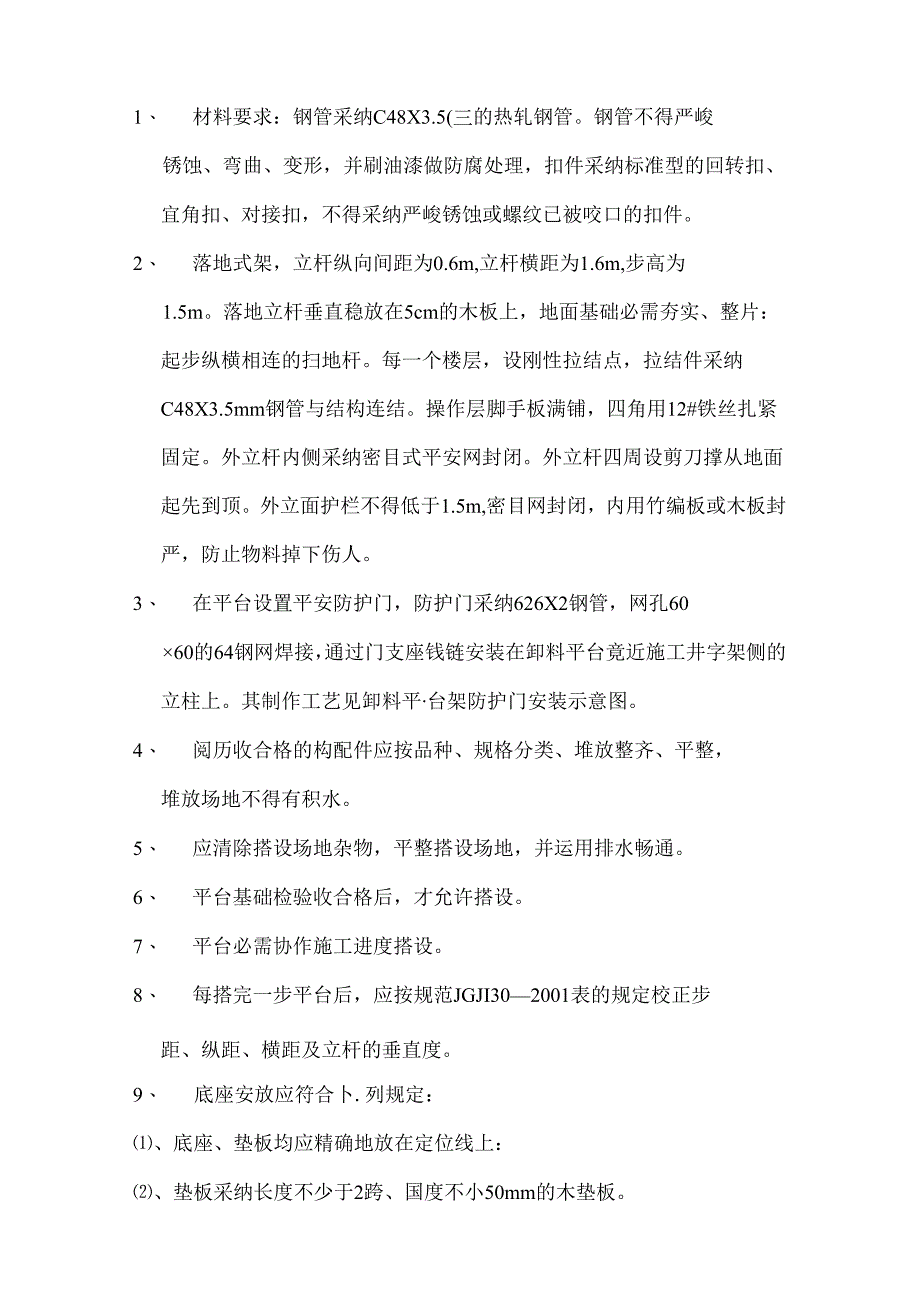

2、件,其他采纳单扣件,扣件抗滑承我力系数:0.80,立杆上端伸出至模板支撑点的长度030m,平台底钢管间距离300mm。脚手板自重:0.3kN/m2;栏杆自重:0.15kNm2;材料堆放最大荷载:2.5k/m2:施工均布荷载标准值:lkWm2。编制依据钢管落地平台脚手架的计算参照建筑施工扣件式钢管脚手架平安技术规范(JGJI30-2001)建筑结构荷载规范(GB50009-2001)钢结构设计规范(GB50017-2003)等。平台搭设操作要求1、 材料要求:钢管采纳C48X3.5(三的热轧钢管。钢管不得严峻锈蚀、弯曲、变形,并刷油漆做防腐处理,扣件采纳标准型的回转扣、宜角扣、对接扣,不得采纳严

3、峻锈蚀或螺纹已被咬口的扣件。2、 落地式架,立杆纵向间距为0.6m,立杆横距为1.6m,步高为1.5m。落地立杆垂直稳放在5cm的木板上,地面基础必需夯实、整片:起步纵横相连的扫地杆。每一个楼层,设刚性拉结点,拉结件采纳C48X3.5mm钢管与结构连结。操作层脚手板满铺,四角用12#铁丝扎紧固定。外立杆内侧采纳密目式平安网封闭。外立杆四周设剪刀撑从地面起先到顶。外立面护栏不得低于1.5m,密目网封闭,内用竹编板或木板封严,防止物料掉下伤人。3、 在平台设置平安防护门,防护门采纳626X2钢管,网孔6060的64钢网焊接,通过门支座钱链安装在卸料平台竟近施工井字架侧的立柱上。其制作工艺见卸料平台

4、架防护门安装示意图。4、 阅历收合格的构配件应按品种、规格分类、堆放整齐、平整,堆放场地不得有积水。5、 应清除搭设场地杂物,平整搭设场地,并运用排水畅通。6、 平台基础检验收合格后,才允许搭设。7、 平台必需协作施工进度搭设。8、 每搭完一步平台后,应按规范JGJI302001表的规定校正步距、纵距、横距及立杆的垂直度。9、 底座安放应符合卜.列规定:、底座、垫板均应精确地放在定位线上:、垫板采纳长度不少于2跨、国度不小50mm的木垫板。10、 立杆搭设应符合下列规定:、严禁将外径48mm的钢管和毛竹混合运用。(2)、相邻立杆对接不得在同简度内,错开距离应符合JGJ130-2001第、条的规

5、定。(3)、起先搭设立杆时应设置一根抛撑。贪至连墙件安装稳定后方可依据状况拆除。、当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应马上设置连墙件。、顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合JGJ1302001.6.3.6、条的规定。10、纵向水平杆搭设应符合下列规定、纵向水平杆的搭设应符合JGJ130-2001第条的构造规定。(2)、在封闭型平台的同步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。卸料平台搭设的平安技术措施1、卸料平台的基础必需经过硬化处理满意承载力要求。做到不积水、不沉陷,顶板基础的睑必需达到设计强度的75%以上才能施Xo2、搭设过

6、程中划出工作标记区,禁止行人进入、统一指挥、上F呼应、动作协调,严禁在无人指挥卜作业。当解开与另一人有关的扣件时必需先告知对方,并得到允许,以放堕落伤人。3、 在搭设过程中应由平安员、架子班长等进行检查、验收和签证。每两步验收一次,达到设计施工要求后挂合格牌-一块。4、 施工负责人要组织相关人员定期对搭设的卸料平台定期和不定期的检查,驾驭平台的运用、维护状况,尤其是在大风大雨过后,要对卸料平台进行检查,对不合格的部位进行修复或更换,合格后方可接着运用。卸料平台上施工作业的平安技术措施1、 结构卸料平台支搭一层,支搭完毕后,经项目部平安员验收合格后方可运用。任何班组长和个人,未经同意不得随意撤除

7、卸料平台部件。2、 严格限制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3KNml,确保较大平安储备。3、 定期检查卸料平台,发觉问题和隐患,在施工作业前刚好修理加固,以达到坚实稳定,确保施工平安。4、 禁止随意拆卸平安防护门,运用时只有当提升吊篮到达卸料层时,卸料人员才能打开防护门,进行卸料工作。卸料完成后,卸料人员应刚好关闭防护门,扣好防护销后,方可启动井字架。卸料平台拆除的平安技术措施1、 拆除前,全面检查待拆卸料平台,依据检查结果,拟订出作业安排,报请批准,确保施工平安。2、 架体拆除前,必需察看施工现场环境,包括外卸料平台、地面的设施等各类障碍物、连墙件及拆架体各吊件、附件、电

8、气装置状况,凡能提前拆除的尽量拆除掉。3、 拆架是应划分作业区,四周设绳绑围栏或直立警戒标记,地面应设专人指挥,禁止非作业人员进入。4、 拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,必需先告知对方,并得到允许,以放堕落伤人。5、 在拆架时,不得中途换人,如必需换人时,应将拆除状况交代清晰后方可离开。6、 每天拆架卜.班时,不应留卜.隐患部位。7、 拆架时严禁碰撞卸料平台旁边电源线,以防触电事故。8、 全部杆件和扣件在拆除进行分别,不准在杆上附着扣件或两杆连着送到地面。9、 全部的脚尸板,应自外向内直立搬远,以防脚F板和垃圾物从高处坠落伤人。10、拆下的:零配件严禁从高空抛

9、投。文明施工要求依据卸料平台施工的特别性,结合公司职业健康平安管理手册、程序文件、要求施工时做到如卜丁1、 进入施工现场的人员必需戴好平安帽,高空作业系好平安带,穿好防滑鞋等,现场严禁吸烟。2、 进行施工的人员要爱惜场内的各种标记牌,不得随意拆除和移动标记牌。3、 严禁酗酒人员商家作业,施工操作时要求精力集中、禁止开玩笑和打闹。4、 卸料平台搭设人员必需是经考试合格的专业架子工,上岗人员定期检查,体检合格者方可发上岗证,凡患有高血压、贫血病、心脏病及其他不适合高空作业者,一律不得上脚手架操作。5、 上架子作业人员上下均应走人行梯道,不准攀爬架子飞6、 护身栏、脚手板、挡脚板、密目平安网等影响作

10、业班组支模时,如需拆改时,应由架了工来完成,任何人得随意拆改。7、 卸料平台验收合格后任何人不得擅自拆改,如需做局部拆改时,须经技术部同意后由架子工操作。8、 不准利用卸料平台吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动。9、 在架子上的作用人员不得随意拆动卸料平台的全部拉结点和脚手板,以及扣件绑扎等全部架夕部件。10、卸料平台假如运用时间较长,因此在运用过程中须要进行检查,发觉基础下沉、杆件变形严峻、防护不全、拉结松动等问题要刚好解决。11、要保证卸料平台体的整体性,不得与龙门架一并拉结,不得截断架体。12、施工人员严禁凌空抛投杆件、物料及其他物品、材料、工具用滑轮和绳索运

11、愉,不得乱扔。13、运用工具要放在工具袋内,防止掉落伤人;登高要穿防滑鞋、袖口及裤口要扎紧。14、卸料平台堆放场地做到整齐、摆放合理、专人保管,并建立严格另退料手续。15、施工人员做到工完料清,确保卸料平台施工材料不奢侈。16、六级以上大风、大雪、大雾、大雨天气停止卸料平台作业。在冬季、雨季要常常检查脚手板、斜道板、跳板上有无积雪、积水等物。若有应随时清扫。并要实行防滑措施。落地平台计算书钢管脚手架的计算参照建筑施工扣件式钢管脚手架平安技术规范(JGJI30-2001)、建筑地基基础设计规范(GB50007-2002)、建筑结构荷载规范(GB50009-2001)、钢结构设计规范(GB5001

12、7-2003)等规范。支撑高度在4米以上的模板支架被称为扣件式钢管高支撑架,对于高支掾架的计算规范存在重要疏漏,使计算极简单出现不能完全确保平安的计算结果。本计算书还参照施工技术2002.3.扣件式钢管模板高支撑架设计和运用平安,供脚手架设计人员参考。Ia落地平台支撑架立面简图落地平台支撑架立杆稳定性荷载计算单元一、参数信息:1.基本参数立柱横向间距或排距1.(m):1.60,脚手架步距h(m):0.60;立杆纵向间距h(m):0.62,脚手架搭设高度H(m):南城县公租房1#楼搭设高度均为20.50m.立杆上端伸出至模板支撑点的长度a(m):0.30,平台底钢管间距离(mm):600.00:

13、钢管类型G三):48X3.25,扣件连接方式:双扣件,扣件抗滑承载力系数:0.80;2.荷载参数脚手板自重(kN/nd:。.500;栏杆自重(kNm%0.080:材料堆放最大荷载(kN/m?):1.000;施工均布荷载标准值(kN7110:1.000:二、纵向支撑钢管计算:纵向钢管依据均布荷载卜连续梁计算,截面力学参数为截面反抗矩W=4.79cm3:截面惯性矩I=11.50cm;PznZqzTqa_Jt_4i-4*纵向钢管计算筒图1.荷载的计算:(1)脚手板与栏杆自重(kN/m):qll=0.080+0.5000.600=0.380kN/m;(2)堆放材料的自重线荷载(kN/m):ql2=1.

14、0000.600=0.600kN/m:(3)活荷载为施工荷载标准值(kN7m):pl=1.000X0.600=0.600kN/m2.强度计算:最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩。最大弯矩考虑为解荷载与活荷载的计算值最不利安排的弯矩和;最大弯矩计算公式如下:最大支座力计算公式如下:N=IAqlI+1.2gJ均布恒载:ql=1.2qll+1.2q12=1.20.380+1.20.600=1.176kN/m:均布活载:q2=1.4X0.600=0.840kN/m;最大弯距M.,=0.1X1.176X0.620+0.1170.8400.6202=0.083kN.m:最大支座力N=1.1X1.

15、176X0.620+1.2X0.840X0.620=1.427kN;截面应力O=0.083IO6/(4790.0)=17.324N/mm2;纵向钢管的计算强度17.324小于205OOOWmR满意要求!3.挠度计算:最大挠度考虑为三跨连续梁均布荷载作用下的挠度;计算公式如下:三0677三+0990-1.100FZ均布恒载:q=q+q2=0.980kN/m:均布活载:P=O.600kN/m;V=(0.677O.980+0.990O.600)620.07(1OO2.060105ll5000.0)=0.078mm纵向钢管的最大挠度小于1900.000/250与10,满意要求!三、横向支撑钢管计算:支撑钢管依据集中荷载作用卜的三跨连续梁计算;集中荷载P取纵向板底支撑传递力,P1.427kN;pppppppppppppppppppp

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
