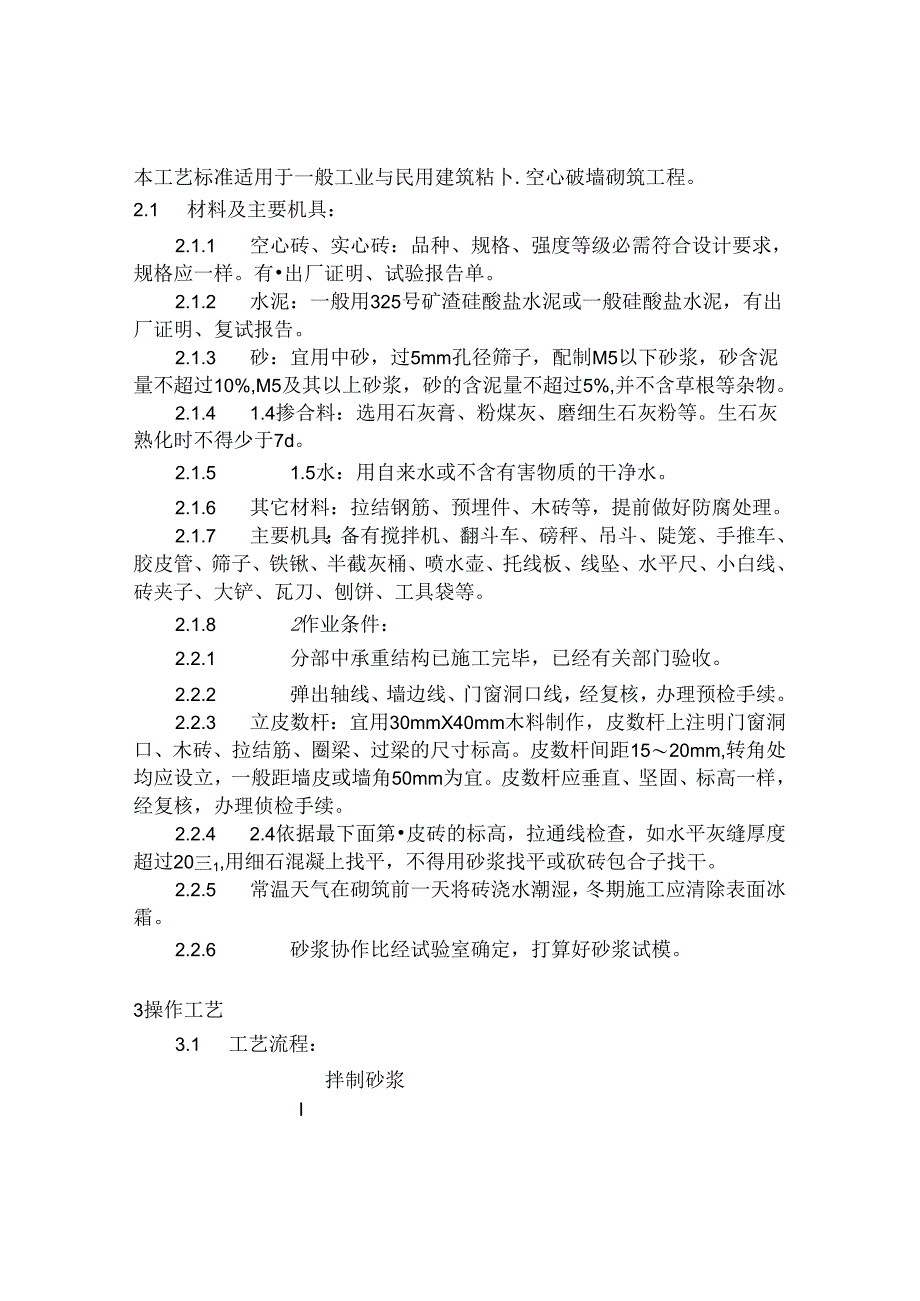

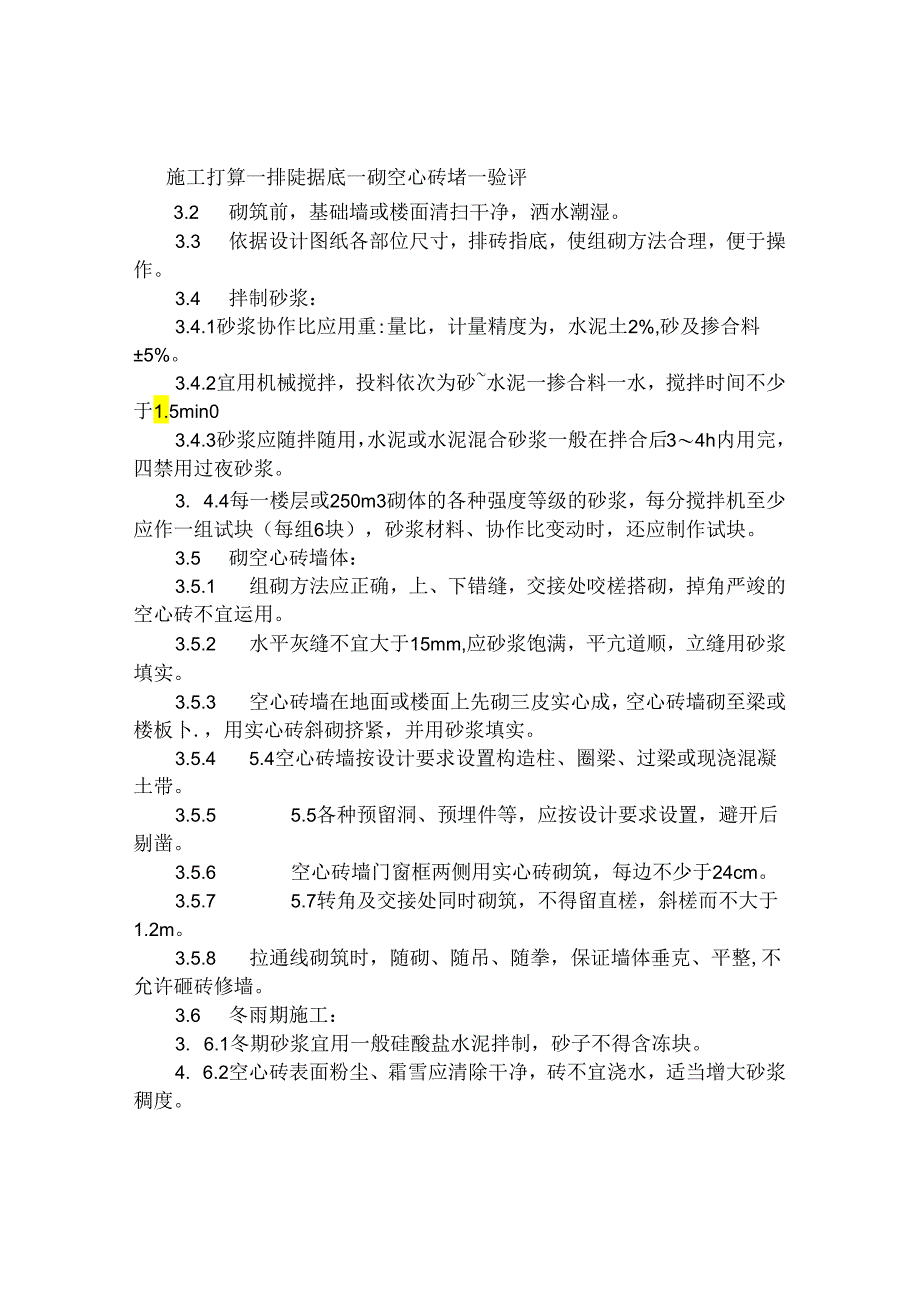

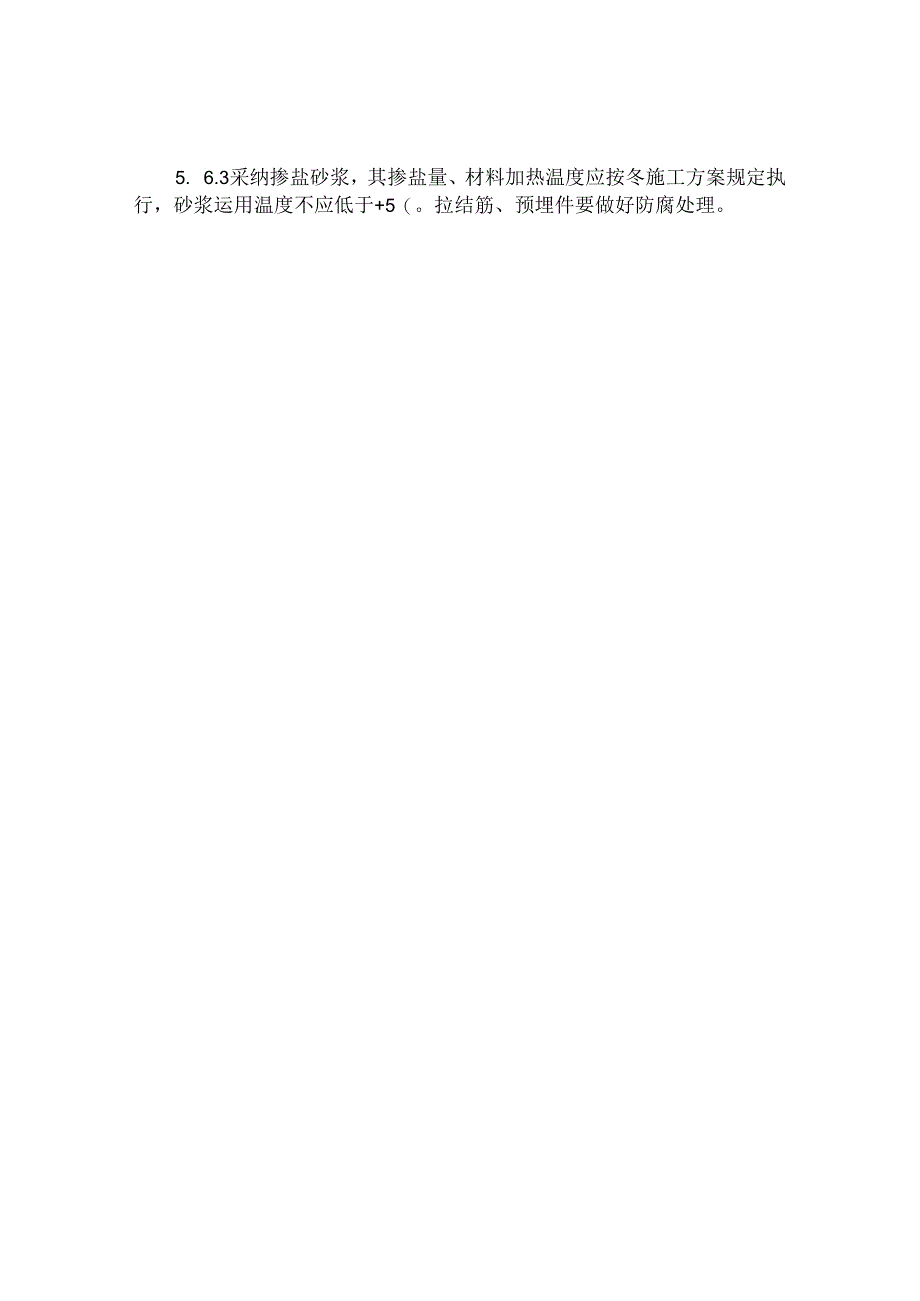

《605空心砖墙砌筑工艺.docx》由会员分享,可在线阅读,更多相关《605空心砖墙砌筑工艺.docx(5页珍藏版)》请在第壹文秘上搜索。
1、本工艺标准适用于一般工业与民用建筑粘卜.空心破墙砌筑工程。2.1 材料及主要机具:2.1.1 空心砖、实心砖:品种、规格、强度等级必需符合设计要求,规格应一样。有出厂证明、试验报告单。2.1.2 水泥:一般用325号矿渣硅酸盐水泥或一般硅酸盐水泥,有出厂证明、复试报告。2.1.3 砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不超过10%,M5及其以上砂浆,砂的含泥量不超过5%,并不含草根等杂物。2.1.4 1.4掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等。生石灰熟化时不得少于7d。2.1.5 1.5水:用自来水或不含有害物质的干净水。2.1.6 其它材料:拉结钢筋、预埋件、木砖等
2、,提前做好防腐处理。2.1.7 主要机具;备有搅拌机、翻斗车、磅秤、吊斗、陡笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨饼、工具袋等。2.1.8 2作业条件:2.2.1 分部中承重结构已施工完毕,已经有关部门验收。2.2.2 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。2.2.3 立皮数杆:宜用30mmX40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。皮数杆间距1520mm,转角处均应设立,一般距墙皮或墙角50mm为宜。皮数杆应垂直、坚固、标高一样,经复核,办理侦检手续。2.2.4 2.4依据最下面第
3、皮砖的标高,拉通线检查,如水平灰缝厚度超过20三1,用细石混凝上找平,不得用砂浆找平或砍砖包合子找干。2.2.5 常温天气在砌筑前一天将砖浇水潮湿,冬期施工应清除表面冰霜。2.2.6 砂浆协作比经试验室确定,打算好砂浆试模。3操作工艺3.1 工艺流程:拌制砂浆I施工打算一排陡据底一砌空心砖堵一验评3.2 砌筑前,基础墙或楼面清扫干净,洒水潮湿。3.3 依据设计图纸各部位尺寸,排砖指底,使组砌方法合理,便于操作。3.4 拌制砂浆:3.4.1砂浆协作比应用重:量比,计量精度为,水泥土2%,砂及掺合料5%。3.4.2宜用机械搅拌,投料依次为砂水泥一掺合料一水,搅拌时间不少于1.5min03.4.3砂
4、浆应随拌随用,水泥或水泥混合砂浆一般在拌合后34h内用完,四禁用过夜砂浆。3. 4.4每一楼层或250m3砌体的各种强度等级的砂浆,每分搅拌机至少应作一组试块(每组6块),砂浆材料、协作比变动时,还应制作试块。3.5 砌空心砖墙体:3.5.1 组砌方法应正确,上、下错缝,交接处咬槎搭砌,掉角严竣的空心砖不宜运用。3.5.2 水平灰缝不宜大于15mm,应砂浆饱满,平亢道顺,立缝用砂浆填实。3.5.3 空心砖墙在地面或楼面上先砌三皮实心成,空心砖墙砌至梁或楼板卜.,用实心砖斜砌挤紧,并用砂浆填实。3.5.4 5.4空心砖墙按设计要求设置构造柱、圈梁、过梁或现浇混凝土带。3.5.5 5.5各种预留洞
5、、预埋件等,应按设计要求设置,避开后剔凿。3.5.6 空心砖墙门窗框两侧用实心砖砌筑,每边不少于24cm。3.5.7 5.7转角及交接处同时砌筑,不得留直槎,斜槎而不大于1.2m。3.5.8 拉通线砌筑时,随砌、随吊、随拳,保证墙体垂克、平整,不允许砸砖修墙。3.6 冬雨期施工:3. 6.1冬期砂浆宜用一般硅酸盐水泥拌制,砂子不得含冻块。4. 6.2空心砖表面粉尘、霜雪应清除干净,砖不宜浇水,适当增大砂浆稠度。5. 6.3采纳掺盐砂浆,其掺盐量、材料加热温度应按冬施工方案规定执行,砂浆运用温度不应低于+5(。拉结筋、预埋件要做好防腐处理。4.1保证项目:4.1.1 空心砖的品种、规格、强度必需
6、符合设计要求,有出厂合格证、试验报告。4.1.2 砂浆品种必需符合设计要求,强度必需符合下列规定:4. 1.2.1同品种、同强度等级砂浆各组试块平均强度不小于fm,匕6. 1.2.2随意一组试块强度不小于075fm,k.7. 1.3空心砖砌体水平灰缝砂浆饱满,立缝填塞密实。8. 1.4转角处严禁留宜槎,其它部位应留斜槎。4.2 基本项目:4.2.1 上下破错缝,每间(处)2皮砖通缝不超过3处。4.2.2 接槎处砂浆密实,缝破平直,接槎处水平灰缝小于5mm或有透亮缺陷不超过5个。4.2.3 拉结筋、构造柱、现浇钢筋混凝土带均符合设计要求。4.2.4 预埋木砖、侦埋件符合规定。4.3 允许偏差项目
7、,见表6-11。表6-11顶次顶目允许偏差(11un)检查方法1轴线位移10经纬仪或拉线尺量检查2墙体顶面标高15水准仪和尺量检查每层5用2m托线板检查10m20表面平整度8水平灰缝平直度门窗洞口宽度(后塞口)高度水平灰名逢厚度+23垂直度10m10用经纬仪或吊线、尺量检查用2m舞尺,楔形尺检查10拉IOm线,尺量检查510In长拉线和尺量检查+15、-5尺量检查与皮数杆比较尺量检查构造柱截面+10尺量检查外墙窗口位置上下偏移20用经纬仪或吊线检查,以底层窗口为准5.1 暖卫、电气管线及侦埋件应留意爱护,防止碰撞损坏。5.2 预埋的拉结筋应加强爱护,不得踩倒、弯折。5.3 手推车应平稳行驶,防
8、止碰撞墙体。5.4 空心砖堵上不得放脚手架排水,防止发生事故。6.1 砂浆强度不够:留意不运用过期水泥,计量要精确,保证搅拌时间,砂浆试块的制作、养护、试压应符合规定。6.2 墙体顶面不平直:砌到顶部时不好使线,墙体简单里出外进,应在梁底或板底弹出墙边线,仔细按线砌筑,以保证墙体顶部平直通顺。6.3 门窗框两侧漏砌实心砖:门窗两侧砌实心醇,便于埋设木砖或铁件,固定门窗框,并安放混凝I:过梁。6.4 空心砖墙后剔凿:预留孔洞、预埋件应打算预留、预埋。防止后剔凿,以免影响质量。6.5 拉结筋不合砖行:混凝土墙柱内预埋拉结筋常常不能与砖行灰缝吻合,应预先计算砖行模数、位置、标高限制精确,不应将拉结筋弯折运用。6.6 预埋在墙、柱内的拉结筋随意弯折、切断:应留意爱护,不允许随意弯折或切断。本工艺标准应具备以下质量记录:7.1材料(空心砖、实心砖、水泥、砂、钢筋等)的出厂合格证、试验报告。7.2 砂浆试块试验报告。7.3 分项工程质量检验评定。7.4 隐检、预检记录。7.5 冬期施工记录。7.6 设计变更及洽商记录。7.7 其它技术文件。
