《工程施工测量 工程实体检查实测实量操作手册.docx》由会员分享,可在线阅读,更多相关《工程施工测量 工程实体检查实测实量操作手册.docx(14页珍藏版)》请在第壹文秘上搜索。

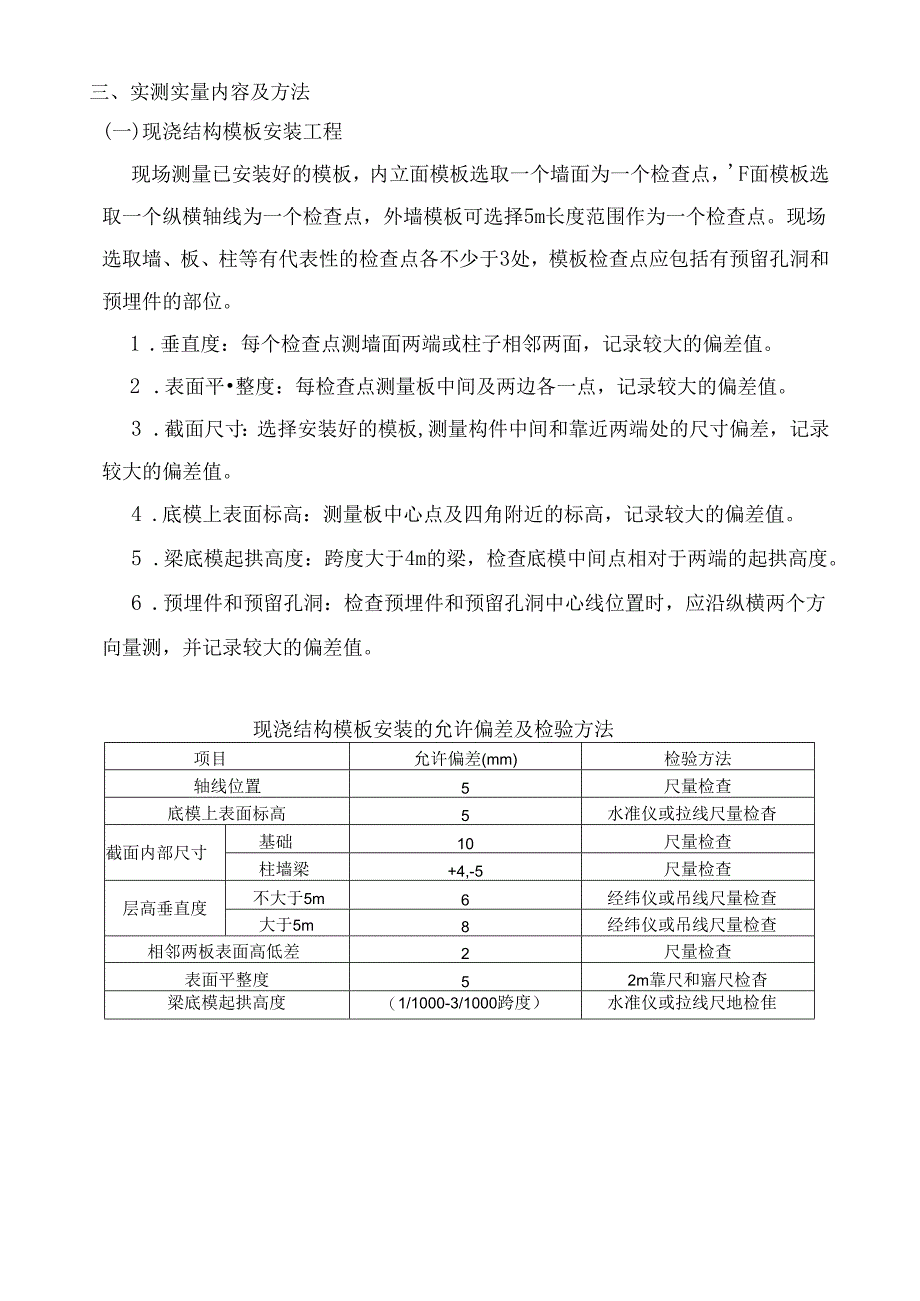

1、工程实体检查实测实量操作手册模板工程现浇混凝土结构工程钢筋工程填充墙砌体工程当前,中建B局各级各单位检查实测实量方法存在很大差别,有的还很不规范。为r使工程实体的实测实量检查更加规范,现就检查中工程实体允许偏差检查的选点方法、测量操作、数据处理等进行统一要求,以尽可能消除人为操作的误差。三、实测实量内容及方法(一)现浇结构模板安装工程现场测量已安装好的模板,内立面模板选取一个墙面为一个检查点,F面模板选取一个纵横轴线为一个检查点,外墙模板可选择5m长度范围作为一个检查点。现场选取墙、板、柱等有代表性的检查点各不少于3处,模板检查点应包括有预留孔洞和预埋件的部位。1 .垂直度:每个检查点测墙面两
2、端或柱子相邻两面,记录较大的偏差值。2 .表面平整度:每检查点测量板中间及两边各一点,记录较大的偏差值。3 .截面尺寸:选择安装好的模板,测量构件中间和靠近两端处的尺寸偏差,记录较大的偏差值。4 .底模上表面标高:测量板中心点及四角附近的标高,记录较大的偏差值。5 .梁底模起拱高度:跨度大于4m的梁,检查底模中间点相对于两端的起拱高度。6 .预埋件和预留孔洞:检查预埋件和预留孔洞中心线位置时,应沿纵横两个方向量测,并记录较大的偏差值。现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5尺量检查底模上表面标高5水准仪或拉线尺量检杳截面内部尺寸基础10尺量检查柱墙梁+4,-5
3、尺量检查层高垂直度不大于5m6经纬仪或吊线尺量检查大于5m8经纬仪或吊线尺量检查相邻两板表面高低差2尺量检查表面平整度52m靠尺和寤尺检杳梁底模起拱高度(1/1000-3/1000跨度)水准仪或拉线尺地检隹预埋件和预留孔洞的允许偏差项目允许偏差(mm)检查方法预埋钢板中心线位置3拉线和尺量检包预埋管、预留孔中心线位置3拉线和尺量检查插筋中心线位置.5拉线和尺员检查外露长度+10,0尺量检杳预埋螺栓中心线位置2拉线和尺量核查外露长度+10,0尺星检查预留洞中心线位置10拉线和尺量检查尺寸+10,0尺量检查(一)现浇混凝土结构工程当可测量楼层超过10层时,随机抽取10层进行实测I,各个子项每层抽杳

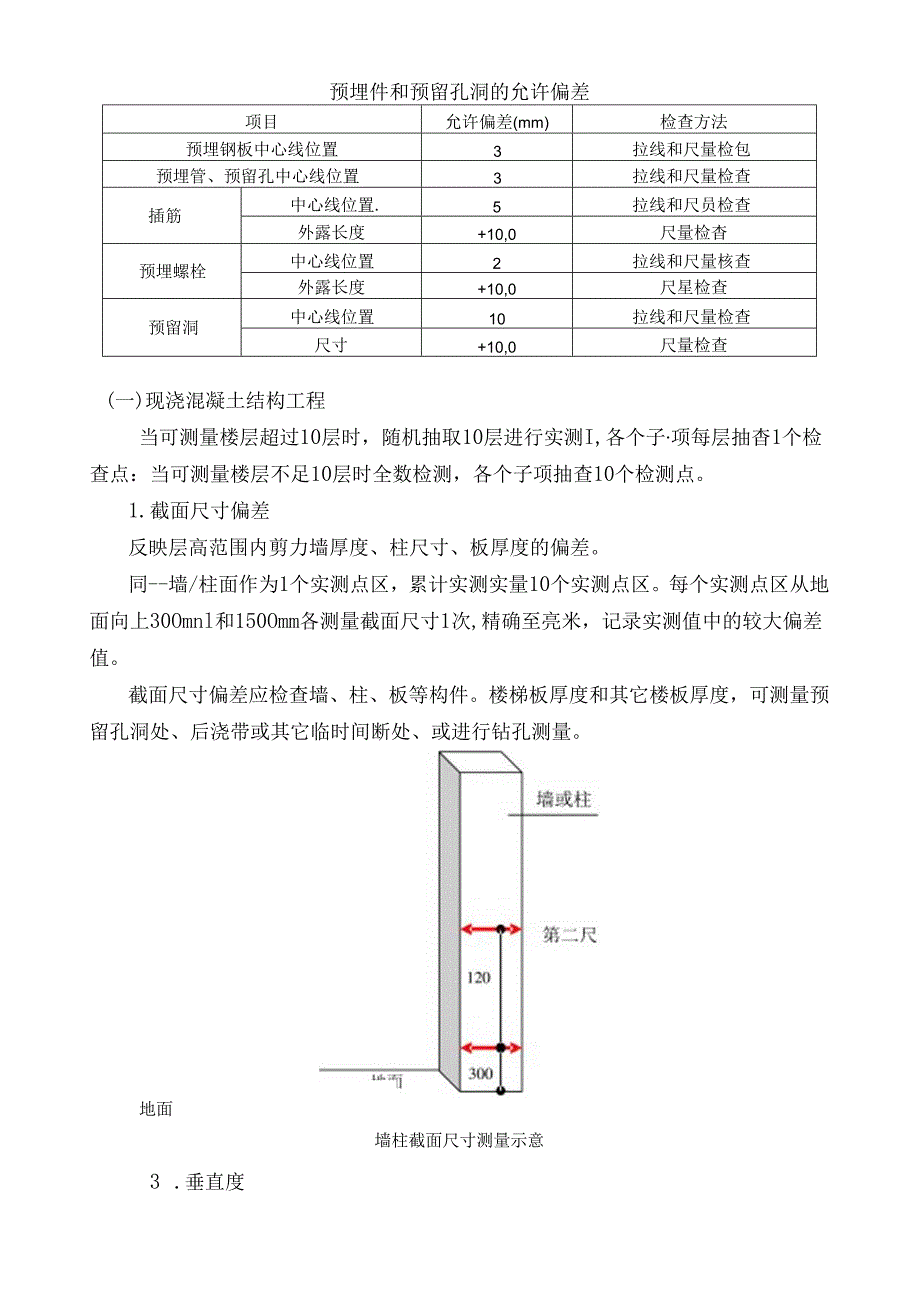

4、1个检查点:当可测量楼层不足10层时全数检测,各个子项抽查10个检测点。1.截面尺寸偏差反映层高范围内剪力墙厚度、柱尺寸、板厚度的偏差。同-墙/柱面作为1个实测点区,累计实测实量10个实测点区。每个实测点区从地面向上30Omnl和150Omm各测量截面尺寸1次,精确至亮米,记录实测值中的较大偏差值。截面尺寸偏差应检查墙、柱、板等构件。楼梯板厚度和其它楼板厚度,可测量预留孔洞处、后浇带或其它临时间断处、或进行钻孔测量。地面墙柱截面尺寸测量示意3 .垂直度1)测量方法和数据记录:(1)剪力墙:同一面墙距两端头竖向阴阳角30cm和增中间位置,分别测量层高范围内的垂直度偏差值。当使用拳尺测量时,上尺竟
5、尺顶端接触到上部碎顶板位置、下尺靠尺底端接触到下部地面位置。读数值应换算成层高偏差值.记录这3个实测值中的较大偏差值。(2)校柱:选碎柱四面中的相邻的两个面,分别测量层高范围内的垂直度偏差值。当使用拳尺测量时,将竟尺顶端接触到上部碎顶板和下部地面位置各测1次垂直度,读数值应换算成层高偏差值。记录这2个实测值中的较大偏差值。4 .轴线位移从抽杏楼层施工放线的基准引线点向外连续测量,记录抽查轴线的偏差,误差累计计第。房间开间及进深:测量该房间轴线的净尺寸偏差。5 .标高以水准仪在每层测定Im标高基准线,在合适部位测量基准线到梁底或板底高度,根据测量结果计算出测量点标高偏差值。现浇结构尺寸允许偏差和
6、检验方法检验项目允许偏差(m)检验方法轴线位移基础15尺量检杳独立基础10墙柱梁8剪力端5垂直度1.、ij5m8经纬仪吊线和钢尺检查51110全高(三)H/1000且30经纬仪和钢尺检查标高层高10水准仪或拉线钢尺检查全高30板面尺寸+8,-5尺属检查电梯井井筒长宽对定位中心级+25,0尺量检查井筒全高(三)垂直度H1000U30经纬仪钢尺检查表面平整度82m靠尺和塞尺检查预埋设施中心线位置预埋件10尺量检杳预埋螺栓5预埋管3预留洞中心线位置15尺量检查(三)钢筋工程1 .钢筋原材测量钢筋的直径:每批次同一牌号、同一尺寸随机抽取5根,每根钢筋随机选取2个部位使用游标卡尺进行宜径测量,共计10个
7、测量值。钢筋口径标准(GB1499.1-2008、GB1499.2-2008)序号钢筋种类直径m)允许偏差(ImI)测眠方法1.明钢6-120.3用说标K尺测Ift2.14-220.4用游标K尺测圻3.螺仪铜60.3用游标卡只测量4.8-18士0.4用游标卡尺测fit5.20-250.5用流标卡尺测量6.28-360.6用游标K尺测后7.400.7用游标卡尺测埴8.500.8用游标卡尺测St2 .钢筋加工每个子项抽取10件,测量并记录其偏差值。钢筋加工的允许偏差序号项目允许偏差值(nun)检验方法1受力钢筋顺长度方向全长的净尺寸10尺量检杳2弯起钢筋的弯折位置20尺量检查3箍筋内净尺寸5尺量检
8、查4箍筋弯钩角度,般结构不应小于90度.对有抗震等要求的结构应为135度/角度尺测量5筋筋弯后平直部分长度:一般结构不宜小5d,有抗震等要求的结构不应小IOt1.0,+尺量检杳6直媒放接头的丝头长度(P为丝扣螺距0,2p尺量检查6.1. 1在施工现场加1工锹前是头时应符合下列现定rI加工钢筋接头的操作工人应经专业技术人员培训合恪后才能匕岗.人员应相对经定,2例防搐头的加工应经工艺校的合格后方可迸行.61.2Ief螺仪接头的现场加工应符合下列规定I1钢舫端部应切平或瞅平后加工螺纹,2撤粗头不得有与纲扬犍线相垂0的横向裂纹I3钢筋丝头K度应隔足企业标准中产品设计要求.公差应为O2.Op(。为理在门
9、4用筋纹头宜满足6/级精度要求应川专用直螺收后现榜整通规能顺利加人并达到要求的拧人长度止就茂人不得过3抽椅数员10%,检验合格率不应小于95%.3.钢筋安装每个子项各抽查10个检查点,测量并记录其偏差值。钢筋间距及保护层厚度要检查要检测混凝土不同的临时间断处外露钢筋(施工缝、后浇带等部位)。绑扎钢筋网:主要指板墙等绑扎的网状钢筋(双向钢筋受力),长宽指构件内钢筋通长尺寸,网眼尺寸指纵横向钢筋形成的每个网眼尺寸。绑扎钢筋骨架:钢筋混凝土柱、梁等构件的钢筋骨架,骨架长指梁柱内受力筋总长度,骨架宽高指混凝土构件尺寸减去两边钢筋保护层。受力钢筋间距:同一构件内相邻受力钢筋的距离。受力钢筋排距:梁、柱等
10、构件内有多排受力钢筋时,相邻排与排之间的距离。受力钢筋保护层:受力钢筋外边沿到混凝土构件外表面的距离。绑扎箍筋、横向钢筋间距:梁、柱等构件内相邻箍筋及单向板中的相邻非受力钢筋间的距离。钢筋弯起点位置:弯起钢筋弯折点到构件端点的距离。钢筋安装的允许偏差和检验方法项目允许偏差(mm)检验方法绑扎钢筋网长宽+10钢尺检查网眼尺寸+20钢尺量连续三档取最大值绑扎钢筋骨架长+10钢尺检杳宽、高+5钢尺检查受力钢筋间距+10钢尺量两端中间各一点取最大值Ill雨+5保护层厚度基础10钢尺检查柱梁5钢尺检杳板墙壳3钢尺检直绑扎籁筋、横向钢筋间距20钢尺量连续三档取最大值钢筋弯起点位置20钢尺检查预埋件中心线位
11、巴5钢尺检杳水平高差+3,0钢尺和塞尺检杳骨架中心线位置5尺量检查zJAurtTO理仙m间距5尺量检查表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有允许偏差值1.5倍以上超差点。1.钢筋连接:每个广项现场随机抽取10个检查点,检查抽查点区域内以下内容:构件同一连接区段内钢筋接头数量、钢筋搭接长度、接头处钢筋间距、受力钢筋接头区段箍筋间距、直螺纹接头扭矩,记耒检查结果。钢筋连接检查表序号检住项目标准值(mm)检住方法构件网连接区段内钢筋接头数fit焊接尺量和目测机械连接绑扎搭接钢筋接头挤接长度焊接尺员检查梆丸推接接头处钢筋间距尺fit检查受力钠沥接头区段箭前间
12、正尺m检食直螺纹接头扭矩用力矩报手侧衣部筋湾的角度一股结构90,用角度尺测出抗震结构135,弯后平宜部分长度-JR结构5d尺fit检Ji抗爱结构2(M直螺纹丝头长度0-2p尺私检查规范要求:(GB50204-2002)D钢筋的接头宜设置在受力较小处,同一纵向受力制筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。检验方法:观察和钢尺检查.2)受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。同连接区段内纵向受力钢筋的接头面积百分率应符合设计要求,当设计无具体要求时应符合下列规定:(1)在受拉区不宜大于50%。(2)接头不宜设置在有抗震设防要
13、求的框架梁端拄端的彝筋加密区,当无法避开时,对等强度高质量机械连接接头不应大于50%。(3)直接承受动力有载的结构构件中不宜采用焊接接头当采用机械连接接头时不应大于50%.检验方法:观察钢尺检查。3)同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开,绑扎搭接接头中钢筋的横向净距不应小于钢筋直径且不应小于25mm。同连接区段内纵向受拉纲通搭接接头面枳百分率应符合设计要求,当设计无具体要求时应符合下列规定:(1)对梁类、板类及墙类构件不宜大于25%o2)对柱类构件不宜大于50%.(3)当工程中确有必要增大接头面枳百分率时,对梁类构件不应大于50,对其他构件可根据实际情况放宽。纵向受力钢筋绑扎搭接接头的最小搭接长度应符合本规范附录B的规定.检验方法:观察钢尺检杳13/(H5.4.6钢筋绑扎搭接接头连接区段及接头面职百分率注:图中所示搭接接头同一连接区段内的搭接钢筋为两根,当各钢第5径相同时,接头面积百分率为50%。4)在梁柱类构件的纵向受力钢筋搭接长度范围内应按设计要求配宜装筋,当设计无具体要求时应符合下列规定: i)推筋直径不应小于搭接钢筋较大直径的025倍。 2)受拉搭接区段的箍筋间
