《龙门吊安装施工见证点模板.docx》由会员分享,可在线阅读,更多相关《龙门吊安装施工见证点模板.docx(3页珍藏版)》请在第壹文秘上搜索。

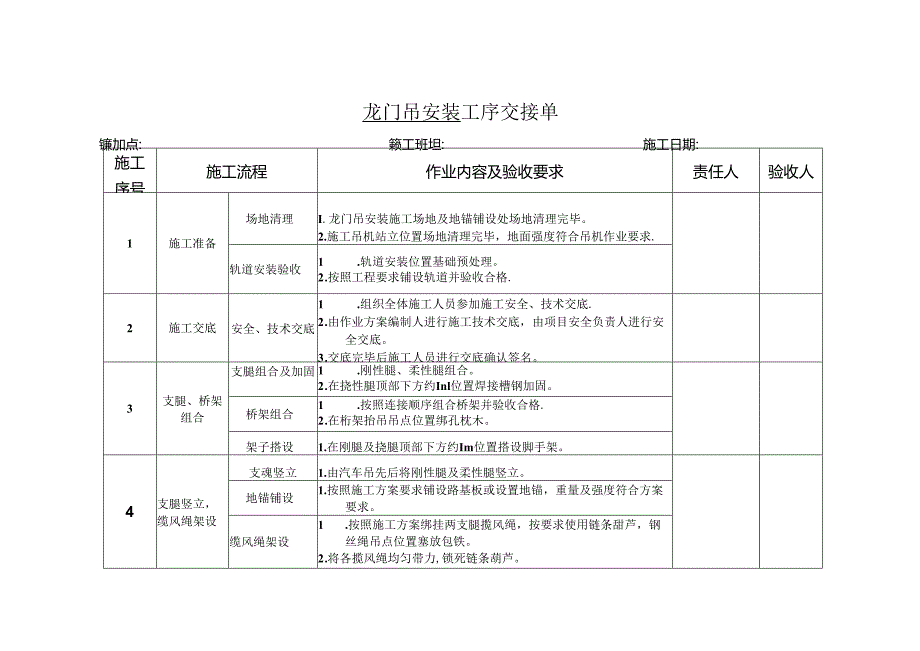

1、龙门吊安装工序交接单施工序号施工流程作业内容及验收要求责任人验收人1施工准备场地清理I.龙门吊安装施工场地及地锚铺设处场地清理完毕。2.施工吊机站立位置场地清理完毕,地面强度符合吊机作业要求.轨道安装验收1 .轨道安装位置基础预处理。2 .按照工程要求铺设轨道并验收合格.2施工交底安全、技术交底1 .组织全体施工人员参加施工安全、技术交底.2 .由作业方案编制人进行施工技术交底,由项目安全负责人进行安全交底。3 .交底完毕后施工人员进行交底确认签名。3支腿、桥架组合支腿组合及加固1 .刚性腿、柔性腿组合。2 .在挠性腿顶部下方约Inl位置焊接槽钢加固。桥架组合1 .按照连接顺序组合桥架并验收合

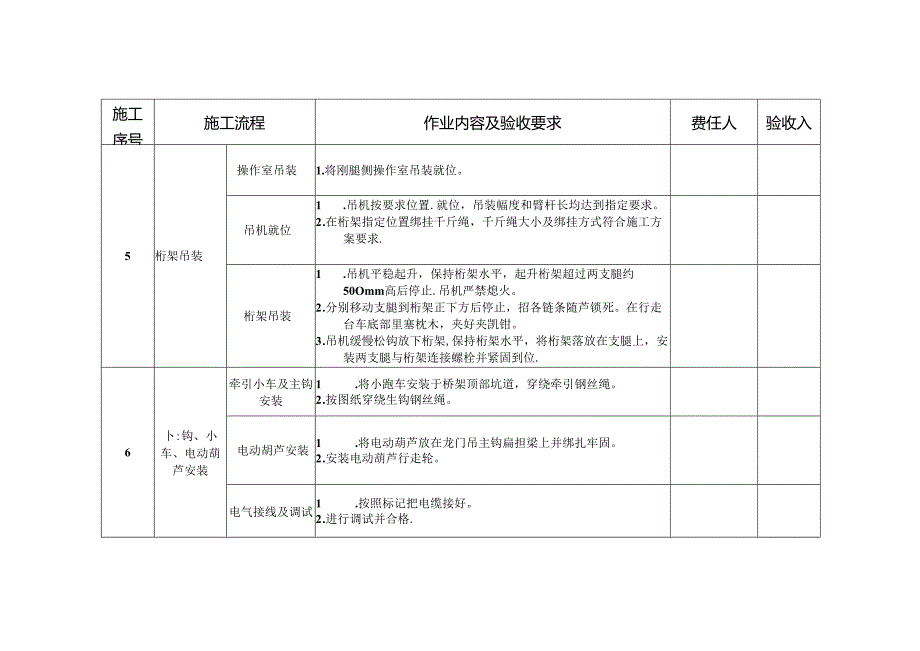

2、格.2 .在桁架抬吊吊点位置绑孔枕木。架子搭设1.在刚腿及挠腿顶部下方约Im位置搭设脚手架。4支腿竖立,缆风绳架设支魂竖立1.由汽车吊先后将刚性腿及柔性腿竖立。地锚铺设1.按照施工方案要求铺设路基板或设置地锚,重量及强度符合方案要求。缆风绳架设1 .按照施工方案绑挂两支腿揽风绳,按要求使用链条甜芦,钢丝绳吊点位置塞放包铁。2 .将各揽风绳均匀带力,锁死链条葫芦。镰加点:施工日期:籁工班坦:施工序号施工流程作业内容及验收要求费任人验收入5桁架吊装操作室吊装1.将刚腿侧操作室吊装就位。吊机就位1 .吊机按要求位置.就位,吊装幅度和臂杆长均达到指定要求。2 .在桁架指定位置绑挂千斤绳,千斤绳大小及绑

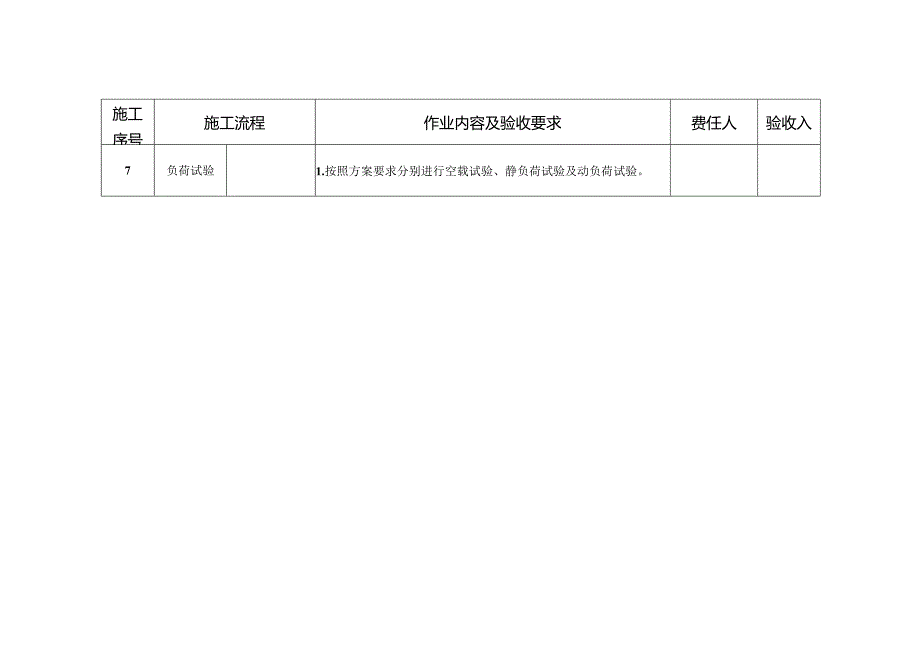

3、挂方式符合施工方案要求.桁架吊装1 .吊机平稳起升,保持桁架水平,起升桁架超过两支腿约50Omm高后停止.吊机严禁熄火。2 .分别移动支腿到桁架正下方后停止,招各链条随芦锁死。在行走台车底部里塞枕木,夹好夹凯钳。3 .吊机缓慢松钩放下桁架,保持桁架水平,将桁架落放在支腿上,安装两支腿与桁架连接螺栓并紧固到位.6卜:钩、小车、电动葫芦安装牵引小车及主钩安装1 .将小跑车安装于桥架顶部坑道,穿绕牵引钢丝绳。2 .按图纸穿绕生钩钢丝绳。电动胡芦安装1 .将电动葫芦放在龙门吊主钩扁担梁上并绑扎牢固。2 .安装电动葫芦行走轮。电气接线及调试1 .按照标记把电缆接好。2 .进行调试并合格.施工序号施工流程作业内容及验收要求费任人验收入7负荷试验1.按照方案要求分别进行空载试验、静负荷试验及动负荷试验。
