落地式钢管脚手架卸料平台施工方案.docx

上传人:p** 文档编号:108422 上传时间:2022-12-28 格式:DOCX 页数:15 大小:59.83KB
下载 相关 举报
落地式钢管脚手架卸料平台施工方案.docx_第1页
第1页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第2页
第2页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第3页
第3页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第4页
第4页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第5页
第5页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第6页
第6页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第7页
第7页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第8页
第8页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第9页
第9页 / 共15页
落地式钢管脚手架卸料平台施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《落地式钢管脚手架卸料平台施工方案.docx》由会员分享,可在线阅读,更多相关《落地式钢管脚手架卸料平台施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

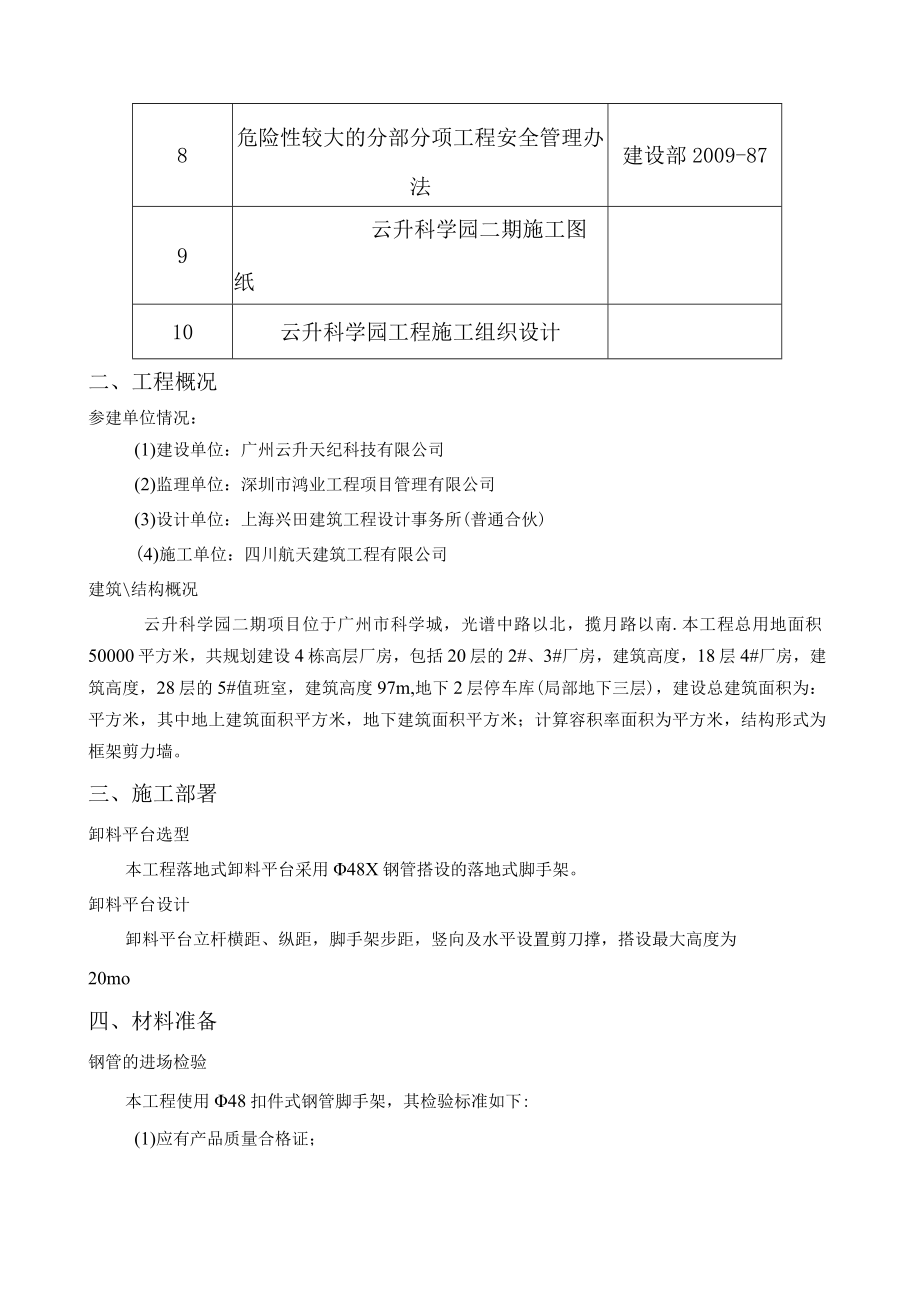

1、云升科学园二期落地式卸料平台专项施工方案编制人:审核人:审批人:一、编制依据序号内容备注1钢管脚手架扣件规范GB15831-20062建筑施工高处作业安全技术规范JGJ80-913建筑施工扣件式钢管脚手架安全技术规范JGJ130-20114建筑工程施工安全操作规程DBJ01-62-20025建筑施工安全检查标准JGJ59-20116建筑结构荷载规范GB50009-20127建筑施工安全技术统一规范GB50870-20138深圳市建设工程中危险较大工程安全施工方案编写指南2012省住建厅粤建质201113号粤建质函2011796号文混凝土结构工程施工质量验收规范GB50204-2002施工现场临

2、时用电安全技术规范JGJ46-2005钢结构设计规范GB50017-2011混凝土结构工程施工规范GB50666-2011建筑施工临时支撑结构技术规范JGJ300-2013建筑机械使用安全技术规程JGJ33-2012建筑施工模板安全技术规程JGJ162-20088危险性较大的分部分项工程安全管理办法建设部2009-879云升科学园二期施工图纸10云升科学园工程施工组织设计二、工程概况参建单位情况:(1)建设单位:广州云升天纪科技有限公司(2)监理单位:深圳市鸿业工程项目管理有限公司(3)设计单位:上海兴田建筑工程设计事务所(普通合伙)(4)施工单位:四川航天建筑工程有限公司建筑结构概况云升科学

3、园二期项目位于广州市科学城,光谱中路以北,揽月路以南.本工程总用地面积50000平方米,共规划建设4栋高层厂房,包括20层的2#、3#厂房,建筑高度,18层4#厂房,建筑高度,28层的5#值班室,建筑高度97m,地下2层停车库(局部地下三层),建设总建筑面积为:平方米,其中地上建筑面积平方米,地下建筑面积平方米;计算容积率面积为平方米,结构形式为框架剪力墙。三、施工部署卸料平台选型本工程落地式卸料平台采用48X钢管搭设的落地式脚手架。卸料平台设计卸料平台立杆横距、纵距,脚手架步距,竖向及水平设置剪刀撑,搭设最大高度为20mo四、材料准备钢管的进场检验本工程使用48扣件式钢管脚手架,其检验标准如

4、下:(1)应有产品质量合格证;(2)应有质量报告,钢管材质检验方法符合国家现行标准金属拉伸试验方法(GB/T228)的有关规定;(3)钢管表面应平直光滑,不得有裂缝、结疤、分层、硬弯、毛刺、压痕和深的划道;(4)钢管必须涂有防锈漆;(5)钢管质量标准见下表:序号项目允许偏差(mm)检查工具1外径,壁厚游标卡尺2钢管两端端面斜切偏差()塞尺3钢管内外表面锈蚀深度=1+2)游标卡尺4钢管弯曲偏差a.各种杆件端部弯曲(起弯曲点距离杆端IW)5钢板尺b.立柱钢管弯曲:3ml4m4ml6m1220C.栏杆、支撑体系钢管弯曲130扣件的进场检验扣件采用直角扣件、旋转扣件、对接扣件三种;其外观及附件质量应符

5、合以下指标:(1)扣件各部位不允许有裂纹存在;(2)扣件不允许在主要部位有缩松;(3)扣件表面大于IOmm2的砂眼不应超过三处,且累计面积不应大于50mm2;(4)扣件表面粘砂面积累计不应大于150mm2;(5)扣件表面凸(或凹)的高值(或深)不应大于1mm;(6)扣件与钢管接触部位不应有氧化皮,其他部位氧化面积累计不应大于15Omm2;(7)钾钉应符合GB876的规定,钾接处应牢固,钾接头应大于钾钉直径InIn1,且美观,不应有裂纹存在;(8)T型螺栓、螺母、垫圈、钾钉采用的材料用符合GB700的有关规定。螺栓、螺母的螺纹应符合GB196的规定,垫圈应符合GB95的规定。(9)活动部位应能灵

6、活转动,旋转扣件两面间隙应小于1mm;(10)产品的规格、商标应在醒目处铸出,字迹图案要清晰、完整;(11)扣件表面应进行防锈处理(不能用沥青漆),油漆应均匀美观,不应有堆漆或露铁。(12)扣件质量标准见下表:名称扣件型式性能要求抗滑直角P=时,ZUW;P二时,l旋转P=时,:!;P二时,l抗破坏直角直角P二时,各部位不得破坏旋转直角P二时,各部位不得破坏扭转刚度直角力矩为900Nm时,40抗拉对接抗拉P二时,注:脚手架采用的扣件,在螺栓拧紧扭力矩达65Nm时,不得发生破坏。五、施工方法搭设工艺流程落地平台搭设的工艺流程为:定位设置通长脚手板、底座一纵向扫地杆一立杆f横向扫地杆一纵向水平杆一横

7、向水平杆一剪刀撑一连墙件一铺脚手板一扎防护栏杆一扎安全网。基础处理本工程脚手架地基础部位为室外回填土或地下室顶板,每根立杆下需垫20OnInI*20Omm木板。搭设要求卸料平台的使用要求使用要求3t的荷载量,严禁超载,卸料平台内外侧必须挂设限重牌,让每个有关人员都了解最大承载量(3t)o卸料平台拆除(1)拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。(2)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。(3)拆架的高处作业人员应戴安全

8、帽、系安全带、扎裹腿、穿软底防滑鞋。(4)拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。(5)拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。(6)连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才能拆除。(7)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。(8)拆架时严禁碰撞脚手架附近电源线,以防触电事故。(9)在拆架时,不得中途换人,如必须换人时,应将拆除情

9、况交代清楚后方可离开。(10)拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。(H)高层建筑脚手架拆除,应配备各良好的通讯装置。(12)输送至地面的杆件,应及时按类堆放,整理保养。(13)当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。(14)如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。(15)翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。六、质量和安全措施质量要求(1)地基必须符合要求,并且要有排水设施。(2)杆件的安装、连墙

10、体、支撑应符合本安装要求及有关规定。(3)扣件的连接和绑扎必须紧密,不得有松动现象。(4)纵向水平杆的水平偏差不能大于2cm。(5)上下相邻杆纵向水平杆接头位要相互错开,设在不同的立杆纵距内,相邻接头的水平距离应大于50emo柱头距立杆应小于纵距的1/3。(6)节点处相交杆件的轴线距节点中心的距离小于15emo(7)每层走道板安装后,同时在外立柱的内侧沿走道通长安装180mm高的踢脚板。(8)凡靠近建筑物的通道,施工和电、临时设施等,均要搭设安全平挡板遮盖。安全平挡板搭设的数量、位置由现场实际情况而定。卸料平台脚手架的检查与验收(1)脚手架必须由持有效上岗证的专业技术人员搭设;在施工过程中加强

11、指挥监护和旁站督促,施工人员应系好安全带。(2)进行分段验收和检查,发现有不符合要求的应迅速整改,并追究责任;(3)外脚手架分段验收严格按建筑施工扣件式钢管脚手架安全技术规范JGJI30-2001第八节及JGJ59-99中外脚手架检查评分表,所列项目和施工方案要求的内容进行检查。填写验收记录单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。安全文明施工(1)平台安装期间要设置施工安全区并作出标识,必要时要派专人进行监护。(2)卸料平台搭设根据施工计划分阶段进行搭设,但每阶段搭设后必须按规定进行连接。(3)安装后要及时进行防雷接地,并由机电工进行接地检测。每阶段的脚手架安装完成后,由

12、专业质安员、施工员会同有关单位、部门人员进行验收,确定合格后作出标识,移交施工队使用。(4)卸料平台应挂设限载标志牌、安全警告标志牌。(5)进入施工现场的人员必需戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。(6)进入施工现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标示牌。(7)严禁酗酒人员上平台作业,施工操作时要求精力集中、禁止开玩笑和打闹。(8)卸料平台验收合格后任何人不得擅自拆改,如需做局部拆改时,须经技术部同意后由架子工操作。(9)要保证其整体性,不得与脚手架、井架、升降机一并拉结,不得截断架体。(10)施工员严禁凌空投掷杆件、物

13、料、扣件及其他物品,材料、工具用滑轮和绳索运输,不得乱扔。(H)施工员做到活完料净脚下清,确保施工材料不浪费。(12)在卸料平台不影响操作的显眼处,应按方案要求标明每平方米最大载荷量,中转材料应及时运走,不得长时间堆放,防止发生意外。(13)若平台边与建筑物周边产生大于一个脚位的空隙处应积极采取措施,钉好防护木板或采取其他措施,防止踩空。七、事故应急预案概况本工程施工极可能发生高空坠落、顶架坍塌、物体打击等重大事故。本预案针对上述可能发生的高空坠落、模板坍塌及物体打击紧急情况的应急准备和响应。机构设置为对可能发生的事故能够快速反应、求援,项目部成立应急求援小组。由项目经理任组长。负责事故现场指

14、挥,统筹安排等。应急救援领导小组(I)负责制定事故预防工作相关部门人员的应急救援工作职责。(2)负责突发事故的预防措施和各类应急救实施的准备工作,统一对人员,材料物资等资源的调配。(3)进行有针对性的应急救援应变演习,有计划区分任务,明确责任。(4)当发生紧急情况时,立即报告公司应急救援领导小组并及时采取救援工作,尽快控制险情蔓延,必要时,报告当地部门,取得政府及相关部门的帮助。应急救援工作程序(1)当事故发生时小组成员立即向组长汇报,由组长立即上报公司,必要时向当地政府相关部门报告,以取得政府部门的帮助。(2)由应急救援领导小组,组织项目部全体员工投入事故应急救援抢险工作中去,尽快控制险情蔓延,并配合、协助事故的处理调查工作。(3)事故发生时,组长或其它成员不在现场时,由在现场的其它组员作为临时现场救援负责人负责现场的救援指挥安排。(4)项目部指定陈育正负责事故材料的收集、统计、审核和上报工作,并严格遵守事故报告的真实性和时效性。救援方法(1)高空坠落应急救援方法:现场只有1人时应大声呼救;2人以上时,应有1人或多人去打“120”急救电话及马上报告应急救救援领导小组。仔细观察伤员的神志是否清醒、是否昏迷、休克等现象,并尽可能了解伤员落地的身体着地部位,和着地部位的具体情况。如果是头部着地,同时伴有呕吐、昏迷等症状,很可能是颅脑损伤,应该迅速

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
