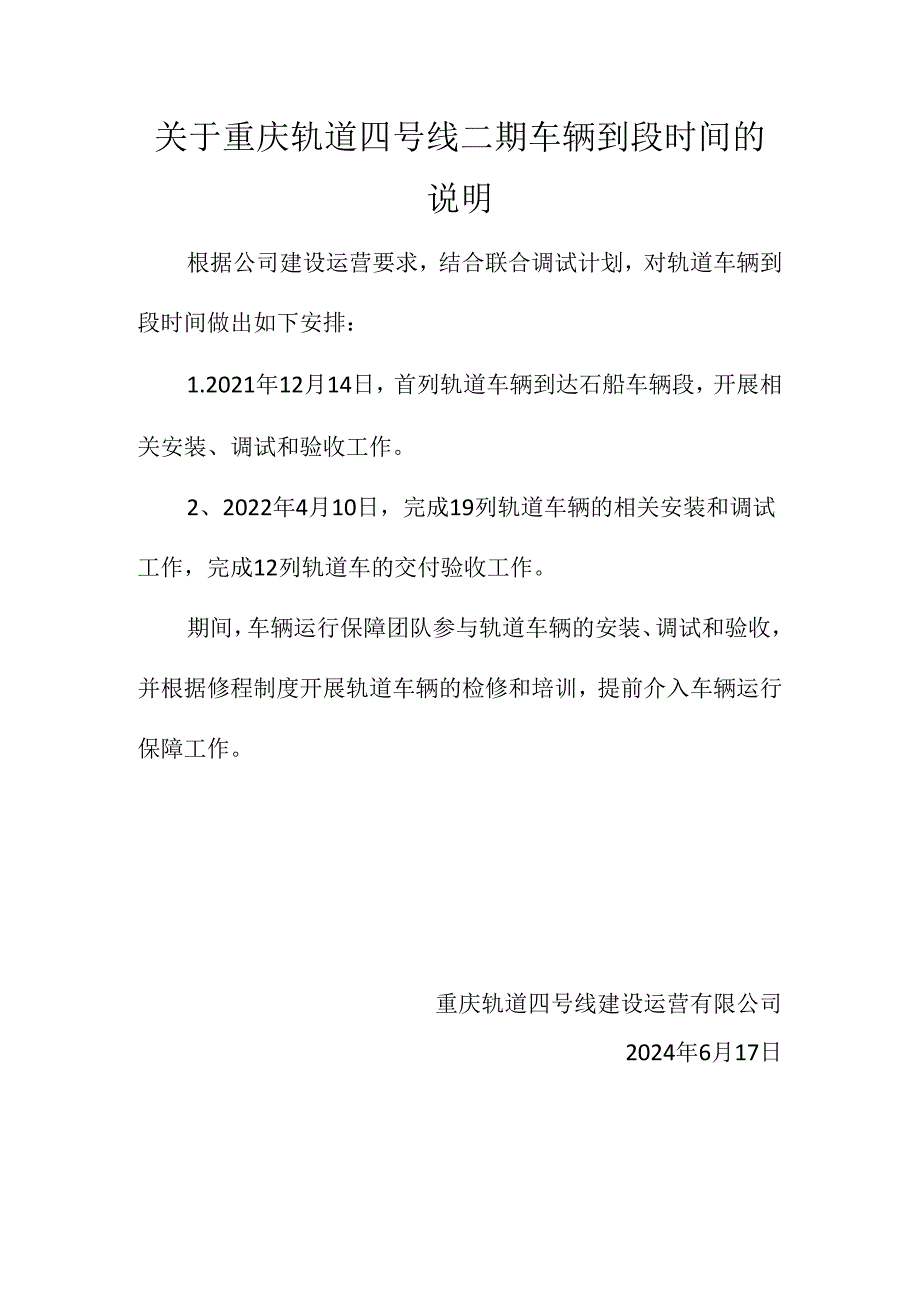

关于重庆轨道四号线二期车辆到段时间的说明根据公司建设运营要求,结合联合调试计划,对轨道车辆到段时间做出如下安排:1.2021年12月14日,首列轨道车辆到达石船车辆段,开展相关安装、调试和验收工作。2、2022年4月10日,完成19列轨道车辆的相关安装和调试工作,完成12列轨道车的交付验收工作。期间,车辆运行保障团队参与轨道车辆的安装、调试和验收,并根据修程制度开展轨道车辆的检修和培训,提前介入车辆运行保障工作。重庆轨道四号线建设运营有限公司2024年6月17日
