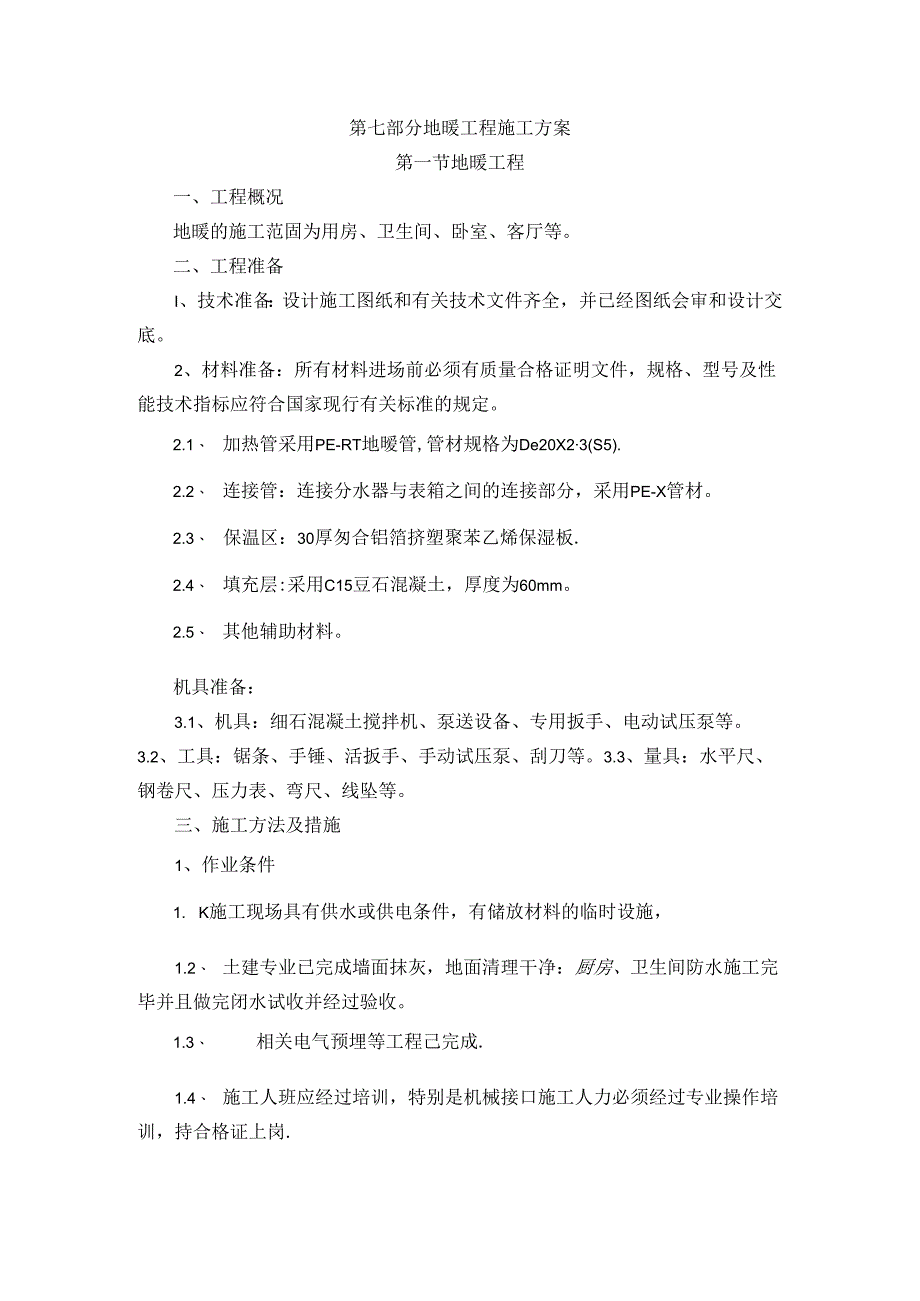

《地暖工程施工方案.docx》由会员分享,可在线阅读,更多相关《地暖工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

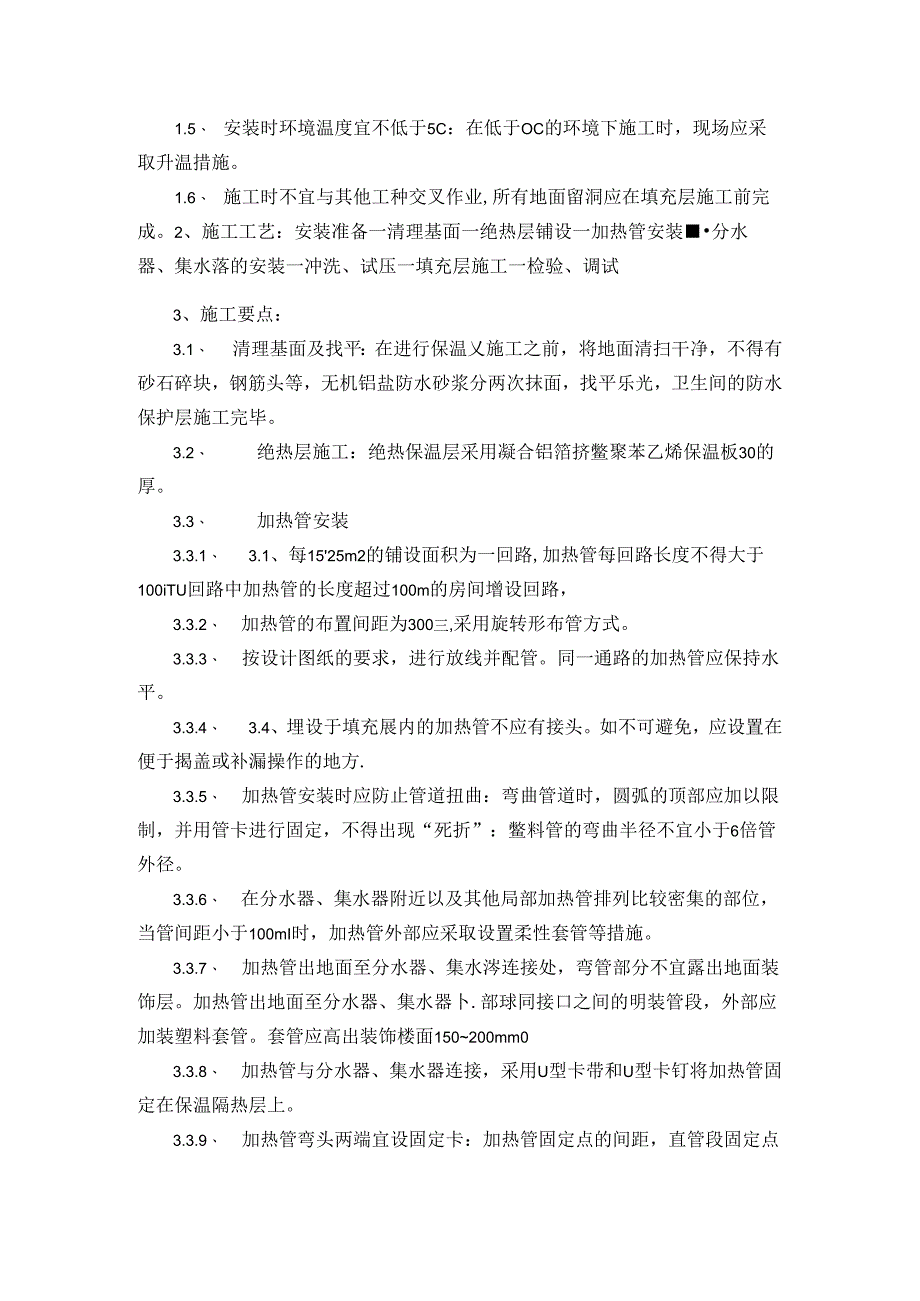

1、第七部分地暖工程施工方案第一节地暖工程一、工程概况地暖的施工范固为用房、卫生间、卧室、客厅等。二、工程准备I、技术准备:设计施工图纸和有关技术文件齐全,并已经图纸会审和设计交底。2、材料准备:所有材料进场前必须有质量合格证明文件,规格、型号及性能技术指标应符合国家现行有关标准的规定。2.1、 加热管采用PE-RT地暧管,管材规格为De20X23(S5).2.2、 连接管:连接分水器与表箱之间的连接部分,采用PE-X管材。2.3、 保温区:30厚匆合铝箔挤塑聚苯乙烯保湿板.2.4、 填充层:采用C15豆石混凝土,厚度为60mm。2.5、 其他辅助材料。机具准备:3.1、机具:细石混凝土搅拌机、泵
2、送设备、专用扳手、电动试压泵等。3.2、工具:锯条、手锤、活扳手、手动试压泵、刮刀等。3.3、量具:水平尺、钢卷尺、压力表、弯尺、线坠等。三、施工方法及措施1、作业条件1. K施工现场具有供水或供电条件,有储放材料的临时设施,1.2、 土建专业已完成墙面抹灰,地面清理干净:厨房、卫生间防水施工完毕并且做完闭水试收并经过验收。1.3、 相关电气预埋等工程己完成.1.4、 施工人班应经过培训,特别是机械接口施工人力必须经过专业操作培训,持合格证上岗.1.5、 安装时环境温度宜不低于5C:在低于OC的环境下施工时,现场应采取升温措施。1.6、 施工时不宜与其他工种交叉作业,所有地面留洞应在填充层施工
3、前完成。2、施工工艺:安装准备一清理基面一绝热层铺设一加热管安装分水器、集水落的安装一冲洗、试压一填充层施工一检验、调试3、施工要点:3.1、 清理基面及找平:在进行保温乂施工之前,将地面清扫干净,不得有砂石碎块,钢筋头等,无机铝盐防水砂浆分两次抹面,找平乐光,卫生间的防水保护层施工完毕。3.2、 绝热层施工:绝热保温层采用凝合铝箔挤鳖聚苯乙烯保温板30的厚。3.3、 加热管安装3.3.1、 3.1、每1525m2的铺设面积为一回路,加热管每回路长度不得大于100iTU回路中加热管的长度超过100m的房间增设回路,3.3.2、 加热管的布置间距为300三,采用旋转形布管方式。3.3.3、 按设

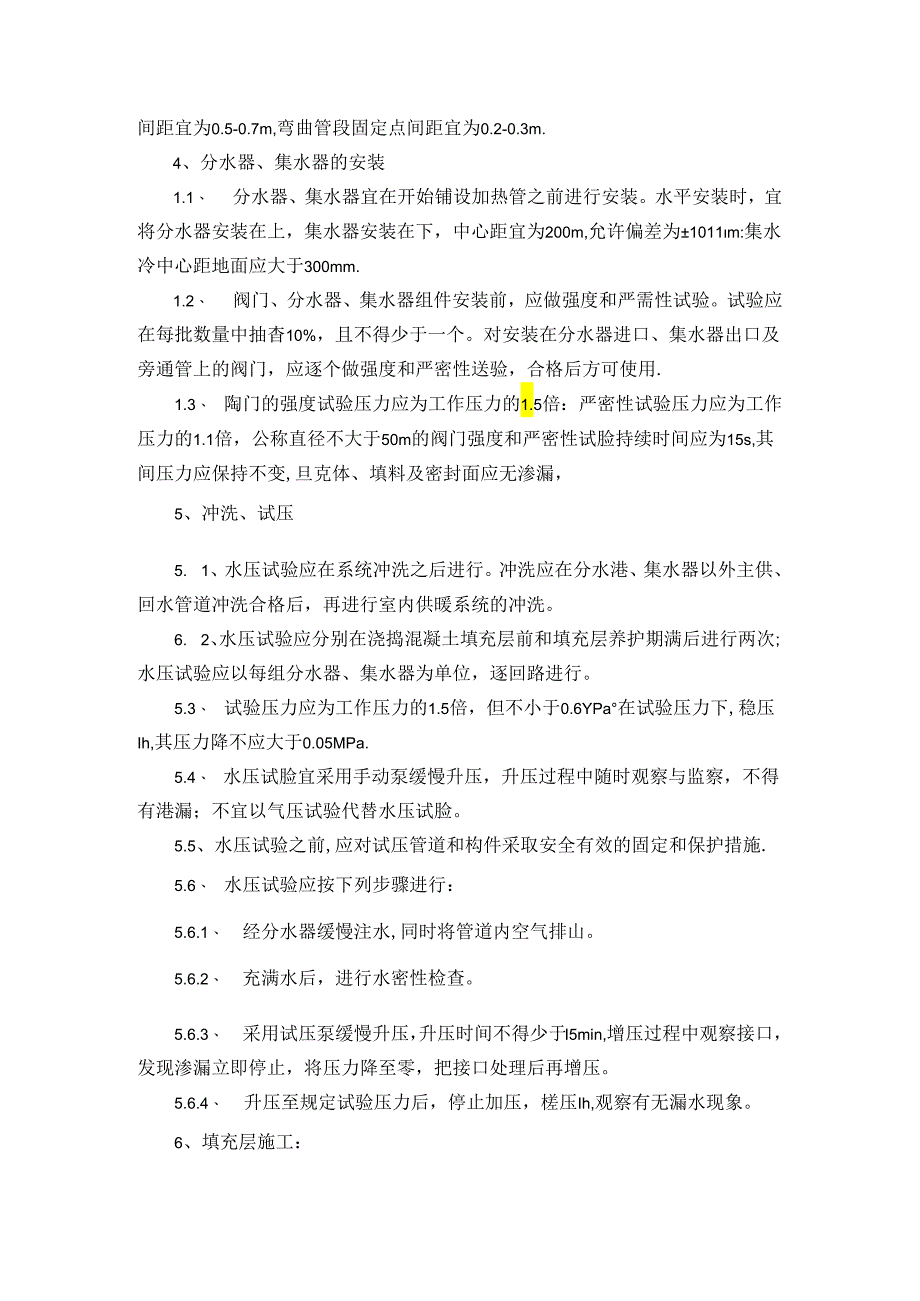

4、计图纸的要求,进行放线并配管。同一通路的加热管应保持水平。3.3.4、 3.4、埋设于填充展内的加热管不应有接头。如不可避免,应设置在便于揭盖或补漏操作的地方.3.3.5、 加热管安装时应防止管道扭曲:弯曲管道时,圆弧的顶部应加以限制,并用管卡进行固定,不得出现“死折”:鳖料管的弯曲半径不宜小于6倍管外径。3.3.6、 在分水器、集水器附近以及其他局部加热管排列比较密集的部位,当管间距小于100mI时,加热管外部应采取设置柔性套管等措施。3.3.7、 加热管出地面至分水器、集水涔连接处,弯管部分不宜露出地面装饰层。加热管出地面至分水器、集水器卜.部球同接口之间的明装管段,外部应加装塑料套管。套
5、管应高出装饰楼面150200mm03.3.8、 加热管与分水器、集水器连接,采用U型卡带和U型卡钉将加热管固定在保温隔热层上。3.3.9、 加热管弯头两端宜设固定卡:加热管固定点的间距,直管段固定点间距宜为0.5-0.7m,弯曲管段固定点间距宜为0.2-0.3m.4、分水器、集水器的安装1.1、 分水器、集水器宜在开始铺设加热管之前进行安装。水平安装时,宜将分水器安装在上,集水器安装在下,中心距宜为200m,允许偏差为1011m:集水冷中心距地面应大于300mm.1.2、 阀门、分水器、集水器组件安装前,应做强度和严需性试验。试验应在每批数量中抽杳10%,且不得少于一个。对安装在分水器进口、集
6、水器出口及旁通管上的阀门,应逐个做强度和严密性送验,合格后方可使用.1.3、 陶门的强度试验压力应为工作压力的1.5倍:严密性试验压力应为工作压力的1.1倍,公称直径不大于50m的阀门强度和严密性试脸持续时间应为15s,其间压力应保持不变,旦克体、填料及密封面应无渗漏,5、冲洗、试压5. 1、水压试验应在系统冲洗之后进行。冲洗应在分水港、集水器以外主供、回水管道冲洗合格后,再进行室内供暖系统的冲洗。6. 2、水压试验应分别在浇捣混凝土填充层前和填充层养护期满后进行两次;水压试验应以每组分水器、集水器为单位,逐回路进行。5.3、 试验压力应为工作压力的1.5倍,但不小于0.6YPa在试验压力下,
7、稳压Ih,其压力降不应大于0.05MPa.5.4、 水压试脸宜采用手动泵缓慢升压,升压过程中随时观察与监察,不得有港漏;不宜以气压试验代替水压试脸。5.5、水压试验之前,应对试压管道和构件采取安全有效的固定和保护措施.5.6、 水压试验应按下列步骤进行:5.6.1、 经分水器缓慢注水,同时将管道内空气排山。5.6.2、 充满水后,进行水密性检查。5.6.3、 采用试压泵缓慢升压,升压时间不得少于I5min,增压过程中观察接口,发现渗漏立即停止,将压力降至零,把接口处理后再增压。5.6.4、 升压至规定试验压力后,停止加压,槎压Ih,观察有无漏水现象。6、填充层施工:6.1、 填充层采用C15豆
8、石混凝土,厚度为60mro,并加入适量的放龟裂剂。6.2、 豆石混凝上填充层施工中,加热管内的水压不应低于0.6MP“;填充层养护过程中,系统水压不应低r6MPa.6.3、 细石混凝土填充U施工中,严禁使用机械振捣设备;施工人员应穿软底鞋,采用平头铁锹.6.4、 系统初始加热前,细石混凝土填充层的养护期不应少于21d。施工中,应对地面采取保护措施,不得在地面上加以重载、高温烘烤、直接放置高温物体和高温加热设备。6.5、 细石混凝土埴充层浇捣和养护过程中试用临时管路皆不拆除,并将系统内妥善保护,严禁在地面上运行重荷载或放置高温物体。四、安全环保措施1室内用电设备应有专人看管、专人使用,防止触电.
9、2搬运打压泵、交联塑料管盘管和钢筋网卷较重的物件时,上下楼梯时要注意脚下不打滑、不踩空,抬运重物时,前后照应。3混殴土搅拌和运输中要注意地面整洁、干燥,防止交叉作业时滑倒。五、版量标准I、主控项目1 .K地面卜.敷设的盘管埋地部分不应有接头。1.2、 盘管隐蔽前必须进行水压试验,试验压力为工作压力的1.5倍,但不小于0.6MPa.1.3、 加热盘管普曲部分不得出现硬折弯现象,曲率半径应符合下列规定:1塑料管:不应小于管道外径的8倍02史合管:不应小丁管道外径的5倍.2、一般项目2.1、 分、集水器型号、规格、公称压力及安装位置、高度等应符合设计要求。2.2、 加热盘管管径、间距和长度应符合设计要求。间距偏差不大于1()1三,2.3、 防潮层、防水层、隔热层及伸缩缝应符合设计要求。2.4、 填充层强度标号应符合设计要求。3、检验批质量验收、分项工程质量验收应参照建筑给水排水及采暖工程施工质量验收规范GB50242-2002执行。
