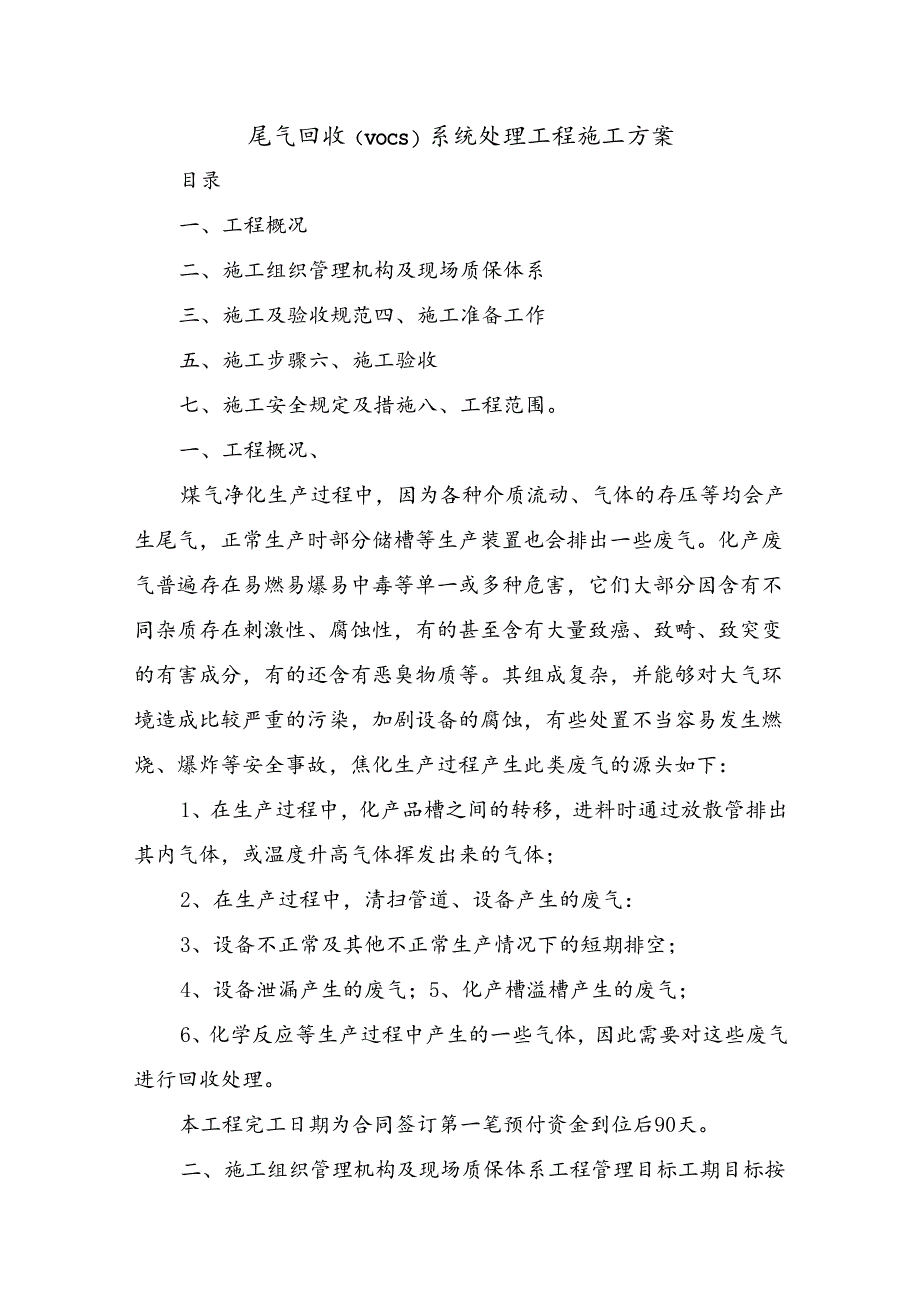

《尾气回收(vocs)系统处理工程施工方案.docx》由会员分享,可在线阅读,更多相关《尾气回收(vocs)系统处理工程施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。
1、尾气回收(VOCS)系统处理工程施工方案目录一、工程概况二、施工组织管理机构及现场质保体系三、施工及验收规范四、施工准备工作五、施工步骤六、施工验收七、施工安全规定及措施八、工程范围。一、工程概况、煤气净化生产过程中,因为各种介质流动、气体的存压等均会产生尾气,正常生产时部分储槽等生产装置也会排出一些废气。化产废气普遍存在易燃易爆易中毒等单一或多种危害,它们大部分因含有不同杂质存在刺激性、腐蚀性,有的甚至含有大量致癌、致畸、致突变的有害成分,有的还含有恶臭物质等。其组成复杂,并能够对大气环境造成比较严重的污染,加剧设备的腐蚀,有些处置不当容易发生燃烧、爆炸等安全事故,焦化生产过程产生此类废气的

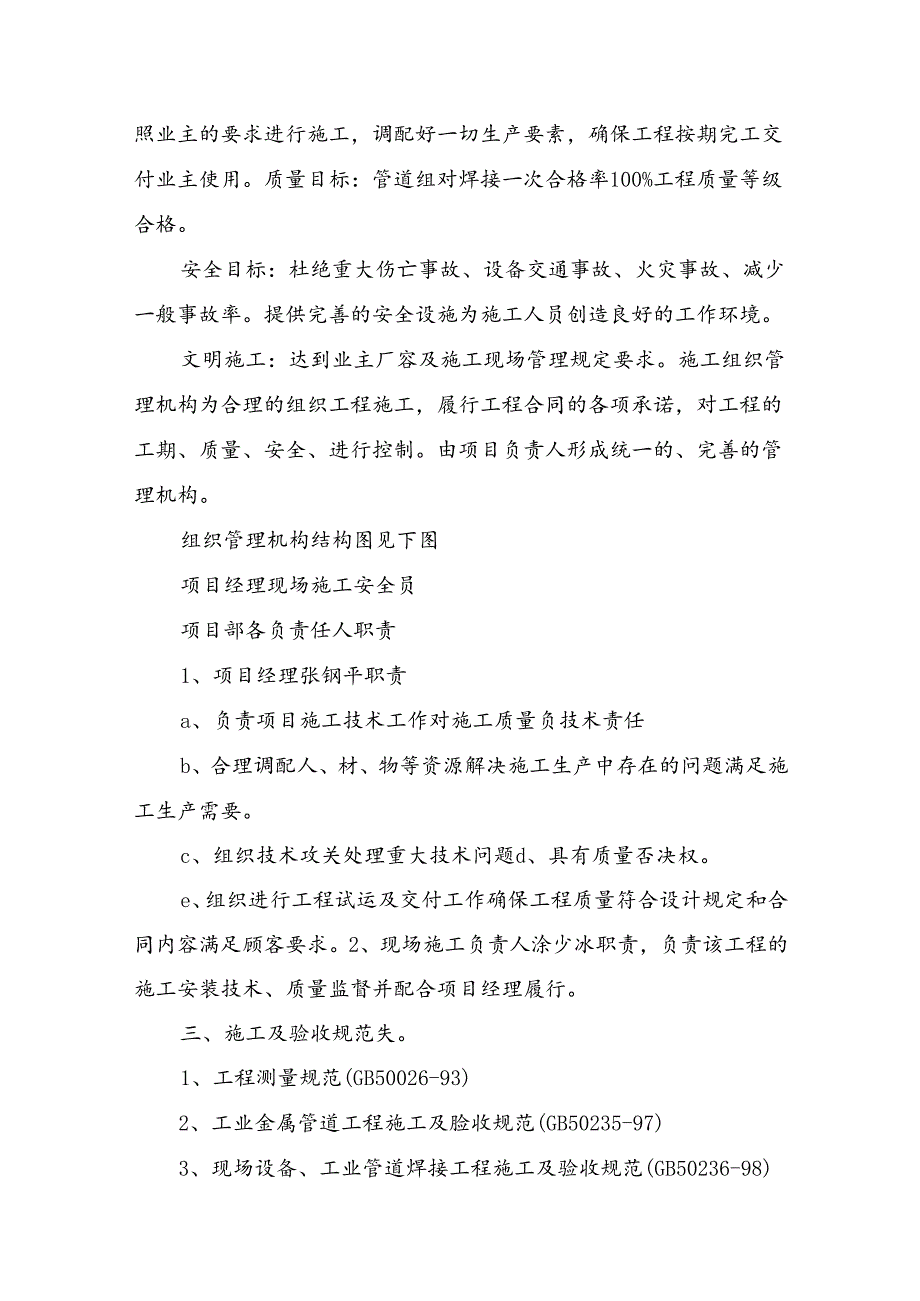

2、源头如下:1、在生产过程中,化产品槽之间的转移,进料时通过放散管排出其内气体,或温度升高气体挥发出来的气体;2、在生产过程中,清扫管道、设备产生的废气:3、设备不正常及其他不正常生产情况下的短期排空;4、设备泄漏产生的废气;5、化产槽溢槽产生的废气;6、化学反应等生产过程中产生的一些气体,因此需要对这些废气进行回收处理。本工程完工日期为合同签订第一笔预付资金到位后90天。二、施工组织管理机构及现场质保体系工程管理目标工期目标按照业主的要求进行施工,调配好一切生产要素,确保工程按期完工交付业主使用。质量目标:管道组对焊接一次合格率100%工程质量等级合格。安全目标:杜绝重大伤亡事故、设备交通事故
3、、火灾事故、减少一般事故率。提供完善的安全设施为施工人员创造良好的工作环境。文明施工:达到业主厂容及施工现场管理规定要求。施工组织管理机构为合理的组织工程施工,履行工程合同的各项承诺,对工程的工期、质量、安全、进行控制。由项目负责人形成统一的、完善的管理机构。组织管理机构结构图见下图项目经理现场施工安全员项目部各负责任人职责1、项目经理张钢平职责a、负责项目施工技术工作对施工质量负技术责任b、合理调配人、材、物等资源解决施工生产中存在的问题满足施工生产需要。c、组织技术攻关处理重大技术问题d、具有质量否决权。e、组织进行工程试运及交付工作确保工程质量符合设计规定和合同内容满足顾客要求。2、现场

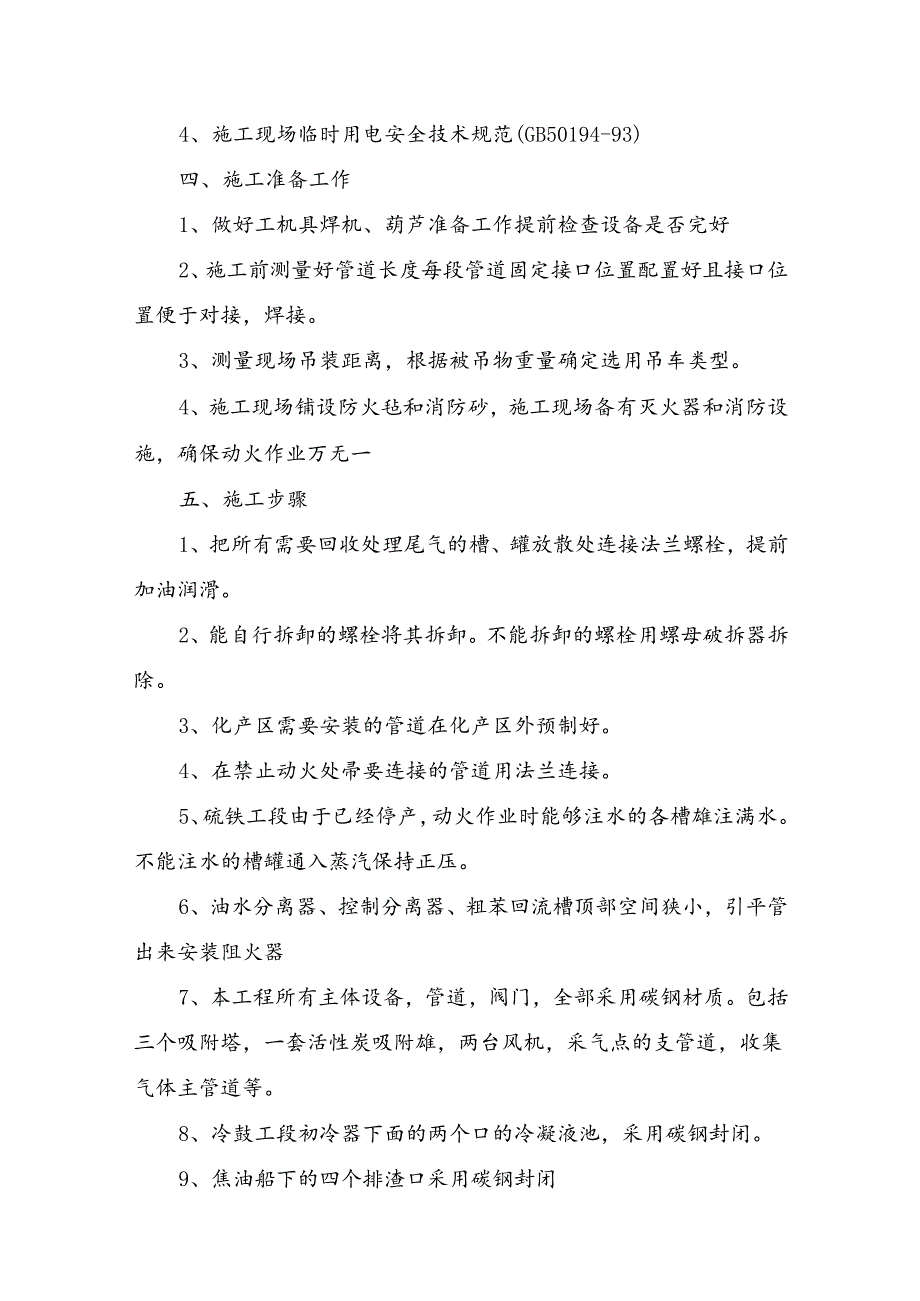

4、施工负责人涂少冰职责,负责该工程的施工安装技术、质量监督并配合项目经理履行。三、施工及验收规范失。1、工程测量规范(GB50026-93)2、工业金属管道工程施工及脸收规范(GB50235-97)3、现场设备、工业管道焊接工程施工及验收规范(GB50236-98)4、施工现场临时用电安全技术规范(GB50194-93)四、施工准备工作1、做好工机具焊机、葫芦准备工作提前检查设备是否完好2、施工前测量好管道长度每段管道固定接口位置配置好且接口位置便于对接,焊接。3、测量现场吊装距离,根据被吊物重量确定选用吊车类型。4、施工现场铺设防火毡和消防砂,施工现场备有灭火器和消防设施,确保动火作业万无一五
5、、施工步骤1、把所有需要回收处理尾气的槽、罐放散处连接法兰螺栓,提前加油润滑。2、能自行拆卸的螺栓将其拆卸。不能拆卸的螺栓用螺母破拆器拆除。3、化产区需要安装的管道在化产区外预制好。4、在禁止动火处帚要连接的管道用法兰连接。5、硫铁工段由于已经停产,动火作业时能够注水的各槽雄注满水。不能注水的槽罐通入蒸汽保持正压。6、油水分离器、控制分离器、粗苯回流槽顶部空间狭小,引平管出来安装阻火器7、本工程所有主体设备,管道,阀门,全部采用碳钢材质。包括三个吸附塔,一套活性炭吸附雄,两台风机,采气点的支管道,收集气体主管道等。8、冷鼓工段初冷器下面的两个口的冷凝液池,采用碳钢封闭。9、焦油船下的四个排渣口
6、采用碳钢封闭六、施工验收管道施工完毕后进行蒸汽打压试漏。七、施工安全规定及措施施工前要办理检修确认单,所有参与人员接受焦化厂的现场安全技术底、了解本次检修工作内容、施工方案并现场加强确认办理好吊车使用危险作业、动火、吊装、高空、临时用电申请等现场各用电设施、工器具等经焦化管理人员检查、加贴合格标签后方可使用。1、施工中要认真贯彻执行国家及各地区、各部门的各项安全生产法规、制度。2、服从甲方安全部门的领导和监督。甲方安排专职安全员现场监督,指导施工,确保动火作业安全措施落实到位。甲方安排指定的区域负责人协调影响工程进展的甲方事宜。3、安全员和工程组织指挥者在施工现场必须佩戴乙方制作的标记,负责处
7、理当班安全生产问题。生产指挥者应对本项目的安全负责严禁违章指挥。4、坚持工前安全教育和生产交底的例会制度并做好记录。5、认真贯彻执行安全技术操作规程焊工、高空、电工持证上岗。6、进入施工现场必须按规定穿戴劳动防护用品。7、高空作业必须配戴安全带避免上下交叉作业做好安全互保工作。8,该项目是在易燃易爆的高空化产车间进行施工,周围目前有各类储罐,因此检修工作的全过程对安全要求比较严格,故施工人员必需按照高空作业,乙方提供手持式报警仪(煤气、二氧化硫、硫化氢、苯气)煤气区域作业的安全规程施工。9、施工前乙方先进行生产区和检修区的隔离防护,安装防护网,脚手架板,防火毡,防火砂的准备及消防器材的准备。10、施工过程中操作人员需将扳手类工具用绳索拴紧,防止打滑脱落。电焊线不得出现裸露现象。II、为了避免电焊氧气操作中火花飞溅,在施工点下部铺好防火毡和水洗砂。12、生产车间配备灭火器和消防水源,并准备好一条长度50米的蒸汽灭火带。
