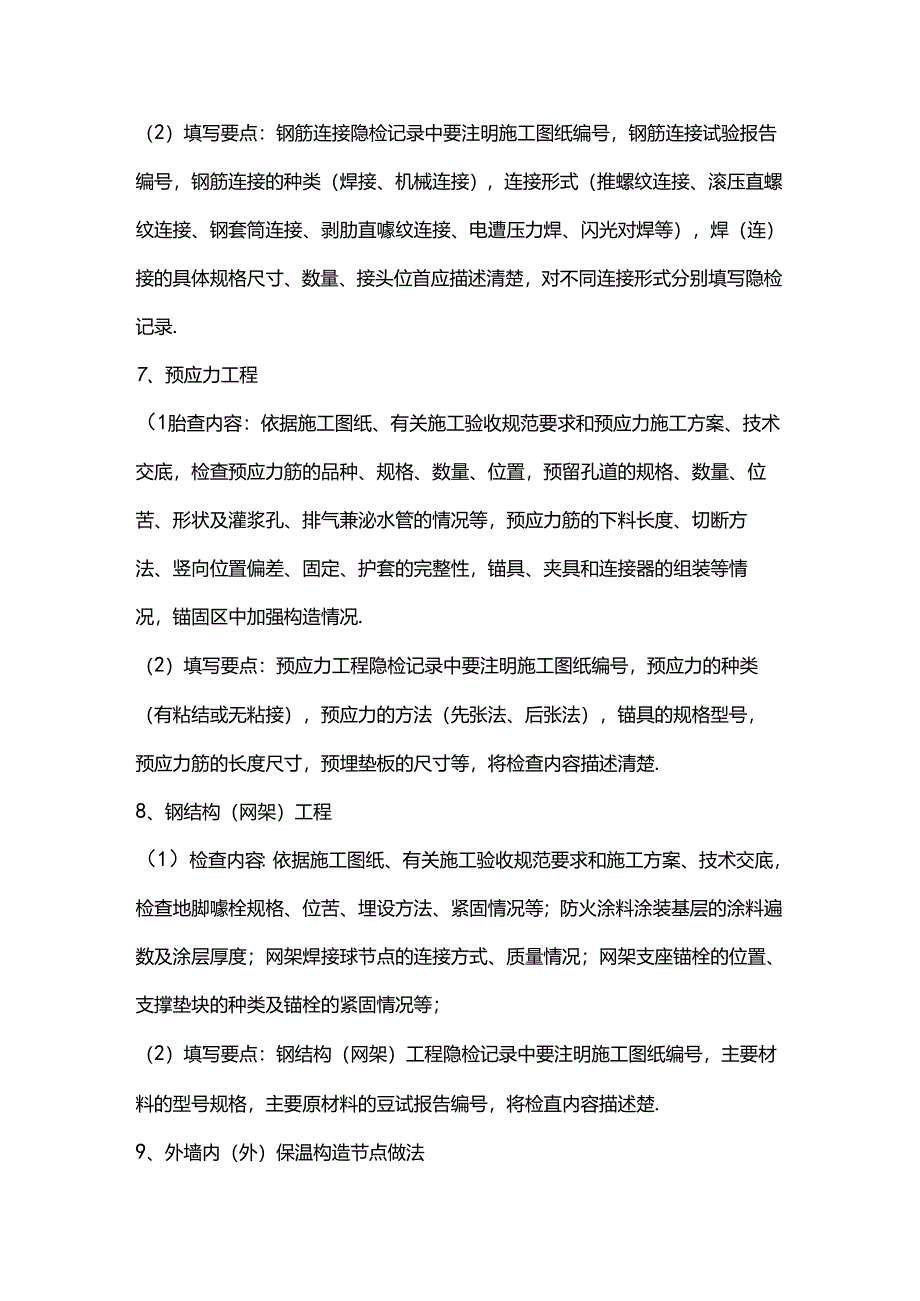

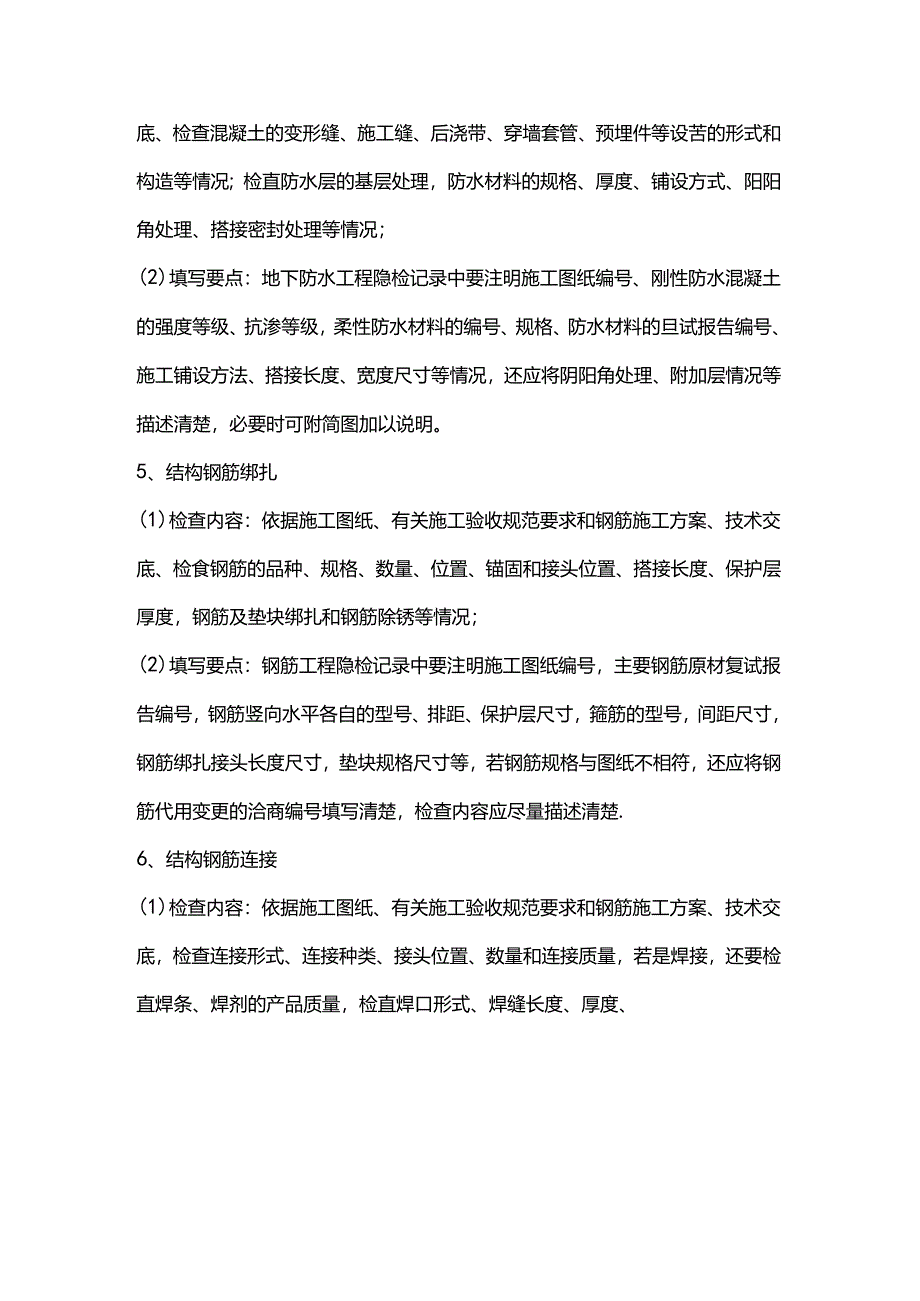

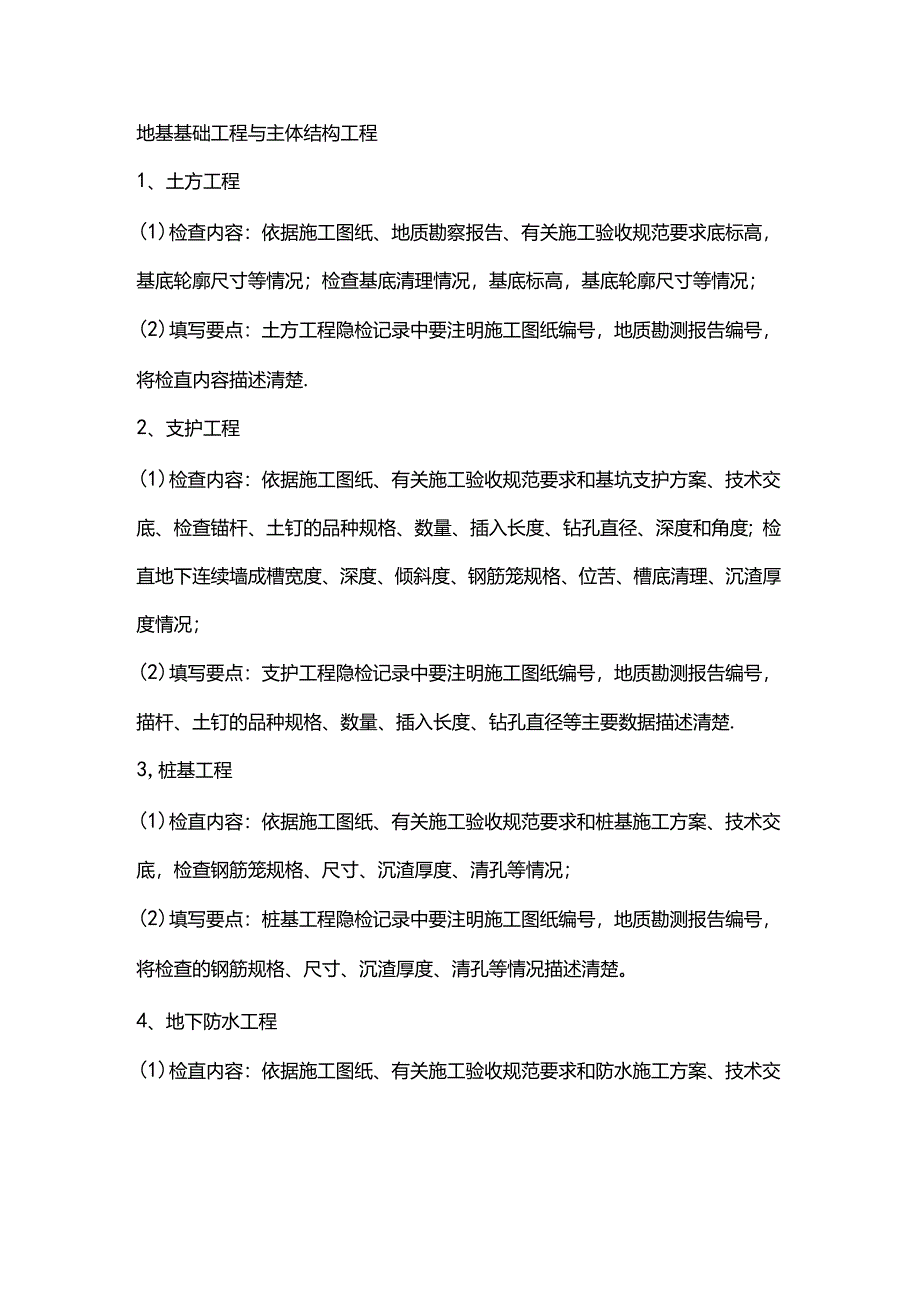

1、地基基础工程与主体结构工程1、土方工程(1)检查内容:依据施工图纸、地质勘察报告、有关施工验收规范要求底标高,基底轮廓尺寸等情况;检查基底清理情况,基底标高,基底轮廓尺寸等情况;(2)填写要点:土方工程隐检记录中要注明施工图纸编号,地质勘测报告编号,将检直内容描述清楚.2、支护工程(1)检查内容:依据施工图纸、有关施工验收规范要求和基坑支护方案、技术交底、检查锚杆、土钉的品种规格、数量、插入长度、钻孔直径、深度和角度;检直地下连续墙成槽宽度、深度、倾斜度、钢筋笼规格、位苦、槽底清理、沉渣厚度情况;(2)填写要点:支护工程隐检记录中要注明施工图纸编号,地质勘测报告编号,描杆、土钉的品种规格、数量

2、、插入长度、钻孔直径等主要数据描述清楚.3,桩基工程(1)检直内容:依据施工图纸、有关施工验收规范要求和桩基施工方案、技术交底,检查钢筋笼规格、尺寸、沉渣厚度、清孔等情况;(2)填写要点:桩基工程隐检记录中要注明施工图纸编号,地质勘测报告编号,将检查的钢筋规格、尺寸、沉渣厚度、清孔等情况描述清楚。4、地下防水工程(1)检直内容:依据施工图纸、有关施工验收规范要求和防水施工方案、技术交底、检查混凝土的变形缝、施工缝、后浇带、穿墙套管、预埋件等设苦的形式和构造等情况;检直防水层的基层处理,防水材料的规格、厚度、铺设方式、阳阳角处理、搭接密封处理等情况;(2)填写要点:地下防水工程隐检记录中要注明施

3、工图纸编号、刚性防水混凝土的强度等级、抗渗等级,柔性防水材料的编号、规格、防水材料的旦试报告编号、施工铺设方法、搭接长度、宽度尺寸等情况,还应将阴阳角处理、附加层情况等描述清楚,必要时可附简图加以说明。5、结构钢筋绑扎(1)检查内容:依据施工图纸、有关施工验收规范要求和钢筋施工方案、技术交底、检食钢筋的品种、规格、数量、位置、锚固和接头位置、搭接长度、保护层厚度,钢筋及垫块绑扎和钢筋除锈等情况;(2)填写要点:钢筋工程隐检记录中要注明施工图纸编号,主要钢筋原材复试报告编号,钢筋竖向水平各自的型号、排距、保护层尺寸,箍筋的型号,间距尺寸,钢筋绑扎接头长度尺寸,垫块规格尺寸等,若钢筋规格与图纸不相

4、符,还应将钢筋代用变更的洽商编号填写清楚,检查内容应尽量描述清楚.6、结构钢筋连接(1)检查内容:依据施工图纸、有关施工验收规范要求和钢筋施工方案、技术交底,检查连接形式、连接种类、接头位置、数量和连接质量,若是焊接,还要检直焊条、焊剂的产品质量,检直焊口形式、焊缝长度、厚度、(2)填写要点:钢筋连接隐检记录中要注明施工图纸编号,钢筋连接试验报告编号,钢筋连接的种类(焊接、机械连接),连接形式(推螺纹连接、滚压直螺纹连接、钢套筒连接、剥肋直噱纹连接、电遭压力焊、闪光对焊等),焊(连)接的具体规格尺寸、数量、接头位首应描述清楚,对不同连接形式分别填写隐检记录.7、预应力工程(1胎查内容:依据施工

5、图纸、有关施工验收规范要求和预应力施工方案、技术交底,检查预应力筋的品种、规格、数量、位置,预留孔道的规格、数量、位苦、形状及灌浆孔、排气兼泌水管的情况等,预应力筋的下料长度、切断方法、竖向位置偏差、固定、护套的完整性,锚具、夹具和连接器的组装等情况,锚固区中加强构造情况.(2)填写要点:预应力工程隐检记录中要注明施工图纸编号,预应力的种类(有粘结或无粘接),预应力的方法(先张法、后张法),锚具的规格型号,预应力筋的长度尺寸,预埋垫板的尺寸等,将检查内容描述清楚.8、钢结构(网架)工程(1)检查内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检查地脚噱栓规格、位苦、埋设方法、紧固

6、情况等;防火涂料涂装基层的涂料遍数及涂层厚度;网架焊接球节点的连接方式、质量情况;网架支座锚栓的位置、支撑垫块的种类及锚栓的紧固情况等;(2)填写要点:钢结构(网架)工程隐检记录中要注明施工图纸编号,主要材料的型号规格,主要原材料的豆试报告编号,将检直内容描述楚.9、外墙内(外)保温构造节点做法(1)检直内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检查构造节点的连接方法等情况;(2)填写要点:隐检记录中要注明施工图纸编号、保温材料的种类规格、厚度,可附与外墙板连接的节点简图等。将检查内容描述清楚。建筑装饰装修工程1.地面工程(1)检查内容:依据施工图纸、有关施工验收规范要求和

7、施工方案、技术交底,检查各基层(垫层、找平层、隔离层、填充层)的材料品种、规格、铺设厚度、铺设方式、坡度、标高、表面情况、节点密封处理等情况;(2)填写要点:地面工程隐检记录中要注明施工图纸编号,地面铺设的类型(石材地面、木材地面、水泥地面、板材地面),材料的品种规格等,将检查内容描述清楚.2、厕浴防水(1)检查内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检查基层表面含水率、地漏、套管、卫生器具根部、阴阳角等部位的处理情况,防水层墙面的涂刷情况.(2)填写要点:厕浴防水隐检记录中要注明施工图纸编号,防水材料的复试报告编号,防水材料的品种、涂刷厚度,玻钎布的搭接宽度,地漏、套管

8、、卫生器具根部附加层的情况,防水层从地面延伸到墙面的高度尺寸等,将检直内容描述清楚.3、抹灰工程(1)检直内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检查具有加强措施的材料规格、固定方法、搭接情况等;(2)填写要点:抹灰工程隐检记录中要注明施工图纸编号,水泥更试报告编号,应将不同材料交接处表面的抹灰采取防止开裂的加强措施描述清楚。4、门窗工程(1)检查内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检直预埋件和锚固件、噱栓等数量、位置、间距、埋设方式,与框的连接方式、防腐处理、缝隙的嵌填、密封材料的粘结等情况;(2)填写要点:门窗工程隐检记录中要注明施工图纸编号

9、,门窗的类型(木门窗、铝合金门窗、塑料门窗、坡璃门、金属门、防火门),预埋件和锚固件的位苦,木门窗预埋木砖的防腐处理、与墙体间龌隙的填嵌材料、保温材料等;金属门窗的预埋件位置、埋设方式、密封处理等情况;塑料门窗内衬型钢的壁厚尺寸,门窗框、副框和扇和安装固定片活膨胀螺栓的数量等情况要描述清楚;特种门窗的防火防腐处理,与椎的连接方式等。5、吊顶工程(1)检查内容:依据二次设计施工图纸、有关施工睑收规范要求和施工方案、技术交底,检查吊顶龙骨材质、规格、间距、连接固定方式、表面防火防腐处理、吊顶材料外观质量情况、接缝和角缝情况等;(2)填写要点:吊顶工程隐检记录中要注明施工图纸编号,洽商记录编号,吊顶

10、类型(明龙骨吊顶、暗龙骨吊顶),采用骨架类型(轻钢龙骨、铝合金龙骨、木龙骨等),吊顶材料的种类(石膏板、金属板、矿棉板、壁料板、玻璃板),材料的规格,吊杆、龙骨的材质、规格、安装间距及连接方式,金属吊杆、龙骨表面的防腐处理,木龙骨的防腐、防火处理等情况描述清楚,吊顶内的各种管道设备的检查及水管试压等情况也应描述清楚。6、轻质隔墙工程(1)检查内容:依据施工图纸、有关施工验收视的要求和施工方案、技术交底,检宜预埋件、连接件、拉结筋的位置、数量、连接方法.与周边墙体及顶棚的连接、龙骨连接、间距、防火防腐处理,填充材料设置等情况;(2)填写要点:轻质隔墙工程隐检记录中要注明施工图堆编号,轻质隔墙的类

11、型(板材隔墙、骨架隔墙、活动隔墙、玻璃隔墙),板材种类(复合轻质隔墙板、石膏空心板、预制或现制钢丝网水泥板等),规格型号,预埋件、连接件的位置及连接方法应描述清楚.7、饰面板(砖)工程(1)检查内容:依据二次设计施工图纸、有关施工睑收规范要求和施工方案、技术交底,检直预埋件(后置埋件)、连接件规格、数量、位置、连接方法、防腐处理、防火处理等情况,有防水构造要求的应检直防水层、找平层的构造做法;(2)填写要点:饰面板(砖)工程隐检记录中要注明施工图纸编号,饰面工程材料的种类(石材、木装饰墙、软包墙、金属板墙),板材的规格、龙骨间距等,将检查内容描述清楚。8、细部工程(1)检查内容:依据施工图纸、

12、有关施工验收视的要求和施工方案、技术交底,检宜预埋件或后苦埋件的数量、规格、位置等情况;用方木制成的搁栅骨架和防腐处理,摞钉防锈处理等情况;(2)填写要点:细部工程隐检记录中要注明施工图纸编号,材料的种类,有无特殊要求;护栏扶手、橱柜、窗帘盒、窗台板等安装的预埋件的数量、规格、位置及连接方法,将检直内容描述清楚.9、幕墙工程(1)检查内容:依据二次设计施工图班、有关施工验收规范要求和施工方案、技术交底,检查构件与主体结构的连接节点的安装;幕墙四周、幕墙表面与主体结构之间间隙节点的安装;幕墙伸缩维、沉降维、防震维及墙面转角节点的安装;幕墙防雷接地节点的安装等情况;(2)填写要点:幕墙工程隐检记录

13、中要注明施工图纸编号,幕墙类型(玻璃幕墙、金属幕墙、石材幕墙),主要材料的规格型号,预埋件具体位置,主体结构与立柱、立柱与横梁连接节点安装及防腐处理;防备节点的位置,防火、防水、保温情况等,将检查内容描述清楚.建筑屋面工程1.屋面细部(1)检查内容:依据施工图纸、有关施工验收规范要求和施工方案、技术交底,检宜屋面基层、找平层、保温层的情况,材料的品种、规格、厚度、铺贴方式、附加层、天沟、泛水和变形缝处细部做法、密封部位的处理等情况;(2)填写要点:屋面细部隐检记录中要注明施工图纸编号,屋面基层情况,找平层坡度,保温材料的厚度、规格尺寸,将检直内容描述清甦.2、屋面防水(1)检直内容:依据施工图

14、纸、有关施工验收规范要求和施工方案、技术交底,检查基层含水率、防水层的材料品种、规格、厚度、铺贴方式等情况;(2)填写要点:屋面防水隐检记录中要注明施工图纸编号,防水材料复试编号,防水材料的品种、规格型号,防水卷材搭接长度、上下层错开搭接尺寸等,附加层、细部及密封部位处理等描述清楚.建筑给水、排水及采暖工程1.隐蔽工程检查项目的划分隐蔽工程检查项目的划分一骰按系统、安装部位和时间、工序进行.(1)检宜的项目按系统分为子分部和分项工程,详细划分情况可参考建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)中附录A的要求;(2)每个子分部、分项工程检查、记录应按施工部位(分区、层、段

15、或干、支管)和安装时间、工序的先后顺序进行;(3)一般情况下,不同类型建筑的施工检查项目可按以下情况进行划分:各子分部工程的系统干管应作为一个项目检直一次;多层民用住宅工程可按不同的子分部工程,每一单元的立、支管安装作为一个项目检直一次;高层民用住宅工程可按不同的子分部工程、分系统进行检查,每个系统可将6-7个层的立、支管安装作为一个项目检查一次;多层公用建筑工程可按不同的子分部工程,每个系统的管道安装作为一个项目检查一次;高层公用建筑工程可按不同的子分部工程,分系统进行检直,每个系统可将IO-12个层的立、支管安装作为一个项目检查一次。2、主要隐检项目及内容(1)直埋于地下或结构中,暗敷设于

16、沟槽、管井、不进入吊顶内的给水、排水、雨水、采暖、消防管道和相关设备,以及有关防水耍求的套管:检查管材、管件、阀门、设备的材质与型号、安装位置、标高、坡度;防水套管的定位及尺寸;管道连接做法及质量;附件使用,支架固定,以及是否已按照设计要求及施工规范规定完成强度严密性、冲洗等试验;(2)有绝热、防腐要求的给水、排水、采暖、消防、喷淋管道和相关设备:检查绝热方式、绝热材料的材质与规格、绝热管道与支吊顶之间的防结露措施、防腐处理材料及做法等;(3)埋地的采暖、热水管道,在保温层、保护层完成后,所在部位进行回填之前,应进行隐检:检查安装位置、标高、坡度;支架做法;保温层、保护层设置等.建筑电气工程1.主要隐检项目及内容(1)埋于结构内的各种电线导管:检查导管的品种、规格、位置
