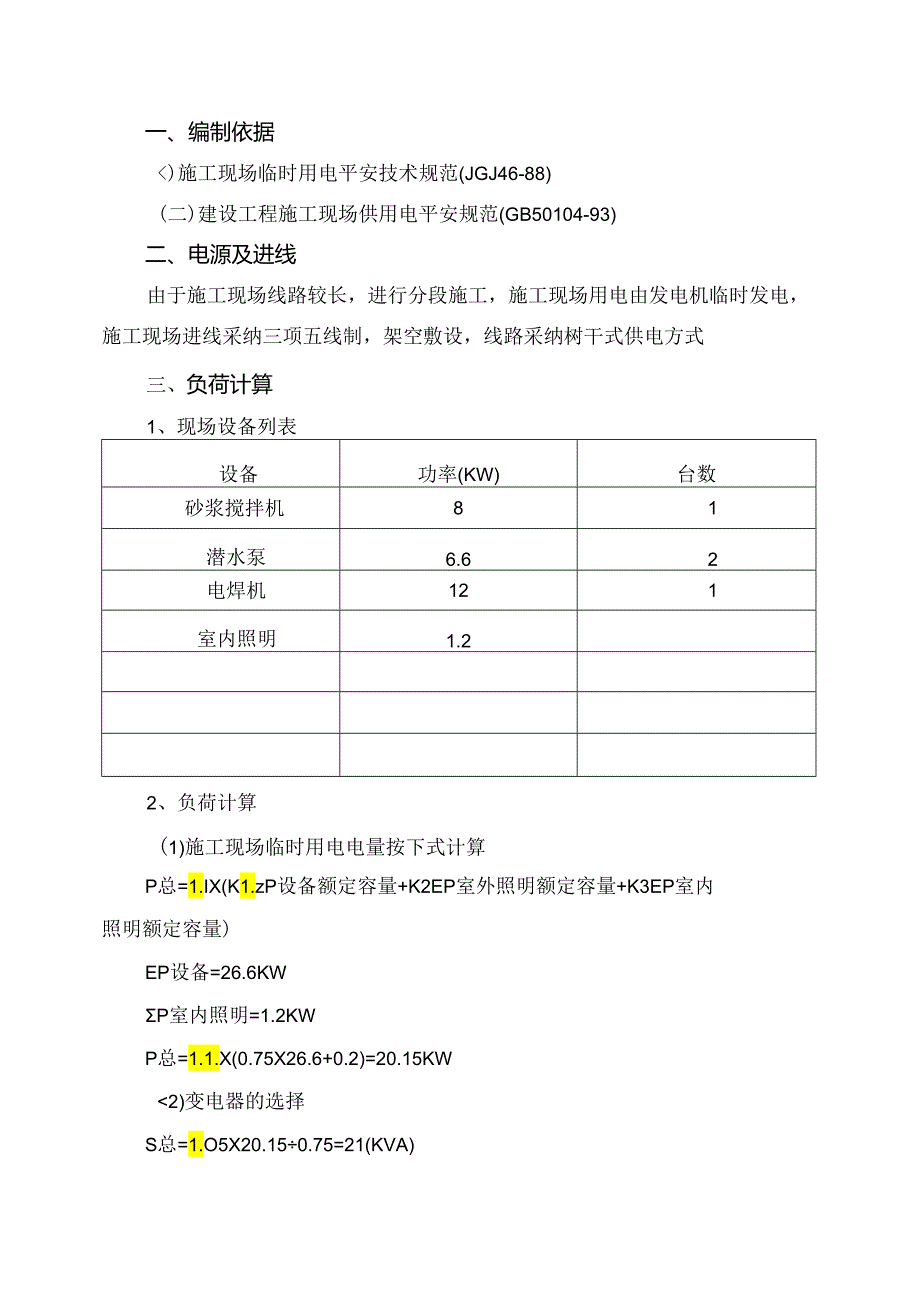

1、临时用电专项方案编制:审核:批准:一、编制依据)施工现场临时用电平安技术规范(JGJ46-88)(二)建设工程施工现场供用电平安规范(GB50104-93)二、电源及进线由于施工现场线路较长,进行分段施工,施工现场用电由发电机临时发电,施工现场进线采纳三项五线制,架空敷设,线路采纳树干式供电方式三、负荷计算1、现场设备列表设备功率(KW)台数砂浆搅拌机81潜水泵6.62电焊机121室内照明1.22、负荷计算(1)施工现场临时用电电量按下式计算P总=1.IX(K1.zP设备额定容量+K2EP室外照明额定容量+K3EP室内照明额定容量)EP设备=26.6KWP室内照明=1.2KWP总=1.1.X(

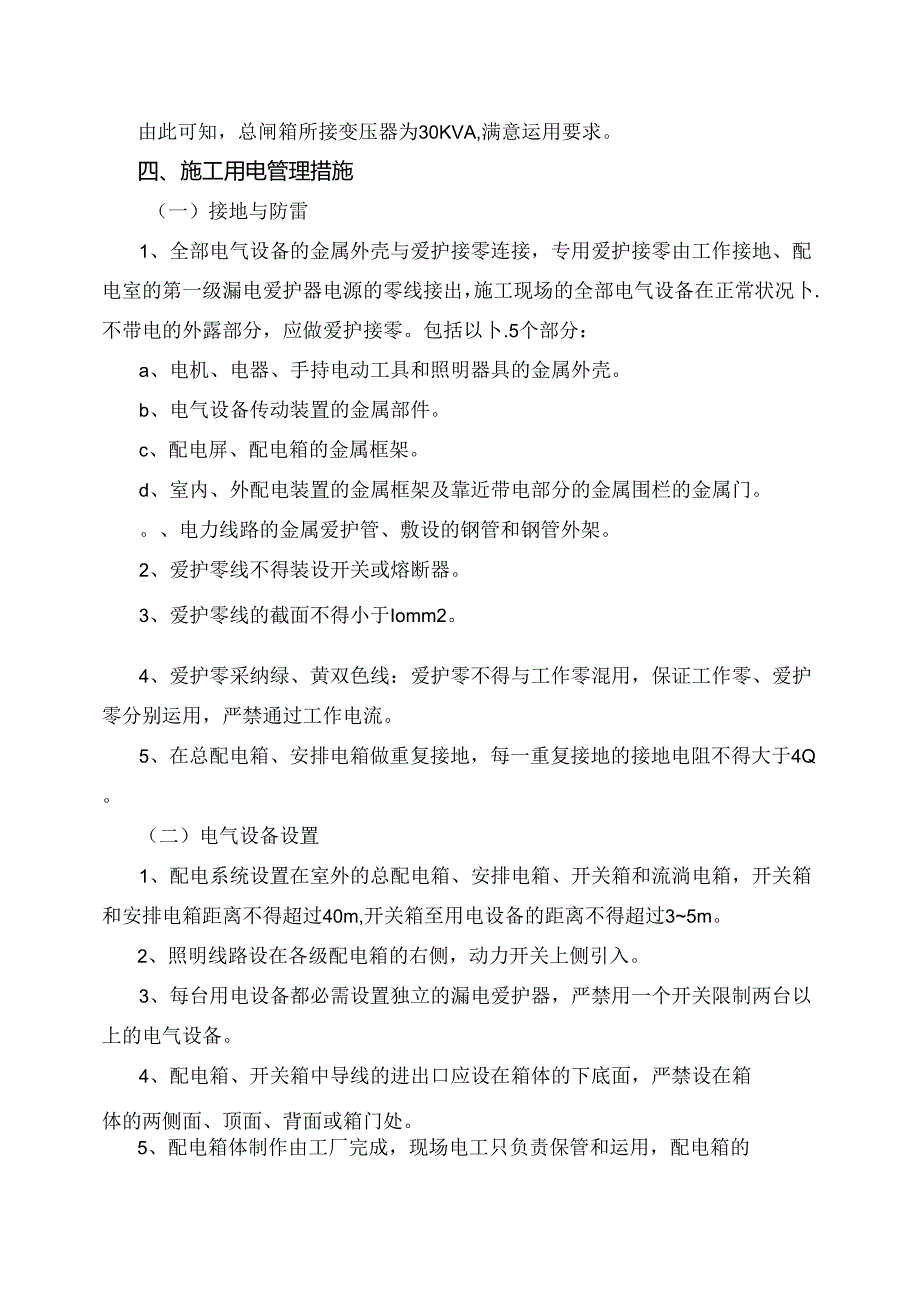

2、0.75X26.6+0.2)=20.15KW2)变电器的选择S总=1.O5X20.150.75=21(KVA)由此可知,总闸箱所接变压器为30KVA,满意运用要求。四、施工用电管理措施(一)接地与防雷1、全部电气设备的金属外壳与爱护接零连接,专用爱护接零由工作接地、配电室的第一级漏电爱护器电源的零线接出,施工现场的全部电气设备在正常状况卜.不带电的外露部分,应做爱护接零。包括以卜.5个部分:a、电机、电器、手持电动工具和照明器具的金属外壳。b、电气设备传动装置的金属部件。c、配电屏、配电箱的金属框架。d、室内、外配电装置的金属框架及靠近带电部分的金属围栏的金属门。、电力线路的金属爱护管、敷设的

3、钢管和钢管外架。2、爱护零线不得装设开关或熔断器。3、爱护零线的截面不得小于Iomm2。4、爱护零采纳绿、黄双色线:爱护零不得与工作零混用,保证工作零、爱护零分别运用,严禁通过工作电流。5、在总配电箱、安排电箱做重复接地,每一重复接地的接地电阻不得大于4Q。(二)电气设备设置1、配电系统设置在室外的总配电箱、安排电箱、开关箱和流淌电箱,开关箱和安排电箱距离不得超过40m,开关箱至用电设备的距离不得超过35m。2、照明线路设在各级配电箱的右侧,动力开关上侧引入。3、每台用电设备都必需设置独立的漏电爱护器,严禁用一个开关限制两台以上的电气设备。4、配电箱、开关箱中导线的进出口应设在箱体的下底面,严

4、禁设在箱体的两侧面、顶面、背面或箱门处。5、配电箱体制作由工厂完成,现场电工只负责保管和运用,配电箱的平安技术要求要符合国家有关标准。6、配电箱、开关箱应设在干燥、通气及常温场所,不得装在易受外来固体撞击、剧烈振动、液体浸溅及热源烘烤的场所。四周不得堆放有碍操作、修理的物品。7、配电箱、开关箱应装设端正、坚固,移动式的箱体应装设在坚实的支架上。固定式配电箱、开关箱的卜.皮与地面的垂直距离应大于1.3m,小于1.5m,移动式箱体的卜皮与地面的垂直距离为0.61.2m0箱体采纳铁板制作,铁板厚度大于1.5mm。(三)漏电爱护装置1、漏电爱护器应装设在配电箱、开关箱电源隔离开关的负荷侧。2、漏电爱护

5、器选用泄漏电流型漏电爱护器,具漏电动作电流不大30mA,总配电箱漏电动作电流可放宽到80rnA,额定漏电动作时间小于0.1S。3、当运用在特殊潮湿的场所的漏电爱护器应采纳防溅型产品,其额定漏电动作电流不大于30mA,额定漏电动作时间应小于0.IS。4、漏电爱护器必需按产品说明书安装、运用,对搁置已久,重新运用和连续运用一个的漏电爱护器,要仔细检查其特性后方可运用,发觉问题刚好更换。(四)电器设备安装1、配电箱、开关箱内的电器,安装在绝缘板上,然后整体固定在箱体内。电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。2、配电箱、开关箱内的工作零线应通过接线端子连接,并应与爱护零线接线端子板

6、分设。3、配电箱、开关箱内的连线应采纳绝缘电线,电线的型号及截面应严格执行临时用电设计的截面,导线接头不得有松动,不得有外露带电部分。4、各箱体的金属构架、金属箱体、金属电器安装板以及箱体内电器的正常不带电部分必需做爱护接零,爱护零线必需经过接线端r连接。5、配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在板盘后,引出及引入的导线应加护套分路成束并做好防水弯或留出适当余度,以便检修。移动箱的进出线须用橡皮绝缘电缆。6、导线剥削处不应伤线芯过长,导线压头坚固牢匏,多股导线不应盘圈压接,应加装压线端子。(五)电气设备的运用和维护1、施工现场的全部配电箱、开关箱应每月进行四次检查和修理。检查、修

7、理人员必需是专业电工。检查、修理时必需按规定穿、戴绝缘鞋、手套,必需运用电工绝缘工具。2、检查、修理配电箱、开关箱时必需前一级相应的电源开关分闸断电,关悬持停电标记牌。严禁带电作业。3、配电箱内盘面上应标明各回路的名称、用途,同时作出分路的标记。4、总、安排电箱应配锁,配电箱、开关箱应由专人负责。5、各种配电箱内不得有任何杂物,并保持清洁,不得持接其它临时用电设备。6、施工现场内临时用电的安装和修理或拆除,必需由经过培训合格持证上岗的电工完成,电工的等级应同工程的难易程度相适应,初级电工不允许进行中、高级电工作业。7、全部配电箱、开关箱在运用过程中必需按以下操作程序:a、送电:总配电箱一安排电

8、箱一开关箱。b、停电:开关箱一安排电箱一总配电箱。注:发觉电气故障的紧急状况除外。8、施工现场停止作业1小时以上应将动力开关箱断电上锁。9、用电人员应做到:a、驾驭用电平安基本学问和全部设备的性能。b、运用设备前必需按规定穿戴和配备好相应的劳动用品,并检查电气装置和爱护设备是否完好,严禁设备带病”运行。c、停用的设备必需拉闸断电,锁好开关箱。d、负责爱护所用设备的负荷载、爱护零线和开关箱,发觉问题刚好报告和解决。e、搬迁或移动用电设备,必需经电工切断电源并作妥当处理后进行。(六)施工现场的电缆线路1、电缆线路采纳穿管埋地敷设,严禁沿地面明敷设。2、电缆在室外、道路侧干脆埋地敷设深度不小于06m

9、,并在电缆上下各匀称铺设不小于50胸的细砂,然后覆盖砖等硬质爱护层。3、进楼层电缆垂直敷设沿电梯井壁,固定点每层不少于一点,水平敷设沿墙、壁或门口固定,最大弧度距地2.4m,不得小于1.8m。4、埋地敷设电缆接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,接头应坚固牢靠,并做好绝缘包扎。(七)施工现场的室外架空线路1、本工程的主线路电杆采纳水泥电杆,电杆的长度为7米,每条电杆的间距为25米。支线路可以运用木电杆,木电杆的尾轻不小于IOCmo全部线路必需设在专用的电杆上,严禁架设在树木、脚手架上。2、为满意强度要求,架空绝缘铝线的截面不得小于16mn,绝缘铜线不得小于Iomm工3、

10、跨越马路、街道的架空绝缘铝线不得小于25mm绝缘铜线不得小于16i三20d、在一个挡距内每一层架空线的接头数不得超过该导线的50%,且一根导线只允许有一个接头。4、架空线路的档距不得大于35m,线间距离不得小于0.3m。5、架空线路相序排列为:面对负荷从左侧起为1.1.、N、1.2、1.3。6、电杆的埋设深度宜为杆长的1/10加。加m7、直线杆和15以下的转角电杆,可采纳单横担,否则采纳双横担。(八)灯具的安装规定1、金屈外壳的灯具必需作爱护接零。2、室外灯具距离地面不得不于3m,室内灯具距离地面不得小于2.4m。3、螺口灯头及接线必需符合规定。4、相线接在与中线触头相连的一端,零线接在螺纹口

11、的端。5、灯头的绝缘外壳不得有损伤和漏电。6、各种用电设施、灯具的相线必需经开关限制,不得将相线干脆引入灯具。7、严禁把插座与板把开关靠近布置,严禁在床头上装设开关。五、用电组织管理(-用电管理规定1、现场用电由平安员编制交底,项目经理、项目技术负责人负贲管理,现场电工负责运用。2、建立技术交底制度,本组织设计编写未尽之处由现场平安员及施工员作具体技术交底,项目技术负责人向专业电工介绍临时用电组织设计和平安技术措施的总体意图、技术内容的留意事项,并应在技术交底文字中履行交底和被交底的手续,注明交底日期。3、建立平安检测制度,从临时用电、送电起先,每月四次对临时用电工程进行检测,主要的内容是:接

12、地用电阻、电气设备绝缘电阻值、漏电爱护器动作参数等,以监视临时用电工程是否平安牢靠,并做好检测记录。4、建立电气修理制度,加强日常的定期修理工作,刚好发觉和消退隐患,并建立修理工作记录,记载修理时间、地点、设备、内容、技术措施、处理结果、修理人员、验收人员等。5、建立电气拆除制度,工程竣工后,临时用电拆除工作应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、留意事项和防护措施。6、建立平安用电责任制度,对临时用电各部位的操作责任、修理分片、分块、电箱分人、设备分机落实责任到人头,并协助必要的奖惩。(二)电箱管理规定1、进行修理前必需将前一级电源开关分闸断电,并悬挂停电标记牌,然后用测电

13、笔检查确认被修理装置断电后,方可进行修理。2、修理时必需二人在场,一人修理,一人监护,不得随意变更原配电装置接线,不得随意拆除原电气。修理人员必需是熟悉配电装置的专业电工,运用绝缘工具,佩戴劳保用品。3、更换电气必需原规格一样,禁止运用不合格代用品。4、修理结束应脱离配电装置,然后由电源侧起先逐级合闸通电,用测电笔确认电源接通后,再给下一级通电试验,然后摘除上一级电源开关原来悬挂上的停电标记牌。(三)电气平安生产管理规定1、工程开工前,项目技术负责人或平安员应向电工进行全面的平安用电技术交底。2、线路、设备安装后,项目部应对其进行验收,验收合格后方可送电。3、安装、维护电气设备,必需严格执行施

14、工现场临时用电平安技术规范(JGJ46-88)。4、对施工用电设备必需定期检查,各种检查记录应齐全。5、现场运用手持电动工具及移动设备,必需安装漏电爱护装置。6、施工现场和电闸,必需的箱、有门、有锁,必需一机要闸。7、电工必需经过培训、考核,经有关部门发给的合格证才能上岗作业,非电工严禁拆改电气设备。8、任何人不得强行指令电工违章作业。9、施工用电实行五线制,保证首尾端有漏电爱护器(四)电工操作规程1、全部绝缘、检验工具就妥当保管,严禁他用,并按规定检查、校验。2、现场施工用凹凸压设备及线路,应接施工设计及有关电气平安技术规程安装和架设。3、线路上禁止带负荷接电或断电,并禁止带电操作。4、有人

15、触电马上切断电源,进行急救:电气着火,应马上将有关电源切断,并用干粉灭火器灭火。六、防火措施1、购置的电器产品要有平安管理部门鉴定的合格证书。2、电器操作人员必需经培训后再从事本岗工作,加强平安防护技能,杜绝违章操作。3、常常对电器线路、电器设备及漏电爱护器进行检查,发觉故障要刚好修理,检修时应挂警示牌,并设专人防护,防止误合闸。4、施工拉设的电线截面不能小于设计电线的截面。5、配电线路采纳的熔断器爱护装置,其熔体额定电流不能小于线路允许载流量的2.5倍,并常常教化用电人员执行平安操作规程,避开作业不当造成火灾。6、施工现场内禁止运用电炉,运用碘乌灯时,灯与易燃物之间的距离应大于30cm,室内不得运用功率超过100W的灯泡。7、宿舍照明,必需运用36V平安电压。8、设备集中处设置干粉灭火器。9、配电箱、开关箱内严禁存放杂物及易燃品,并派专人负贡,定期清扫。10、电器设备安装在干燥、通风、绝缘良好的操作平台上。11、施工现场应建立防火制度,强化电气防火领导体制,建立电气防火队伍。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
