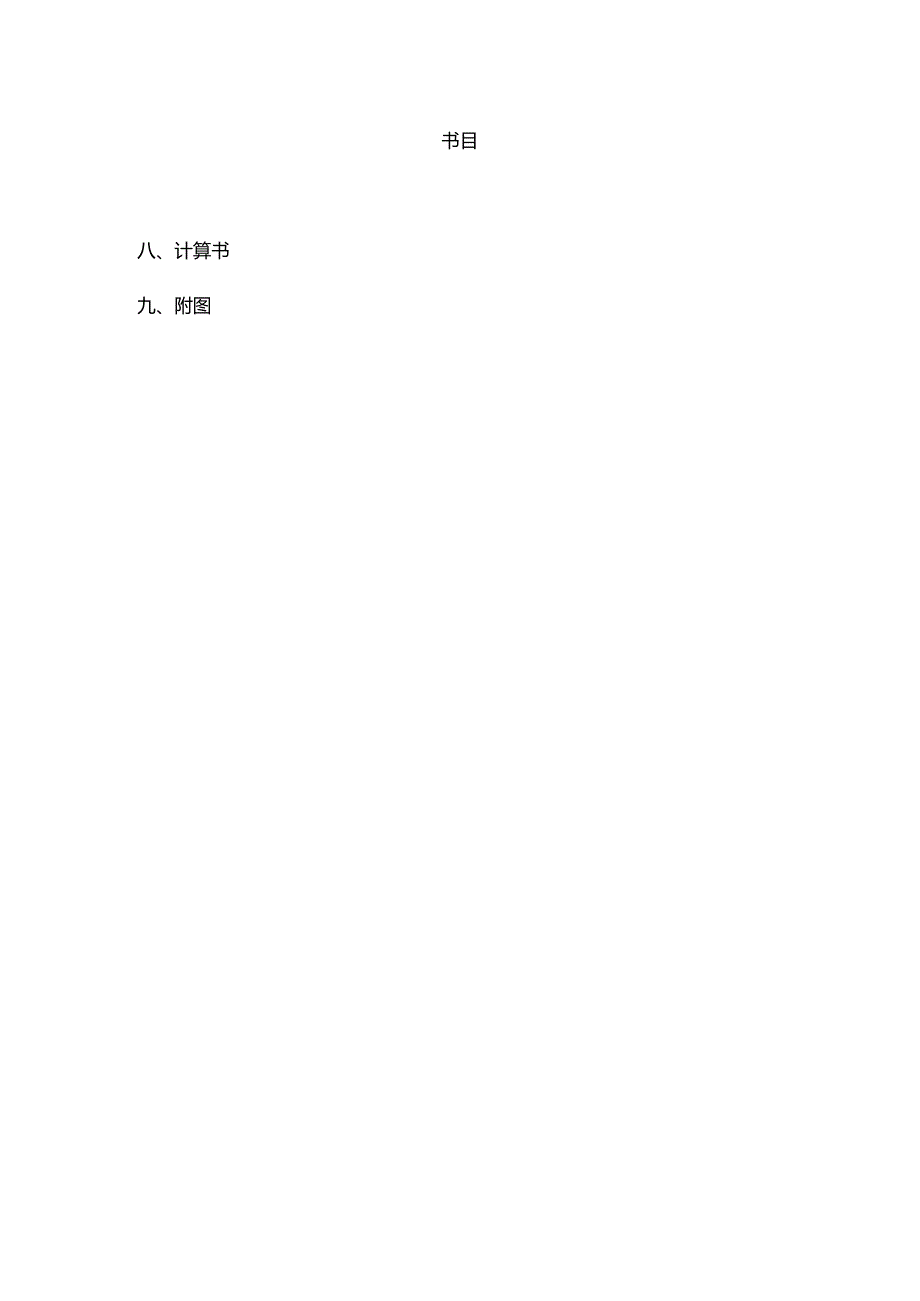

1、余政储出1.201649号地块110#楼、地下室工程临设方案编制人:审核人:审批人:时间:书目一、编制原则3二、工程概况3三、临设总体规划43.1 临设平面布置条件与分析43.2 临设平面布置原则43.3 临设平面布置依据63.4 临设规划63.5 其他临时设施6四、主要施工措施74.1 临建搭设74.2 临建装修144.3 临建绿化154.4 防台防汛加固措施15五、平安文明施工17六、C1.形象布置20七.消防管理277.1 消防管理构架277.2 消防平面布置图287.3 消防管理制度287.4 消防保证措施29八、计算书九、附图一、编制原则1、尽可能利用永久性和组装式施工设施,努力削减
2、临时设施的建立量,科学规划施工平面,削减施工用地。2、优化现场物资存放量,合理确定储存方式,尽量削减库存和物资损耗。3、坚持“四节一保、绿色施工”的原则。4、施工现场与工人生活区完全隔离,平安美观,便于管理。5、满意其它相关施工、消防、平安、卫生规定。6、满意业主对临设规划的要求。参考规范:I、施工现场临时建筑物技术规范JGJ/T188-20092、建筑结构荷载规范GB50009-20123、建筑抗震设计规范GB50011-20104、钢结构设计规范GB50017-20145、建筑工程施工质量验收统一标准GB50300-20146、混凝土结构工程施工质运验收规范GB50204-2015二、工程
3、概况余政储出(2016)49号地块I-10#楼、地下室工程位于杭州市余杭区良渚街道、康良路以北、杜文路以西、良平路以南。包括1#8#八幢高层住宅,地上8层、地下一层;联体洋房地上2-3层、地下一层。本项目用地面积为42487平方米,总建筑面积约I1.o295.2平方米,计容面积67979.2平方米(其中,洋房57042平方米,联排别里10401.4平方米),地下室43216平方米,建筑高度W24m工程名称:余政储出(2016)49号地块I-10#楼、地下室工程建设单位:杭州良悦置业有限公司监理单位:浙江之江工程项目管理有限公司设计单位:中国联合公司施工单位:中国建筑第八工程局有限公司三、临设总
4、体规划3.1 临设平面布置条件与分析1)、本工程场地总用地面积42487平米,可利用场地面积小。2)、现场所需施工用水、用电来源由业主方申请,临时用水依据现场用水量与消防要求进行规划布置。临时用电依据现场机械布置点与用电点进行规划布置。3.2 临设平面布置原则由于施工投入资源多,参建单位多,施工现场平面布置既要满意正常施工生产场地要求,又要达到创建市级文明施工工地要求,为此场平布置遵循下表的有关原则。场平布置序号遵循原则内容1生产设施1依据工程特点和各施工阶段施工要求,综合考虑施工任务,对平面实行分阶段布置和管理,尽量避开对四周环境的干扰和影响。2在保证场内交通运输畅通和满意施工对材料要求的前
5、提下,最大限度的削减场内运输,特殊是削减场内二次搬运。3按专业划分施工用地,尽量避开各专业用地交叉而造成相互影响干扰。便利各单位材料存放以与组织场内运输,便于总包单位进行管理和服务。4施工平面紧凑有序,在满意施工的条件下,尽量节约施工用地。2办公生活设施1把办公区、生活区、生产加工区分开布置,并满意环境卫生要求。2接受装配式施工设施,削减搬迁损失,提高施工设施安装速度。3场容场貌1符合施工现场卫生与平安技术要求和防火规范。2在施工期间,建立有效的排水系统,并进行日常修理,防止对周边路面造成污染,做到工地临时排水措施畅通有效,达到“平常无积水,雨后退水快”的效果e3充分利用现有条件、综合考虑施工
6、各阶段的工况,依据“四节一保一要求进行布置,满意绿色节能建筑要求。4在满意施工生产须要和杭州市政府有关规定的前提下,做到“五化”:硬化、绿化、净化、亮化、美化。3.3 临设平面布置依据1、余政储出(2016)49号地块I-10#楼、地下室工程招标文件有关要求与招标用图纸。2、现场界线、水源、电源位置、四周道路状况以与现场勘察结果。3、总进度支配与资源需用量支配.4、平安文明施工、环境爱护要求。5、绿色节能建筑要求。3.4 临设规划现拟建成的建筑面积:办公区与生活区约1400M。详见附图,临设总平面布置图。3.5 其他临时设施监控系统:监控系统由摄像监控组成,生活区、办公区和现场均设置监控探头,
7、生活区、办公区和施工现场的数据干脆传输到总监控室.临时道路以与大门:生活区做15Omm厚的混凝土路面。施工现场进行封闭管理,围墙C1.依据要求进行布置。现场支配设爸两个个施工现场用大门。排水系统:1、雨水支管接入蓄水池时与主管均为管顶平。2、雨水支管坡度为0.003.主管坡度为0.0016。3、DN400主管顶部预埋深度-IQm,DN200支管顶部预埋深度-0.8m.蓄水池尺寸为2000*400Omm,均接受钢筋混凝土盖板。沿临时道路设置排水沟,现场设置三级沉淀池,用水泵把水抽入沉淀池,后排入城市管道。临电系统:现场临时用电实行TN-S供电系统,放射式多路主干线送至各用电区域,然后在每个供电区
8、域内再分级放射式或链式构成配电网络。现场施工用电按施工现场临时用电平安技术规范JGJ46-2005执行。四、主要施工措施4.1 临建搭设4.1.1 办公区由于现场场地可利用面积较小,又须要为业主与监理供应办公用房.经探讨确定办公区搭设一栋两层建筑。办公区呈直线型布置,一层为办公室、会议室、卫生间、仓库等,二层主要办公室、会议室等。临设办公设施接受轻钢夹芯板组合房,屋面形式为双坡形,内外墙板接受80mm双面(岩棉)彩钢夹芯板.屋面板为80mm双面(岩棉)彩钢瓦楞夹芯板,门接受木质门框,成品木门,窗户接受铝合金推拉窗。序号名称间数尺寸1会议室110.8m6m2办公室213.6m6m3仓库13.6m
9、6m4男卫生间13.6m6m5女卫生间13.6m4m6食堂17.2m6m6合计264.1.2生活区生活区域为工人宿舍(因场地缘由暂不设管理人员宿舍)。生活区宿舍为两栋二层建筑,接受轻钢夹芯板组合房,屋面形式为双坡形.内外墙板接受80mm双面(岩棉)彩钢夹芯板,屋面板为80mm双面(岩棉)彩钢瓦楞夹芯板,门接受铝合金门框,彩钢夹芯门板,窗户接受铝合金推拉窗。因本工程场地狭小,现场无场地建设工人生活区,暂不考虑工人生活区布置C序号名称间数尺寸1宿舍303.6m6m2男卫生间12.5m6m3女卫生间12.5m6m4男浴室12.5m6m5女浴室12.5m6m4.1.3施工方法1)放线依据设计图纸尺寸,
10、利用墨斗在板房基础上弹出板房安装位置线,用勾股弦法规方。用水平管在基础四周给出相对标高点,标点数量每根地梁上不少于2个。2)浇筑基础临设基础依据规划尺寸进行放线浇筑混凝土,内配25200钢筋。依据基础四周给定的相对标高找正基础标高。调整基础标高时,应以最高点基础为基准,利用水平尺、变尺进行。基础浇筑完成后,利用电锤打孔,安装膨胀螺栓,膨胀螺栓数量应符合设计要求,栓孔深度应与螺栓长度相符,蝶栓安装后,与基础面保持垂直。3)立柱安装安装依次:柱一圈梁一一调整拉杆将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱用3个M12O螺栓与地梁相连接。中间立柱,山墙立柱用2个M1230螺栓连接到地梁上。走
11、道托架可随柱一起安装。即在地面将走道托架与柱连接,使之为一体。立柱安装完,应马上安装圈梁和调整拉杆。柱与拉杆最好交替安装。安装圈梁和调整拉杆的同时,校正立柱垂直度(沿墙板方向)。柱垂直度用磁力线坠洌J量。柱垂直度允许偏差为1.yIOCI.IOmmo4)楼面一字梁安装安装依次:一字梁一一水平支撑一一楼面橡条借助柱上二层调整拉杆基座设置单滑轮,将一字梁吊起至安装位置。一字梁每端用3个M1230镀锌螺栓与柱连接。将水平支撑在地面组对好,呈剪刀状。安装水平支撵。在安装水平支撑时,校正立柱垂直度。柱垂直度校正完毕后,将一字梁、水平支撵、调整拉杆上的安装螺栓全部紧固。安装楼面楝条。楼面楝条均接受M12x3
12、0镀锌蝶栓分别与立柱、椁档连接。5)走道系统安装安装依次:走道托架一一转角平台托架一一梯一一栏杆一走道板将转角平台托架与其下立柱用8个M12x30螺栓连接好。用单滑车将转角平台托架吊起至安装位置。走道托架上端用2个M1230螺栓与柱上角钢托连接,下端用2个M5x30自攻钉连接于柱上。转角平台托架的长边与山墙柱和角立柱用3个M12x30螺栓连接好。用水平尺在相互垂直的两个方向上找正转角平台托架,紧固螺栓。安装钢梯,钢梯用M1230螺栓2个与转角平台托架连接。安装钢梯护栏。安装走道护栏时,走道护栏每端通过3个螺栓与走道托架连接。安装走道护栏时,在走台两端拉线,限制护栏的直线性,直线性允许偏差IOm
13、m,相邻栏杆接头处错边允许偏差3mm。安装走道板。走道板用4个M5x30自攻钉,固定在走道托架上,走道板与走道板之间间隙为IOmm.安装时应保证安装间隙匀称。当用户有要求时,应用玻璃胶填缝。6)外墙系统安装依据配板图安装外墙板,安装前,用抹布将墙板擦洗干净。外墙板应与塑钢窗框协作安装。装配时.应两人在上往下送,一人在下接。外墙板接缝,应顺水流方向拼接。地梁与墙板间应加装防水槽,并且防水槽两端用玻璃胶封死,以防漏水。7)窗户安装安装依次:窗台上、下收口一窗框安装一一窗扇安装一T窗锁钩一打胶在窗洞口上画出垂直中心线和水平中心线,安装时保证窗框中心线与窗洞口上所画中心线重合。将窗框放于立柱侧槽内,用
14、钢卷尺测量窗框内角对角线长度,使两对角线长度相等。调整窗框使其横平竖直,凹凸一样,平面一样.窗框与柱接缝匀称。在窗台收口与墙板,窗根接缝处,立柱与窗框接缝处打胶。安装窗扇。安装窗锁钩。依据窗扇上锁钩位置,安装窗柜上锁钩,应确保两锁钩位置一样,安装坚固,开关敏捷。打胶。8)门安装安装依次:门框一一门扇(合页)一T门一一锁具插销一T打胶门框用翎钉固定在外墙板上依据门扇上合页位置安装门框上合页。要求:确保门框、扇合页位置一样,上下合页在同一轴线上,门框、扇合页不得用反。依据门扇上门锁位置,安装锁扣板。要求:门窗上的锁主体舌头与门框上的锁扣板位置吻合,锁舌自由进出。注:门扇安装前,检查门扇有无破损,翘曲变形,扇框搭接间隙是否合适。如有问题时应与时调整或更换。9)屋面系统安装(1)安装依次:屋架梁水平支撑,檬条安装,屋面板,屋脊瓦,山墙收边一打胶。(2)施工方法。借助柱头设置单滑车,将人字架吊至安装位置.再将屋架翻转180.使人字架两端底脚螺栓与立柱支托螺栓孔对正,落实人字架,拧紧螺栓。在人字架跨中处,用线坠测量人字架垂直度,允许偏差h250.15mmo将屋面水平支撑组对成剪刀状,安装人字架水平支撑。将槎条安装在榇档上,穿好螺栓,戴好螺帽;在屋脊上方沿板房长度方向通长拉线.校正屋面直线度.直线度允许偏差15mm。屋面直线度校正完毕,将水平支撑,橡条安装螺栓全部紧
