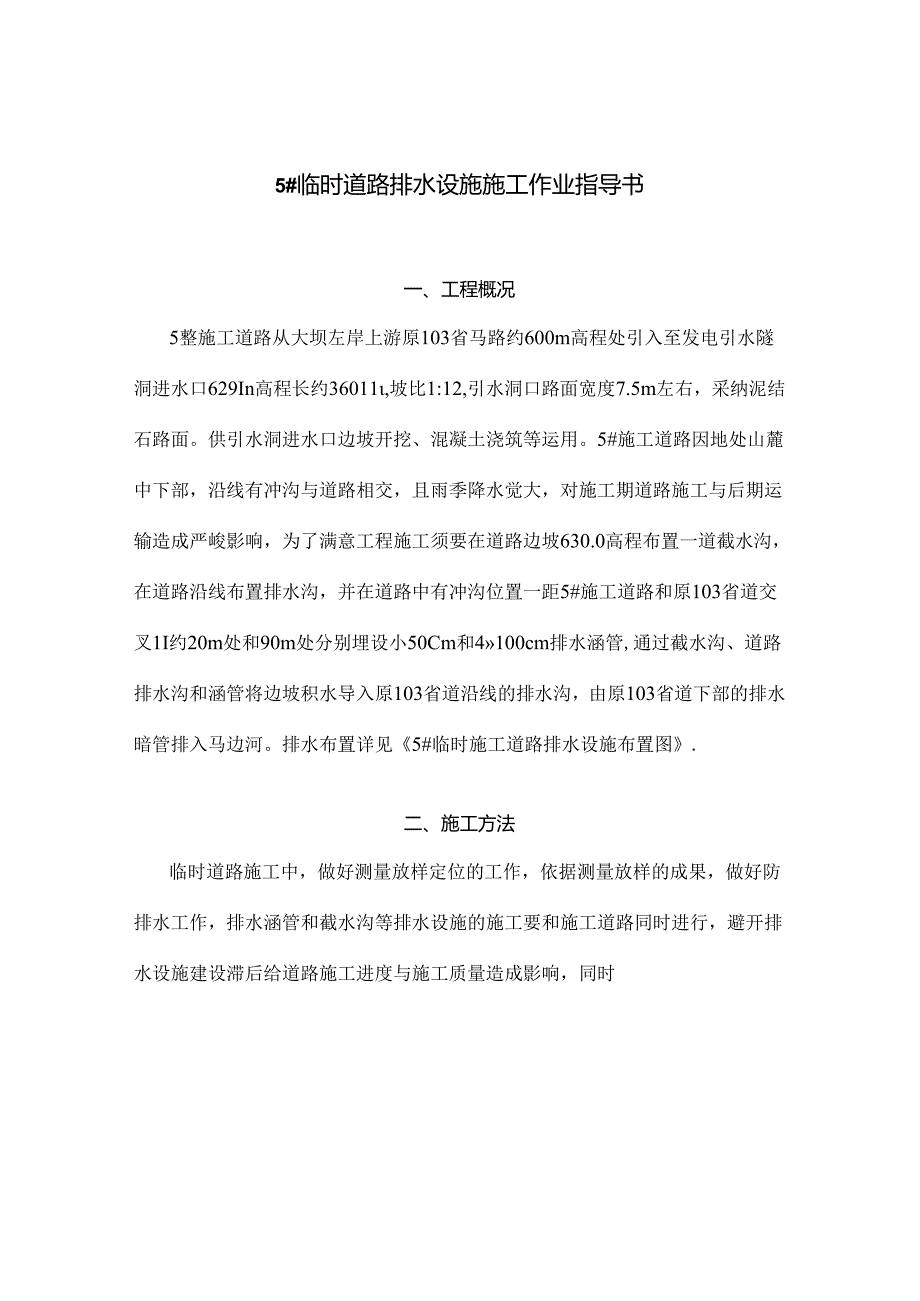

《临时道路涵管截水沟(精).docx》由会员分享,可在线阅读,更多相关《临时道路涵管截水沟(精).docx(8页珍藏版)》请在第壹文秘上搜索。

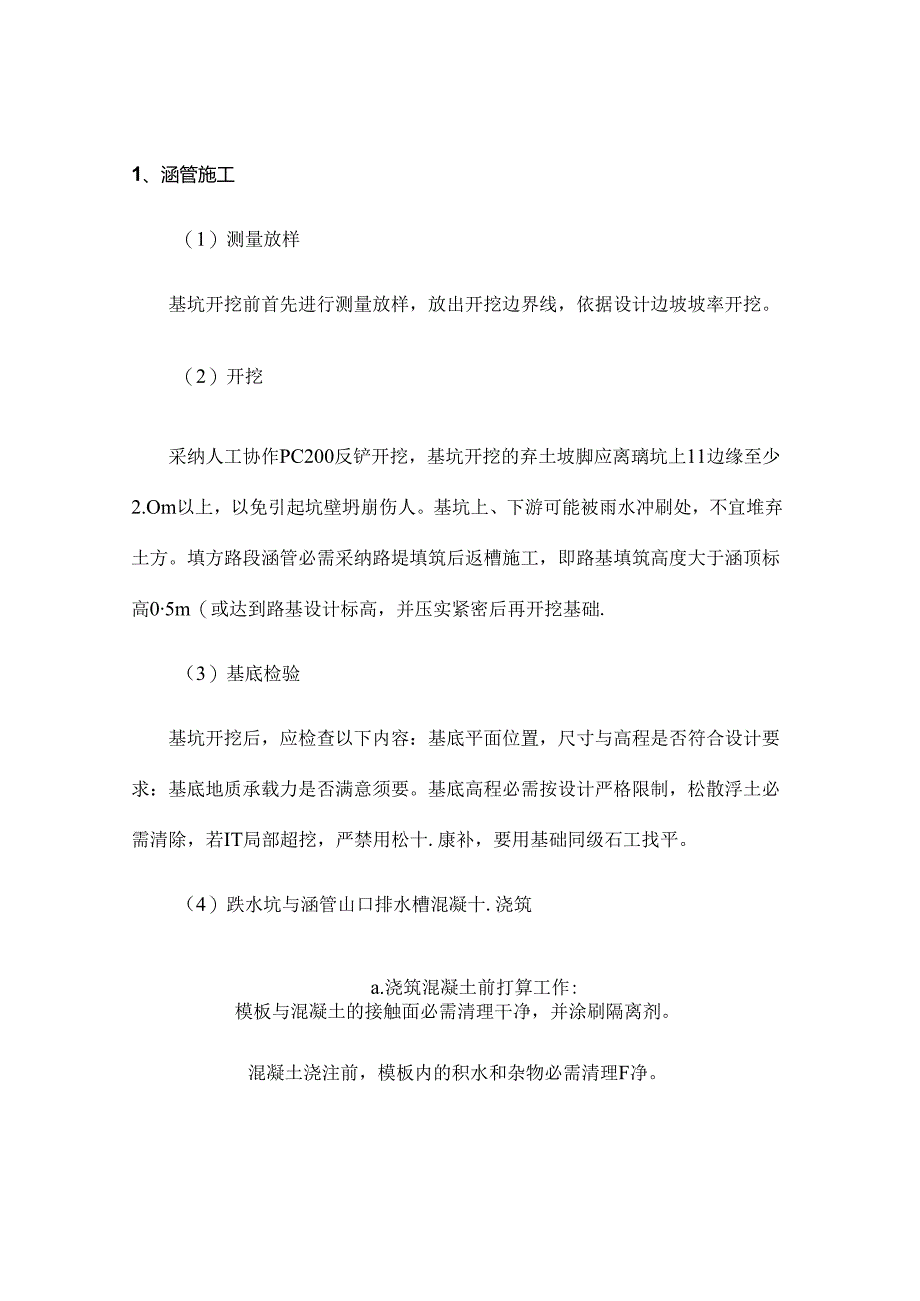

1、5#临时道路排水设施施工作业指导书一、工程概况5整施工道路从大坝左岸上游原103省马路约600m高程处引入至发电引水隧洞进水口629In高程长约36011,坡比1:12,引水洞口路面宽度7.5m左右,采纳泥结石路面。供引水洞进水口边坡开挖、混凝土浇筑等运用。5#施工道路因地处山麓中下部,沿线有冲沟与道路相交,且雨季降水觉大,对施工期道路施工与后期运输造成严峻影响,为了满意工程施工须要在道路边坡630.0高程布置一道截水沟,在道路沿线布置排水沟,并在道路中有冲沟位置一距5#施工道路和原103省道交叉1I约20m处和90m处分别埋设小50Cm和4100cm排水涵管,通过截水沟、道路排水沟和涵管将边

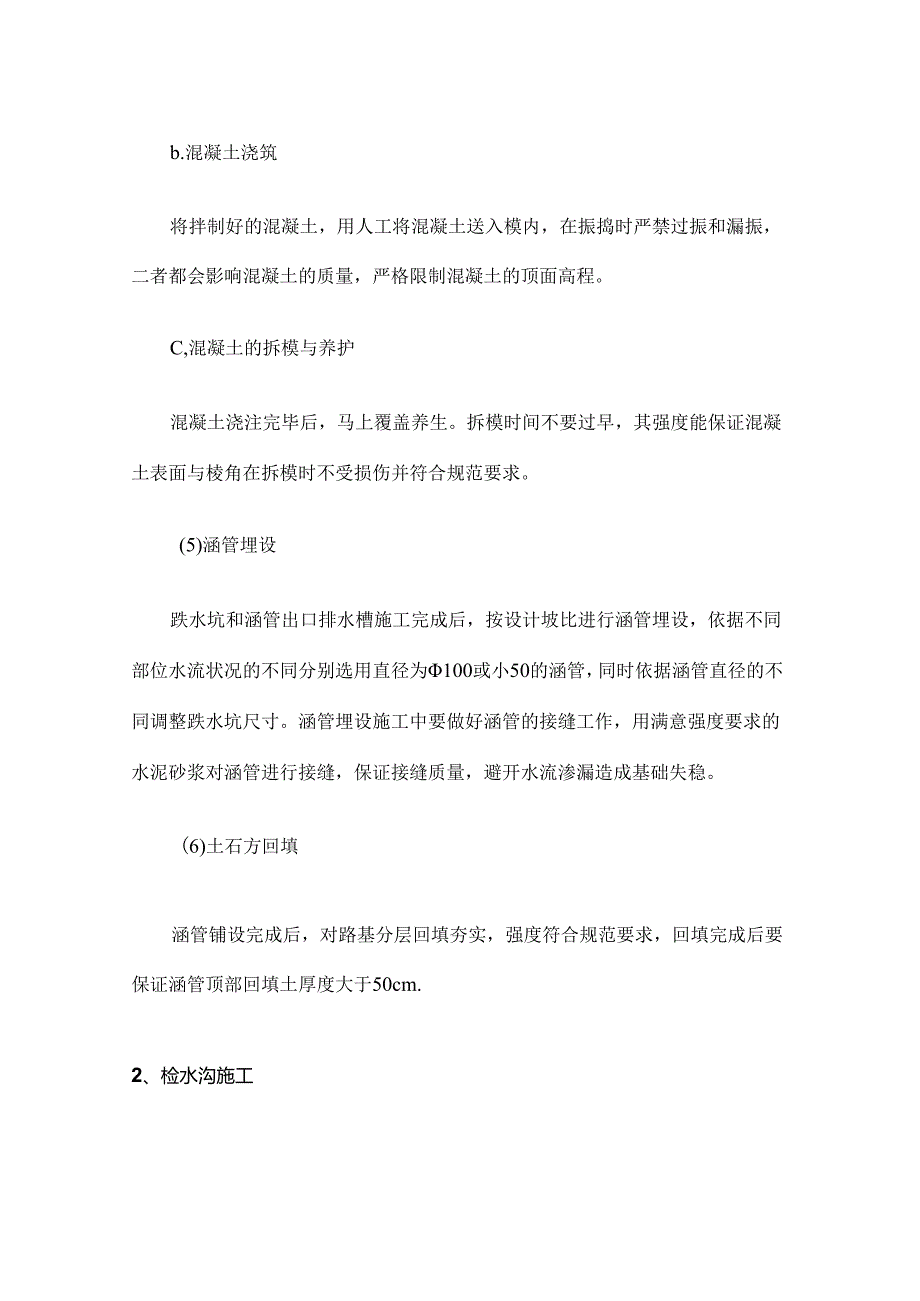

2、坡积水导入原103省道沿线的排水沟,由原103省道下部的排水暗管排入马边河。排水布置详见5#临时施工道路排水设施布置图.二、施工方法临时道路施工中,做好测量放样定位的工作,依据测量放样的成果,做好防排水工作,排水涵管和截水沟等排水设施的施工要和施工道路同时进行,避开排水设施建设滞后给道路施工进度与施工质量造成影响,同时1、涵管施工(1)测量放样基坑开挖前首先进行测量放样,放出开挖边界线,依据设计边坡坡率开挖。(2)开挖采纳人工协作PC200反铲开挖,基坑开挖的弃土坡脚应离璃坑上11边缘至少2.Om以上,以免引起坑壁坍崩伤人。基坑上、下游可能被雨水冲刷处,不宜堆弃土方。填方路段涵管必需采纳路堤填
3、筑后返槽施工,即路基填筑高度大于涵顶标高05m(或达到路基设计标高,并压实紧密后再开挖基础.(3)基底检验基坑开挖后,应检查以下内容:基底平面位置,尺寸与高程是否符合设计要求:基底地质承载力是否满意须要。基底高程必需按设计严格限制,松散浮土必需清除,若IT局部超挖,严禁用松十.康补,要用基础同级石工找平。(4)跌水坑与涵管山口排水槽混凝十.浇筑a.浇筑混凝土前打算工作:模板与混凝土的接触面必需清理干净,并涂刷隔离剂。混凝土浇注前,模板内的积水和杂物必需清理F净。b.混凝土浇筑将拌制好的混凝土,用人工将混凝土送入模内,在振捣时严禁过振和漏振,二者都会影响混凝土的质量,严格限制混凝土的顶面高程。C
4、,混凝土的拆模与养护混凝土浇注完毕后,马上覆盖养生。拆模时间不要过早,其强度能保证混凝土表面与棱角在拆模时不受损伤并符合规范要求。(5)涵管埋设跌水坑和涵管出口排水槽施工完成后,按设计坡比进行涵管埋设,依据不同部位水流状况的不同分别选用直径为100或小50的涵管,同时依据涵管直径的不同调整跌水坑尺寸。涵管埋设施工中要做好涵管的接缝工作,用满意强度要求的水泥砂浆对涵管进行接缝,保证接缝质量,避开水流渗漏造成基础失稳。(6)土石方回填涵管铺设完成后,对路基分层回填夯实,强度符合规范要求,回填完成后要保证涵管顶部回填土厚度大于50cm.2、检水沟施工截水沟采纳混凝土截水沟沿临时施工道路布置,截水沟底
5、宽50cm,顶宽100cm,高50cm,截水沟与沿线排水涵管趺水坑平顺连接按图施工。截水沟开挖与混凝土浇筑参照涵管施工方法,按图施工。截水沟施工应留意:(1)截水沟开挖前先对道路边坡进行处理,消除边坡松般土石方与边坡孤石,使得边坡平整稳定。(2)在混凝土浇筑之前,对沟槽进行修整,做到沟底和沟壁坚实平整,沟底标高与断面尺寸符合设计图纸的要求。(3)在施工中做到截水沟沟壁平整坚实,沟内不留有松土、石块。沟底平顺,排水畅通,无阻水现象,并按设计图纸所示将水引入排水系统。三、主要机械设备与劳动力安排1、主要设备配置排水设施建设所需的主要施工机械配置如下表所示:主要施工机械配置表序号称机械名型号与规格单
6、位数量备注1反铲挖掘机PC200,1.0m3台12车自卸汽15t台33振捣器台22、主要劳动力配备排水设施建设所需的主要劳动力配置如下表所示:主要劳动力配备表序号1电工12驾驶员33挖掘机司机14浇捣工55管理人员36普工5合计18照明与动力供电维护四、施工质量平安措施1、施工质量保证措施(1)坚持质量第一的原则,做好质量管理工作。(2)在施工过程中,对每班出现的质量问题、处理经过与遗留问题,在现场交接班记录上具体写明,并有值班负责人签署.针对每一质量问题,查清缘由,提出补救措施,与时处理,由技术负费人签字,作为施工质量限制的原始记录,并向发包方和监理单位提出书面报告。(3)充分了解与探讨地质
7、与水文地质资料,制订牢鸵的施工技术措施,如降排水措施、雨季施工措施、边坡稳定爱护措施等等。2、平安施工措施(1)建立平安保证体系,各施工队设专职平安员,专职平安员屈质检科,在主管生产的施工局副局长领导下,履行保证平安的一切工作。(2)利用各种宣扬工具,采纳多种教化形式,使职工树立平安统一的思想,不断强化平安意识,建立平安保证体系,使平安管理制度化,教化常常化。(3)各级领导在下达生产任务时,必需同时下达平安技术措施检杳工作,总结平安生产状况,提出平安生产要求把平安生产贯彻到施工的全过程中去。(4仔细执行定期平安教化,平安讲话,平安检杳制度,设立平安监督岗位,支付和发挥群众平安人员的作用,对发觉事故隐患和危与到工程人身平安的事项,要与时处理,作出记录,与时改正,落实到人。(5对于施工现场与其四周的高压电线、变压器等醒目的平安标记,时开挖地段乂处于交通要道处,派专人看管,或有明显的标记,防止过往行人或车辆不留意发生事故。
