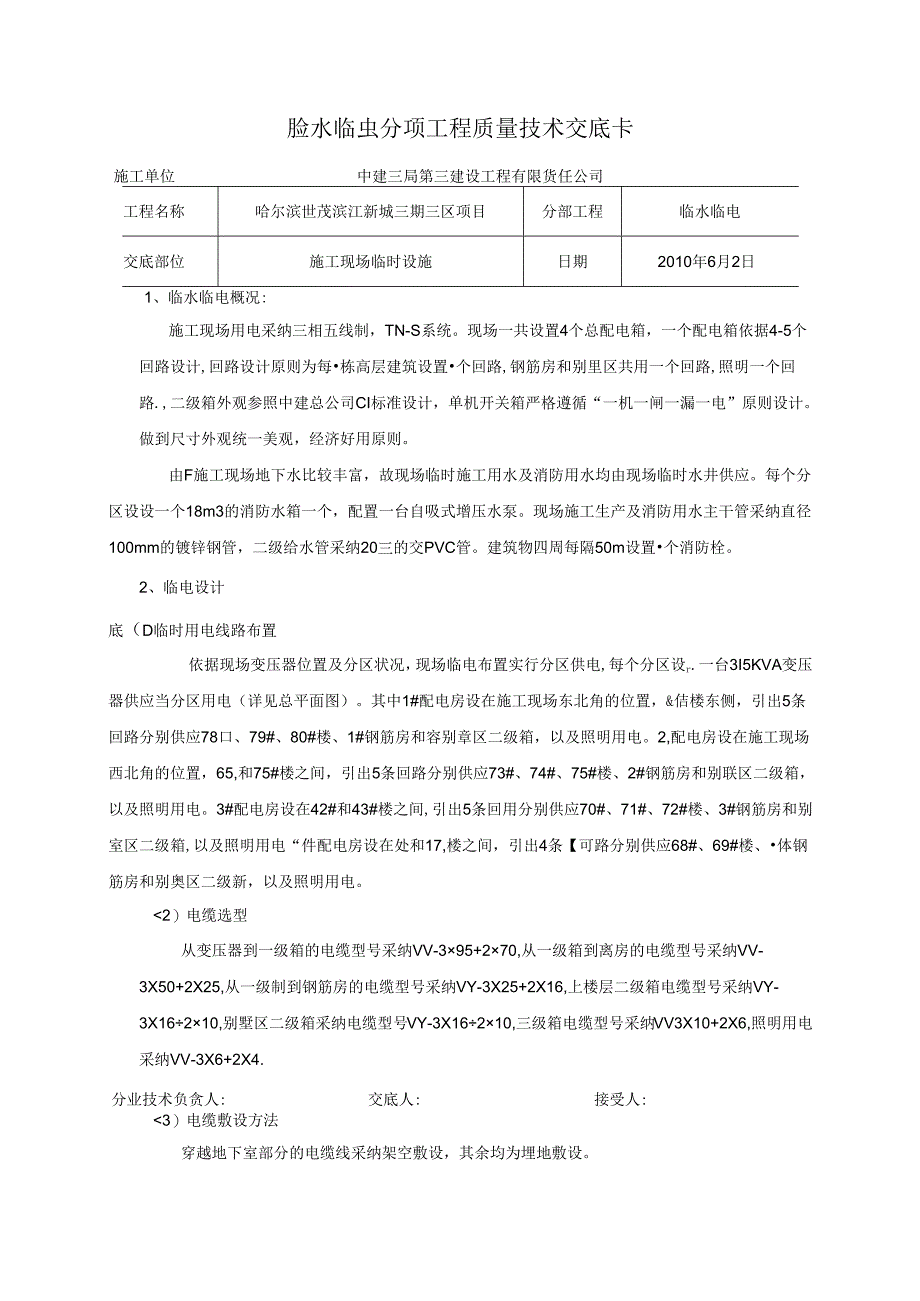

1、脸水临虫分项工程质量技术交底卡施工单位中建三局第三建设工程有限货任公司工程名称哈尔滨世茂滨江新城三期三区项目分部工程临水临电交底部位施工现场临时设施日期2010年6月2日1、临水临电概况:施工现场用电采纳三相五线制,TN-S系统。现场一共设置4个总配电箱,一个配电箱依据4-5个回路设计,回路设计原则为每栋高层建筑设置个回路,钢筋房和别里区共用一个回路,照明一个回路.,二级箱外观参照中建总公司CI标准设计,单机开关箱严格遵循“一机一闸一漏一电”原则设计。做到尺寸外观统一美观,经济好用原则。由F施工现场地下水比较丰富,故现场临时施工用水及消防用水均由现场临时水井供应。每个分区设设一个18m3的消防

2、水箱一个,配置一台自吸式增压水泵。现场施工生产及消防用水主干管采纳直径100mm的镀锌钢管,二级给水管采纳20三的交PVC管。建筑物四周每隔50m设置个消防栓。2、临电设计底(D临时用电线路布置依据现场变压器位置及分区状况,现场临电布置实行分区供电,每个分区设r.一台3I5KVA变压器供应当分区用电(详见总平面图)。其中1#配电房设在施工现场东北角的位置,&佶楼东侧,引出5条回路分别供应78口、79#、80#楼、1#钢筋房和容别章区二级箱,以及照明用电。2,配电房设在施工现场西北角的位置,65,和75#楼之间,引出5条回路分别供应73#、74#、75#楼、2#钢筋房和别联区二级箱,以及照明用电

3、。3#配电房设在42#和43#楼之间,引出5条回用分别供应70#、71#、72#楼、3#钢筋房和别室区二级箱,以及照明用电“件配电房设在处和17,楼之间,引出4条【可路分别供应68#、69#楼、体钢筋房和别奥区二级新,以及照明用电。2)电缆选型从变压器到一级箱的电缆型号采纳VV-395+270,从一级箱到离房的电缆型号采纳VV-3X50+2X25,从一级制到钢筋房的电缆型号采纳VY-3X25+2X16,上楼层二级箱电缆型号采纳VY-3X16210,别墅区二级箱采纳电缆型号VY-3X16210,三级箱电缆型号采纳VV3X10+2X6,照明用电采纳VV-3X6+2X4.分业技术负贪人:交底人:接受

4、人:3)电缆敷设方法穿越地下室部分的电缆线采纳架空敷设,其余均为埋地敷设。(4)临时用电施工工艺流程施工打算一配电箱组装一修建配电室一安装配电室配电箱一砌筑电缆沟一敷设电缆一安装平面总箱接地一绝缘、接地电阻测试-通电运行T验收移交一现场维护一竣工后回收5)临时用电平安技术措施电缆中必需包含全部工作芯线和作用爱护零线或爱护线的芯线。须要三相五线制配电的电缆线路必需采纳五芯电缆。电缆线路应采纳埋地或架空敷设,严禁沿地面明设,并应避开机械损伤和介脑腐蚀.埋地电缆路径应设方位标记。电缆干脆埋地敷设的深度不应小于07m,并应载电缆紧邻上、下、左、右侧匀称敷设不小于50面)厚的细砂,然后覆盖砖或混凝土板等

5、硬介质爱护层。架空线必需采纳绝缘导线,另外架空线必需架设在专用电杆上,严禁架设在树交木、脚手架及其他设施上。架空线路的档距不得大于35m,架空线路的线间距不得小于03m,靠近电杆的两导线的间距不得小于0.5m。架空线路应采纳钢筋混凝土底或木杆。钢筋混凝上杆不得有露筋、宽度大于0.41.m的裂文和扭曲;木杆不得腐朽,其梢径不应小于MOmm,电杆埋设深度应为杆长的1/10加0.6m,回填土应分层夯内实.在松软土质处应加大埋入深度或采纳卡盘等加固.3、临时用水井点及线路布置容现场临时用水井设在非地卜室区域,在每个分区分别设置两口半径0.5m的水井(一口备用),临时布置线路详见总平面图.给水及消防合用

6、系统管材选用镀锌钢管,室外埋地1米,室内沿墙和利用合理部位敷设,横穿道路的室外埋地管道设爱护钢套管,施工用水及消防用水立管应陨结构施工进度刚好上升。全部给排水管应在运用前进行试压,给水管试水压力依据工作压力的I.5倍进行,注水30分钟不渗漏为合格。临水系统的维护与管理:正式施工时应留意爱护管道,有重车碾过时要做好防护.消防用水耍保证足够的水源和水压,非火灾时禁止运用消火栓,施工现场消火栓四周3米以内不准存放物品,消火栓处要设明显标记,配备足够的水龙带。各个施工用水点作到人走水关,杜绝长流水现象发生.定期检查临水管道,特殊要做好水源处的水表和阀门的爱护工作。明确总包方临水系统管理的责任分工(特殊是日常维护、修理人员)4、电缆走向图

展开阅读全文
