《临水施工方案...docx》由会员分享,可在线阅读,更多相关《临水施工方案...docx(15页珍藏版)》请在第壹文秘上搜索。

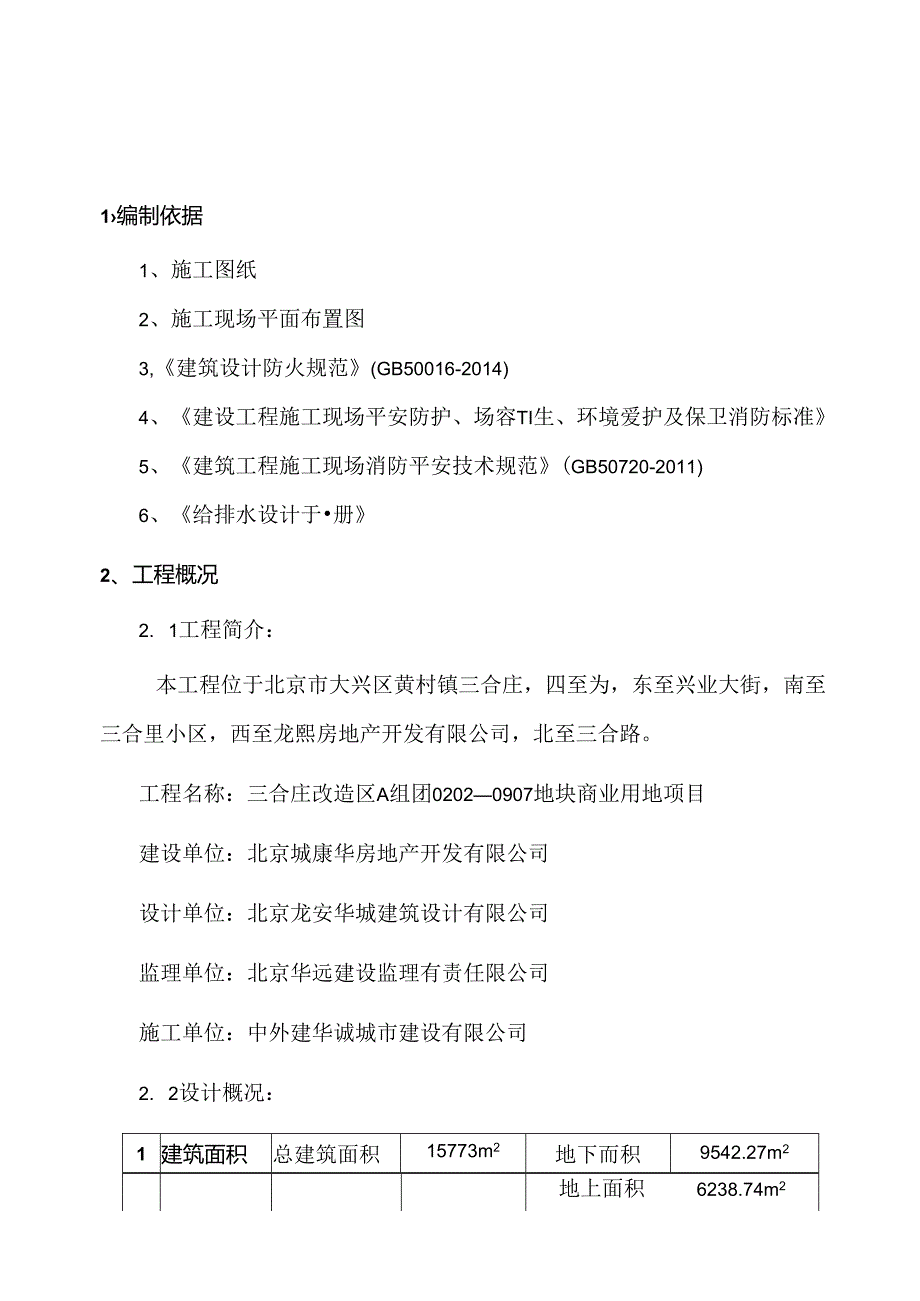

1、1、编制依据-2-2、工程概况-2-3、施工用水概况-2-4、管径选择-5-5、加压水泵的选择-5-6、消防水箱的选择-6-7、施工部署-6-8、施工方法-11-9、现场临时施工措施-11-10、环境爱护及文明施工-13-IK施工现场排水系统-13-12、平安施工措施-13-13、环境爱护及文明施工-13-14、其它事项-13-16、临时用水平面布置图-14-1编制依据1、施工图纸2、施工现场平面布置图3,建筑设计防火规范(GB50016-2014)4、建设工程施工现场平安防护、场容TI生、环境爱护及保卫消防标准5、建筑工程施工现场消防平安技术规范(GB50720-2011)6、给排水设计于册

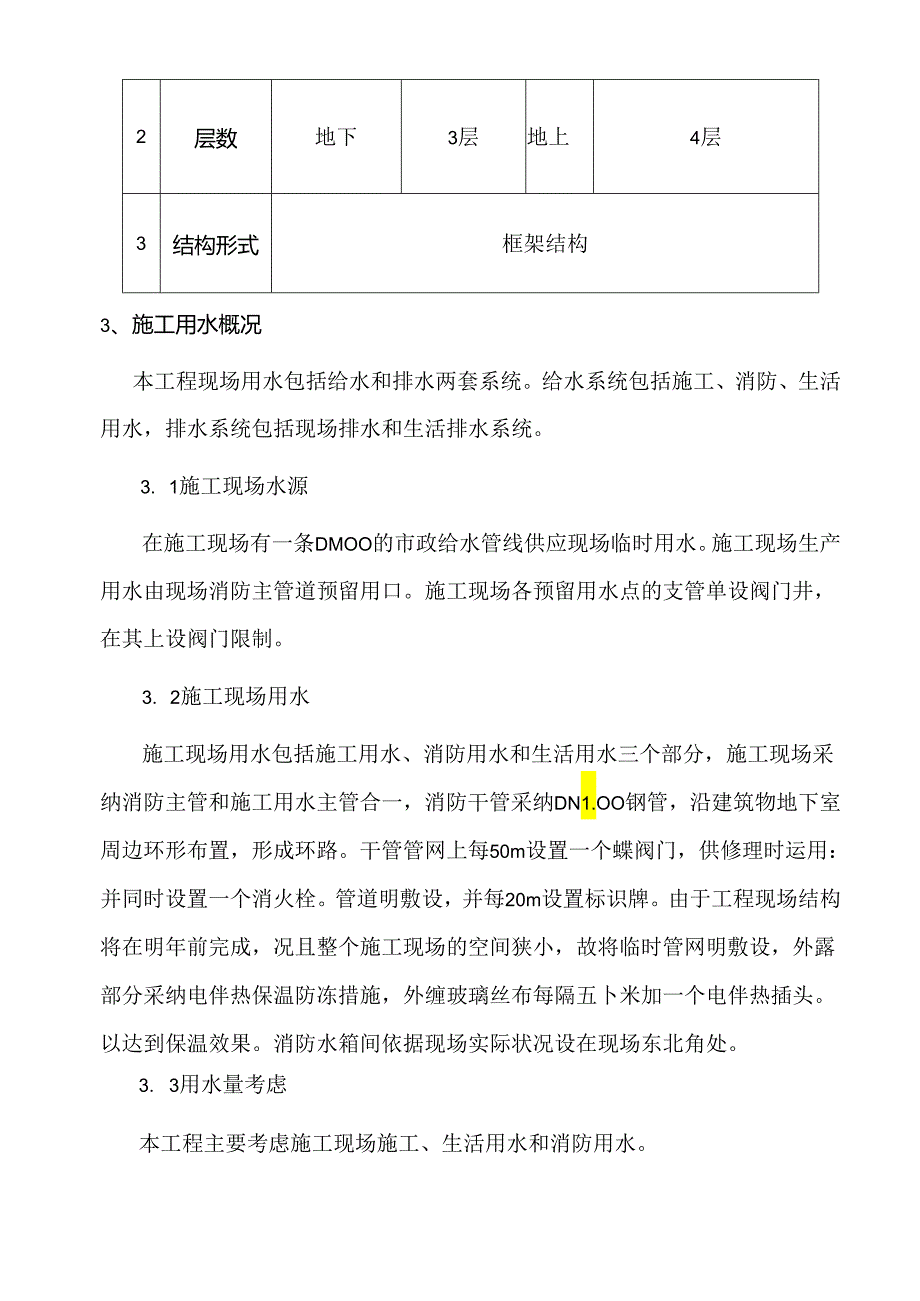

2、2、工程概况2. 1工程简介:本工程位于北京市大兴区黄村镇三合庄,四至为,东至兴业大街,南至三合里小区,西至龙熙房地产开发有限公司,北至三合路。工程名称:三合庄改造区A组团02020907地块商业用地项目建设单位:北京城康华房地产开发有限公司设计单位:北京龙安华城建筑设计有限公司监理单位:北京华远建设监理有责任限公司施工单位:中外建华诚城市建设有限公司2. 2设计概况:1建筑面积总建筑面积15773m2地下而积9542.27m2地上面积6238.74m22层数地下3层地上4层3结构形式框架结构3、施工用水概况本工程现场用水包括给水和排水两套系统。给水系统包括施工、消防、生活用水,排水系统包括现
3、场排水和生活排水系统。3. 1施工现场水源在施工现场有一条DMOO的市政给水管线供应现场临时用水。施工现场生产用水由现场消防主管道预留用口。施工现场各预留用水点的支管单设阀门井,在其上设阀门限制。3. 2施工现场用水施工现场用水包括施工用水、消防用水和生活用水三个部分,施工现场采纳消防主管和施工用水主管合一,消防干管采纳DN1.OO钢管,沿建筑物地下室周边环形布置,形成环路。干管管网上每50m设置一个蝶阀门,供修理时运用:并同时设置一个消火栓。管道明敷设,并每20m设置标识牌。由于工程现场结构将在明年前完成,况且整个施工现场的空间狭小,故将临时管网明敷设,外露部分采纳电伴热保温防冻措施,外缠玻
4、璃丝布每隔五卜米加一个电伴热插头。以达到保温效果。消防水箱间依据现场实际状况设在现场东北角处。3. 3用水量考虑本工程主要考虑施工现场施工、生活用水和消防用水。3. 4施工现场用水计算3.4. 1现场施工用水,q,=K,K2Q,N(8X3600)式中:q施工用水量(1./s);K1未预料的施工用水系数,取k=1.1.;1.不匀称系数,取1.5;ZQ1.XN指在最大用水日那一天各施工项目的日工程量与其相应用水定额的乘积之和;N用水定额;8X3600将一工作日(或台班)8小时折算成秒;主体结构施工时段混凝十.工程预料为200m*/天,用水定额取N=400,则用水200X400=800001.;其它
5、用水取混凝土用水量的1.1;J1.q1.=1.11.5(80000X1.1)(8X3600)=5.041./S3.5. 2生活用水量Q,=P1XN3Xk1./(t83600)=300401.4/(283600)=0.291.s式中:P1高峰昼夜人数,预料300人/dN3生活用水定额,取401.dK,不匀称系数,取1.4-每天工作班数,取t=2经过查表选择管径D=4()111m(经过查表水的流速V=1.03ms符合规定的要求3.4.3消防用水量q3施工现场在25ha以内,依据现场消防用水量定额,按同时发生一次火灾计算,取q$=101./S。3. 4.4总用水量计算因为工地面积小于5ha,且Q=q
6、1.+Qi=5.04+0.29=5.33各层施工及用水点安装7.5. 工期支配:7.5.1依据本工程施工现场实际状况及施工工程量,支配施工现场给排水及消防用水。7.5.2工程(0.000以上)施工用水,应随十.建结构施工进行。7.6施工现场给、排水位置及用途:7.6.1生活区用水单设一路,采纳PP-R管,干脆引到配水点,接DN20节水型水啡。7.6.2工程(0.000)以下施工时,施工现场设置用水点暂设4处,分别设置北、南、西二侧,用水点管径为DN40、DN20采纳球阀限制。7.6.2主体结构施工时低:在北侧每单元各引上DN40的临时施工用水立管1根,且每层设DN20的用水点。每层设置均采纳球
7、阀限制。7.6.3依据建筑工程施工现场消防平安技术规范(GB50720-2011)规定要求本工程楼上设置消火栓。7.6.4室外消火栓系统沿基坑周边布置,按平均五十米一点计第,并分别设置SY65地上式消火栓,施工现场设地上消防栓6处,分别设在工程的东面、西面、北面、南面。消火栓处设DN65的消防栓、附DN65的水龙带两套25m及消防水枪供消防用。在施工大门进口处设置地下式水泵接合器一个。7.6.5本工程结构施工时,在北侧各设置一台睑泵,在碎泵旁各设置DN5O-2O的用水点一处,供碎泵工作时降温及冲洗用。7.7.6在施工现场北侧大门处设置自动冲洗车设备,在土方外运、罐车出入时冲洗车胎用,保证市政道
8、路环境。7. 8.7东、北面大门处分别设置排水沟及沉淀池,供冲洗车排水用。7.9.8临水系统施工依据建筑给水排水及采暖工程施工质量验收规范GB50242-2002施工验收规范之规定要求进行管道及水泵、水箱、消火栓的施工。水压试验,冲洗:系统安装完毕后,整个临水系统(临时消防、临时供水)应进行静水压试验,试验压力为系统工作压力0.9MP,其压力保持在2小时,无明显渗漏为合格。系统试压合格后,需进行管道冲洗,冲洗水流速不小于1.5ms,冲洗直到进出口水质一样为止。8、旅工方法;81依据施工现场临时用水及消防用水平面图,将材料、机具等按支配进场,并先预制。8.2按平面图管路及消火栓位置将施工现场占用
9、处清理干净,放好线,其管路位置走向详见附图。8. 3依据现场放线尺寸布置消防管,水泵接合器处要挖直径1.5m的圆坑并砌井,沟底需做2.8灰土夯实。8. 4消防临时管道及设备安装:8. 4.1消防临时主管道采纳DNIO0、DN65的焊接钢管,焊接连接8. 4.2临水管道铺设时,应先将主管道铺设完毕,再连结各支路管道,要有先后依次,起点设在施工现场的东侧,环绕本工程铺设。8. 4.3现场消防房内设两台DN1.OO的消防变频管道泵(一用一备),管道扬程为94m。泵后设单流阀、压力表、供施工用水及消防用水。8. 4.4施工现场消火栓处做明显的标记。消火栓3米范围处禁止放施工材料8. 4.5管路完全铺设
10、完毕,进行1小时有压试验,检杳各焊口,丝口连接处,无渗漏现象后,将焊口及丝口处做防腐处理。8. 4.6回填土要从管道两侧填且分层夯实,不得损坏管道焊口等处的防腐。8. 4.7排水沟及沉淀池由土建干脆挖沟并砌筑,排水沟上铺盖钢管或钢筋葩子。9、现场临时管理措施:9. 1施工现场临水设专人负责,出现问题刚好抢修,让施时现场临水各用水设备时刻处于受控状态。9.2为了便利现场临水管理,各用水点均设排水措施。9.3土建施工用水时要设专人看护用水点限制阀门,做到节约用水,责任落实到人。9.4施工现场消防泵房设专人管理,保证施工用水随用随供。9. 5施工现场消火栓及水龙带严禁它用。10、平安生产及文明施工:10. 1在焊接管道前,应先开动火证,有专人看火,要留意现场易燃物,并打算好消防瑞消防器材。11. 2动用气焊时,氧气瓶与乙快瓶要保证不小于5m的平安距离。10. 3在施工过程中切断的废管头及其他杂物要刚好清理,保持现场操作面整齐,让每一个工人都有“平安”“文明”的施工意识。IK施工现场排水系统施工现场的各类污水必需经过处理达标后才能排入东侧城市排水管网污水管道采纳U-PVC管,
