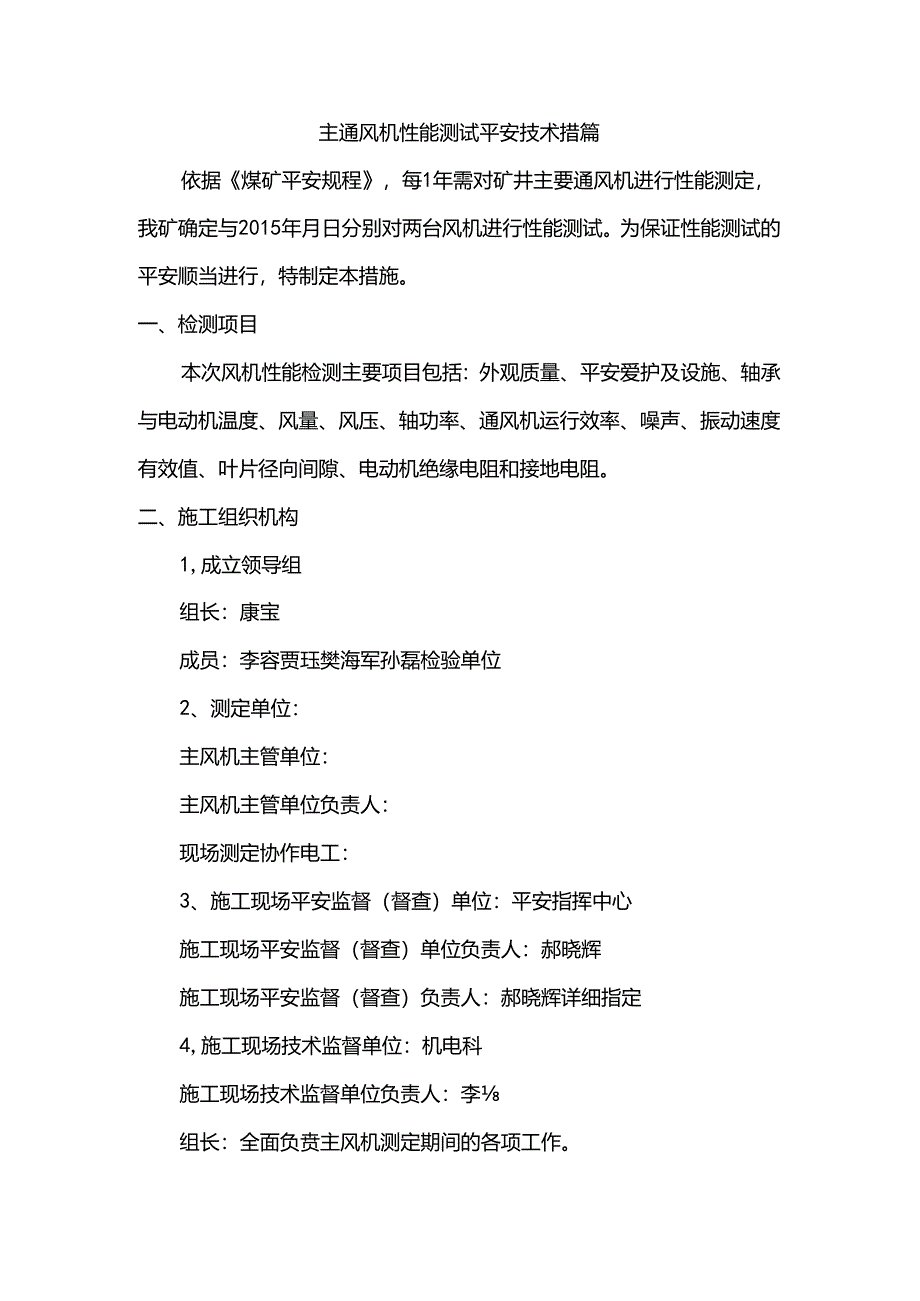

《主通风机性能测试安全技术措施.docx》由会员分享,可在线阅读,更多相关《主通风机性能测试安全技术措施.docx(5页珍藏版)》请在第壹文秘上搜索。

1、主通风机性能测试平安技术措篇依据煤矿平安规程,每1年需对矿井主要通风机进行性能测定,我矿确定与2015年月日分别对两台风机进行性能测试。为保证性能测试的平安顺当进行,特制定本措施。一、检测项目本次风机性能检测主要项目包括:外观质量、平安爱护及设施、轴承与电动机温度、风量、风压、轴功率、通风机运行效率、噪声、振动速度有效值、叶片径向间隙、电动机绝缘电阻和接地电阻。二、施工组织机构1,成立领导组组长:康宝成员:李容贾珏樊海军孙磊检验单位2、测定单位:主风机主管单位:主风机主管单位负责人:现场测定协作电工:3、施工现场平安监督(督查)单位:平安指挥中心施工现场平安监督(督查)单位负责人:郝晓辉施工现

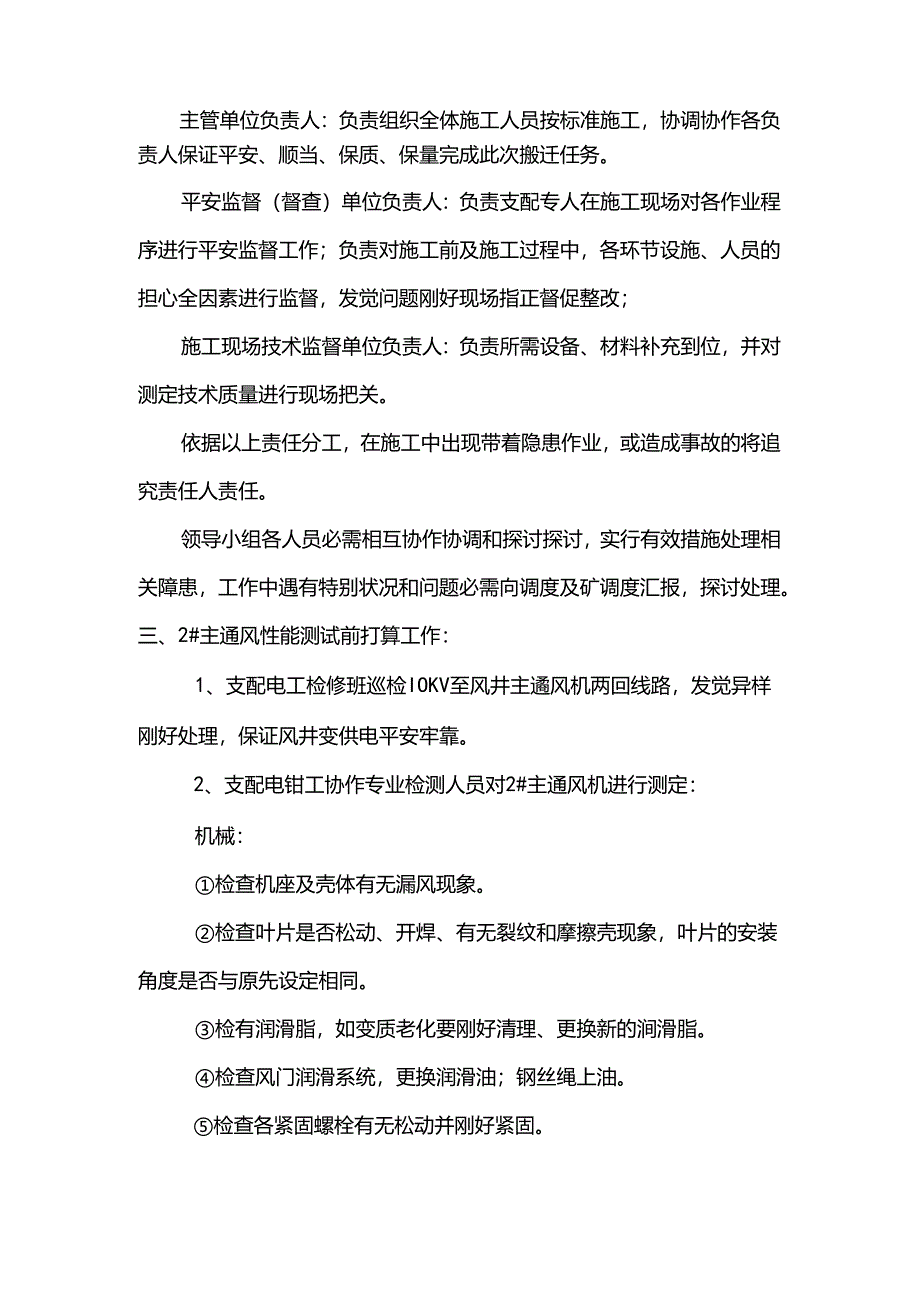

2、场平安监督(督查)负责人:郝晓辉详细指定4,施工现场技术监督单位:机电科施工现场技术监督单位负责人:李组长:全面负贲主风机测定期间的各项工作。主管单位负责人:负责组织全体施工人员按标准施工,协调协作各负责人保证平安、顺当、保质、保量完成此次搬迁任务。平安监督(督查)单位负责人:负责支配专人在施工现场对各作业程序进行平安监督工作;负责对施工前及施工过程中,各环节设施、人员的担心全因素进行监督,发觉问题刚好现场指正督促整改;施工现场技术监督单位负责人:负责所需设备、材料补充到位,并对测定技术质量进行现场把关。依据以上责任分工,在施工中出现带着隐患作业,或造成事故的将追究责任人责任。领导小组各人员必

3、需相互协作协调和探讨探讨,实行有效措施处理相关障患,工作中遇有特别状况和问题必需向调度及矿调度汇报,探讨处理。三、2#主通风性能测试前打算工作:1、支配电工检修班巡检IOKV至风井主遹风机两回线路,发觉异样刚好处理,保证风井变供电平安牢靠。2、支配电钳工协作专业检测人员对2#主通风机进行测定:机械:检查机座及壳体有无漏风现象。检查叶片是否松动、开焊、有无裂纹和摩擦壳现象,叶片的安装角度是否与原先设定相同。检有润滑脂,如变质老化要刚好清理、更换新的涧滑脂。检查风门润滑系统,更换润滑油;钢丝绳上油。检查各紧固螺栓有无松动并刚好紧固。检查风门是否到位,密封是否完好。电控:检查2#主通风机电机绝缘是否

4、符合要求。检查风机风门限制系统是否正常、动作灵敏牢靠。3、待全部检查正常后,汇报调度室,经调度室同意后,按程序起先2#主通风机性能测试。四、主通风机性能测试期间留意*项:1,全部工作人员必需听从工作负责人支配,严禁私自行动。2、调整风叶角度时,严格依据试验组负责人要求进行,且每次确认风叶角度都必需是同一人,以防止因各人视察角度不同而产生误差。3.测试过程中,要保证一台风机完好的原则,即先只对一台风机逐角度进行测试,待该台风机全部商定角度全部测试完毕,且变原到原角度后,运转正常后再对另一台进行测试。4、通风机运行进行性能测试期间,工作人员应随时视察通风机负压、电流、电压、油温、油压等各项数据,留

5、意检查通风机及同步电动机的运行状况,若发觉异样,应马上汇报工作负责人,刚好推断缘由实行措施;若异样状况比较严峻,应马上停机检查。5、主通风机司机严格执行操作规程,每小时巡检运行主通风机参数一次,每小时现场巡检一次、主通风机,发觉异样,马上汇报矿调度室及队值班人员,并仔细做好巡检记录。6.主通风机司机严格执行每班三汇报制度,严禁值班期间出现脱岗现象。7,机电二队电工需做好通讯系统维护和巡检工作,保证此期间通讯牢靠。8、一台通风机进行性能测试期间,当另一台运行风机出现异样状况而无法启动,则应马上停止测试,复原测试风机正常运行角度,保证两台风机能够一用一备,正常投入运用。当两台均不能正常启动时,应马

6、上汇报调度,由调度室通知井下各施工单位负责人,启动山西马军峪煤焦有限公司急救援预案,组织井下人员平安快速撤离。9、全部参与本次作业的工作人员应严格遵守煤矿平安规程和操作规程中的有关规定,做好自保互保。四、1#主通风机单机运行期间事故应急预案1#主通风机单机运行期间,运行方式为,风井变I回带1#主通风机运行,II回进线开关带II母运行,母联开关热备用。1.如1回进线开关故障跳闸,主通风机司机应马上通知施工人员撤离现场。主通风机司机将母联开关合闸,运行方式改为II回进线开关经母联带1段母线运行,然后按程序开启1#主通风机,1#主通风机运行正常后,汇报调度室及队值班人员。2.如M1.回进线全部跳闸或

7、主通风机本体异样,故障无法解除,并在10分钟内不能启动1*主通风机时,主通风机司机必需马上汇报谖度室和队值班人员,同时打开防爆门,使矿井复原自然通风。3、机电队快速组织检修人员到现场解除故障,尽快里原1#主通风机运行。五、主通风机司机及岗位人员职责1.主通风机司机严格执行操作规程,每小时巡检运行主通风机参数一次(包括电流、电压、轴承温度、振动、负压等),每小时现场巡检一次配电室、主通风机、防爆门、绞车房,发觉异样,马上汇报矿调度室及队值班人员,并仔细做好巡检记录。2、风井主通风机司机严格执行每班三汇报制度,严禁值班期间出现脱岗现象。3、主通风机司机需做好通讯系统维护和巡检工作,保证此期间通讯牢靠。4、主通风机司机仔细履行岗位职责,严格依据操作规程要求进行操作。5、支配专职队干跟踪安装,应对现场突发事故,保证此期间供电的平安牢靠。1#主通风机性能测试期间,也按本措施执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
