公共停车场项目施工日记.docx

上传人:p** 文档编号:1119519 上传时间:2024-08-04 格式:DOCX 页数:48 大小:34.11KB
下载 相关 举报
公共停车场项目施工日记.docx_第1页
第1页 / 共48页
公共停车场项目施工日记.docx_第2页
第2页 / 共48页
公共停车场项目施工日记.docx_第3页
第3页 / 共48页
公共停车场项目施工日记.docx_第4页
第4页 / 共48页
公共停车场项目施工日记.docx_第5页
第5页 / 共48页
公共停车场项目施工日记.docx_第6页
第6页 / 共48页
公共停车场项目施工日记.docx_第7页
第7页 / 共48页
公共停车场项目施工日记.docx_第8页
第8页 / 共48页
公共停车场项目施工日记.docx_第9页
第9页 / 共48页
公共停车场项目施工日记.docx_第10页
第10页 / 共48页
亲,该文档总共48页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《公共停车场项目施工日记.docx》由会员分享,可在线阅读,更多相关《公共停车场项目施工日记.docx(48页珍藏版)》请在第壹文秘上搜索。

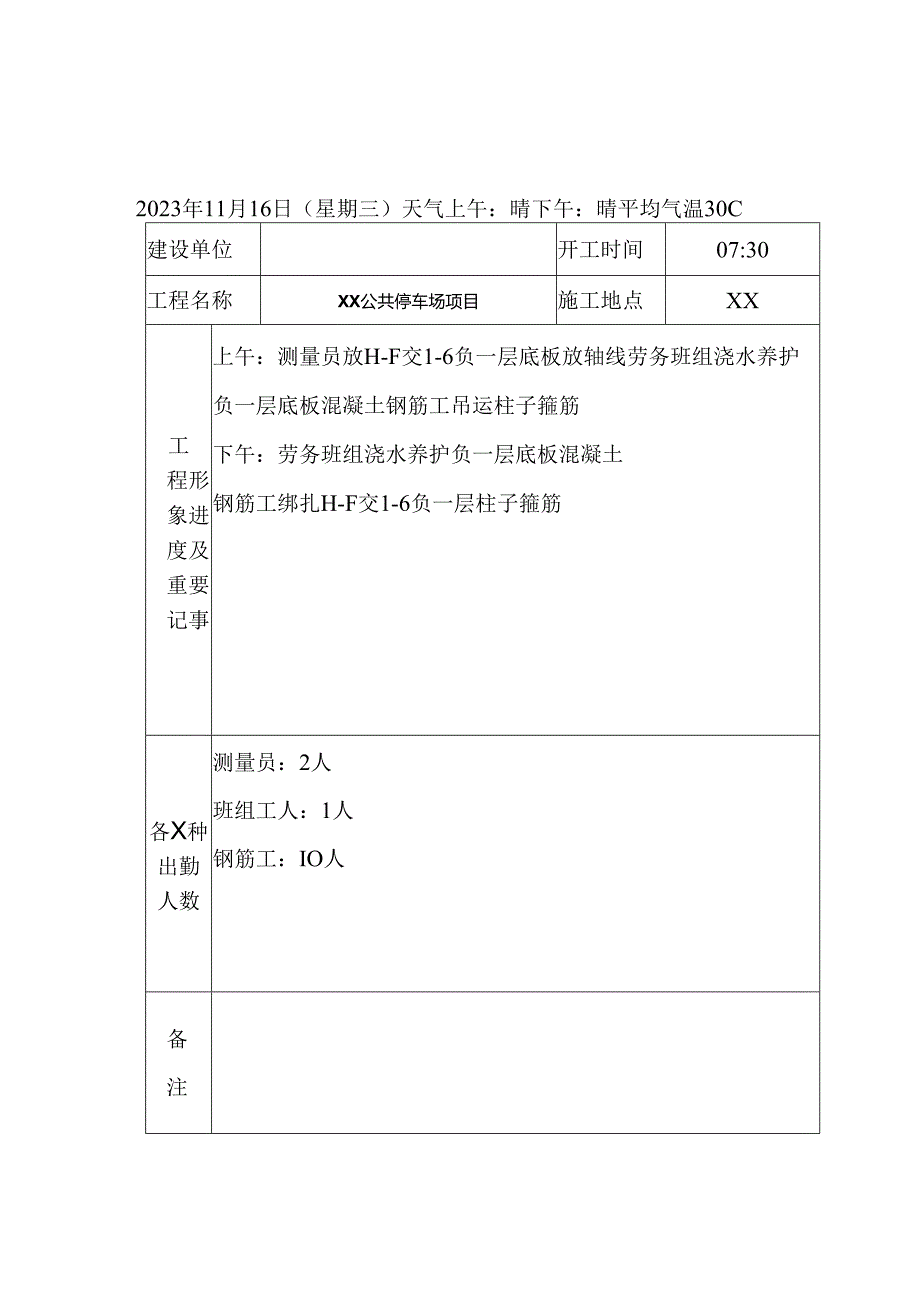

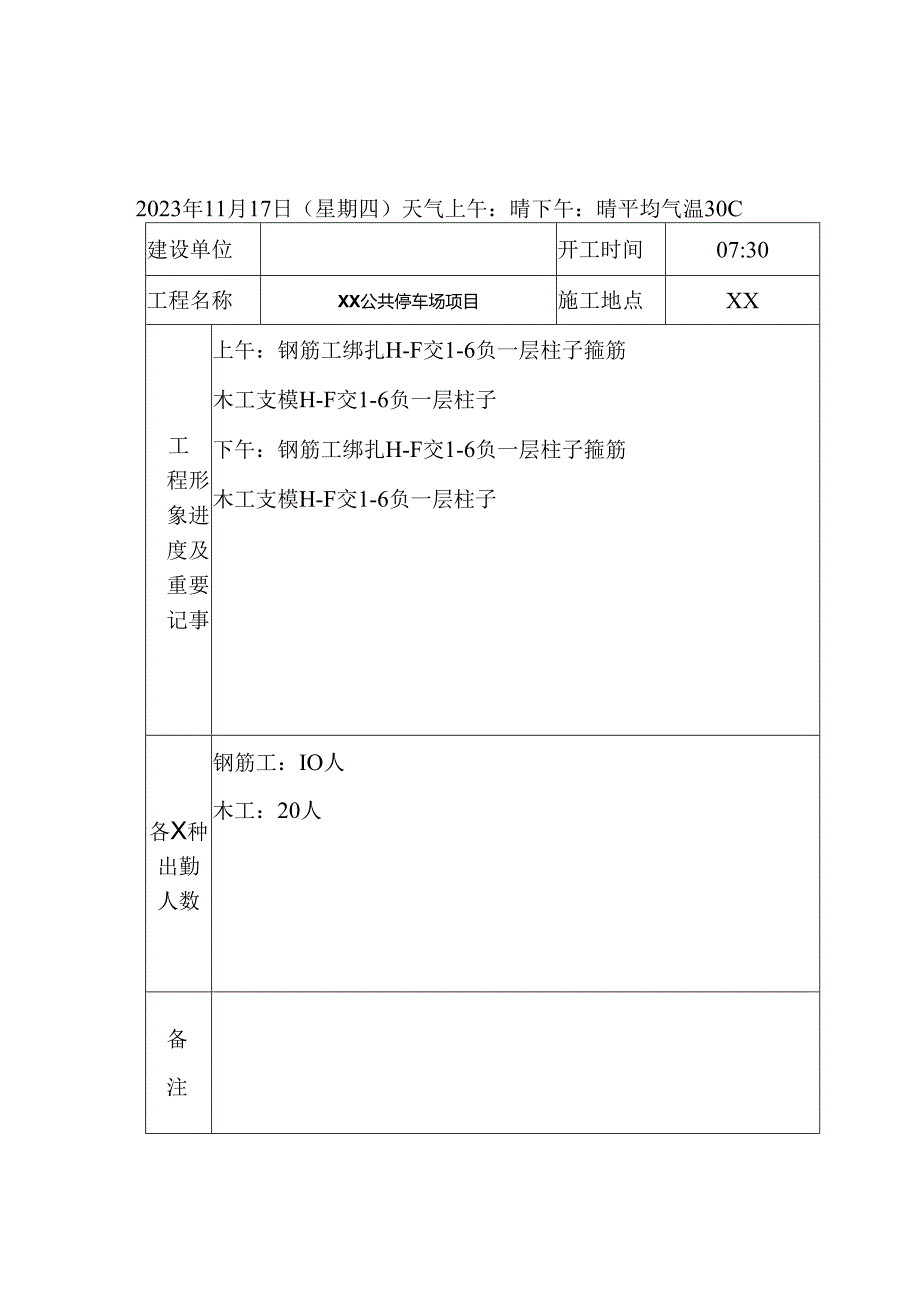

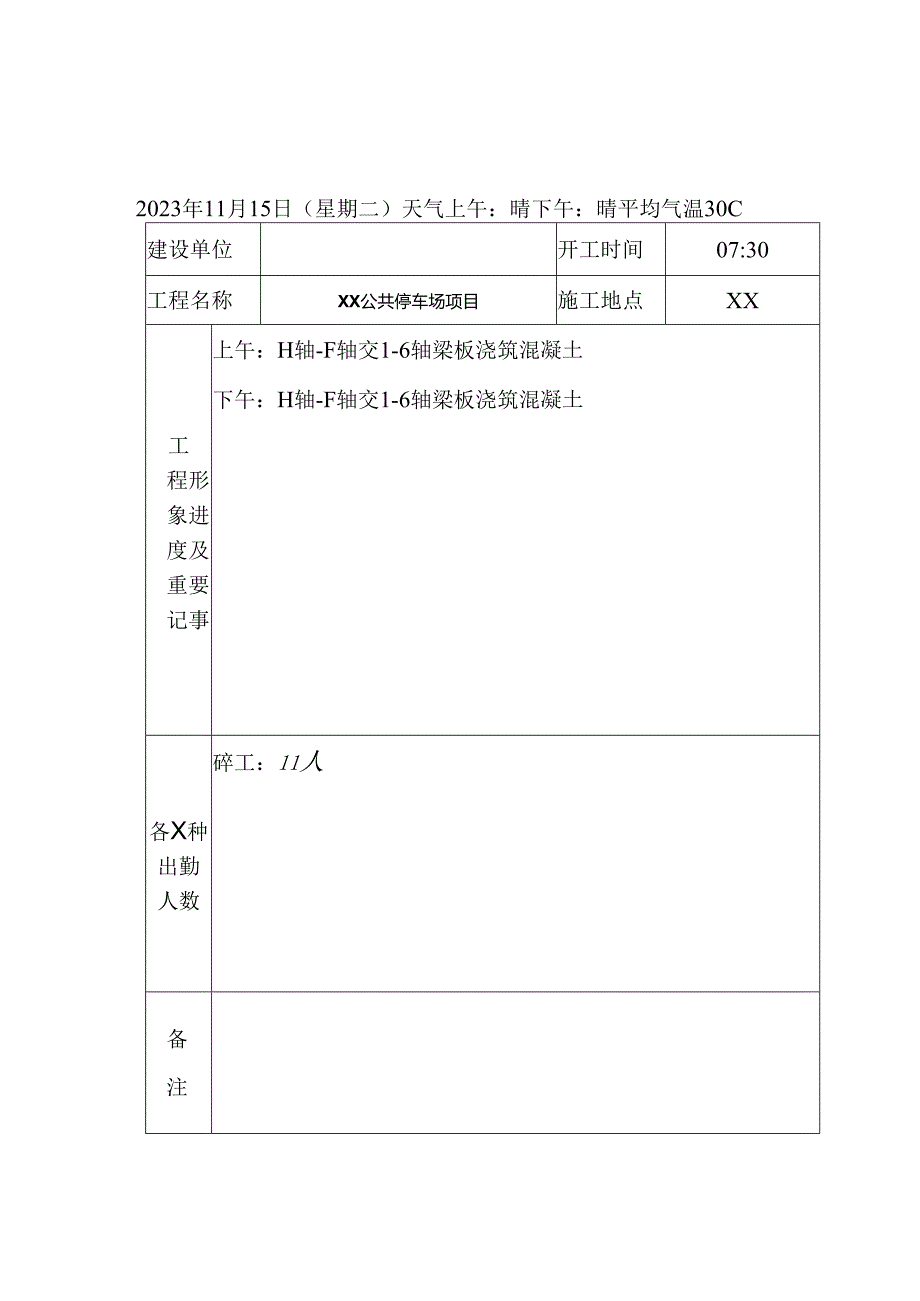

1、2023年11月15日(星期二)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:H轴-F轴交1-6轴梁板浇筑混凝土下午:H轴-F轴交1-6轴梁板浇筑混凝土各X种出勤人数碎工:11人备注2023年11月16日(星期三)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:测量员放H-F交1-6负一层底板放轴线劳务班组浇水养护负一层底板混凝土钢筋工吊运柱子箍筋下午:劳务班组浇水养护负一层底板混凝土钢筋工绑扎H-F交1-6负一层柱子箍筋各X种出勤人数测

2、量员:2人班组工人:1人钢筋工:IO人备注2023年11月17日(星期四)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6负一层柱子箍筋木工支模H-F交1-6负一层柱子下午:钢筋工绑扎H-F交1-6负一层柱子箍筋木工支模H-F交1-6负一层柱子各X种出勤人数钢筋工:IO人木工:20人备注2023年11月18日(星期五)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工支模H-F交1-6负一层柱子木工支模H-F交1-6

3、一层底板快速架下午:木工支模H-F交1-6一层底板快速架各X种出勤人数木工:25人备注施工日志2023年11月19日(星期六)天气上午:阵雨下午:阵雨平均气温30eC建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工支模H-F交1-6一层底板快速架木工支模H-F交1-6一层底板钢筋工加工一层梁钢筋下午:木工支模H-F交1-6一层底板钢筋_1_加工一层梁钢筋各X种出勤人数木工:25人备注2023年U月20日(星期日)天气上午:阵雨下午:阵雨平均气温30C建设单位开工时间()7:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工

4、支模H-F交1-6一层底板钢筋工加工一层梁箍筋下午:钢筋工吊运H-F交1-6一层梁底钢筋钢筋工加工一层梁箍筋各X种出勤人数钢筋工:4人木工:25人备注2023年11月21日(星期一)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层梁底钢筋钢筋工加工一层梁箍筋下午:钢筋工绑扎H-F交1-6一层梁底钢筋水电预埋H-F交1-6一层线盒钢筋_1_加工一层梁箍筋各X种出勤人数钢筋工:20人水电工:4人备注2023年11月22日(星期二)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名

5、称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层梁底钢筋水电预埋H-F交1-6一层线盒下午:钢筋工绑扎H-F交1-6一层板面底筋水电预埋H-F交1-6一层线管各X种出勤人数钢筋工:20人水电工:5人备注2023年11月23日(星期三)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工绑扎H-F交1-6一层板面面筋水电预埋H-F交1-6一层线管下午:钢筋工绑扎H-F交1-6一层板面面筋水电预埋H-F交1-6一层线管各X种出勤人数钢筋工:20人水电工:5人备注2023年11月2

6、4日(星期四)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工浇筑H-F交1-6一层板面及柱混凝土下午:砂工浇筑H-F交1-6一层板面及柱混凝土各X种出勤人数碎工:11人备注2023年11月25日(星期五)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:测量员放H-F交1-6负一层底板放轴线劳务班组浇水养护负一层底板混凝土下午:劳务班组浇水养护负一层底板混凝土木工一层矮墙及P-N交1-3轴凉亭柱子支模各X种出勤人数测量员:2人班组工人:

7、1人木工:IO人备注2023年11月26日(星期六)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工一层矮墙及P-N交1-3轴凉亭柱子支模下午:钢筋工绑扎矮墙及P-N交1-3轴凉亭柱子各X种出勤人数木工:IO人钢筋工:10人备注2023年11月27日(星期日)天气上午:晴下午:晴平均气温32C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工浇筑一层矮墙及P-N交1-3轴凉亭柱子下午:砂工浇筑一层矮墙及P-N交1-3轴凉亭柱子各X种出勤人数碎工:11人备注2023年1

8、1月28日(星期一)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工P-N交1-3轴凉亭支模下午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋各X种出勤人数木工:8人钢筋工:4人备注2023年11月29日(星期二)天气上午:晴下午:晴平均气温32建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋下午:木工P-N交1-3轴凉亭支模钢筋工加工P-N交1-3轴凉亭钢筋各X种出勤人数木工:8人钢筋工:

9、4人备注2023年11月30日(星期三)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工P-N交1-3轴凉亭钢筋绑扎下午:钢筋工P-N交1-3轴凉亭钢筋绑扎各X种出勤人数钢筋工:8人备注2023年12月1日(星期四)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:钢筋工P-N交1-3轴凉亭钢筋绑扎下午:钢筋工P-N交1-3轴凉亭钢筋绑扎一层P-J轴后浇带凿毛各X种出勤人数钢筋工:8人凿毛工人:5人备注施工日志2023年12月2日(星期

10、五)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:碎工P-N交1-3轴凉亭混凝土浇筑一层P-J轴后浇带凿毛下午:碎工P-N交1-3轴凉亭混凝土浇筑提升架安装一层P-J轴后浇带凿毛各X种出勤人数碎工:11人凿毛工人:5人提升架安装工人:4人备注施工日志2023年12月3日(星期六)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模

11、各X种出勤人数木工:10人凿毛工人:5人备注施工日志2023年12月4日(星期日)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴木工支模下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工绑扎钢筋各X种出勤人数木工:10人凿毛工人:5人钢筋工:8人备注施工日志2023年12月5日(星期一)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工

12、绑扎钢筋下午:负一层底板后浇带凿毛一层矮墙H-F交1-10轴钢筋工绑扎钢筋各X种出勤人数木工:10人凿毛工人:5人钢筋工:8人备注施工日志2023年12月6日(星期二)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:一层矮墙H-F交1-10轴混凝土浇筑负一层底板后浇带凿毛下午:一层矮墙H-F交1-10轴混凝土浇筑负一层底板后浇带凿毛各X种出勤人数碎工:11人凿毛工人:5人备注施工日志2023年12月7日(星期三)天气上午:晴下午:晴平均气温33C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象

13、进度及重要记事上午:木工负一层矮墙支模负一层底板后浇带凿毛下午:木工负一层矮墙支模负一层底板后浇带凿毛钢筋工负一层矮堵钢筋绑扎各X种出勤人数木工:20人钢筋工:10人凿毛工人:5人备注施工日志2023年12月8日(星期四)天气上午:晴下午:晴平均气温31C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层后浇带打毛一层H-G交1-3轴凉亭木工支模下午:负二层后浇带打毛一层H-G交1-3轴凉亭木工支模各X种出勤人数木工:20人凿毛工人:5人备注施工日志2023年12月9日(星期五)天气上午:晴下午:晴平均气温30C建设单位开工时间07:30工程名称XX公共停车场项目施工地点XX工程形象进度及重要记事上午:负二层后浇带浇筑混凝土一层H-G交1-3轴凉亭木工支模下午:负二层后浇带浇筑混凝土一层H-G交1-3轴凉亭木工支模各X种出勤人数

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
