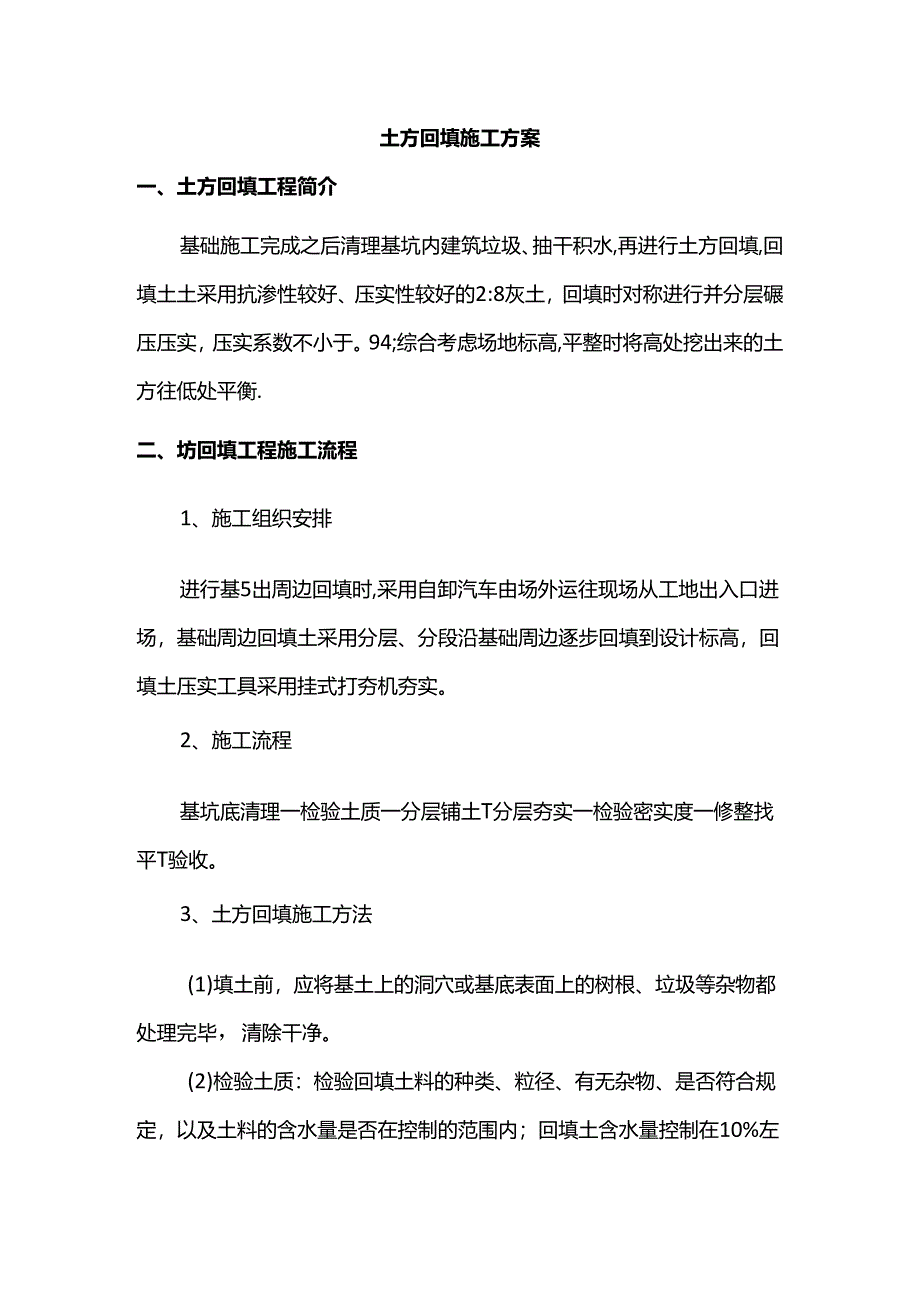

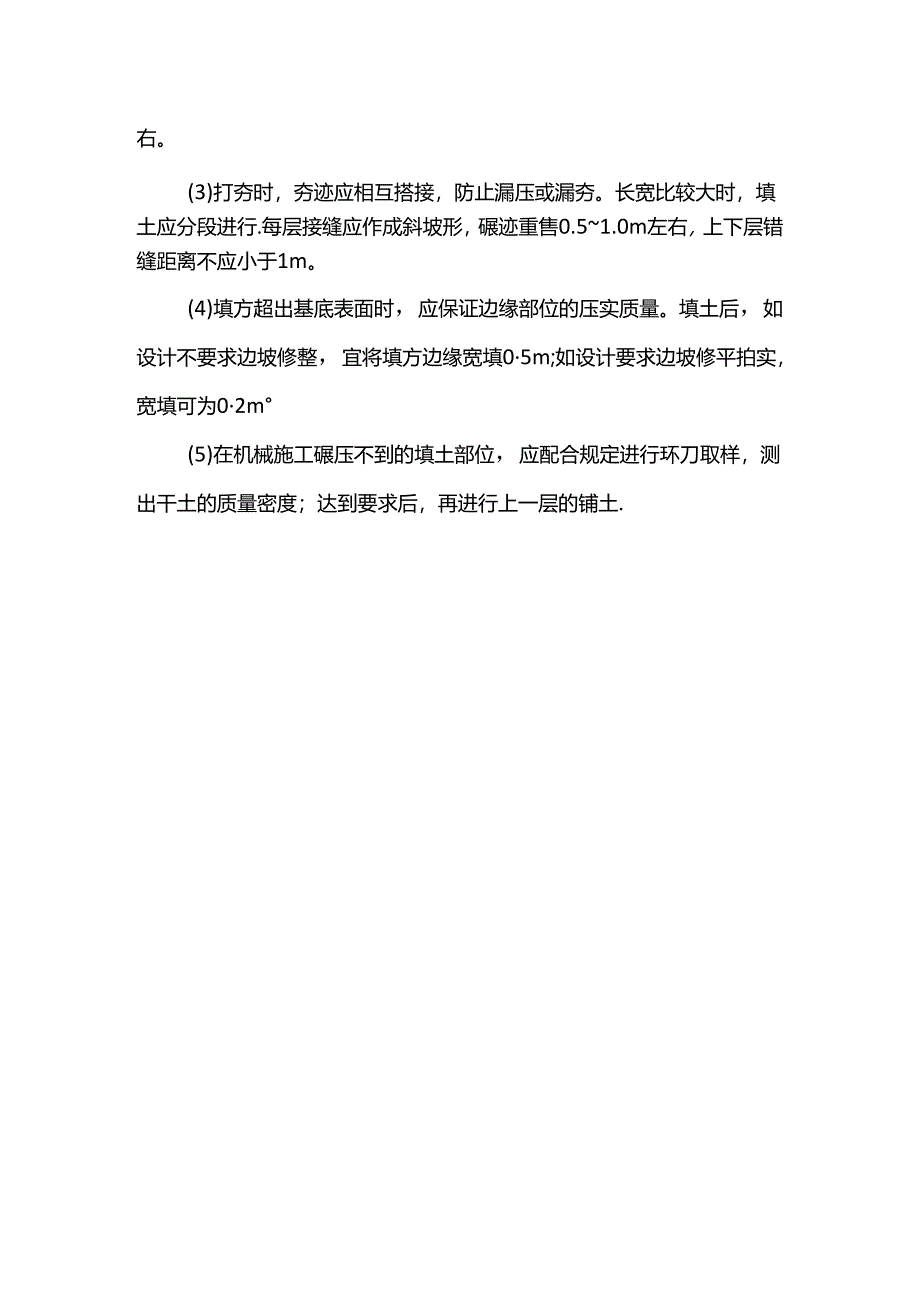

土方回填施工方案一、土方回填工程简介基础施工完成之后清理基坑内建筑垃圾、抽干积水,再进行土方回填,回填土土采用抗渗性较好、压实性较好的2:8灰土,回填时对称进行并分层碾压压实,压实系数不小于。94;综合考虑场地标高,平整时将高处挖出来的土方往低处平衡.二、坊回填工程施工流程1、施工组织安排进行基5出周边回填时,采用自卸汽车由场外运往现场从工地出入口进场,基础周边回填土采用分层、分段沿基础周边逐步回填到设计标高,回填土压实工具采用挂式打夯机夯实。2、施工流程基坑底清理一检验土质一分层铺土T分层夯实一检验密实度一修整找平T验收。3、土方回填施工方法(1)填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。(2)检验土质:检验回填土料的种类、粒径、有无杂物、是否符合规定,以及土料的含水量是否在控制的范围内;回填土含水量控制在10%左右。(3)打夯时,夯迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行.每层接缝应作成斜坡形,碾迹重售0.51.0m左右,上下层错缝距离不应小于1m。(4)填方超出基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填05m;如设计要求边坡修平拍实,宽填可为02m(5)在机械施工碾压不到的填土部位,应配合规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土.
