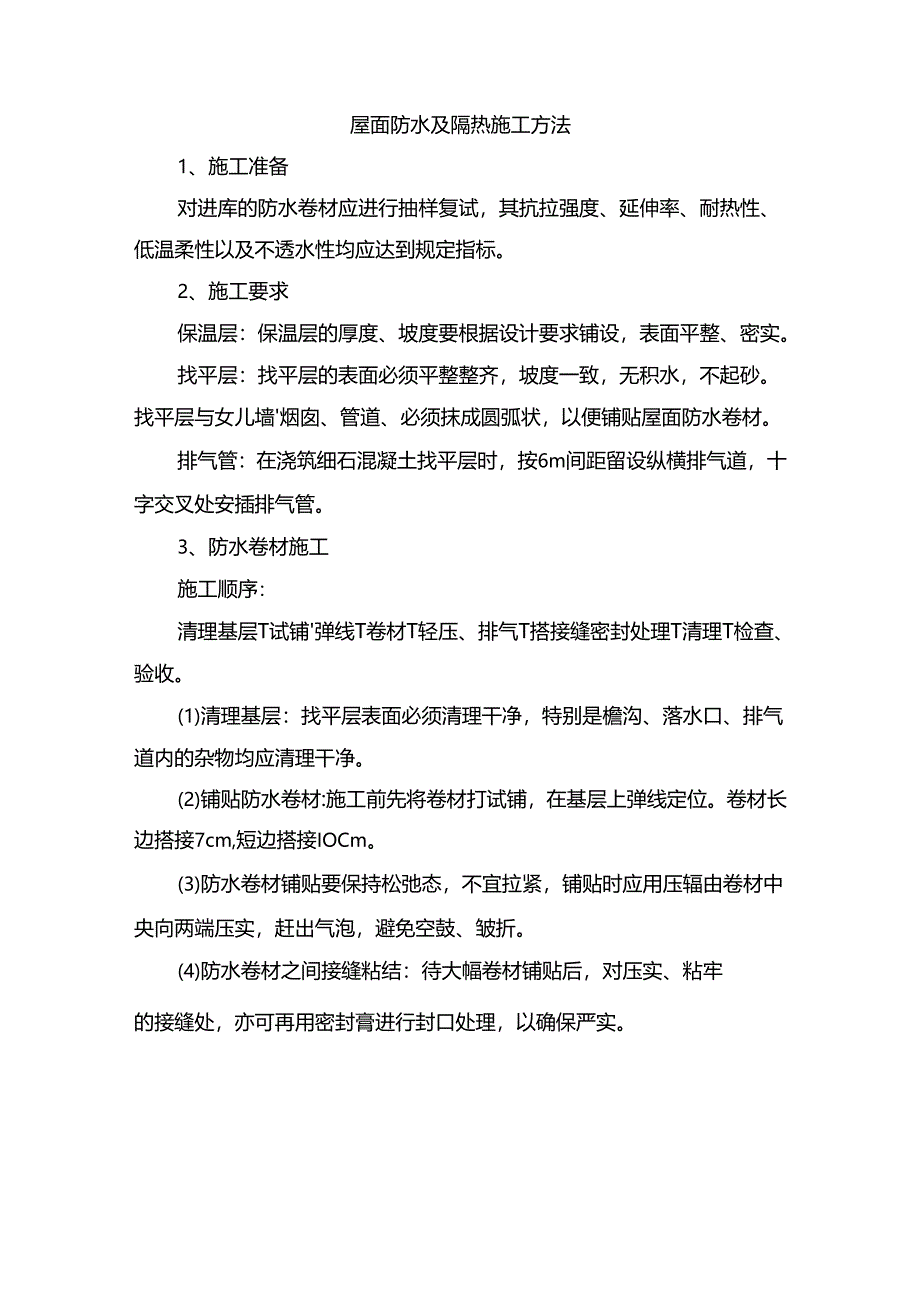

《屋面防水及隔热施工方法.docx》由会员分享,可在线阅读,更多相关《屋面防水及隔热施工方法.docx(6页珍藏版)》请在第壹文秘上搜索。
1、屋面防水及隔热施工方法1、施工准备对进库的防水卷材应进行抽样复试,其抗拉强度、延伸率、耐热性、低温柔性以及不透水性均应达到规定指标。2、施工要求保温层:保温层的厚度、坡度要根据设计要求铺设,表面平整、密实。找平层:找平层的表面必须平整整齐,坡度一致,无积水,不起砂。找平层与女儿墙烟囱、管道、必须抹成圆弧状,以便铺贴屋面防水卷材。排气管:在浇筑细石混凝土找平层时,按6m间距留设纵横排气道,十字交叉处安插排气管。3、防水卷材施工施工顺序:清理基层T试铺弹线T卷材T轻压、排气T搭接缝密封处理T清理T检查、验收。(1)清理基层:找平层表面必须清理干净,特别是檐沟、落水口、排气道内的杂物均应清理干净。(
2、2)铺贴防水卷材:施工前先将卷材打试铺,在基层上弹线定位。卷材长边搭接7cm,短边搭接IOCm。(3)防水卷材铺贴要保持松弛态,不宜拉紧,铺贴时应用压辐由卷材中央向两端压实,赶出气泡,避免空鼓、皱折。(4)防水卷材之间接缝粘结:待大幅卷材铺贴后,对压实、粘牢的接缝处,亦可再用密封膏进行封口处理,以确保严实。(6)屋面防水卷材施工完毕后,应认真检查接缝和各节点部位的粘贴密封质量,以保证防水层整体质量严密,不渗水。(7)排气:每当铺完一卷卷材后,立即用干净松软的长把滚刷从卷材一端开始,卷材的横向顺序用力滚压一遍,排除卷材粘结层间的空气。(8)压实:排除空气后,平面部位用外包橡胶的长300mm、重3

3、0kg的铁辑滚压,使卷材与基层粘结牢固,垂直部位用手持压辐滚压。(9)卷材末端收头及封边嵌固:为了防止卷材末端剥落,造成渗水,卷材末端收头用密封材料封闭。当密封材料固化后,表面再涂刷一层防水涂料。(10)卷材接头粘贴卷材搭接宽度:满粘法80mm。卷材搭接缝用丁基胶粘剂A、B两个组份,按1的比例配合搅拌均匀,用油漆刷均匀涂刷在翻开的卷材接头的两个粘结面上,静置干燥20min,从一端开始粘合,操作时用手从里向外一边压合,一边排除空气,并用手持小铁压辑压实,边缘用聚氨酯嵌缝音封闭。(11)保护层施工:在卷材铺贴完毕,确认无渗漏,屋面用长把滚刷均匀涂刷着色保护涂料。4、防水涂料施工防水基层表面用1:3
4、水泥砂浆找平,压光,不能有凹凸不平,松动和起砂掉灰等缺陷存在。阴角部分做成小圆角,四周交圈,通风道与墙之间的缝隙用砂浆堵严。所有水暖、设备,管件、地漏排水口等必须安装牢固,接缝严密,收头圆滑,不能有松动现象,并经过验收合格。施工前应将基层表面的尘土等杂物清扫干净,并用干净的湿布擦一遍,基层表面应保持干燥。含水率不大于9心进行附加层施工后,再进行大面积施工,严格控制涂层遍数,保证涂层厚度,墙面卷边高度1800mm。管根部附加玻璃丝布一道,防水层施工完毕,进行24小时100$的蓄水试验蓄水高度,并做好记录。蓄水试验验收合格后,应及时做保护层,以减少不必要的返修。防水涂料层的基层应牢固,表面洁净,平

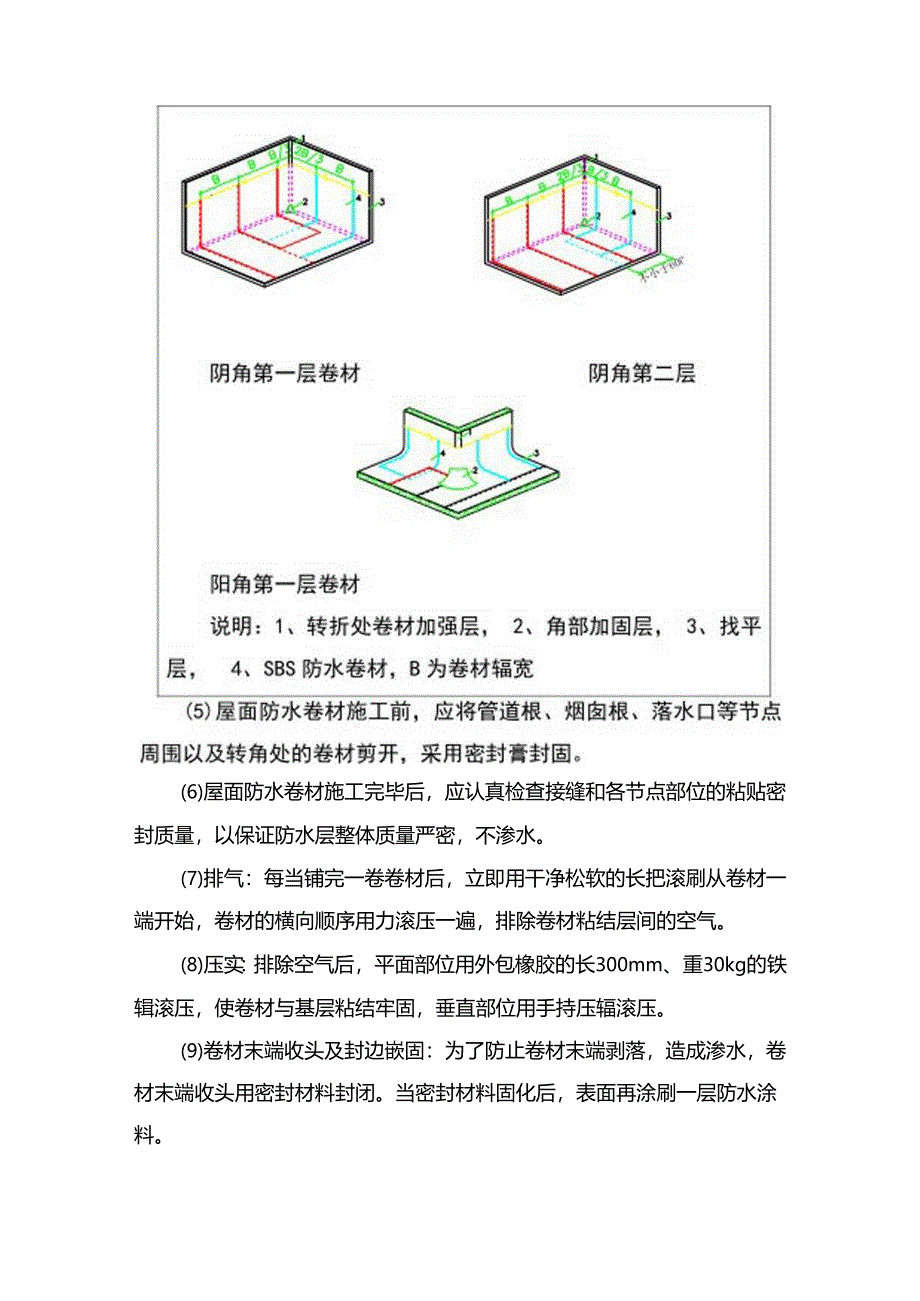

5、整,阴角处呈圆弧型。无损伤、空鼓等质量缺陷。防水涂料层应涂刷均匀,保护层和防水层粘接牢固,不得有损伤,厚度不均等缺陷。5、屋面保温层工艺流程:基层清理T管根堵孔T铺设隔汽层T弹线找坡度T保温层作业T找平T检查验收。屋面保温层应有产品合格证和性能检测报告,其表观密度导热系数、强度等技术指标应符合设计要求。首先在结构层上将杂物清理干净,基层干燥平整。按聚苯板的宽度在结构面上弹出聚苯板粘贴控制线。用素水泥浆(适量掺众霸胶,占水重的10%)将50厚的聚苯板按控制线粘贴在结构面上,粘贴聚苯板采用点粘法,点粘采用梅花点法,粘点间距不大于500EtI板块铺平垫稳。板间的缝隙应用同类材料嵌填密实。保温层按照屋
6、面施工方案留置纵横缝间距不大于6m的排气道。6、细部处理直落式外排水做法图压顶墙面卷材泛水收头墙面卷材泛水收1.xx/伸出屋面管道防水构造卷材防水屋面一些细部大多数是变形集中表现的部位,如结构变形,基层和防水层收缩及温差变形等,这些部位易产生开裂而导致渗漏。对这些部位衙称为“一头、二缝、三口、四根”采取以下处理方法:(1)一头选材收头女儿墙四周留设1/4砖槽,槽下部采用水泥砂浆抹成斜面,卷材压进槽内,用油膏封严,再用水泥砂浆抹女儿墙时抹收头。(2)二缝变形缝分格缝变形缝:在变形缝上铺贴2层(附加一层)防水卷材,各粘贴一边,以适应沉降变形的需要。出入口:屋面的洞口容易踏破卷材引起渗水,因此在出入
7、口采用双层防水卷材铺贴,以增强防水能力。落水口:为保证屋面雨水迅速排出,落水口应低于檐沟,而檐沟必须坡向落水口,在初抹后还要放水试验,以保证坡度的正确。四根一女儿墙根烟囱根、管道根、设备基础根在女儿墙根烟囱根、管道根设备基础根与屋面交界处,均采用细石混凝土或水泥砂浆抹成圆弧状。粘贴防水卷材时,底部先贴一层附加层,上部防水卷材收头贴进凹槽内,并用密封音封固。管道根部采用细石混凝土拍成锥形,粘贴防水卷材时(底部先贴一层附加层),上部剪成三角形与管道粘贴牢固,并用密封膏封固。7、把好检查验收关(1)屋面防水卷材贴完验收后,必须将卷材物理性能的检查报告及其它有关资料收集归档。(2)屋面不应有积水渗漏现象存在。
