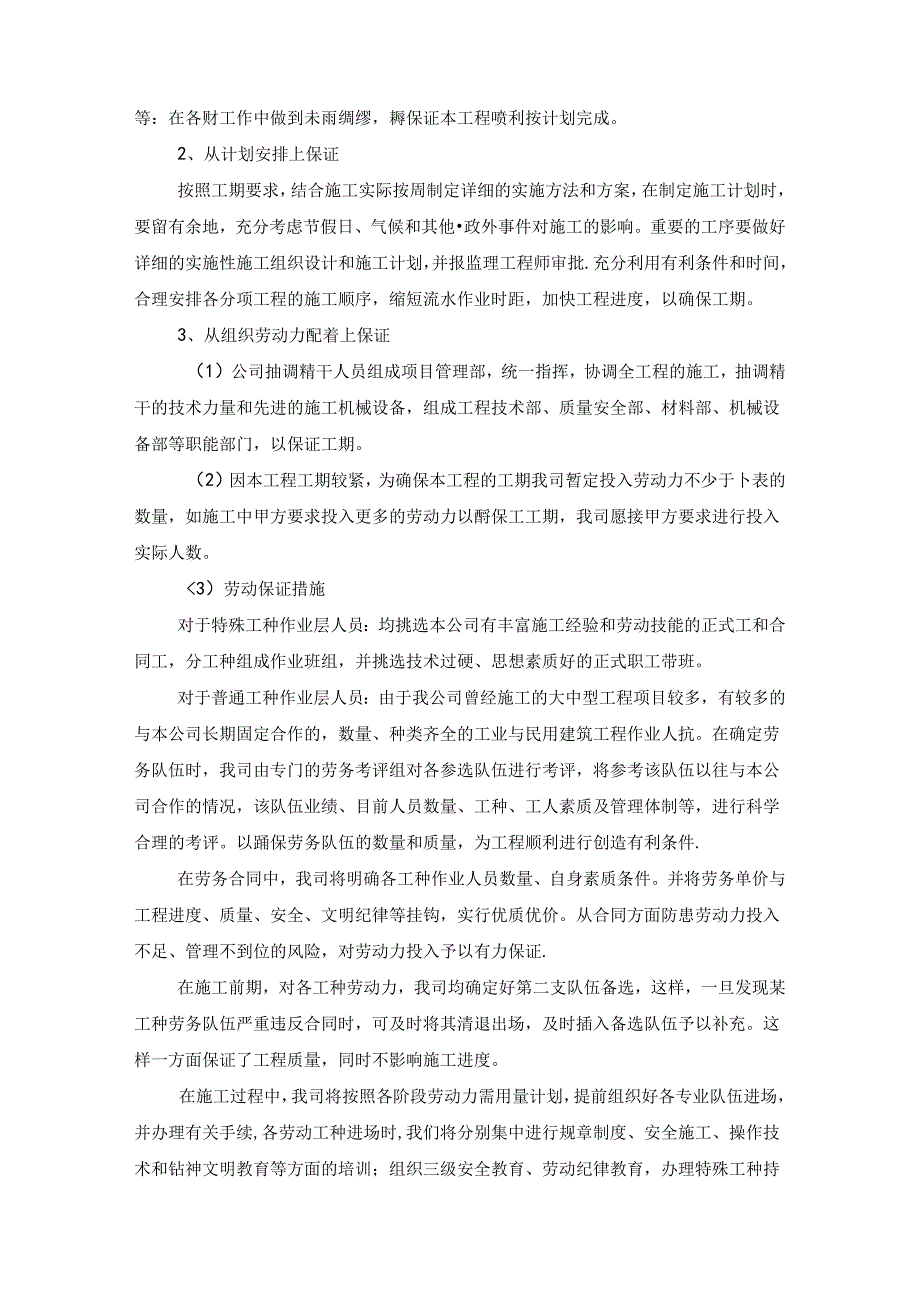

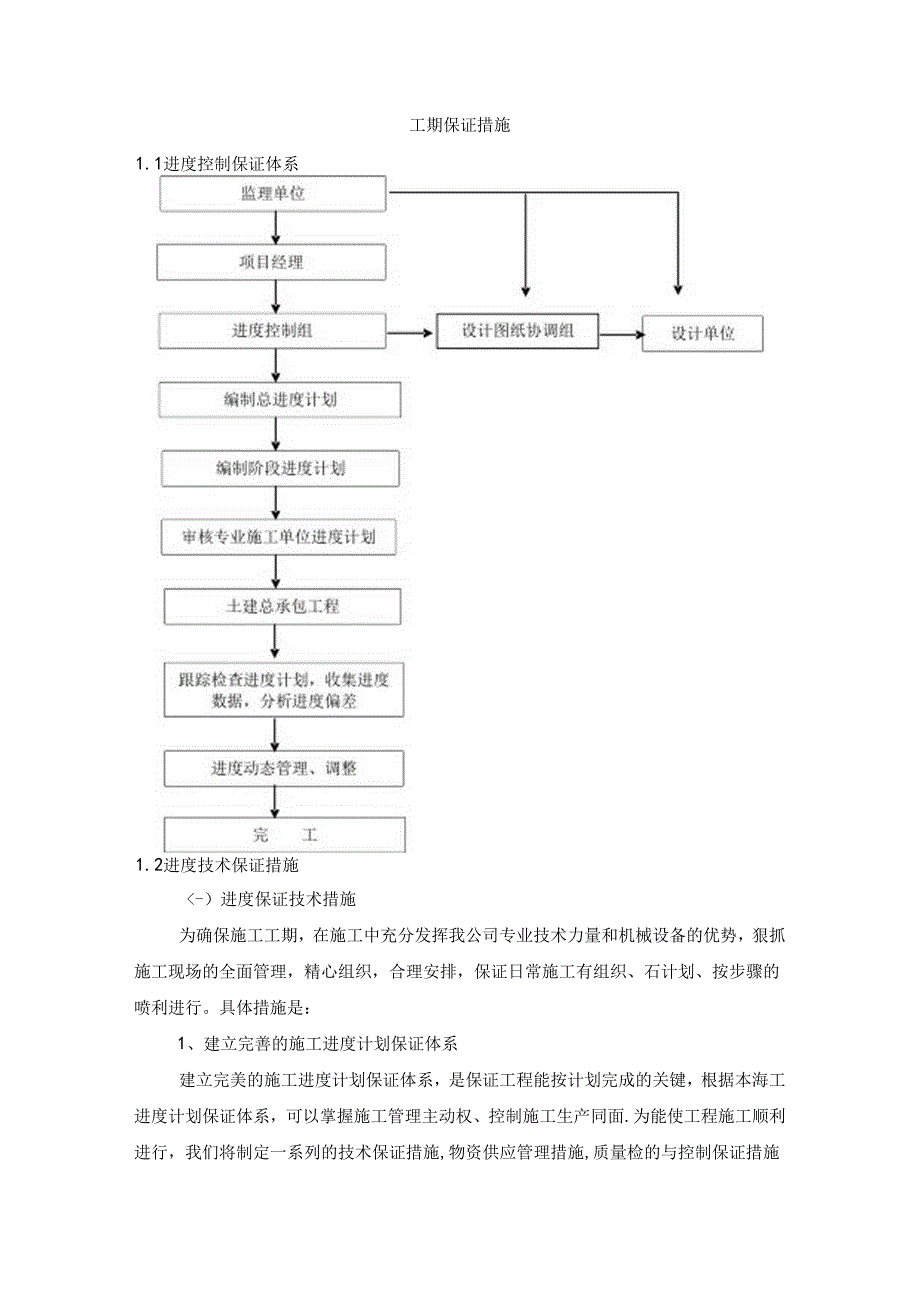

1、工期保证措施1.1进度控制保证体系1.2进度技术保证措施-)进度保证技术措施为确保施工工期,在施工中充分发挥我公司专业技术力量和机械设备的优势,狠抓施工现场的全面管理,精心组织,合理安排,保证日常施工有组织、石计划、按步骤的喷利进行。具体措施是:1、建立完善的施工进度计划保证体系建立完美的施工进度计划保证体系,是保证工程能按计划完成的关键,根据本海工进度计划保证体系,可以掌握施工管理主动权、控制施工生产同面.为能使工程施工顺利进行,我们将制定一系列的技术保证措施,物资供应管理措施,质量检的与控制保证措施等:在各财工作中做到未雨绸缪,耨保证本工程喷利按计划完成。2、从计划安排上保证按照工期要求,

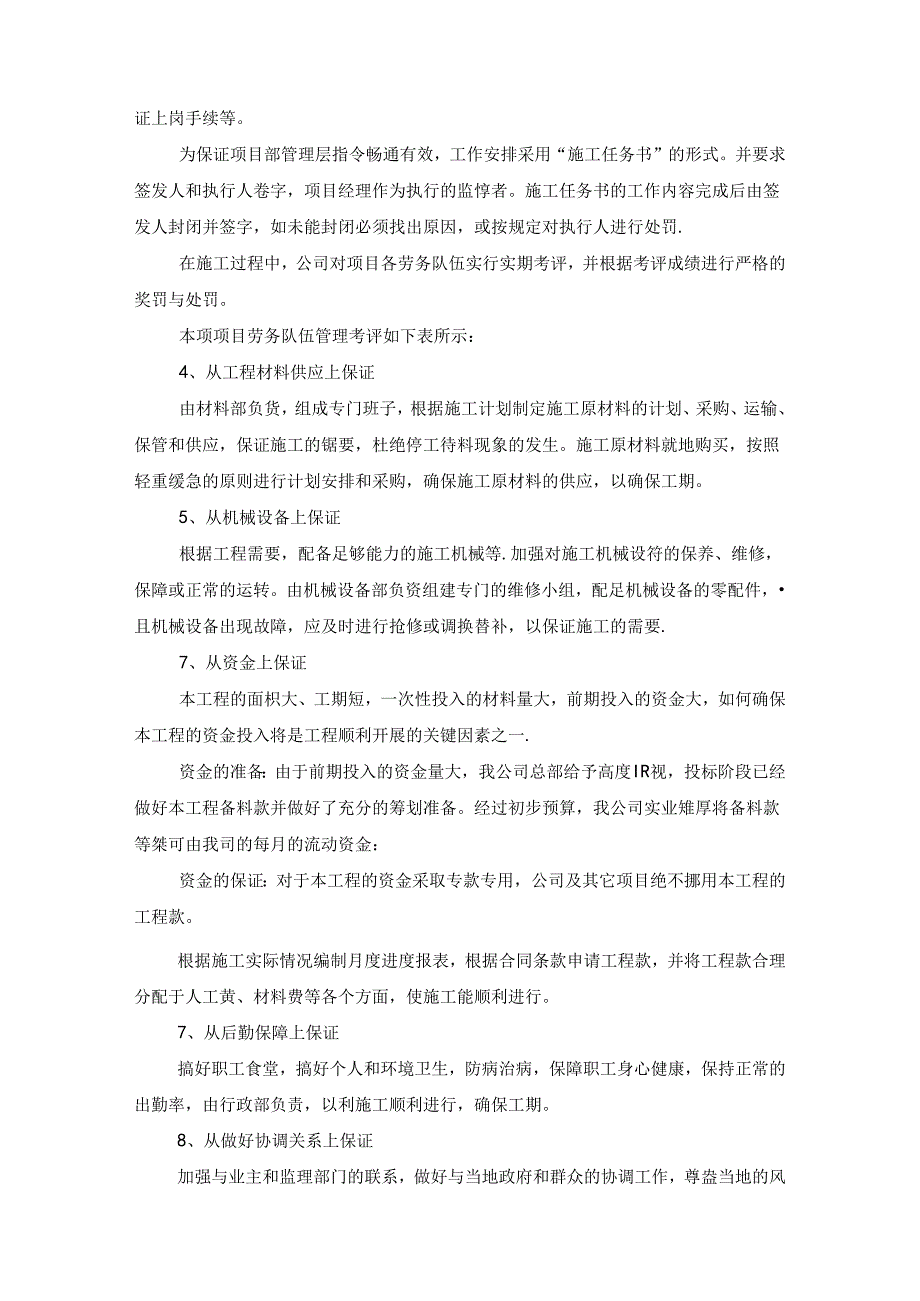

2、结合施工实际按周制定详细的实施方法和方案,在制定施工计划时,要留有余地,充分考虑节假日、气候和其他政外事件对施工的影响。重要的工序要做好详细的实施性施工组织设计和施工计划,并报监理工程师审批.充分利用有利条件和时间,合理安排各分项工程的施工顺序,缩短流水作业时距,加快工程进度,以确保工期。3、从组织劳动力配着上保证(1)公司抽调精干人员组成项目管理部,统一指挥,协调全工程的施工,抽调精干的技术力量和先进的施工机械设备,组成工程技术部、质量安全部、材料部、机械设备部等职能部门,以保证工期。(2)因本工程工期较紧,为确保本工程的工期我司暂定投入劳动力不少于卜表的数量,如施工中甲方要求投入更多的劳动

3、力以酹保工工期,我司愿接甲方要求进行投入实际人数。3)劳动保证措施对于特殊工种作业层人员:均挑选本公司有丰富施工经验和劳动技能的正式工和合同工,分工种组成作业班组,并挑选技术过硬、思想素质好的正式职工带班。对于普通工种作业层人员:由于我公司曾经施工的大中型工程项目较多,有较多的与本公司长期固定合作的,数量、种类齐全的工业与民用建筑工程作业人抗。在确定劳务队伍时,我司由专门的劳务考评组对各参选队伍进行考评,将参考该队伍以往与本公司合作的情况,该队伍业绩、目前人员数量、工种、工人素质及管理体制等,进行科学合理的考评。以踊保劳务队伍的数量和质量,为工程顺利进行创造有利条件.在劳务合同中,我司将明确各

4、工种作业人员数量、自身素质条件。并将劳务单价与工程进度、质量、安全、文明纪律等挂钩,实行优质优价。从合同方面防患劳动力投入不足、管理不到位的风险,对劳动力投入予以有力保证.在施工前期,对各工种劳动力,我司均确定好第二支队伍备选,这样,一旦发现某工种劳务队伍严重违反合同时,可及时将其清退出场,及时插入备选队伍予以补充。这样一方面保证了工程质量,同时不影响施工进度。在施工过程中,我司将按照各阶段劳动力需用量计划,提前组织好各专业队伍进场,并办理有关手续,各劳动工种进场时,我们将分别集中进行规章制度、安全施工、操作技术和钻神文明教育等方面的培训;组织三级安全教育、劳动纪律教育,办理特殊工种持证上岗手

5、续等。为保证项目部管理层指令畅通有效,工作安排采用“施工任务书”的形式。并要求签发人和执行人卷字,项目经理作为执行的监惇者。施工任务书的工作内容完成后由签发人封闭并签字,如未能封闭必须找出原因,或按规定对执行人进行处罚.在施工过程中,公司对项目各劳务队伍实行实期考评,并根据考评成绩进行严格的奖罚与处罚。本项项目劳务队伍管理考评如下表所示:4、从工程材料供应上保证由材料部负货,组成专门班子,根据施工计划制定施工原材料的计划、采购、运输、保管和供应,保证施工的锯要,杜绝停工待料现象的发生。施工原材料就地购买,按照轻重缓急的原则进行计划安排和采购,确保施工原材料的供应,以确保工期。5、从机械设备上保

6、证根据工程需要,配备足够能力的施工机械等.加强对施工机械设符的保养、维修,保障或正常的运转。由机械设备部负资组建专门的维修小组,配足机械设备的零配件,且机械设备出现故障,应及时进行抢修或调换替补,以保证施工的需要.7、从资金上保证本工程的面枳大、工期短,一次性投入的材料量大,前期投入的资金大,如何确保本工程的资金投入将是工程顺利开展的关键因素之一.资金的准备:由于前期投入的资金量大,我公司总部给予高度IR视,投标阶段已经做好本工程备料款并做好了充分的筹划准备。经过初步预算,我公司实业雉厚将备料款等桀可由我司的每月的流动资金:资金的保证:对于本工程的资金采取专款专用,公司及其它项目绝不挪用本工程

7、的工程款。根据施工实际情况编制月度进度报表,根据合同条款申请工程款,并将工程款合理分配于人工黄、材料费等各个方面,使施工能顺利进行。7、从后勤保障上保证搞好职工食堂,搞好个人和环境卫生,防病治病,保障职工身心健康,保持正常的出勤率,由行政部负责,以利施工顺利进行,确保工期。8、从做好协调关系上保证加强与业主和监理部门的联系,做好与当地政府和群众的协调工作,尊盎当地的风俗习惯,播好驻地和施工现场的环境卫生,维护人民群众的利益,求得当地政府和人民群众的支持,加强精神文明建设,文明施工,使施工顺利进行,确保工期。9、从解决施工难点上保证及时召开专题会议,解决施工过程中的技术难点。工程技术人员应经常到

8、施工现场和施工人员一起,研究和解决施工中遇到的设计难题“班组每天、施工队每周召开-一次生产调度会,检查、总结施工情况,推广先进的施工方法,根据实际情况,调整施工力量,完善施工方案和方法,使施工顺利进行,确保工期,10,以施工技术、施工质量保证工期加强施工质量控制,严格把守质量关,不因质量问题而返工、误工,以质任保工期。-)关键线路上的施工顼目保证措施1、网络计划对关键线路的作业本工程采用计划网络控制法管理,即根据我方提出的施工进度计划来编制其它各专业的施工网络计划,并不断优化施工网络图,并对泮格控制网络节点作为计划管理点。对施工过程中的关键线路上的关键工序,应在甲方的统一协调与配合卜.,制定出

9、较为合理的各专业队伍穿插施工方案,要求各专业队伍严格服从非关键线路上的专业作业队伍要猿密配合关键线路上的专业作业队伍的施工:2、我公司对本工程的施工特别重视,在人、材、机三个主要方面给出大力支持,特派出一位高级工程师对关键线路的作业计划和进度作出专门性的指导,派出的项目经理是我公司精心挑选的最具有组织、协调,管理集一身的高乂次的管理人员,在以往的施工中多次创造出辉煌的业绩,为我司在市建筑市场树立了一片优秀的旗帜:其它项目管理班子成员也都是具有多年施工工作经验的作业队伍,能够相关之间配合密切,相互协作,精诚团结。在周转材料上面,公司模板采用全新模板,支掾的钢管及门架采用全新材料,在材料方面提前半

10、个月作出计划,保障在每道作业开始作业前10天,材料完全到位,并派专人调查材料的进场怙况,并及时反馈给生产经理。确保现场各种材料及时到位,为更好的调佞材料的实际落实情况,要求计划部画出材料进场计划直方图,材料部画出材料实际进场材料量的宜方图,同时要求计划部、材料部将各自直方图送到现场生产管理办公室并张贴于现场办公室墙面、使各单位工程能锅直观看出各种材料的进场计划及材料实际进场数量,及时解决各种紧缺材料的种类、数量并及时上报给材料科,及时解决。在机械设备方面公司从其它工地调进最完好的设备工具参与本工程的施工,机械调备进场前要求调试好,并能处于良好的运转状态,同时所有的机械设备有附加购卖发票、租赁合

11、同、车牌号码、实物照片等相关资料:在经济方面公司拨出各项专项资金支援本工程的施工。3、划出每天的形象进度表,特别标明关键线路上的形象进度,发现困难及时解决,对关键工序要定人、定位、定岗进行把关作业,货任到人。对关键线路上局部的工序推后要及时对退后工序的时间作出压缩调整,力保关键线路上的工期不推迟。(=)施工进度计划滞后的应急措施通过检查分析,如果发现原进度计划已不能适应实际情况时,为了确保进度控制目标的实现,就必须采取必要的应急措施1、调整工艺方法1)组织搭接作业或平行作业。(2)压缩关键工序的持续时间,这一方法不改变工作之间的先后顺序关系,通过缩短关键路线上工作的持续时间来缩短工期。2、组织

12、措施1)增加施工工作面,组织更多的施工队伍.(2)增加每天的施工工作时间,必要时采用三班制。(3)增加机械设备、物资的投入。3、技术措施1)改进施工工艺和施工技术,缩短工艺技术间隔时间。(2)采用更先进的施工方法或方案。(3)采用更先进的施工机械设备,提高劳动生产效率。4、经济措施实行包干奖励,完善激励机制,(四)对不可预见因素预测及防疮措施根据本公司多年来类似工程的施工经赛和实力,我们认为本工程实现进度目标的风险主要来自于目前不可预见性的因素。在此进行分析并确定采取的解决方案主要如下:一、雨期对工程工期的影响1、原因分析:本工程施工期间属于珠三角地区的雨季,同时工程施工期间亦是雨季和台风季节

13、。雨期将对土方开挖、室内外抹灰、防水、油漆、涂料以及室外工程的施工进度造成一定影响。2、解决方法:(I)在编制进度计划时,我公司将对此情况作充分的考虑与估计,预留相对充分的余地。工期安挎依据本工程特点,单体建筑物工期控制相对独立,但须以平板厂房的施工为控制关键线路,适当加大平板厂房劳动力、施工机械设备的投入量,瑜保关键线路各打点工期按时完成,并有所提前。2)由专人负齿r解第二天的天气预报,及时通知项目部有关管理人员及班组作好准备,对雨期施工和各项具体措施作好事先安排。以周为单位进行节点施工工期安排,并及时根据气象变化,对计划做出相应的调整,及时采取措施及对策,尽址减少各种工期损失.(3)工程地

14、处珠江三角洲,多台风,年降雨量较为丰富,为保证本工程施工质量,我公司在雨季施工中主要采取预防为主的方针,并通过采取防雨措施和加强排水等手段,确保本工程在雨季正常地进行施工生产,在施工期间密切注意天气预报,台风来临前,做好相应防护及加固措施,我公司将采取如下措施:1)对外脚手架及井架的基础进行认真检杳加固。2)加强施工电缆、电线的检查加固,对台风暴雨期间不使用的电器设备,聘其电源全部切断。3)所有机械棚要搭设严密,机电设备有防雨防淹措施,机动电掣箱要有防雨措施,漏电保护装置要安全可靠。4)在结构施工阶段,注意天气变化,防止大雨突袭,保证碎连续浇捣顺利进行,施工现场应准备一定数量:的彩条布,作为发

15、盖刚浇筑睑和机具的使用,当雨下大时,应在规范规定可留施工健的位翼留设临时施工健,停止磴的浇筑。5)雨季吩旗工中,及时测定砂、石的含水率,掌握其变化幅度,及时调整配合比。6)现场四周及道路,仓库和机棚要做好排水,防止受淹。7)及时抽入雨水管的安装,并接到室外,不能插入安装的,应在屋顶临时笑盖和砌筑挡水.8)雨季施工期间,劳动力应进行统筹安排,晴天先室外后室内,雨天施工室内,尽量避免因雨水影响而产生的窝工现象。9)风雨过后应对井架、排棚等设施认真检查,发现问题整改加固并经专业人员检杳合格后方可投入使用. 4)工程施工前,先处理好区域内道路和场地硬地化,组织好排水管网系统,及时汇集、抽排集水,减少积

16、水对施工的影响。 5)现场准备足够数量的雨具,在保证现场操作人员不淋雨、淋少量雨的情况下,雨天仍进行模板支模,钢筋绑扎等工序的施工。 6)现场准备足够数量的彩条布,在基坑挖土和睑浇筑时,偶遇突然降雨的情况,及时作好覆盖,保证工程质量 7)安全员经常检查临时设施、机电设备、临时线路、现场排水,井架缆风绳等设缶设施,每次雨后必须检查,发现问题及时抢修,确保南季施工顺利进行.二、节假日对工期的影响1、原因分析:本工程工期270天,施工期间正好跨过的法定节假日较多.2,解决方法:(D节假日施工期间,施工现场搞好文娱活动及思想工作,在经济上给予双薪刺激“2)分批同主要班组进行思想工作疏导,分层次进行沟通。(3)在平时
