资源描述

《建筑电气安装工程施工管理规程.docx》由会员分享,可在线阅读,更多相关《建筑电气安装工程施工管理规程.docx(6页珍藏版)》请在第壹文秘上搜索。

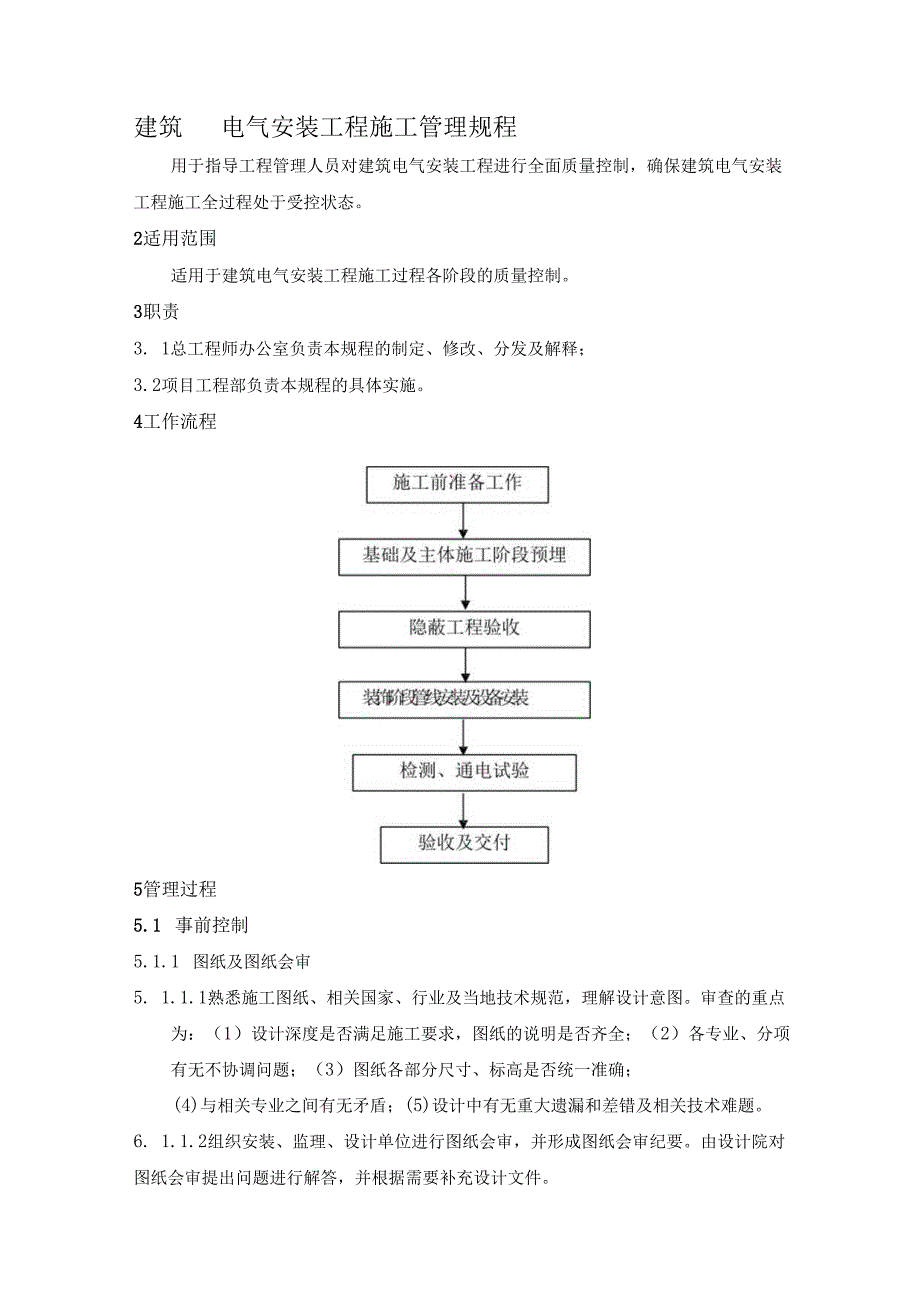

1、建筑电气安装工程施工管理规程用于指导工程管理人员对建筑电气安装工程进行全面质量控制,确保建筑电气安装工程施工全过程处于受控状态。2适用范围适用于建筑电气安装工程施工过程各阶段的质量控制。3职责3. 1总工程师办公室负责本规程的制定、修改、分发及解释;3.2项目工程部负责本规程的具体实施。4工作流程5管理过程5.1 事前控制5.1.1 图纸及图纸会审5. 1.1.1熟悉施工图纸、相关国家、行业及当地技术规范,理解设计意图。审查的重点为:(1)设计深度是否满足施工要求,图纸的说明是否齐全;(2)各专业、分项有无不协调问题;(3)图纸各部分尺寸、标高是否统一准确;(4)与相关专业之间有无矛盾;(5)

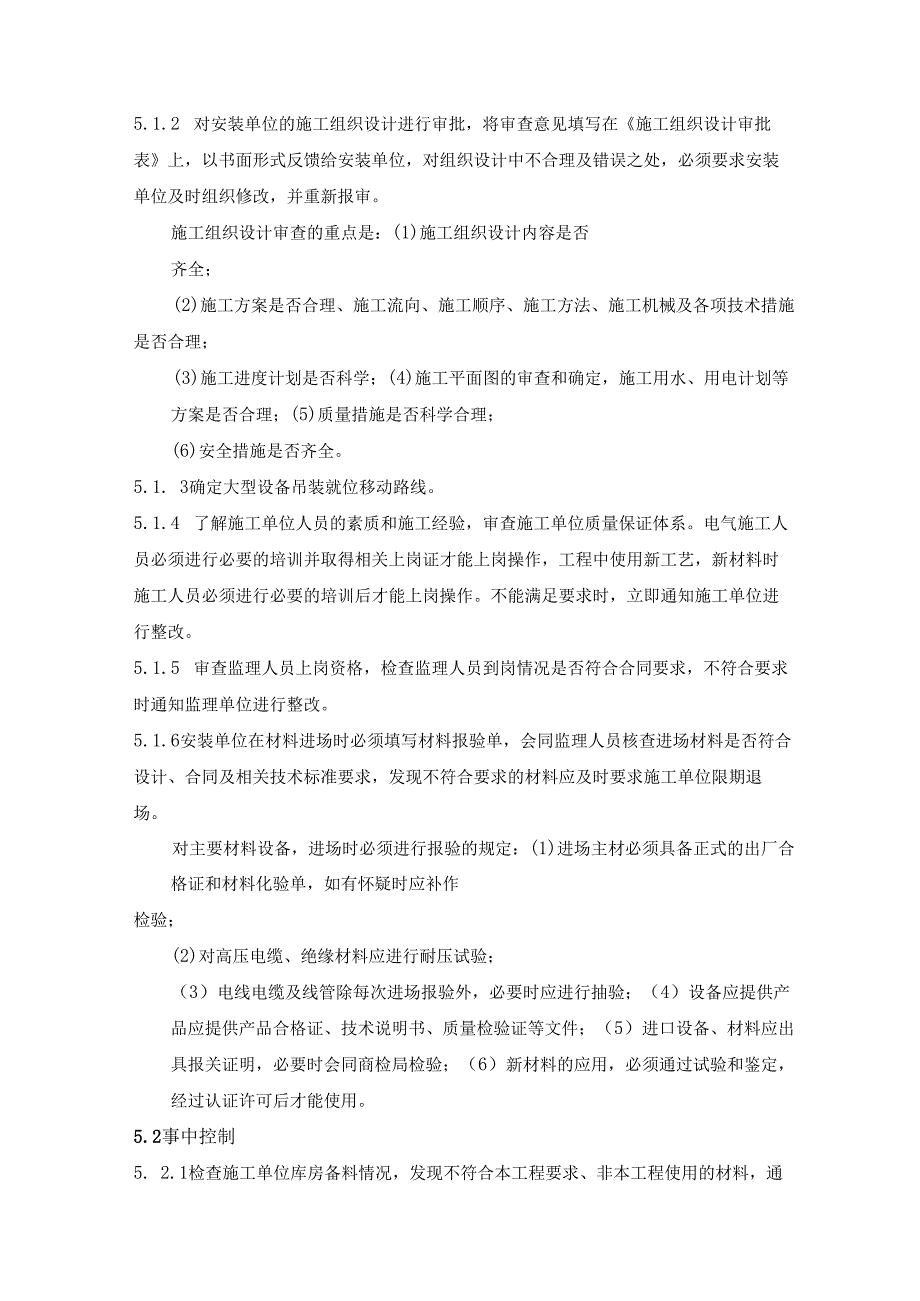

2、设计中有无重大遗漏和差错及相关技术难题。6. 1.1.2组织安装、监理、设计单位进行图纸会审,并形成图纸会审纪要。由设计院对图纸会审提出问题进行解答,并根据需要补充设计文件。5.1.2 对安装单位的施工组织设计进行审批,将审查意见填写在施工组织设计审批表上,以书面形式反馈给安装单位,对组织设计中不合理及错误之处,必须要求安装单位及时组织修改,并重新报审。施工组织设计审查的重点是:(1)施工组织设计内容是否齐全;(2)施工方案是否合理、施工流向、施工顺序、施工方法、施工机械及各项技术措施是否合理;(3)施工进度计划是否科学;(4)施工平面图的审查和确定,施工用水、用电计划等方案是否合理;(5)质

3、量措施是否科学合理;(6)安全措施是否齐全。5.1. 3确定大型设备吊装就位移动路线。5.1.4 了解施工单位人员的素质和施工经验,审查施工单位质量保证体系。电气施工人员必须进行必要的培训并取得相关上岗证才能上岗操作,工程中使用新工艺,新材料时施工人员必须进行必要的培训后才能上岗操作。不能满足要求时,立即通知施工单位进行整改。5.1.5 审查监理人员上岗资格,检查监理人员到岗情况是否符合合同要求,不符合要求时通知监理单位进行整改。5.1.6安装单位在材料进场时必须填写材料报验单,会同监理人员核查进场材料是否符合设计、合同及相关技术标准要求,发现不符合要求的材料应及时要求施工单位限期退场。对主要

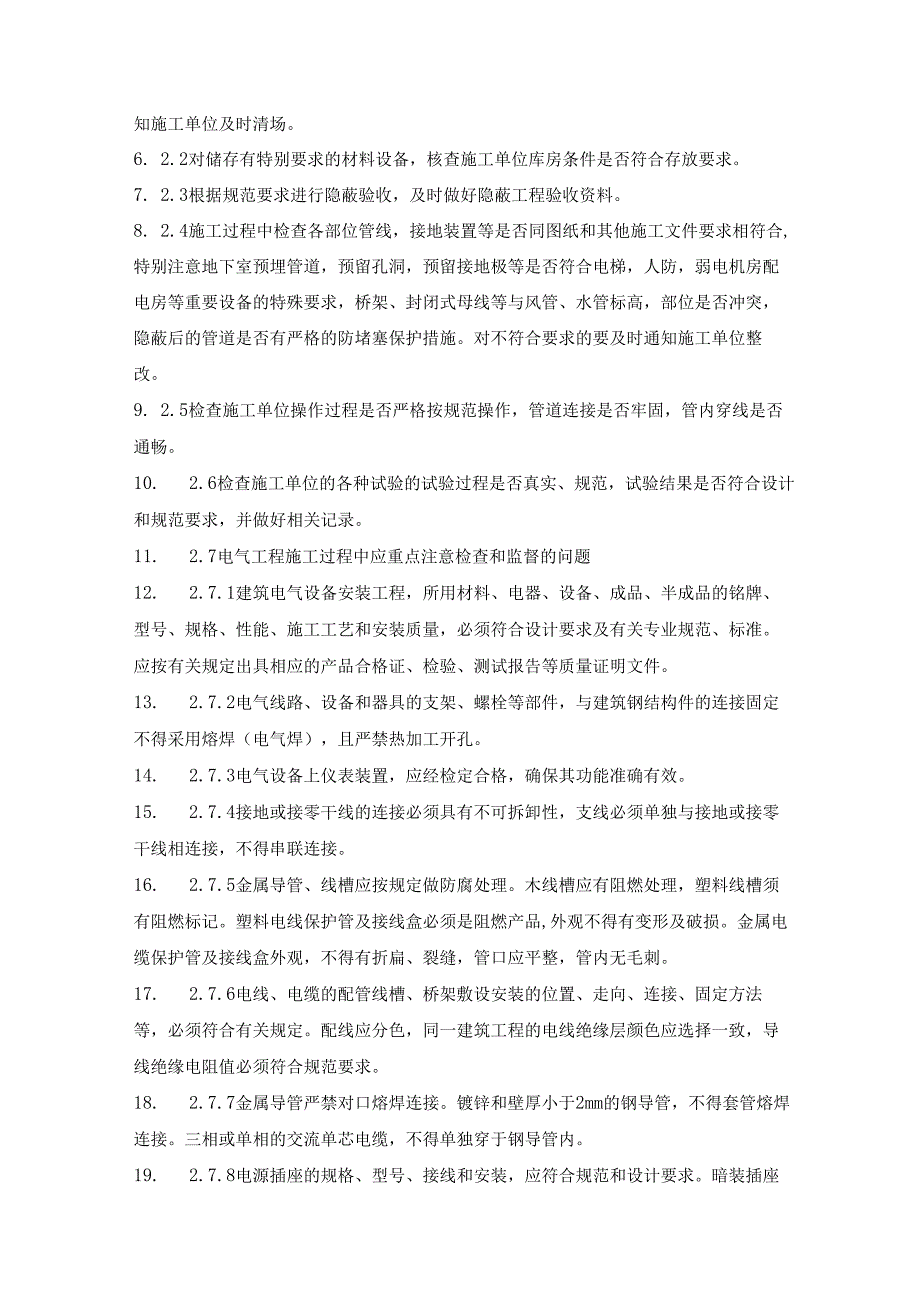

4、材料设备,进场时必须进行报验的规定:(1)进场主材必须具备正式的出厂合格证和材料化验单,如有怀疑时应补作检验;(2)对高压电缆、绝缘材料应进行耐压试验;(3)电线电缆及线管除每次进场报验外,必要时应进行抽验;(4)设备应提供产品应提供产品合格证、技术说明书、质量检验证等文件;(5)进口设备、材料应出具报关证明,必要时会同商检局检验;(6)新材料的应用,必须通过试验和鉴定,经过认证许可后才能使用。5.2事中控制5. 2.1检查施工单位库房备料情况,发现不符合本工程要求、非本工程使用的材料,通知施工单位及时清场。6. 2.2对储存有特别要求的材料设备,核查施工单位库房条件是否符合存放要求。7. 2

5、.3根据规范要求进行隐蔽验收,及时做好隐蔽工程验收资料。8. 2.4施工过程中检查各部位管线,接地装置等是否同图纸和其他施工文件要求相符合,特别注意地下室预埋管道,预留孔洞,预留接地极等是否符合电梯,人防,弱电机房配电房等重要设备的特殊要求,桥架、封闭式母线等与风管、水管标高,部位是否冲突,隐蔽后的管道是否有严格的防堵塞保护措施。对不符合要求的要及时通知施工单位整改。9. 2.5检查施工单位操作过程是否严格按规范操作,管道连接是否牢固,管内穿线是否通畅。10. 2.6检查施工单位的各种试验的试验过程是否真实、规范,试验结果是否符合设计和规范要求,并做好相关记录。11. 2.7电气工程施工过程中

6、应重点注意检查和监督的问题12. 2.7.1建筑电气设备安装工程,所用材料、电器、设备、成品、半成品的铭牌、型号、规格、性能、施工工艺和安装质量,必须符合设计要求及有关专业规范、标准。应按有关规定出具相应的产品合格证、检验、测试报告等质量证明文件。13. 2.7.2电气线路、设备和器具的支架、螺栓等部件,与建筑钢结构件的连接固定不得采用熔焊(电气焊),且严禁热加工开孔。14. 2.7.3电气设备上仪表装置,应经检定合格,确保其功能准确有效。15. 2.7.4接地或接零干线的连接必须具有不可拆卸性,支线必须单独与接地或接零干线相连接,不得串联连接。16. 2.7.5金属导管、线槽应按规定做防腐处

7、理。木线槽应有阻燃处理,塑料线槽须有阻燃标记。塑料电线保护管及接线盒必须是阻燃产品,外观不得有变形及破损。金属电缆保护管及接线盒外观,不得有折扁、裂缝,管口应平整,管内无毛刺。17. 2.7.6电线、电缆的配管线槽、桥架敷设安装的位置、走向、连接、固定方法等,必须符合有关规定。配线应分色,同一建筑工程的电线绝缘层颜色应选择一致,导线绝缘电阻值必须符合规范要求。18. 2.7.7金属导管严禁对口熔焊连接。镀锌和壁厚小于2mm的钢导管,不得套管熔焊连接。三相或单相的交流单芯电缆,不得单独穿于钢导管内。19. 2.7.8电源插座的规格、型号、接线和安装,应符合规范和设计要求。暗装插座位置、高度符合要

8、求。地插座面板与地面平齐。20. 2.7.9照明开关的接线和安装,应符合规范和设计要求。同一建筑工程的照明开关应采用同一系列的产品,开关的通断位置一致。安装位置正确、便于操作,高度、距离符合要求,厨房、卫生间的开关宜安装在门外开放侧的墙上。21. .7.10灯具形式、规格、悬挂方式、安装配线、距地面高度应符合设计规定和规范要求。各种灯具应安装牢固、安全可靠,不得使用木楔固定。悬挂灯具重量大于3kg时,应固定在预埋吊钩或螺栓上,吊钩直径应不小于灯具挂销直径,且不小于6mm。大型花灯的固定及悬吊装置,应按灯具重的2倍做过载试验。5.2.7.11吊扇、壁扇的安装方式和距地面高度应符合设计规定和规范要

9、求。吊扇挂钩应固定在预埋吊钩或螺栓上,挂钩的直径不小于其挂销直径,且不小于8mm,并设置防振胶垫和挂销防松动零件。悬挂牢固,安全可靠,转动平稳、无噪声。5.2.7.12成套配电柜、控制柜(台)和动力、照明配电箱(盘)安装所用的电器设备和导线、端子等器材产品,必须是经过有产品生产许可证厂家的合格产品。产品的型号、规格和安装质量必须符合规范和设计要求。5.2.7.13避雷下引线的敷设和接闪器安装及测试接地装置的接地电阻值必须符合建筑电气工程施工质量验收规范和设计要求。(1)建筑工程顶部的避雷针、避雷带的规格型号必须符合设计要求,并与顶部外露的其他金属物体连成一个整体的电气通路,且与避雷引下线连接可

10、靠。(2)避雷针、带应位置正确,焊缝饱满、无遗漏,无咬肉夹渣,焊口处应防腐处理。螺栓固定应紧固、防松零件齐全。(3)避雷带应平正顺直,固定点支持件间距符合规范,间距均匀,固定可靠。5.3事后控制5.3.1安装完工后,必须对建筑电气工程施工质量进行检验,按规范划分的检验批进行检验,并及时督促相关单位做好成品保护工作。5.3.2检查工程竣工资料图纸及质量控制资料、质量验收记录的正确性,主要包括施工图设计文件;会审纪要;材料进场报验资料;隐蔽工程记录;电气交接试验记录;接地电阻、绝缘电阻测试记录;试运行测试记录;通电试验记录。5.3.3会同监理对建筑电气工程的分部施工质量进行抽检和复测。5. 3.4

11、电气设备交工验收时必须进行通电试验,对线路进行检测,包括绝缘,接地电阻测量等。6. 3.5对配电系统及大型机械设备的电气验收按有关设备施工验收规范执行。5.3.2及时做好验收和交付工作。6编制依据7. 1建筑物防雷设计规范(GB50057-94)7.2 民用建筑照明设计标准(GBJ133-90)7.3 建筑电气工程施工质量验收规范(GB50303-2002)6.4低压配电系统设计规范(GB50054-95)6.5电气装置安装工程电气设备交接试验标准(GB50150-91)6.6电气装置安装工程电缆线路施工及验收规范(6850168-92)6.7电气装置安装工程接地装置施工及验收规范(GB501

12、69-92)6.8电气装置安装工程旋转电机施工及验收规范(GB50170-92)6.9电气装置安装工程盘、柜及二次回路结线施工及验收规范(GB50171-92)6.10民用建筑电气设计规范(GBJI6-872001版)附录:强制性条文建筑电气工程施工质量验收规范GB50303-20023.1.7 接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。3.1.8 高压的电气设备和布线系统及继电保护系统的交接试验,必须符合现行国家标准电气装置安装工程电气设备交接试验标准GB50150的规定。4.1.3 变压器中性点应与接地装置引出干线直接连接,接地装置的接

13、地电阻值必须符合设计要求。7.1.1电动机、电加热器及电动执行机构的可接近裸露导体必须接地(P玲或接零(PEN)。8.1.3柴油发电机馈电线路连接后,两端的相序必须与原供电系统的相序一致。9.1.4不间断电源输出端的中性线(N极),必须与由接地装置直接引来的接地干线相连接,做重复接地。I1.1.1.绝缘子的底座、套管的法兰、保护网(罩)及母线支架等可接近裸露导体应接地(P玲或接零(PEN)可靠。不应作为接地(P玲或接零(PEN)的接续导体。12.1.1 金属电缆桥架及其支架和引入或引出的金属电缆导管必须接地(P玲或接零(PEN)可靠,且必须符合下列规定:1金属电缆桥架及其支架全长应不少于2处与

14、接地(PE)或接零(PEN)干线相连接;2非镀锌电缆桥架间连接板的两端跨接铜芯接地线,接地线最小允许截面2积不小于4mm;3镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。13.1.1.金属电缆支架、电缆导管必须接地(P玲或接零(PEN)可靠。14.1.2金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。15.1.1三相或单相的交流单芯电缆,不得单独穿于钢导管内。19.1.2花灯吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm。大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。19.1.6当灯具距地面高度小于2

15、.4m时,灯具的可接近裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。21.1.3建筑物景观照明灯具安装应符合下列规定:1每套灯具的导电部分对地绝缘电阻值大于2MQ;2在人行道等人员来往密集场所安装的落地式灯具,无围栏防护,安装高度距地面2.5m以上;3金属构架和灯具的可接近裸露导体及金属软管的接地(P玲或接零(PEN)可靠,且有标识。22.1. 2插座接线应符合下列规定:1单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,面对插座的右孔与相线连接,左孔与零线连接;2单相三孔、三相四孔及三相五孔插座的接地(P玲或接零(PEN)线接在上孔。插座的接地端子不与零线端子连接。同一场所的三相插座,接线的相序一致。3接地(PE)或接零(PEN)线在插座间不串联连接。24.1.2测试接地装置的接地电阻值必须符合设计要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
