《清淤专项方案.docx》由会员分享,可在线阅读,更多相关《清淤专项方案.docx(9页珍藏版)》请在第壹文秘上搜索。

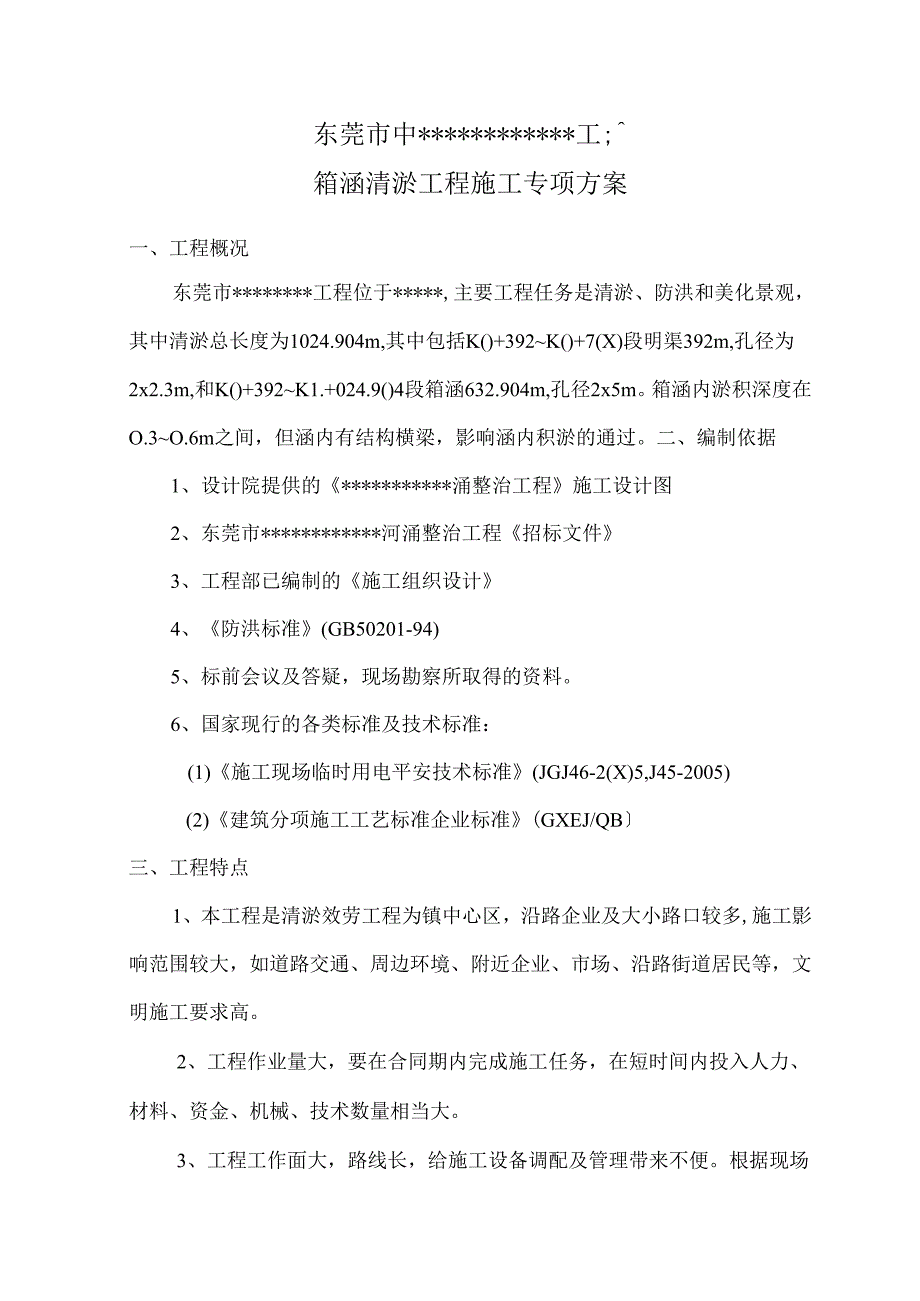

1、东莞市*河涌整治工程旧箱涵清淤工程施工专项方案编制人:*审核人:*施工单位.*工程编制日期:二O*年*月东莞市中*工;箱涵清淤工程施工专项方案一、工程概况东莞市*工程位于*,主要工程任务是清淤、防洪和美化景观,其中清淤总长度为1024.904m,其中包括K()+392K()+7(X)段明渠392m,孔径为2x2.3m,和K()+392K1.+024.9()4段箱涵632.904m,孔径2x5m。箱涵内淤积深度在O.3O.6m之间,但涵内有结构横梁,影响涵内积淤的通过。二、编制依据1、设计院提供的*涌整治工程施工设计图2、东莞市*河涌整治工程招标文件3、工程部已编制的施工组织设计4、防洪标准(G

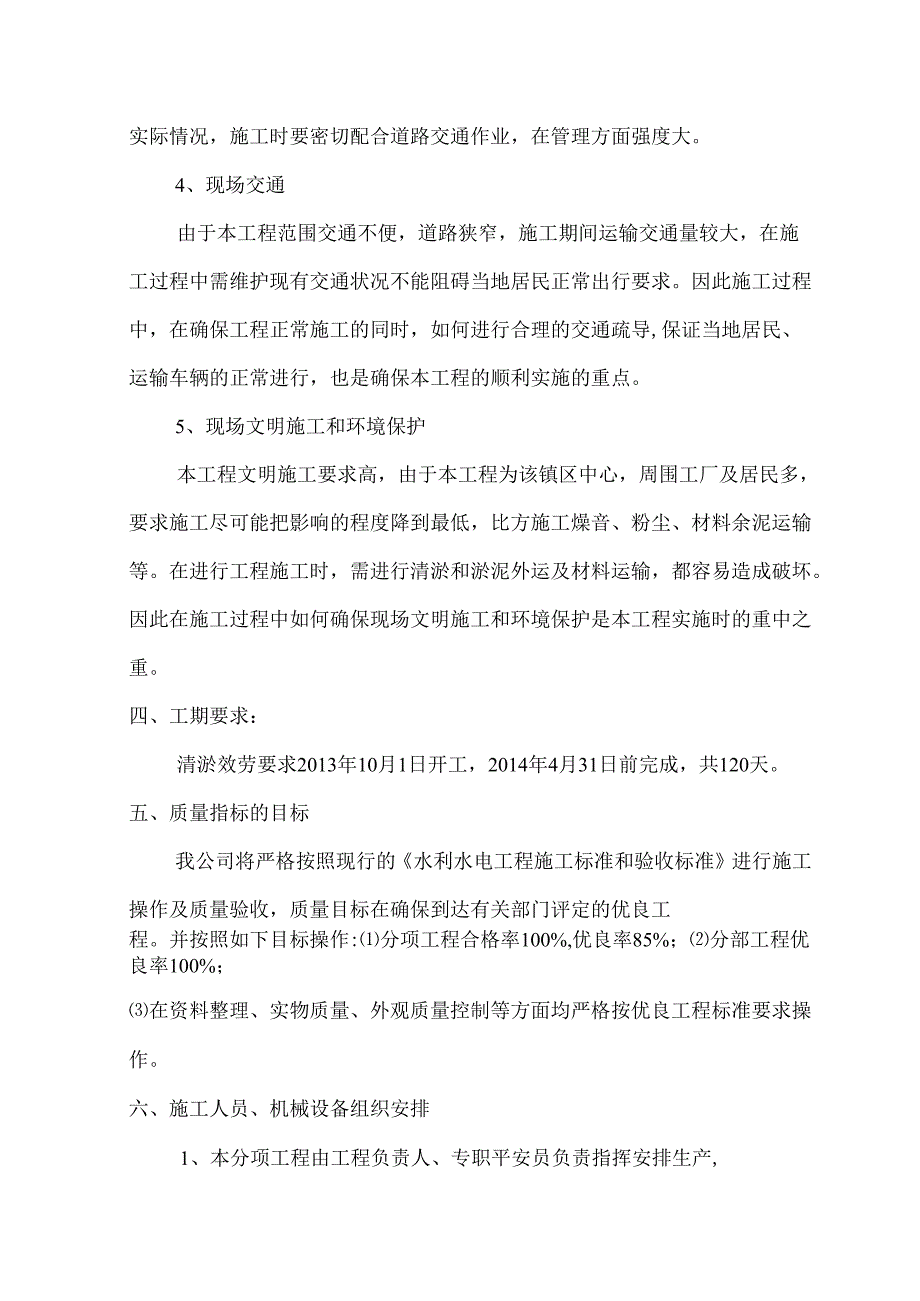

2、B50201-94)5、标前会议及答疑,现场勘察所取得的资料。6、国家现行的各类标准及技术标准:(1)施工现场临时用电平安技术标准(JGJ46-2(X)5,J45-2005)(2)建筑分项施工工艺标准企业标准(GXEJ/QB三、工程特点1、本工程是清淤效劳工程为镇中心区,沿路企业及大小路口较多,施工影响范围较大,如道路交通、周边环境、附近企业、市场、沿路街道居民等,文明施工要求高。2、工程作业量大,要在合同期内完成施工任务,在短时间内投入人力、材料、资金、机械、技术数量相当大。3、工程工作面大,路线长,给施工设备调配及管理带来不便。根据现场实际情况,施工时要密切配合道路交通作业,在管理方面强度
3、大。4、现场交通由于本工程范围交通不便,道路狭窄,施工期间运输交通量较大,在施工过程中需维护现有交通状况不能阻碍当地居民正常出行要求。因此施工过程中,在确保工程正常施工的同时,如何进行合理的交通疏导,保证当地居民、运输车辆的正常进行,也是确保本工程的顺利实施的重点。5、现场文明施工和环境保护本工程文明施工要求高,由于本工程为该镇区中心,周围工厂及居民多,要求施工尽可能把影响的程度降到最低,比方施工燥音、粉尘、材料余泥运输等。在进行工程施工时,需进行清淤和淤泥外运及材料运输,都容易造成破坏。因此在施工过程中如何确保现场文明施工和环境保护是本工程实施时的重中之重。四、工期要求:清淤效劳要求2013
4、年10月1日开工,2014年4月31日前完成,共120天。五、质量指标的目标我公司将严格按照现行的水利水电工程施工标准和验收标准进行施工操作及质量验收,质量目标在确保到达有关部门评定的优良工程。并按照如下目标操作:分项工程合格率100%,优良率85%;分部工程优良率100%;在资料整理、实物质量、外观质量控制等方面均严格按优良工程标准要求操作。六、施工人员、机械设备组织安排1、本分项工程由工程负责人、专职平安员负责指挥安排生产,现场安排施工员1人和平安监督警戒员工1人负责具体施工。工程负责人:*135098*8专职平安员:*365*9现场施工员:*1350*8平安监督警戒员:*136862*5
5、2、机械设备安排:序号名称规格型号数量单位进场日期备注1挖掘机602台2装载机1台3东方红推土机C13021台4送风设备T64c-3.01通风量3900m3h5运泥汽车5T2辆6急救氧气袋1()个761.正压式微型呼吸机2台每台可供45分钟8柴油发电机35KW4台9防毒面具61()对讲机511灯泡50W1()个12离心水泵2台13风炮机2台七、主要施工工艺及方法(一)、明渠清淤1临时围堰临时围堰采用的优质麻袋装砂堆垒,每只麻袋只装半满,约50kg。(如图)2排水临时围堰筑成之后,先使用大口径B型离心水泵直接积存水体和地下渗水。对于水质污染严重、含沙量较大的水体,可采用PW型污水泵进行分层明沟法
6、抽排,污水泵安置在排水不畅的区域。3、清淤清淤采用小型装载机推铲集中,再用挖掘机开挖和装车,淤泥装入运泥车拖带至临时固化场。由于现有挡墙没有图纸可查询,无法复核挡墙的稳定性,如果挡墙在清淤过程中出现开裂等异常现象,应马上回填士,并通知主管单位、设计、监理单位到现场商讨解决方案。淤泥开挖流程图合格编制施工工艺,机具设备进场,制定平安生产规程施工工程测量淤泥开挖由(滥理生程师审核捐交局部工程一监理弟程师验收到达标1.转移至二忖:验收、七一施工段采川上游至卞游的施工推铲挖掘方向,保证挖掘后的河床不受施工影响。分段开挖、分段验收确保工程质量与进度。配置两台挖掘机、一台小型装载机和两台运泥车,边推铲边挖
7、边运输,保证挖掘机连续作业,保证工程进度。淤泥运输拟配备密封运输车运输,运至临时固化场,固化后再用汽车运至淤泥排放场。4、运输工具:载重量为10吨的自卸卡车;车斗配备防漏水层和密封斗盖。(二)、箱涵清淤(1)排污疏导根据图纸要求,在箱涵进口(KO+392)处为楼房段,排污口直接排入渠道,施工时先用200PVC管接入K0700处,共设排污管400mo(2)围堰沿箱涵净宽围堰,围堰断面示意图如下列图:(3)降水根据现场实际情况,如需降水,采用井点降水。根据工程实际情况,采用抽水浆泵进行围堰区降水工作。(4)通风因涵箱修建时间比拟长,管道内淤积及堵塞比拟严重,管道内有可能存在沼气等有害气体。通风是清
8、淤施工中的影响施工进度的关键环节。本工程用风采用低压风,由轴流通风机生产,作为箱涵施工循环通风,驱出废气,补充新鲜空气,改善作业条件。根据经验施工通风根本参数,即通风最远距离50m,采用压入式通风,风机安装在暗涵检查井处。采用型号为T64c3.0轴流式通风机,风筒直径300mm,每小时可大流量为2900m3h.为了充分利用通风机的工作效率,在每个工作段内上下游检查井处各安装一台通风机。根据施工经验,通风3小时后,利用空气分析仪对管道内的空气质量进行分析登记空气检测登记表,合格后工作人员才进入暗涵施工,为了平安,进入暗涵工作人员必须戴防毒面具。空气标准一一通过通风综合治理,使作业面和整个暗涵(1
9、00m)空气中的沼气等有害气体含量控制在62.5mgm3(50ppm)以下。采取措施一一采用综合治理措施,即通风、施工人员戴防毒面具等综合措施。风筒及电缆布置风筒及照明动力电缆分别布置在暗涵左右上侧夹角处,具体如下列图所示:(4)施工方法首先,在箱涵每50m处(上面没有房子)破坏箱涵顶板,破坏尺寸为5*5m(如图),用风机压入通风后,使箱内空气达入人标准(害气体含量控制在62.5mgm3(50ppm)以下),再在里面围堰(如围堰图),然后利用水泵把暗涵内的明水排净。从涵洞破除顶板处吊入小型装载机,在专人负责指挥下进行清淤施工。小型铲车对每段淤泥推至一进口下方,再用挖掘机清上,装上泥头车运到临时
10、固化场。(5)考前须知进入暗涵工作人员,必须戴防毒面具。进入暗涵的人员不得使用明火。1、施工人员进场施工场地准备:首先在破坏箱涵顶板位置砌筑一存储淤泥池子一个,存於池尺寸、结构根据需要而定,保证污水不外漏。2、送风机向涵内送风,保证涵内没有浊气,人员进入涵内,首先清理涵口处或通风口处淤泥,小型钩机装奔农用车运至存於池,分段施工,每次施工30m40m;如此往复,把淤泥清理完毕。3、清运出场的车辆全部做好相关防护措施防止淤泥散落污染城市路面,设置洗车台所有车辆出场前必须把轮胎冲洗干净。4、旧排洪暗涵中如需要采用高压水枪把淤泥和杂物冲至检查井,再用泥浆泵打出,局部不能冲出部份用人工铲除,对涵箱清淤进
11、行综合清理,但人员进入涵内必须带氧气袋或防毒面具和做好通风及照明措施。八、平安措施由于箱涵属于暗沟且多年未清理,在清淤装袋和搅动污泥时可能会将产生大量有毒有害气体,为了确保平安,采取以下保护措施1、下沟工作必须楼梯上下,下沟操作人员必须戴口罩、戴手套、穿水裤,配备氧气袋,及对讲机一台。2、下涵箱作业必须二人及在作业前登记好相关时间信息,一人作业,一人在旁边相互照应。3、除机械操作外其他下箱涵作业人员工作1小时后必须上地面休息15分钟以上再下箱涵内施工作业。4、安排专人负责平安监督和警戒,防止发生一切平安生产事故。监督人与水库必须与水库管理人员密切联系,清淤期间不得开闸放水。配备对讲机一套,方便
12、箱内施工人员和监督警戒进行即时沟通。5、为了确保作业人员平安,辟免意外发生,配备1()个防毒面具、一个正压式空气呼吸机,10个氧气袋。6、箱涵淤泥是多年沉积的,经过工具的搅动可能会产生大量的有毒有害气体,配备一套送风设备把新鲜的空气送至工作地点。为防止风管被杂物挤压破坏影响使用功能,需要用大于风管直径的PVC管把风管套住,在套管接头部位用钢筋焊成架子把套管架空。7、安装风管和套管及每天施工检测气体前,施工人员需要配戴防毒供氧设备,开始清淤前需提前1个小时开始进行送风把原箱涵里面可能含的有害气体排干净,施工人员进入前进行检测空气中的氧含量,氧含量达不到要求不得开始施工作业。氧含量检测方法,施工前放活体动物例如鸟、鸡等进入箱涵工作面30分钟后取出,查看其生命体征。8、由于涵内黑暗、潮湿,施工人员进入涵洞施工需配备平安电压的照片明灯,照明灯电压必须小于36V,或平安帽灯及机械灯提供光源。九、外部环境因素保证措施鉴于本工程为*镇重点工程,施工地段处于镇中心,因此积极主动的与水利所、环保、环卫、道路等相关部门联系,按相关部门的要求落实到位,破坏箱涵顶板处应用围挡围蔽,做好防止施工扰民问题的细致工作,积极热情的与当地居民联系沟通,力争取得周围单位和居民的理解支持,做到必要时能全天候施工,保证施工进度要求。
