《消火栓系统安装技术交底.docx》由会员分享,可在线阅读,更多相关《消火栓系统安装技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

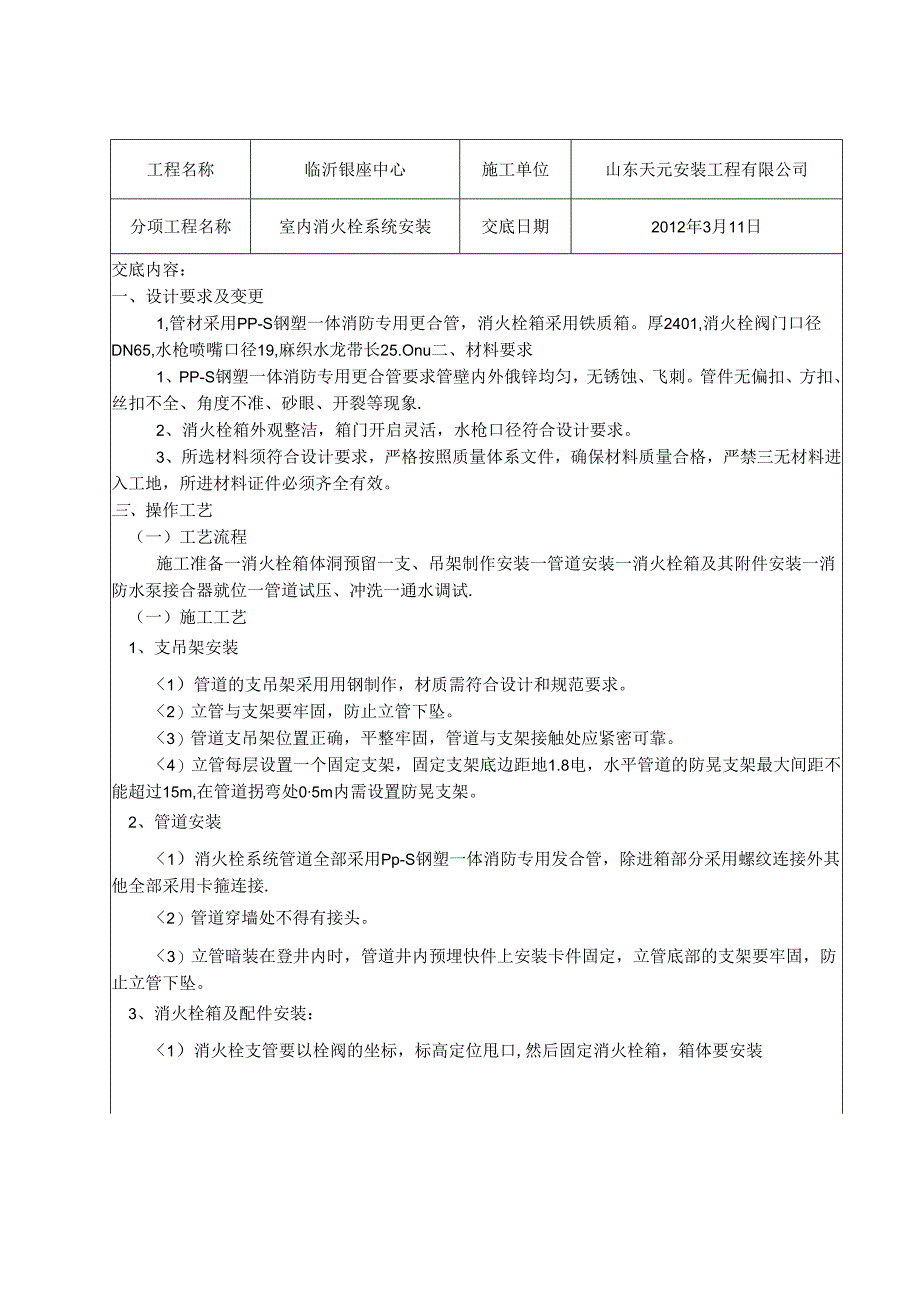

1、工程名称临沂银座中心施工单位山东天元安装工程有限公司分项工程名称室内消火栓系统安装交底日期2012年3月11日交底内容:一、设计要求及变更1,管材采用PP-S钢塑一体消防专用更合管,消火栓箱采用铁质箱。厚2401,消火栓阀门口径DN65,水枪喷嘴口径19,麻织水龙带长25.Onu二、材料要求1、PP-S钢塑一体消防专用更合管要求管壁内外俄锌均匀,无锈蚀、飞刺。管件无偏扣、方扣、丝扣不全、角度不准、砂眼、开裂等现象.2、消火栓箱外观整洁,箱门开启灵活,水枪口径符合设计要求。3、所选材料须符合设计要求,严格按照质量体系文件,确保材料质量合格,严禁三无材料进入工地,所进材料证件必须齐全有效。三、操作
2、工艺(一)工艺流程施工准备一消火栓箱体洞预留一支、吊架制作安装一管道安装一消火栓箱及其附件安装一消防水泵接合器就位一管道试压、冲洗一通水调试.(一)施工工艺1、支吊架安装 1)管道的支吊架采用用钢制作,材质需符合设计和规范要求。 2)立管与支架要牢固,防止立管下坠。 3)管道支吊架位置正确,平整牢固,管道与支架接触处应紧密可靠。 4)立管每层设置一个固定支架,固定支架底边距地1.8电,水平管道的防晃支架最大间距不能超过15m,在管道拐弯处05m内需设置防晃支架。2、管道安装 1)消火栓系统管道全部采用Pp-S钢塑一体消防专用发合管,除进箱部分采用螺纹连接外其他全部采用卡箍连接. 2)管道穿墙处

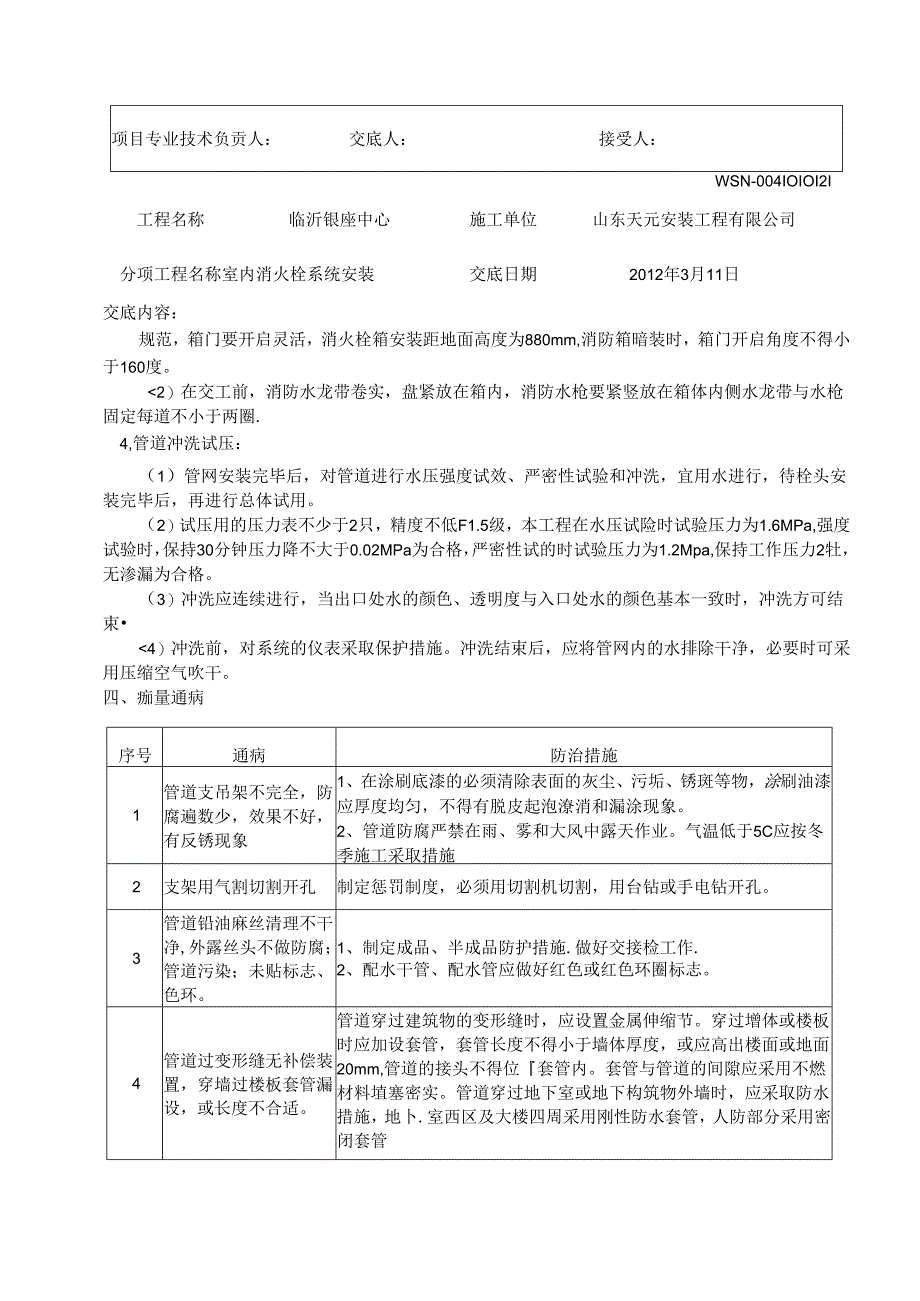

3、不得有接头。 3)立管暗装在登井内时,管道井内预埋快件上安装卡件固定,立管底部的支架要牢固,防止立管下坠。3、消火栓箱及配件安装: 1)消火栓支管要以栓阀的坐标,标高定位甩口,然后固定消火栓箱,箱体要安装项目专业技术负贡人:交底人:接受人:WSN-004IOIOI2I工程名称临沂银座中心施工单位山东天元安装工程有限公司分项工程名称室内消火栓系统安装交底日期2012年3月11日交底内容:规范,箱门要开启灵活,消火栓箱安装距地面高度为880mm,消防箱暗装时,箱门开启角度不得小于160度。2)在交工前,消防水龙带卷实,盘紧放在箱内,消防水枪要紧竖放在箱体内侧水龙带与水枪固定每道不小于两圈.4,管道
4、冲洗试压:(1)管网安装完毕后,对管道进行水压强度试效、严密性试验和冲洗,宜用水进行,待栓头安装完毕后,再进行总体试用。(2)试压用的压力表不少于2只,精度不低F1.5级,本工程在水压试险时试验压力为1.6MPa,强度试验时,保持30分钟压力降不大于0.02MPa为合格,严密性试的时试验压力为1.2Mpa,保持工作压力2牡,无渗漏为合格。(3)冲洗应连续进行,当出口处水的颜色、透明度与入口处水的颜色基本一致时,冲洗方可结束4)冲洗前,对系统的仪表采取保护措施。冲洗结束后,应将管网内的水排除干净,必要时可采用压缩空气吹干。四、痂量通病序号通病防治措施1管道支吊架不完全,防腐遍数少,效果不好,有反
5、锈现象1、在涂刷底漆的必须清除表面的灰尘、污垢、锈斑等物,涂刷油漆应厚度均匀,不得有脱皮起泡潦消和漏涂现象。2、管道防腐严禁在雨、雾和大风中露天作业。气温低于5C应按冬季施工采取措施2支架用气割切割开孔制定惩罚制度,必须用切割机切割,用台钻或手电钻开孔。3管道铅油麻丝清理不干净,外露丝头不做防腐;管道污染;未贴标志、色环。1、制定成品、半成品防护措施.做好交接检工作.2、配水干管、配水管应做好红色或红色环圈标志。4管道过变形缝无补偿装置,穿墙过楼板套管漏设,或长度不合适。管道穿过建筑物的变形缝时,应设置金属伸缩节。穿过增体或楼板时应加设套管,套管长度不得小于墙体厚度,或应高出楼面或地面20mm
6、,管道的接头不得位套管内。套管与管道的间隙应采用不燃材料埴塞密实。管道穿过地下室或地下构筑物外墙时,应采取防水措施,地卜.室西区及大楼四周采用刚性防水套管,人防部分采用密闭套管项目专业技术负责人:交底人:接受人:鲁SN-Oo4I0I0i2I工程名称临沂银座中心施工单位山东天元安装工程有限公司分项工程名称室内消火栓系统安装交底日期2012年3月11日交底内容:五、关键部位尺寸1、栓口中心距地1.IOmo2、消防箱规格1800X700X240箱体.3、消火栓口中心距消防箱侧面250三,消火栓口中心距消防箱底面220e.六、质量要求1、管材晶种、规格、尺寸符合设计要求和施工规范规定。2、消火栓箱安装
7、规范,水枪、水龙带放置符合要求。3、水压试验达到施工规范规定。七、成品保护1、合理安排施工流程,上道工序的完成要为下道工序创造条件,下道工序的施工要能保证上道工序的成品完整不受损.2、根据工作内容的实际情况采用相应的成品半成品保护措施,比如:未安装的管U处加防堵措施,管道面漆在对其有影响的工程完成后进行等。3、与在我方成品区施工单位签订成品保护协议。4、贡任到人,委派专人在工地巡查,发现情况,立即采取相应措施.八、安全施工1、现场内各种电气设备接地接零,电动机械和手持电动工具设漏电掉附装置。2、现场内各种用电设备实行“机闸保护”严禁“一闸两机”或“闸多机”。3、现场内各种用电设符不准超负荷运行
8、,不准带病工作,不准在运行中保养。4、现场内的闸刀开头必须保护闸盒完好,各空气开关必须设有保护罩,开关板完好。5、现场内导线接头处须绝良好,导线完好无损、脱皮、老化导线不得使用。6、使用电动工具者,穿绝缘鞋,殿绝缘手套。7、现场内各用电设备如发生故障,由电工或专业技术人员负贡维修,其他人员不得捕自动手操作和维修。8、氧气、乙焕瓶间距大于5m,离明火大于IOm.瓶体加减震垫,乙狭瓶上应加回火阀9、切割机使用时在砂轮侧的另一面,防止砂轮碎片伤人“10、电焊机把子线小于30m,不允许有接头,地线接头不允许超过2处,且不用其它导体(如钢筋、钢管等)普代。一侧距电盘(开关箱)小于5m。11、临时用电由专
9、业人员去完成,不惯的人士禁止乱动。12、高梯的使用:超过2m即为高空作业,需挂安全带,高梯上需加上护栏,人字梯底下加绳栓好腿,防滑,由专人看护高梯。九、文明施工项目专业技术负责人:交底人:接受人:山东省建设工程质兄监者总站监制工程名称临沂银座中心施工单位山东天元安装工程有限公司分项工程名称室内消火栓系统安装交底日期2012年3月11日交底内容:1、材料进场堆放:半成品、成品材料分种类堆放整齐,并设置明显的标牌,废旧和多余的物资要及时回收,精心堆放整齐,不得挤占道路和作业区,保护道路畅通无阻2、严格按照施工程序组织施工,确保施工过程中统一调度,保持良好的施工程序。3,每一分项工程完工后,要及时清理各种材料,并码放整齐,以备再用。4、遵守现场文明施工管理制度,提高自身素质。5、建立起全面的现场施工管理人员岗位责任制,并挂在办公室墙上,使自己能随时看到自己的贡任,把现场管理工作抓好.项目专业技术负贡人:交底人:接受人:
