深层水泥土搅拌桩施工方案.docx

上传人:p** 文档编号:1123170 上传时间:2024-08-04 格式:DOCX 页数:13 大小:156.25KB
下载 相关 举报

深层水泥土搅拌桩施工方案.docx_第1页
第1页 / 共13页
深层水泥土搅拌桩施工方案.docx_第2页
第2页 / 共13页
深层水泥土搅拌桩施工方案.docx_第3页
第3页 / 共13页
深层水泥土搅拌桩施工方案.docx_第4页
第4页 / 共13页
深层水泥土搅拌桩施工方案.docx_第5页
第5页 / 共13页
深层水泥土搅拌桩施工方案.docx_第6页
第6页 / 共13页
深层水泥土搅拌桩施工方案.docx_第7页
第7页 / 共13页
深层水泥土搅拌桩施工方案.docx_第8页
第8页 / 共13页
深层水泥土搅拌桩施工方案.docx_第9页
第9页 / 共13页
深层水泥土搅拌桩施工方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《深层水泥土搅拌桩施工方案.docx》由会员分享,可在线阅读,更多相关《深层水泥土搅拌桩施工方案.docx(13页珍藏版)》请在第壹文秘上搜索。

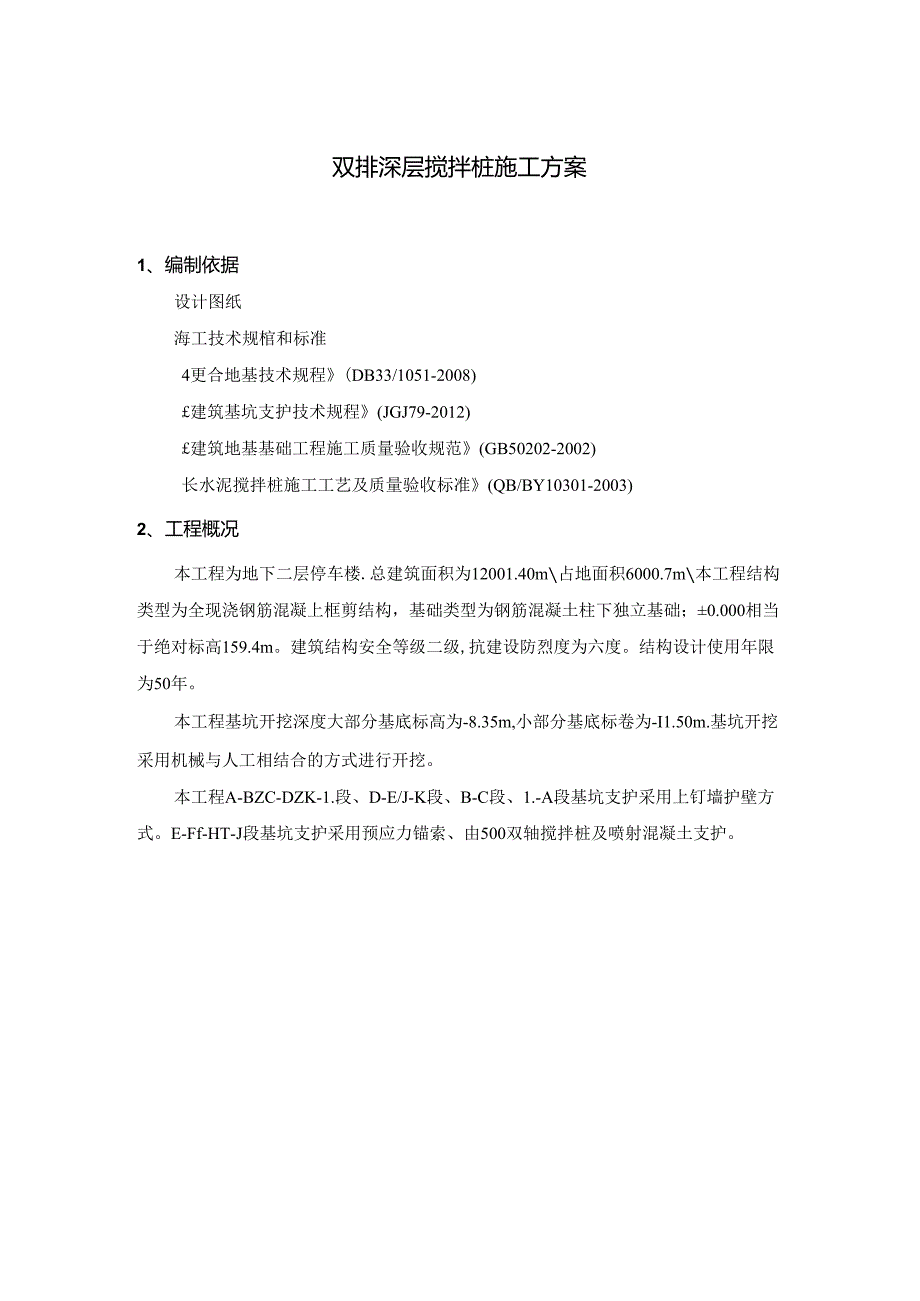

1、双排深层搅拌桩施工方案目录1、编制依据12、工程概况13、技术要求34、施工准备工作35、施工程序框架图46、施工工艺流程图57、施工方法58、施工设备及人员配置79、针时性技术措施710、施工质量保证措施811、安全、文明施工措施10双排深层搅拌桩施工方案1、编制依据设计图纸海工技术规棺和标准4更合地基技术规程(DB33/1051-2008)建筑基坑支护技术规程(JGJ79-2012)建筑地基基础工程施工质量验收规范(GB50202-2002)长水泥搅拌桩施工工艺及质量验收标准(QB/BY10301-2003)2、工程概况本工程为地下二层停车楼.总建筑面积为12001.40m占地面积6000

2、.7m本工程结构类型为全现浇钢筋混凝上框剪结构,基础类型为钢筋混凝土柱下独立基础;0.000相当于绝对标高159.4m。建筑结构安全等级二级,抗建设防烈度为六度。结构设计使用年限为50年。本工程基坑开挖深度大部分基底标高为-8.35m,小部分基底标卷为-I1.50m.基坑开挖采用机械与人工相结合的方式进行开挖。本工程A-BZC-DZK-1.段、D-E/J-K段、B-C段、1.-A段基坑支护采用上钉墙护壁方式。E-Ff-HT-J段基坑支护采用预应力锚索、由500双轴搅拌桩及喷射混凝土支护。倦索股值为标准值的O75倍.限麟500!WEE99WE-F-G-H-I-J支护断面3、技术要求(I)水泥掺量

3、:13%,采用P.O42.5普硅水泥,水灰比0.55,28天无侧限抗压强度标准值大于0.8MPa(2)桩位偏差不大于20三,桩身垂直度不大于150。(3)喷浆提升速度不大于0511分,保证搅拌均匀。4、施工准备工作为了酹保施工符合设计要求,施工前认真做好施工测量放样工作,以保证施工顺利进行和确保施工侦量::(1)施工前用经纬仪和水准仪根据设计提供的坐标点和水准点进行测.编制成测量成果回提交监理、业主代表,测量成果经监理曳核后方可使用。(2)先依照施工图纸放出搅拌桩的中心线,并用细绳或石灰标识。施工所测放的轴线经发核后妥善保护,桩位布置与设计图纸误差不得大T5cm“(3)所有的测量点且核验证,做

4、到正确无误。C4)对所有的更核测量的资料,整理成测理成果,提交监理工程师宓核,签字认可后方能对加密点进行使用。(5)对于施工时所要用的水泥进行取样,并且送检分析,合格后方可取用.水泥每500吨进行次取样并送检测单位进行试验。(6)整理好有关设备的各项资料,进行设备报审。水泥搅拌桩施工程序框架图注:以上图、表均为二喷二搅流程,二喷三搅则增加搅拌卜.沉、搅拌提升两个步骤一次。7、施工方法7.1 测量放线由专职测量员作业,及时与甲方办理且核手续。测放桩位与设计图误差不大于2cm,搅拌桩机对位偏差不大于2cm。7.2 开花样槽即按放线位窗在桩位处开挖样槽,槽深、槽宽与槽长按搅拌桩位置和施工需要,清除槽

5、内障碍,排除槽内土方,以便施工。7.3 组装桩架试站(1)桩架垂直误差W1.S(2)铺设枕木、导轨时应进行调平,确保导轨顺直、水平,并应按调平的要求整实、型稳。(3)枕木选用规格不得小于100mm*200mm*16m(4)组装后检查调试桩机是否正常,检查输浆管和注浆管是否畅通,进行试钻,确定钻进搅拌速度。7.4 浆液拌制严格按设计配合比拌制固化剂浆液,使用材料由专人验收保管,不合要求不准使用,并收集有关资料。7.5 携摔下沉第次搅拌下沉,严格控制好机械的工作电流,确保土体充分搅拌,并不得随意注水搅拌。7.6 喷浆提升成桩采用两喷:搅的施工工艺,喷浆搅拌时钻头的提升速度不大于051n分,钻头每转

6、一圈的提升(或下沉)墙以1.OT.5Cm为宜。(1)如果停机超过3小时,为防止浆液硬结堵管,应先拆卸输浆管路妥为清洗。(2)相邻桩施工间隔时间不得超过12小时,要求搅拌均匀,搭接良好。如超过,则采取在止水桩外侧补搅一组搅拌桩的方法进行加强。7.7 插入钢管水泥搅拌桩施工完毕后,对设计要求内插钢管的深层水泥搅拌桩,按设计规格和尺寸要求插入钢管。深层搅井桩。500iiH钢管6219*4.0ES7.8 试块制作按有关规范取样作试块每组三块.试块尺寸7.07*7.07*7.07cm,制作的试块按桩体号码编号,并注明日期.双轴搅拌桩施工图8、施工设备及人员配置8.1 设备配备计划:序号机榻设备名称设备型

7、号机械数量用途I深层搅拌桩机SJB-II1台喷浆、搅拌土体、成桩2浆泵USP31台压水泥浆3水泥浆搅拌桶自制2个搅拌水泥浆4配电箱250APDX25OA-3DIC1个主机供电5后台控制电箱PDX32AID1个后台供电、控制6潜水泵QDX3-35-I.I2台供水、排水7挖掘机HY2(K)2台平整场地、开挖沟槽8.2 机组人员配置计划:序号工种人数主要工作内容I机长1人接受项目部指令、指挥机组、统管机组人员2后台搅拌工2人运送水泥、搅拌制浆3前台桩工3人配合操作员进行移位、调平等工作9、针对性技术措施9.1 遇建筑垃圾的处理措施:在水泥搅拌桩施工过程中,对埋深较浅的地段的大块建筑垃圾采用开挖的部分

8、,取出。对埋深较深的大垃圾,经现场确认无法施工时,采用补桩措施,补桩与原设计桩径林长水泥含量等同。9.2 垂直度控制及纠斜措董:桩机就位时,确保其钻杆中心与桩中心在一个垂直面上,其钻杆垂直度,符介施工要求,着在施工发生桩位倾斜现象,则应重新定位桩机,根据需要采取补桩措施。9.3 意外停机时的应急措籁:.为防止施工中发生意外停机事件,自备一台发电机;施工中因故中断而续打时,为防止断桩或缺浆,应使搅拌轴下沉至停浆面以下50un,待恢史供浆后再继续喷浆提升,对于由于意外事件造成桩机停机时间较长的,则需采用补桩措施。9.4 断桩、开叉等的补救措施:开挖后发现搅拌桩有断桩、开叉现象,则立即采取补强措施:

9、在断桩、开叉部位的桩身处,采取在开挖面例向桩内注浆,加固上体:桩背后作旋喷桩止水帷暮。9.5 水泥土强度及补救措施一施工过程中应随时检杳施工记录,并对每根桩进行质M评定,对于不合格的枇应根据其位概和数量等具体情况,分别采取补枇或加强枇邻桩等措施。搅拌桃在成桩7天后用轻使触探器钻取加固桩身十.样,观察搅拌均匀程度,同时根据轻便触探出数用对比法判定桩强度。检脸桩的数M不少于成桩数量的2以10、施工质量保证措施10.1 质量管理姐织格图(见下页图)10.2 质量管理措施(1)、所有操作人员必须听从现场技术人员、质量员的指导和督促,并做好技术交底和技术复核工作,在实施过程中加强跟踪检查。(2)、尊重设

10、计,自觉所从业主、监理工程和的监督,对每一分项分部,均监理工程师认可签字后,方可进行下一道工序施工。(3)、严格按图施工,施工中遇到图纸修改或图纸错误及时与设计单位联系,征得同意后,办妥变更手续作为施工依据和工程验收原始凭证。(4)、严格执行各分项工程的施工程序和操作办法及各有关工程质量规定施工,认真做好工序交接验收,上道工序未验收,下道工序不得施工。(5)、质量检5佥标准项序检查项目允许偏差或允许值检查方法单位数值主控项R1水泥及外掺剂质员设计要求查产品合格证书或抽样送检2水泥用量参数指标查看流量计3桩体强度设计要求按规定办法4地基承载力设计要求按规定办法-般项目1机头提升速度m/min0.

11、5地机头上升距离及时间2桩底标高min+20()-2(X)测机头深度3桩顶标高mm+100-50水准仪(最上部50On1.m不济入、4桩位偏差min50用钢尺室5桩径200用钢尺量(6)、测量定位所使用的经纬仪、水准仪须经过有标定资质的检测单位标定介格,在使用周期内的计量器具按计量标准进行计量检测控制.(7),轴线定位、控制点要求严格保护,避免毁坏,在施工期间,定期更核检查定位是否位移。(8)、总标准控制点的引测,必须采用闭介测量方法,确保用测!结果精度。(9)、所用材料进场院要5佥收质保书并规定进行试验,并建立挂牌制度,按规格、品种等分类堆放整齐。另外水泥要或核其品种、标号、出厂日期等是否符

12、合要求。11、安全、文明施工措施11.1 安全生产措施、贯彻“安全第、预防为主”的方针。(2)、设专职安全员、负贡工地安全管理工作。由施工负贡监督日常安全工作,各工种、各施工班组设立兼职安全员,由项目经理、施工负贡人、专兼职安全员,组成项目安全小组,检查督促项目安全。(3)、工人进场前由安全员进行安全教育,进场后施工人历必须认真执行“安全管理制度”和“安全生产责任制二道守安全生产纪律,定期召开安全工作会议,进行安全检查活动,杜绝安全隐患,由安全员做好安全日记。开工前由项目部组织进行工地安全检查,合格后方能开工。(4),施工现场设计.安全警示牌,施工人员必须佩戴安全帽施工.(5)、机电设备必须由

13、专人操作,认真执行规程,杜绝人身、机械、生产安全事故,特殊工种(起重工、焊工、电工等)必须持证上岗.(6)、现场电缆必须安全布设,各种电控制箱必须安装二级漏电保护装置.,电器必须断电修理,并挂上警示牌,电工应定期检查电错、电路的安全性。(7)、机械设备应由机修人m修理,杜绝机械安全事故隐患.(8),机班长要定期本检杳各活动、升降、以及机具的安全性,若有问题要及时维修、调换,不允许超负荷运行。(9)、施工进程中切操作由专人(机长)统指挥。(10),外露传动装置必须有防护护罩。(11)、现场必须配拓消防器材,电路控制系统必须有防雨淋设施。(12)、桩机安全措施桩机井架高度近20米,且动力头自重达一

14、吨以上,桩机自身的安全是选点,应注意以卜事项:桩机底盘摆放平整,不能出现高低的顺斜情况。走管下枕木应垫牢,对于高低不平的地面需清理平整,避免在虚上上摆放枕木,使桩机行走进程中出现枕木卜限的情况而使桩机倾斜。桩机井架应调垂直,使动力头重心不偏移。桩机行走钢丝绳穿绳要正确,防止钢丝绳卡死“卷扬钢丝绳要勤检杳,断丝超过规范:应及时更换。行走时因采用卷扬抽管移动,操作过程不能急噪,应掌握慢、稔,为减少桩机底盘架和走管的磨擦要及时在走管上摸润滑油。电机传动部位应安装可靠的防护装巴,11.2 文明第工措施(1),项目经理到各级管理人m必须将文明施工及治安、卫生等工作列为重要的工作职责,协调与外界各有关单位的关系,共同做好工地文明施工。(2)、由项目经理、施工负货人督促工地文明施工,设场地管理员,做好现场文明的实施检查工作,做好文明施工记录。(3)、安排场地施工人员经常清理施工现场,保证场地清洁。材料设备堆放要整齐。(4)、经常保养、清洁.施工设备,保证设备的清洁和完好率.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
