疏干井方案.docx

上传人:p** 文档编号:1123194 上传时间:2024-08-04 格式:DOCX 页数:6 大小:11.74KB
下载 相关 举报
疏干井方案.docx_第1页
第1页 / 共6页
疏干井方案.docx_第2页
第2页 / 共6页
疏干井方案.docx_第3页
第3页 / 共6页
疏干井方案.docx_第4页
第4页 / 共6页
疏干井方案.docx_第5页
第5页 / 共6页
疏干井方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《疏干井方案.docx》由会员分享,可在线阅读,更多相关《疏干井方案.docx(6页珍藏版)》请在第壹文秘上搜索。

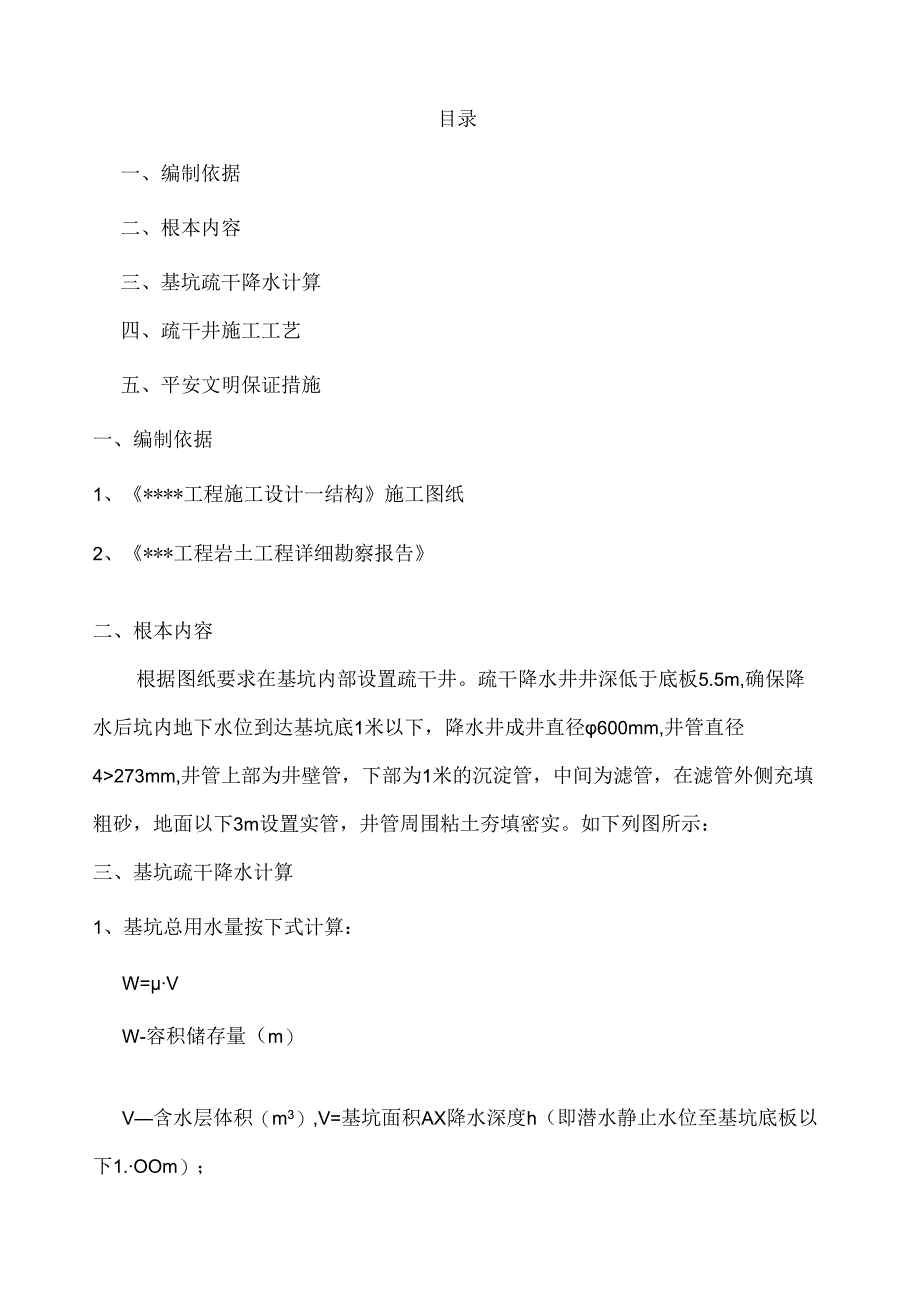

1、目录一、编制依据二、根本内容三、基坑疏干降水计算四、疏干井施工工艺五、平安文明保证措施一、编制依据1、*工程施工设计一结构施工图纸2、*工程岩土工程详细勘察报告二、根本内容根据图纸要求在基坑内部设置疏干井。疏干降水井井深低于底板5.5m,确保降水后坑内地下水位到达基坑底1米以下,降水井成井直径600mm,井管直径4273mm,井管上部为井壁管,下部为1米的沉淀管,中间为滤管,在滤管外侧充填粗砂,地面以下3m设置实管,井管周围粘土夯填密实。如下列图所示:三、基坑疏干降水计算1、基坑总用水量按下式计算:W=VW-容积储存量(m)V含水层体积(m3),V=基坑面积AX降水深度h(即潜水静止水位至基坑

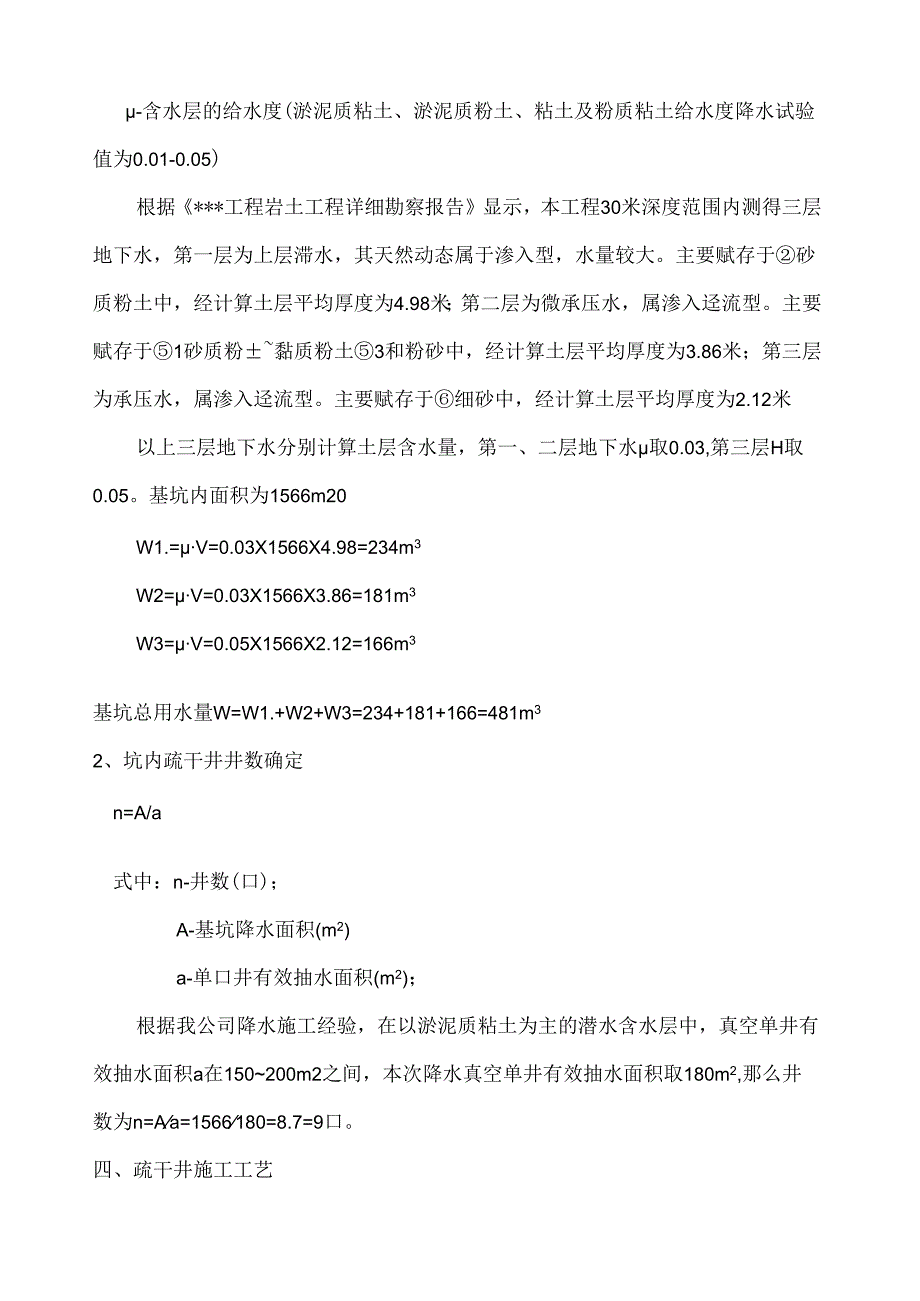

2、底板以下1.OOm);-含水层的给水度(淤泥质粘土、淤泥质粉土、粘土及粉质粘土给水度降水试验值为0.01-0.05)根据*工程岩土工程详细勘察报告显示,本工程30米深度范围内测得三层地下水,第一层为上层滞水,其天然动态属于渗入型,水量较大。主要赋存于砂质粉土中,经计算土层平均厚度为4.98米;第二层为微承压水,属渗入迳流型。主要赋存于1砂质粉黏质粉土3和粉砂中,经计算土层平均厚度为3.86米;第三层为承压水,属渗入迳流型。主要赋存于细砂中,经计算土层平均厚度为2.12米以上三层地下水分别计算土层含水量,第一、二层地下水取0.03,第三层H取0.05。基坑内面积为1566m20W1.=V=0.0

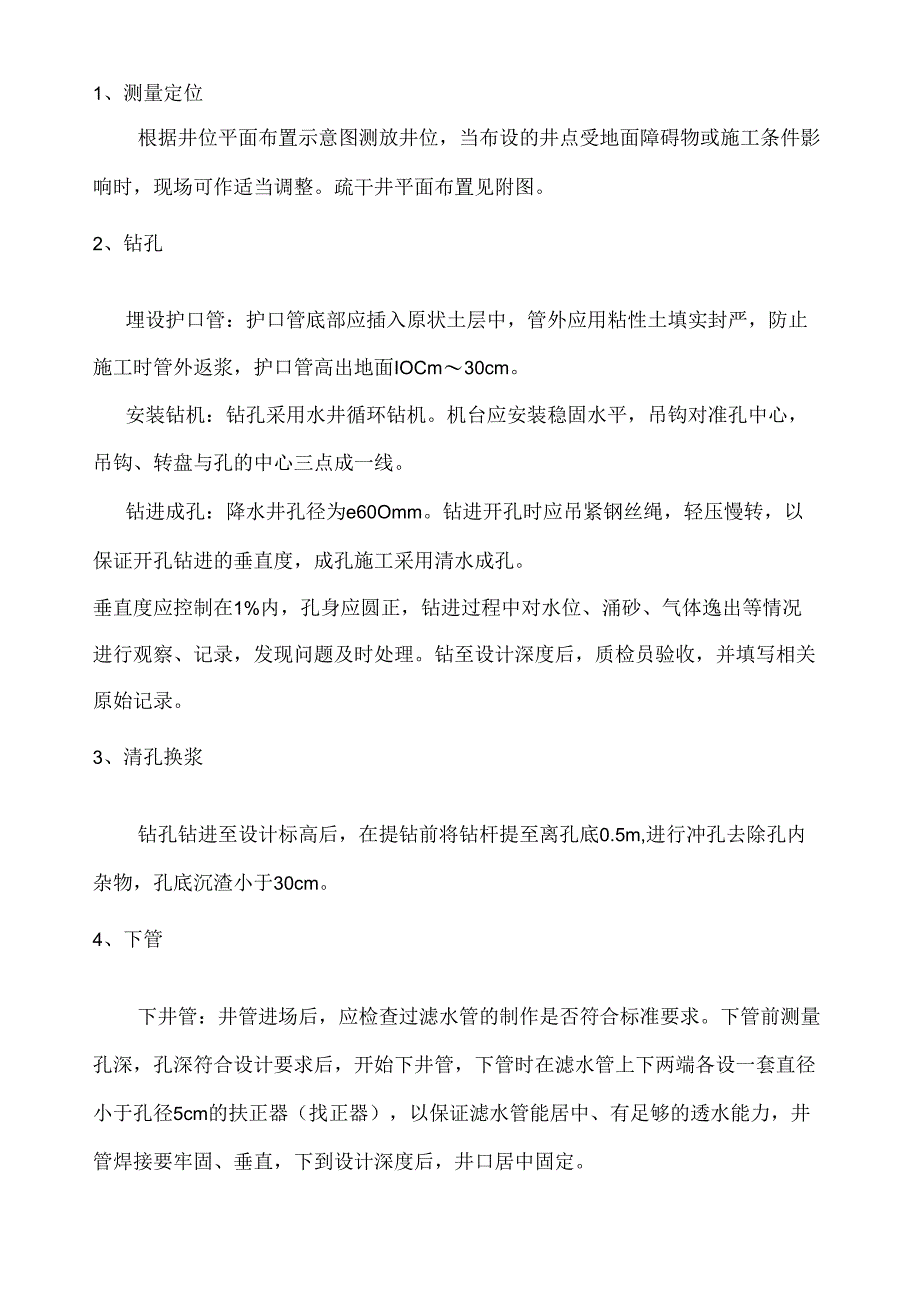

3、3X1566X4.98=234m3W2=V=0.03X1566X3.86=181m3W3=V=0.05X1566X2.12=166m3基坑总用水量W=W1.+W2+W3=234+181+166=481m32、坑内疏干井井数确定n=A/a式中:n-井数(口);A-基坑降水面积(m2)a-单口井有效抽水面积(m2);根据我公司降水施工经验,在以淤泥质粘土为主的潜水含水层中,真空单井有效抽水面积a在150200m2之间,本次降水真空单井有效抽水面积取180m2,那么井数为n=Aa=1566180=8.7=9口。四、疏干井施工工艺1、测量定位根据井位平面布置示意图测放井位,当布设的井点受地面障碍物或施

4、工条件影响时,现场可作适当调整。疏干井平面布置见附图。2、钻孔埋设护口管:护口管底部应插入原状土层中,管外应用粘性土填实封严,防止施工时管外返浆,护口管高出地面IOCm30cm。安装钻机:钻孔采用水井循环钻机。机台应安装稳固水平,吊钩对准孔中心,吊钩、转盘与孔的中心三点成一线。钻进成孔:降水井孔径为e60Omm。钻进开孔时应吊紧钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用清水成孔。垂直度应控制在1%内,孔身应圆正,钻进过程中对水位、涌砂、气体逸出等情况进行观察、记录,发现问题及时处理。钻至设计深度后,质检员验收,并填写相关原始记录。3、清孔换浆钻孔钻进至设计标高后,在提钻前将钻杆提至

5、离孔底0.5m,进行冲孔去除孔内杂物,孔底沉渣小于30cm。4、下管下井管:井管进场后,应检查过滤水管的制作是否符合标准要求。下管前测量孔深,孔深符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找正器),以保证滤水管能居中、有足够的透水能力,井管焊接要牢固、垂直,下到设计深度后,井口居中固定。5、砾料回填填料前采用适当的材料封闭井管上部管口,井管居中,采用循环水法填料。滤料采用46三粒径粗砂,级配须符合要求,杂质含量不大于3%。用铁锹均匀地抛撒在井管四周,砾料填至地面下3m深的位置。6、井口封闭在砾料上面采用优质粘土回填至地表。回填时沿井管进行围填,注意少

6、放慢下,在井管口处封闭严密。7、洗井洗井采用活塞、压缩空气联合洗井。活塞洗井时一定要将井水拉出井口,形成喷射状。洗至井水清澈时,检验出水含砂量,含砂量应小于0.01%o8、抽水洗井结束后,在降水井内下入潜水泵,地面接上真空泵(三口井共用一台真空泵,真空度不小于0.06MPa,井管顶部法兰垫橡胶垫密封),铺设管道、电缆等。安装完毕后进行试抽水,抽水正常后纳入正常的抽水管理中。抽水过程中,当基坑土方开挖至滤水管位置将滤水管暴露出来后,重新用粘土封闭,保持降水井的真空度,确保降水的效果。电缆与管道系统在布置时应注意在抽水过程中不被挖掘机、吊车等碾压、碰撞损坏。降水运行时将水排至施工场地四周的排水沟内

7、,通过排水沟将水排入指定地点。9、维护及拆井降水运行期间,设专人对降水情况进行观察,并详细记录出水量、水位、水泵运行状况等工程。发现异常情况,及时进行处理。五、平安文明保证措施1、必须树立平安第一的思想,严格遵守现场施工管理规定和有关各项平安生产规定及操作规程。2、所有现场施工人员必须遵守现场施工的平安纪律。3、施工前必须指定专人负责平安生产,并对所有参与施工人员进行平安教育和平安交底4、严禁酒后开机或操作。5、在土方开挖后的基坑内维护,应注意在挖机行程,以免碰伤。6、严禁不戴平安帽、穿拖鞋、赤膊进入施工现场。7、施工现场沟、坑处设置防护装置或明显标志。8、夜间施工必须设置足够照明设施。注:疏干井直径60Omm,间距12000mm,共设9口。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 医学/心理学 > 眼科学

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
