生产进度考核办法(5.31版).docx

上传人:p** 文档编号:1123432 上传时间:2024-08-04 格式:DOCX 页数:4 大小:11.28KB
下载 相关 举报
生产进度考核办法(5.31版).docx_第1页
第1页 / 共4页
生产进度考核办法(5.31版).docx_第2页
第2页 / 共4页
生产进度考核办法(5.31版).docx_第3页
第3页 / 共4页
生产进度考核办法(5.31版).docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《生产进度考核办法(5.31版).docx》由会员分享,可在线阅读,更多相关《生产进度考核办法(5.31版).docx(4页珍藏版)》请在第壹文秘上搜索。

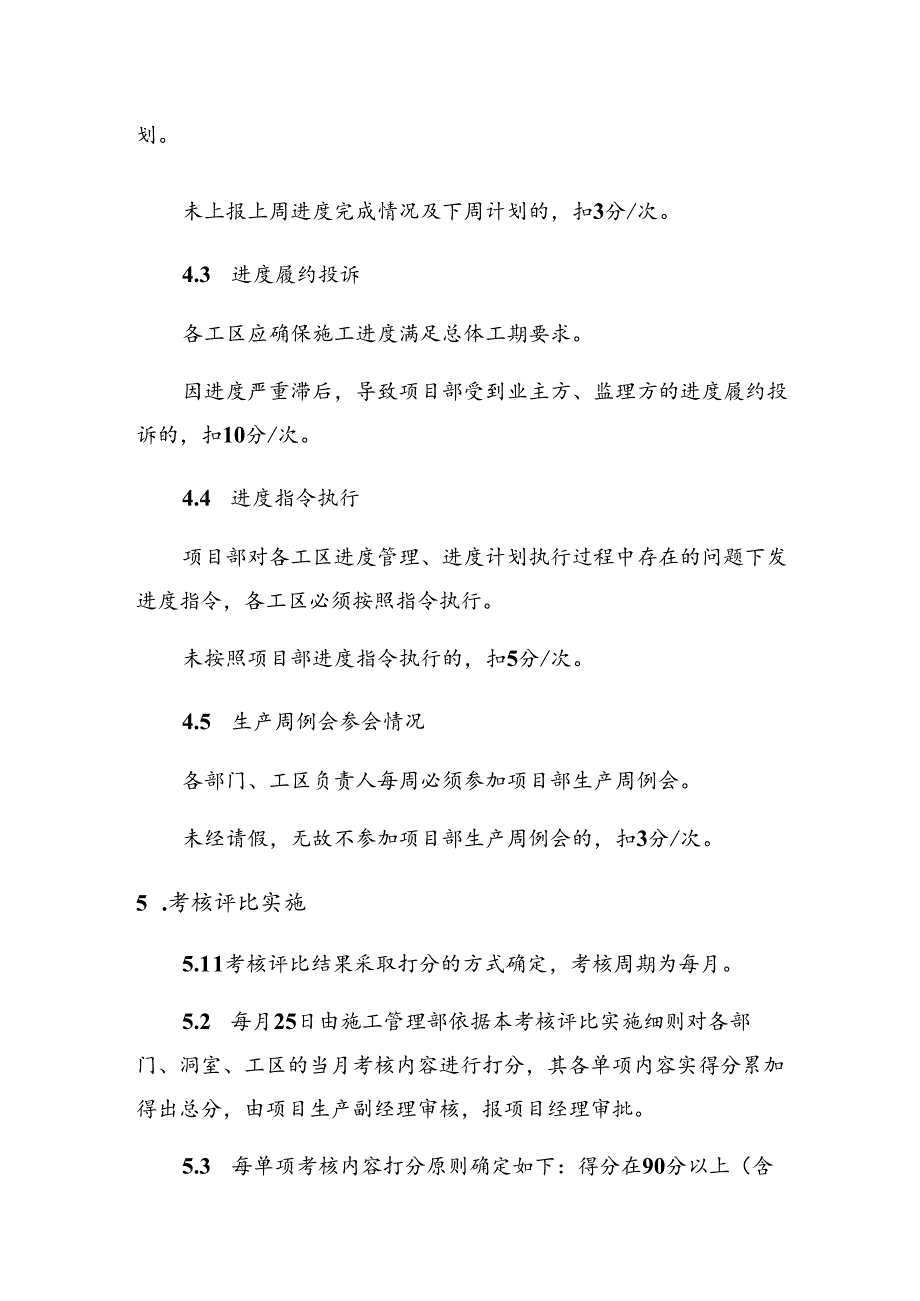

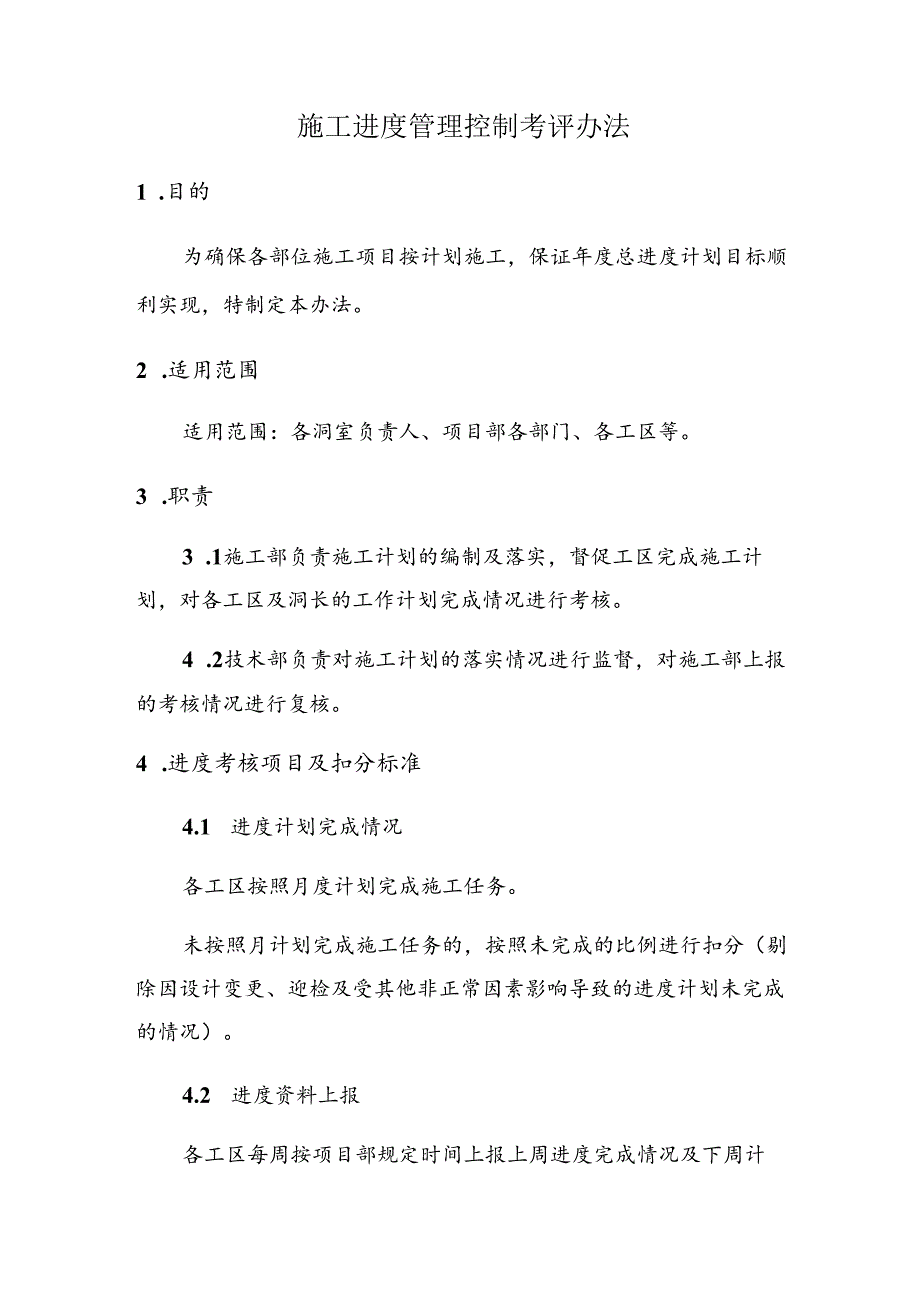

1、施工进度管理控制考评办法1 .目的为确保各部位施工项目按计划施工,保证年度总进度计划目标顺利实现,特制定本办法。2 .适用范围适用范围:各洞室负责人、项目部各部门、各工区等。3 .职责3 .1施工部负责施工计划的编制及落实,督促工区完成施工计划,对各工区及洞长的工作计划完成情况进行考核。4 .2技术部负责对施工计划的落实情况进行监督,对施工部上报的考核情况进行复核。4 .进度考核项目及扣分标准4.1 进度计划完成情况各工区按照月度计划完成施工任务。未按照月计划完成施工任务的,按照未完成的比例进行扣分(剔除因设计变更、迎检及受其他非正常因素影响导致的进度计划未完成的情况)。4.2 进度资料上报各

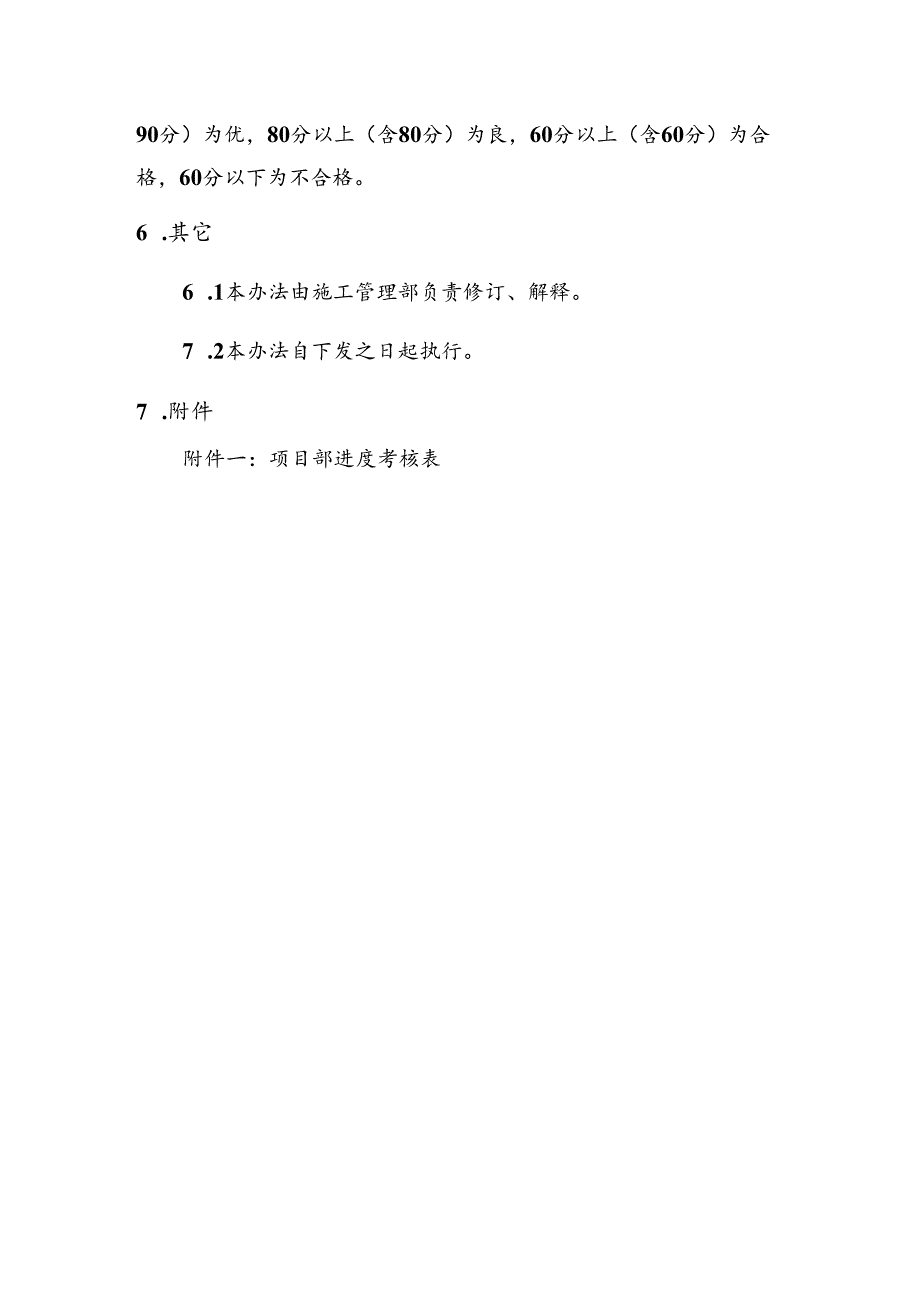

2、工区每周按项目部规定时间上报上周进度完成情况及下周计划。未上报上周进度完成情况及下周计划的,扣3分/次。4.3 进度履约投诉各工区应确保施工进度满足总体工期要求。因进度严重滞后,导致项目部受到业主方、监理方的进度履约投诉的,扣10分/次。4.4 进度指令执行项目部对各工区进度管理、进度计划执行过程中存在的问题下发进度指令,各工区必须按照指令执行。未按照项目部进度指令执行的,扣5分/次。4.5 生产周例会参会情况各部门、工区负责人每周必须参加项目部生产周例会。未经请假,无故不参加项目部生产周例会的,扣3分/次。5 .考核评比实施5.1 1考核评比结果采取打分的方式确定,考核周期为每月。5.2 每

3、月25日由施工管理部依据本考核评比实施细则对各部门、洞室、工区的当月考核内容进行打分,其各单项内容实得分累加得出总分,由项目生产副经理审核,报项目经理审批。5.3 每单项考核内容打分原则确定如下:得分在90分以上(含90分)为优,80分以上(含80分)为良,60分以上(含60分)为合格,60分以下为不合格。6 .其它6 .1本办法由施工管理部负责修订、解释。7 .2本办法自下发之日起执行。7 .附件附件一:项目部进度考核表施工月进度计划考核表考核部位:考核时间:考核项目标准分考核内容和方式核分考得进度计划完成情况50参见6施工进度管理控制考评办法进度资料上报15参见6施工进度管理控制考评办法进度履约投诉10参见E施工进度管理控制考评办法进度指令执行15蓼见施工进度管理控制考评办法生产周例会参会情况10参见G施工进度管理控制考评办法合计得分审批:审核:考核:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 绩效管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
