附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx

上传人:p** 文档编号:1124330 上传时间:2024-08-04 格式:DOCX 页数:8 大小:133.73KB
下载 相关 举报
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第1页
第1页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第2页
第2页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第3页
第3页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第4页
第4页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第5页
第5页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第6页
第6页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第7页
第7页 / 共8页
附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx》由会员分享,可在线阅读,更多相关《附件6:中铁航空港建设集团工程项目小型预制构件厂场建设标准.docx(8页珍藏版)》请在第壹文秘上搜索。

1、附件6小型预制构件厂(场)建设标准一、场地要求1 .为便于集中管理,统一工艺,根据施工标段小型构件预制数量,规划小型构件预制场面积,一般不小于2000m且生产能力必须满足要求。结合项目特点可设置在拌和站、预制场内。2 .预制场布置要符合工厂化生产的要求,道路和排水畅通,场地四周用砖砌围墙(或通透式围栏),场地全部采用C15球进行硬化,硅厚度不小于8IOCn1,道路硅厚度不小于15cm。3 .小型构件预制场场地硬化按照四周低,中心高的原则进行,面层排水坡度不应小于1.5%,场地四周设置排水沟。4 .在场地外侧合适位置设置沉砂井和污水过滤池,严禁将预制场内生产废水、污水直接排放。二、场地建设(一)

2、功能分区1 .根据小型预制构件特点,预制场需分模具(材料)堆放区(钢筋加工存放区)、生产区、养护区、成品区以、办公区、生活区等。原材料存放区、钢筋加工存放区和生产线灌注区应搭设厂棚,防止下雨后对材料、设备产生锈蚀。2 .各区域的划分用黄油漆隔离标识,并在各个区域设置标识牌,规划合理,交通流畅。OQO场放堆品成,4*3%蔓三-H帘亘总叁大门(二)办公区预制场的办公区和生活区尽量利用租用的厂房和梁厂的房屋。根据项目实际情况建设两间15r112的养护室和试验室,试验室能做简单的常规试脸,其它试脸委外在就近的项目部试验室和当地的检测机构进行。(三)模具清洗存放区1 .模板必须使用钢模、高强度塑料模板,

3、小型预制构件宜优先选用高强度塑料模板,入模前应进行拼缝检查,对拼缝达不到要求的,辅以双面胶或泡沫剂,必须选用优质脱模剂,保证硅外观。在周转间隙必须有覆盖措施,防止雨淋、生锈、被污染。2 .按照小型预制构件设计尺寸及要求,由专业生产厂家制作塑料模具的各种钢模母胎。钢模母胎制作完毕后,利用钢模母胎及塑性复合材料批量生产,加工成舲小型预制构件的高强度塑性模具,塑性模具的材料为聚丙乙烯、ABS及部分添加剂经过一定的加工工艺而形成的一种复合材料。3 .根据小型预制构件设计数量和工期要求,成套配够模具数量,一般按每天生产量配制。4 .模具在每次使用前要全部清理干净,模具内的污物并打蜡或涂擦脱模剂,打蜡或涂

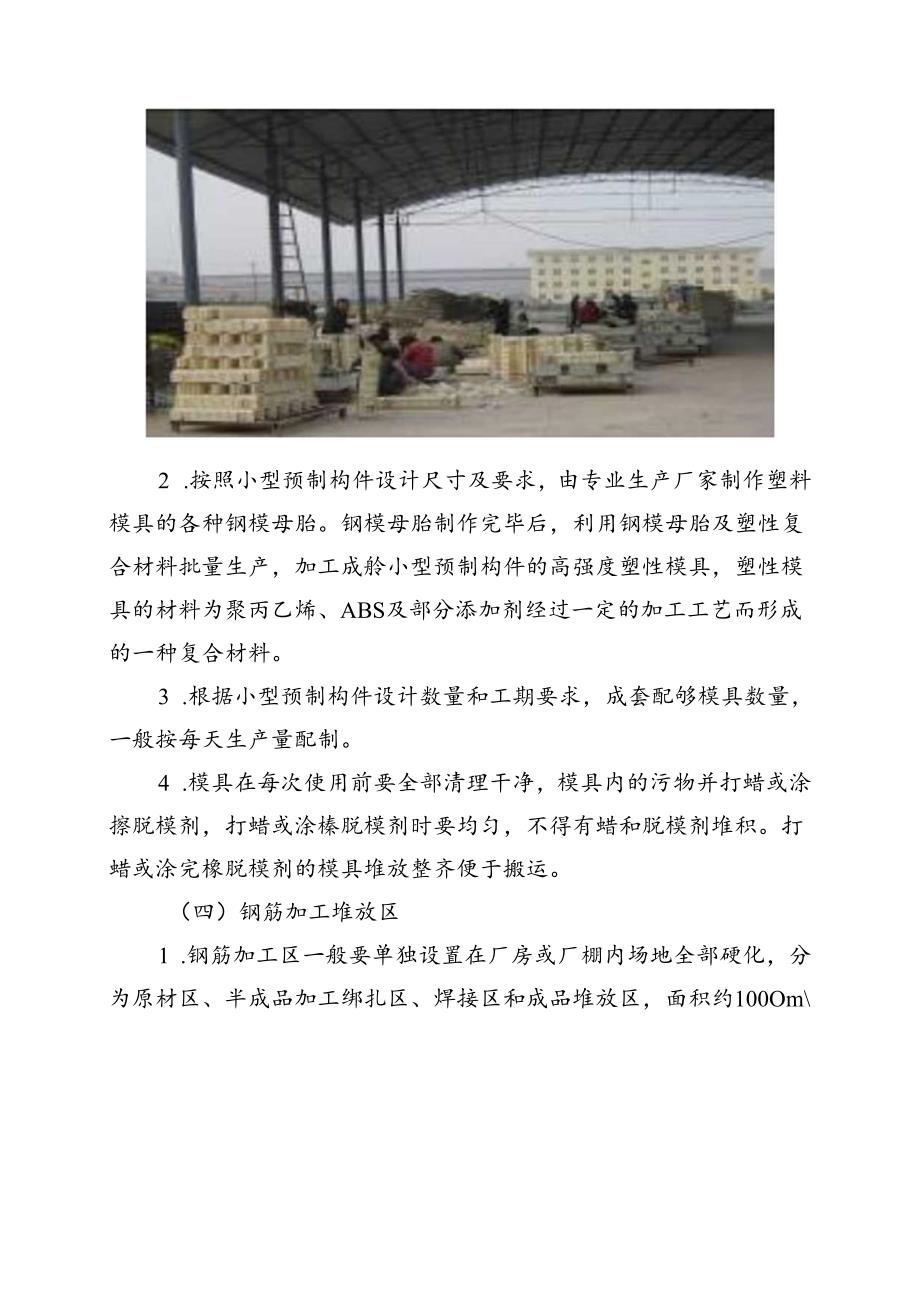

4、榛脱模剂时要均匀,不得有蜡和脱模剂堆积。打蜡或涂完橡脱模剂的模具堆放整齐便于搬运。(四)钢筋加工堆放区1 .钢筋加工区一般要单独设置在厂房或厂棚内场地全部硬化,分为原材区、半成品加工绑扎区、焊接区和成品堆放区,面积约100Om2 .半成品加工区合理摆放调直机、弯曲机及切断机等小型机具。3 .将焊接区要单独隔离开。4 .钢筋成品区要将绑扎好的钢筋按型号分类摆放在厂棚并挂牌标识。5 .钢筋原材、成品钢筋等按型号分类摆放并挂牌标识。(五)产线灌注区1 .生产区根据标段设计图纸确定的预制构件的种类设置生产线。2 .小型构件预制可选用振动台,振动台电机功率应经过现场试验,对振动台的性能进行分析与比选,确

5、定振动台的电动机功率,一般为1.2KW1.5KW,振动台数量根据预制构件生产数量确定。3 .混凝土由就近大型拌和站集中供应,若单独设置拌和站,拌和站必须达到三仓式自动计量标准。库料区砂石料及其他材料等按规定存放并设料区牌。各种材料设标示牌。4 .生产灌注区是生产的关键部分,硅灌注必须棚内进行,必须按设计要求采用振动台振动成型工艺,利用附着式振动器方式加强振捣。根据生产工艺流程,在混凝土灌注输送生产线两侧各设置振动台。模具的搬运由叉车专人负责模具搬运。根据生产需要可安排23个班生产运转。5 .生产线灌注区要挂设硅配合比,操作人员职责、岗位安全操作规程牌。醒目位置挂设“施工重地、注意安全”的警示牌

6、,标志牌的制作和安装参照集团公司视觉管理(识别)系统及相关规定要求。(六)成品等强脱模区浇注完毕后,用叉车运至成品等强脱模区,进行分类堆码,在环境温度不低于20。C的露天场地或厂棚内进行覆盖养护并洒水,温度低于51时按冬季施工措施。脱模时强度不得低于设计强度的40%,脱模时应在脱模架上铺设橡胶垫,以防破坏棱角。()脱模洒水养护和存放区1 .脱模后运至存放区后,下垫O.Im厚方木进行堆码,并用土工布覆盖安装滴灌管进行滴渗洒水养护,养护不少于7天,保持基材处于润湿状态,养护温度不应低于159。2 .养护区采用人工养护系统结合土工布覆盖对构件进行养护,确保构件处于湿涧状态。混凝土要求覆盖养生7天以上

7、(图养护区)3 .成品堆放按不同规格分层堆码。预制件养护期不得进行雄码存放,以防损伤,运输过程中应轻拿轻放,防止缺边掉角。三、预制场设试验分室及养护室,按项目部试验室要求规定进行。四、办公区、生活区按项目部要求及预制工作量进行设置。预制场设专人进行管理,受项目部领导、指挥,建立预制场管理体系。做好用电、用水、消防、防火防盗、环保要求。五、标识要求在厂内材料储存区、加工区、成品区醒目位置设置区域标示,各类钢材、成品、半成品分类堆放整齐,满足防雨防潮要求,并设标示牌。各种加工设备均挂设“安全操作规程牌”。用电设备挂设“安全操作,小心触电”警示牌。进出口处挂设“加工重地,非工莫入”公示牌。在规定的处

8、所设置消防器材并挂设“消防责任牌”“消防安全。人人有责”和“注意防火”警示牌。六、施工用电施工用电严格执行用电安全规程。固定式配电箱及开关箱的底面与地面垂直距离不小于1300mm,移动式配电箱及开关箱的底面与地面垂直距离大于60On1.nb配电箱与及开关箱应设在干燥、通风即常温场所,严禁设在有烟气、蒸汽及其他介质的环境中。配电箱采取防晒、防尘、防雨、加锁设施。配电箱、开关箱内应分设工作接零和保护接零端子。七、文化建设与宣传标准1 .预制场内宣传标准要与预制过程标准化、工厂化相结合,做到标新立异、图文结合。2 .预制场内文化建设应以企业文化建设相结合,同时大力宣传预制场内部的文件建设及文化活动等。3 .办公区应设置相关的企业标识,各种宣传标语应醒目,区内空地设立宣传栏、黑板报等。生产区必须设置“五牌两图”即反映建设形象、理念、要求、目标的概况牌、施工公示、工程简介牌、安全纪律牌、防火须知牌及预制场平面布置图、组织机构图O

展开阅读全文
