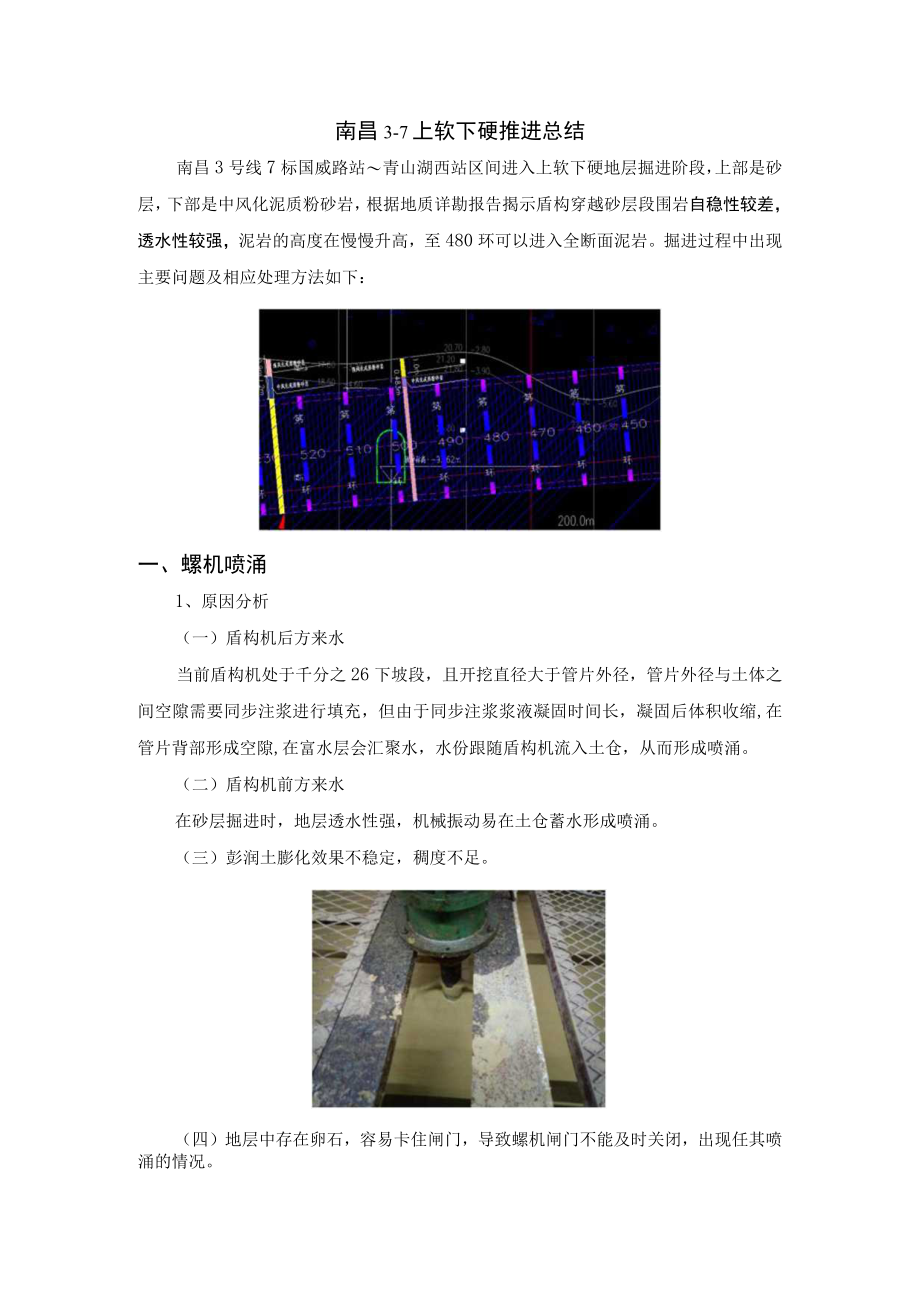

1、南昌3-7上软下硬推进总结南昌3号线7标国威路站青山湖西站区间进入上软下硬地层掘进阶段,上部是砂层,下部是中风化泥质粉砂岩,根据地质详勘报告揭示盾构穿越砂层段围岩自稳性较差,透水性较强,泥岩的高度在慢慢升高,至480环可以进入全断面泥岩。掘进过程中出现主要问题及相应处理方法如下:一、螺机喷涌1、原因分析(一)盾构机后方来水当前盾构机处于千分之26下坡段,且开挖直径大于管片外径,管片外径与土体之间空隙需要同步注浆进行填充,但由于同步注浆浆液凝固时间长,凝固后体积收缩,在管片背部形成空隙,在富水层会汇聚水,水份跟随盾构机流入土仓,从而形成喷涌。(二)盾构机前方来水在砂层掘进时,地层透水性强,机械振

2、动易在土仓蓄水形成喷涌。(三)彭润土膨化效果不稳定,稠度不足。(四)地层中存在卵石,容易卡住闸门,导致螺机闸门不能及时关闭,出现任其喷涌的情况。2、处理措施(一)盾尾后10环及时注双液浆封环止水,减少盾尾后方水份在掌子面汇聚。(二)注液态聚合物吸水,环注入量在10T5L,可根据渣土干湿程度进行调整使用量。(三)发现螺机闸门卡顿及时停机收回螺机,关闭前闸门清理出土口。二、地表沉降1、原因分析(一)上部砂层流动性大,自稳能力差,透水性强,且地下水位在盾构机上部,喷涌现象时常发生,导致出土量控制困难,经常出现超挖现象,造成地面损失。(二)刀盘结饼导致推进速度低,砂层推进速度低极易产生超挖。由于上部砂

3、层漏气性强,导致无法做到保气压推进,现场也不具备开仓清理泥饼的条件。*B:n1丽月2日SB天气:崎序号a本次MfSMB也位修禄*累计ClIllmnIM)黯(m4)1MC219-219S6T0519S306319.5300i-o.-0.81To3510*-30232MC-2195121938421gei00000024的i(r-13WS)WCW02Igmtn19即919e9OB000-M4210*-9WK4WC238619CWT99isz19.(SMO.5T-0.5723.eeIOv-JO35DK238-7198453I8S9Ol918O.72-0.T2-.0810*-36DJC230-618M

4、32-0.29l(f-3023TMC23f18Wmeew7,5AtmJ孕-1,1-31Ti(r-t3etcn-o1$XW193OW/秒2%I3在-1110*-t39MC2111925005192C1S19.241M0.3】0.3J-2210*-3IODJC247-2186661-.9910*-3MDK2S5-21836584182WTOl2S3-3.IT-3.17-61.7410-3023DBC23-2IT40:ftio1791842-ITtt-ITM-559i(r-S32、处理措施(一)采用上述方式止水,减少喷涌,为控制出土量提供保障。(二)渣土改良泥质粉砂岩通常采用泡沫剂进行改良,砂砾石采

5、用泡沫剂和彭润土同时进行改良,泥质粉砂岩使用彭润土改良时易形成泥饼。推进过程中随着泥岩断面高度增加适当减少彭润土注入量,当泥岩高度达到断面2/3时可停止使用彭润土。泡沫的用量主要受地下水的影响较大,因为砂层透水性强,泡沫会随地下水渗透到周边地层,因此泡沫的用量要根据渣土的干湿状态实时调整,总体上砂层占比越少,泡沫用量越大。当泥岩断面高,出土较干时可以间歇使用刀盘喷水改良渣土冲刷泥饼,并能降低刀盘扭矩。变化的地层中推进渣土改良也是随时变化的,要做到推进过程中刀盘扭矩、出土情况、土压、推力同时达到均衡,例如当刀盘扭矩高时可以增大泡沫使用量;渣土流塑性差出土不畅可以增大原液浓度;推进过程中螺机转速与

6、速度相匹配而土压持续增高时可以降低泡沫发泡率等。泡沫的注入要考虑与渣土混合均匀,根据每一路影响的范围调整流量比例,越靠近中心的泡沫喷口泡沫流量应越低。半自动模式下流量调节每次不超过50Lmin,膨胀率不超过5乐原液比例不超过0.5乐不宜大幅度条件注入参数。(三)参数控制控制超挖要保证推进速度,砂层推进速度越慢越容易超挖。现场因为泥饼存在导致推进速度低,出土量无法控制。断面图显示推进至480环才能进入全断面泥岩获得开仓条件,且由于无法做到保气压清仓推进,只能采用加推力来获得推进速度的方法。具体做法是推进前将压力调节旋钮调至0,推进时从0开始加推力,最高达2600T,保证有2-3Cnl的稳定推进速度。降低地层损失需要控制掌子面压力平衡,但由于保高压容易促使泥饼固结,地层漏气又导致气压无法建立,现场通过观察停机时稳定的土压值,在推进过程中尽量使土压稳定在其附近,这就是为保证推进速度所能获得的最低土压值。总结地面沉降的主要原因是超挖,出现超挖的主要原因是喷涌和地层稳定性差导致的出土控制困难。需要项目组织做好止水及地面检测工作,从而缓解喷涌情况,对地面沉降处及时进行补浆,弥补地层损失。盾构司机需要根据出渣情况调整渣土改良参数,控制出土量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 期刊/会议论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
