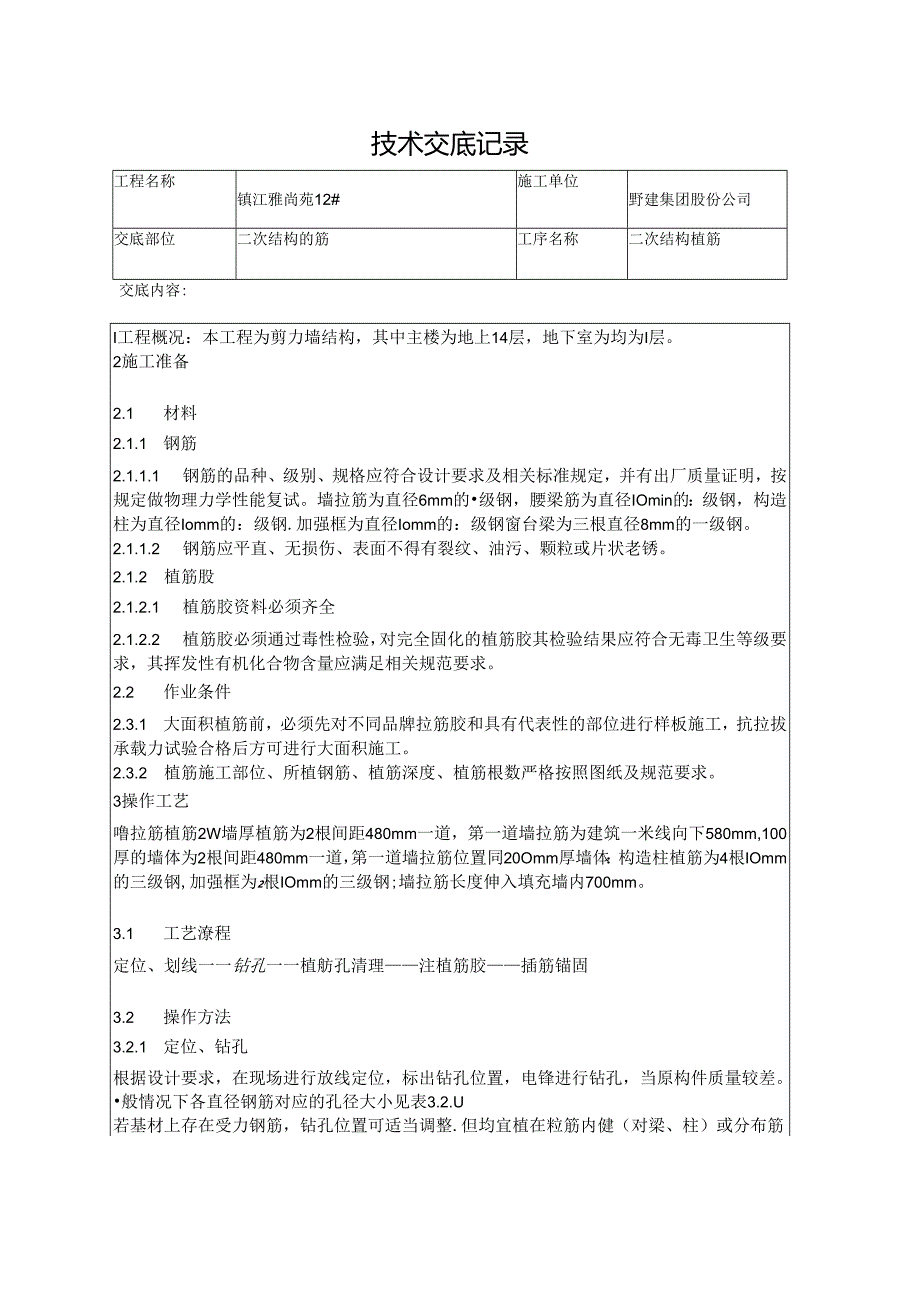

《二次结构钢筋植筋技术交底-2.docx》由会员分享,可在线阅读,更多相关《二次结构钢筋植筋技术交底-2.docx(4页珍藏版)》请在第壹文秘上搜索。
1、技术交底记录工程名称镇江雅尚苑12#施工单位野建集团股份公司交底部位二次结构的筋工序名称二次结构植筋交底内容:I工程概况:本工程为剪力墙结构,其中主楼为地上14层,地下室为均为I层。2施工准备2.1 材料2.1.1 钢筋2.1.1.1 钢筋的品种、级别、规格应符合设计要求及相关标准规定,并有出厂质量证明,按规定做物理力学性能复试。墙拉筋为直径6mm的级钢,腰梁筋为直径IOmin的:级钢,构造柱为直径Iomm的:级钢.加强框为直径Iomm的:级钢窗台梁为三根直径8mm的一级钢。2.1.1.2 钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒或片状老锈。2.1.2 植筋股2.1.2.1 植筋胶资料必
2、须齐全2.1.2.2 植筋胶必须通过毒性检验,对完全固化的植筋胶其检验结果应符合无毒卫生等级要求,其挥发性有机化合物含量应满足相关规范要求。2.2 作业条件2.3.1 大面积植筋前,必须先对不同品牌拉筋胶和具有代表性的部位进行样板施工,抗拉拔承载力试验合格后方可进行大面积施工。2.3.2 植筋施工部位、所植钢筋、植筋深度、植筋根数严格按照图纸及规范要求。3操作工艺噜拉筋植筋2W墙厚植筋为2根间距480mm一道,第一道墙拉筋为建筑一米线向下580mm,100厚的墙体为2根间距480mm一道,第一道墙拉筋位置同20Omm厚墙体:构造柱植筋为4根IOmm的三级钢,加强框为2根IOmm的三级钢;墙拉筋

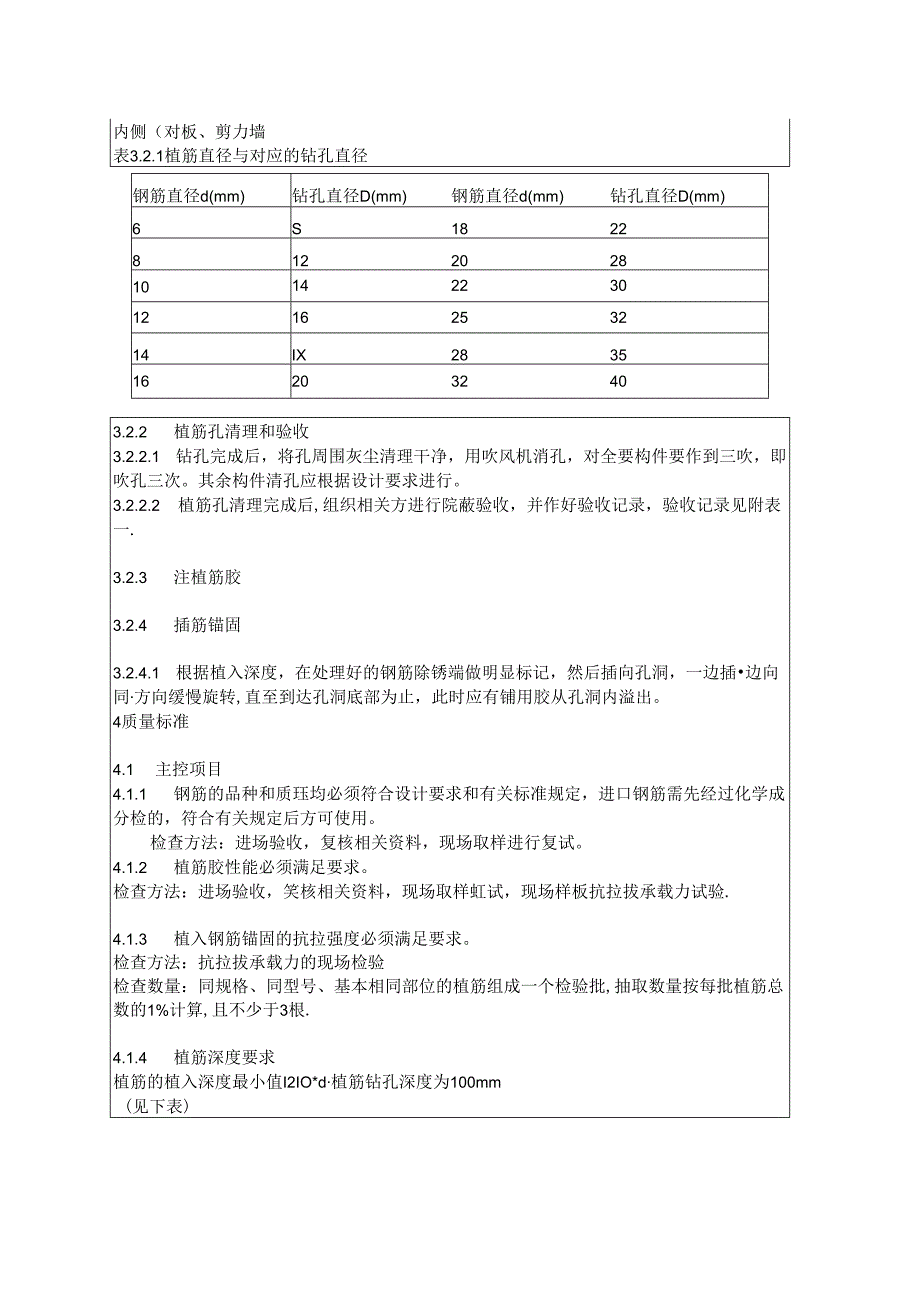

3、长度伸入填充墙内700mm。3.1 工艺潦程定位、划线一一钻孔一一植舫孔清理注植筋胶插筋锚固3.2 操作方法3.2.1 定位、钻孔根据设计要求,在现场进行放线定位,标出钻孔位置,电锋进行钻孔,当原构件质量较差。般情况下各直径钢筋对应的孔径大小见表3.2.U若基材上存在受力钢筋,钻孔位置可适当调整.但均宜植在粒筋内健(对梁、柱)或分布筋内侧(对板、剪力墙表3.2.1植筋直径与对应的钻孔直径钢筋直径d(mm)钻孔直径D(mm)钢筋直径d(mm)钻孔直径D(mm)6S18228122028101422301216253214IX2835162032403.2.2 植筋孔清理和验收3.2.2.1 钻孔
4、完成后,将孔周围灰尘清理干净,用吹风机消孔,对全要构件要作到三吹,即吹孔三次。其余构件清孔应根据设计要求进行。3.2.2.2 植筋孔清理完成后,组织相关方进行院蔽验收,并作好验收记录,验收记录见附表一.3.2.3 注植筋胶3.2.4 插筋锚固3.2.4.1 根据植入深度,在处理好的钢筋除锈端做明显标记,然后插向孔洞,一边插边向同方向缓慢旋转,直至到达孔洞底部为止,此时应有铺用胶从孔洞内溢出。4质量标准4.1 主控项目4.1.1 钢筋的品种和质珏均必须符合设计要求和有关标准规定,进口钢筋需先经过化学成分检的,符合有关规定后方可使用。检查方法:进场验收,复核相关资料,现场取样进行复试。4.1.2
5、植筋胶性能必须满足要求。检查方法:进场验收,笑核相关资料,现场取样虹试,现场样板抗拉拔承载力试验.4.1.3 植入钢筋锚固的抗拉强度必须满足要求。检查方法:抗拉拔承载力的现场检验检查数量:同规格、同型号、基本相同部位的植筋组成一个检验批,抽取数量按每批植筋总数的1%计算,且不少于3根.4.1.4 植筋深度要求植筋的植入深度最小值I2IO*d植筋钻孔深度为100mm(见下表)2均魅设计的供筋斗号、孔径和植人潦蔻帖培力特任值凡(1.N)11a*RK335N.nm,S*I=CMA保度人二UIK*)356.562JS1.A733W.C45.2,仆(U1610120:77.m.”3B1W22152S30
6、3237K4048KM)120ISO2M)22MJIOVI105.2oIO7711JJI5124.(1273.1447153IM.-165.42O6J106139214300546心5132X0MM)35040050060(MX)900注:大(&)1.78x/;Mk、1./Um1.n):锹给Si鬣时的Rt人遂演(用IffiH8!*Jmn“:用幼煌探“孔深4.2.4植筋孔脑量要求见表424表424植筋孔质量要求植筋孔深度允许偏差(min)植筋孔垂直度允许偏差(0)植筋孔位置允许偏差(min)20555成品保护对植好的钢筋应做好保护工作,以防在植筋胶固化时间内钢筋被摇摆或碰撞。6应注意的质量问题6.0.1植筋注胶的密实度植筋阶段,注胶一定要饱满,注胶少了,胶量不够,植入的钢筋也无法达到设计所需要的拉拔力。所以注胶植筋阶段,负贪钢筋植筋的专项工长及班组长必须有人在现场指挥监督,孔内注胶不得少于孔深的2/3,钢筋插至孔底部之后应有多余的胶从孔内溢出.6.0.2植筋插筋植筋插筋时钢筋应沿着一个方向旋转者插至孔底,以免在孔内产生气体留存,影响植筋质量。特别注意事项:若因植筋不合格引发的质址问题以及相关费用由您班组承担。交底人接成人H期
