五、监理工作报告.docx

上传人:p** 文档编号:1179783 上传时间:2024-09-20 格式:DOCX 页数:9 大小:18KB
下载 相关 举报
五、监理工作报告.docx_第1页
第1页 / 共9页
五、监理工作报告.docx_第2页
第2页 / 共9页
五、监理工作报告.docx_第3页
第3页 / 共9页
五、监理工作报告.docx_第4页
第4页 / 共9页
五、监理工作报告.docx_第5页
第5页 / 共9页
五、监理工作报告.docx_第6页
第6页 / 共9页
五、监理工作报告.docx_第7页
第7页 / 共9页
五、监理工作报告.docx_第8页
第8页 / 共9页
五、监理工作报告.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《五、监理工作报告.docx》由会员分享,可在线阅读,更多相关《五、监理工作报告.docx(9页珍藏版)》请在第壹文秘上搜索。

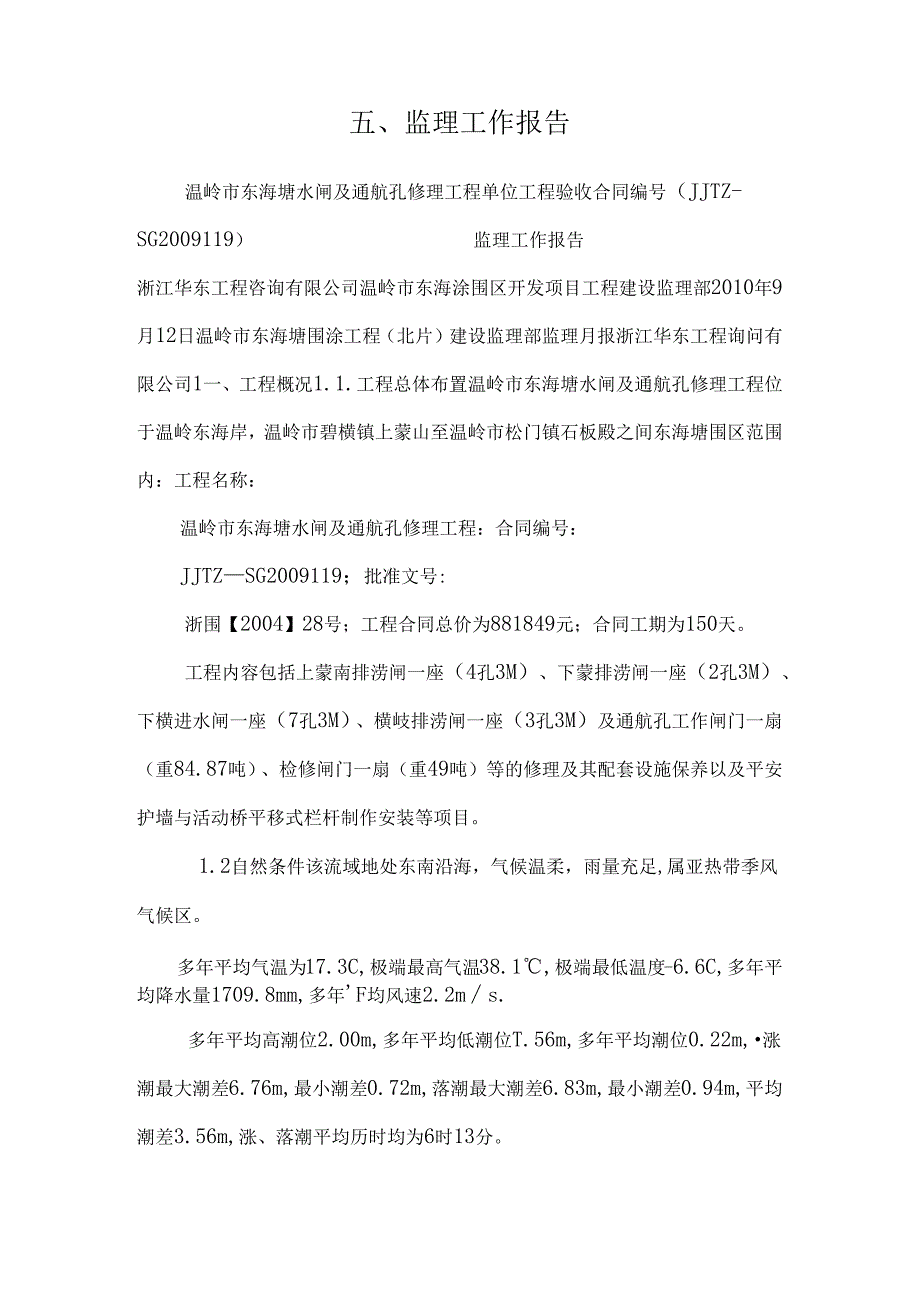

1、五、监理工作报告温岭市东海塘水闸及通航孔修理工程单位工程验收合同编号(JJTZ-SG2009119)监理工作报告淅江华东工程咨询有限公司温岭市东海涂围区开发项目工程建设监理部2010年9月12日温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司1一、工程概况1.1.工程总体布置温岭市东海塘水闸及通航孔修理工程位于温岭东海岸,温岭市碧横镇上蒙山至温岭市松门镇石板殿之间东海塘围区范围内:工程名称:温岭市东海塘水闸及通航孔修理工程:合同编号:JJTZSG2009119;批准文号:浙围【2004】28号;工程合同总价为881849元;合同工期为150天。工程内容包括上蒙南排涝闸一座

2、(4孔3M)、下蒙排涝闸一座(2孔3M)、下横进水闸一座(7孔3M)、横岐排涝闸一座(3孔3M)及通航孔工作闸门一扇(重84.87吨)、检修闸门一扇(重49吨)等的修理及其配套设施保养以及平安护墙与活动桥平移式栏杆制作安装等项目。1.2自然条件该流域地处东南沿海,气候温柔,雨量充足,属亚热带季风气候区。多年平均气温为17.3C,极端最高气温38.1,极端最低温度-6.6C,多年平均降水量1709.8mm,多年F均风速2.2ms.多年平均高潮位2.00m,多年平均低潮位T.56m,多年平均潮位0.22m,涨潮最大潮差6.76m,最小潮差0.72m,落潮最大潮差6.83m,最小潮差0.94m,平均

3、潮差3.56m,涨、落潮平均历时均为6时13分。各设计频率潮位见表U各设计频率潮位表1潮位类别各频率潮位(m)备注1%2%5%10%20%温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司2年最高5.435.064.564.193.83年最低-3.62-3.51-3.35-3.22-3.11温岭地区的气候特征值见表2o温岭气象站气候特征值表表2项目1月2月3月4月5月6月7月8月9月10月11月12月全年平均气温(C)6.47.110.615.920.424.128.127.824.319.414.38.717.3极端最高气温(C)26.025.729.231.732.73

4、5.238.136.936.032.929.527.238.1极端最低气温(C)-6.6-6.6-4.01.49.013.219.017.911.12.1-2.0-5.5-6.6平均水气压(hPa)7.58.310.515.120.226.231.330.925.818.313.08.818.0平均相对湿度()76.079.080.082.084.087.083.083.084.081.077.075.081.0平均降水量(H1.m)62.583.7120.2141.9206.8233.9154.2236.4229.2102.285.853.11709.8最大日降水量(mm)47.545.45

5、7.464.7245.7161.1229.2249.5278.9153.7107.5120.7278.9平均蒸发量(mm)61.157.379.5100.6114.7116.3190.1176.3125.4108.586.070.61286.4平均风速(ms)2.32.42.32.12.02.02.72.52.22.22.22.22.2最大风速(ms)及风向13.ONNW14.3NNE17.ONNE13.02G14.ONE13.0N23.0ENE29.3NNE16.2ESE13.7NNE12.72G14.3NNW29.3ESE1.3工程建设质监、参建单位及其开工、完工日期建设单位:温岭市东海涂

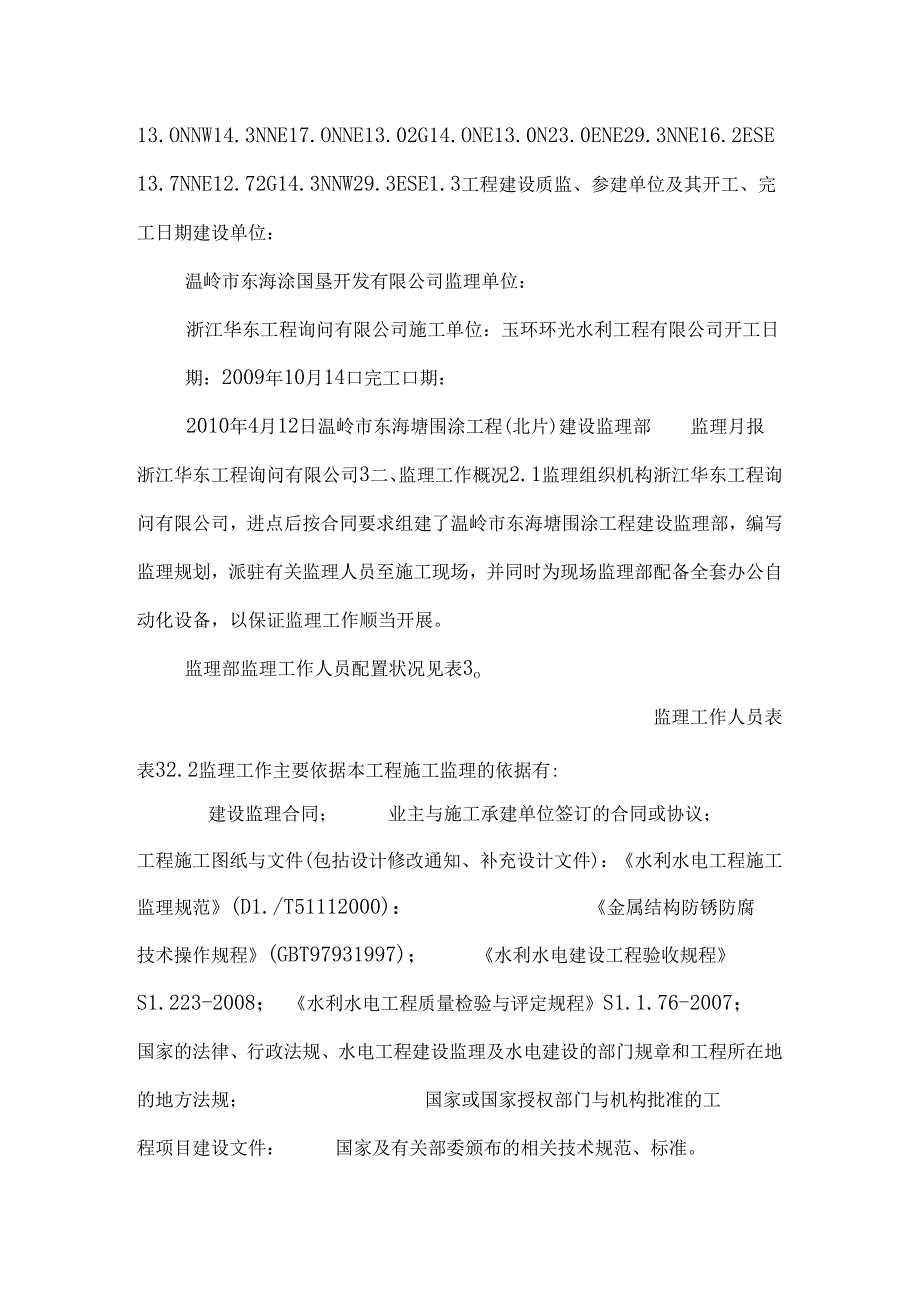

6、国垦开发有限公司监理单位:浙江华东工程询问有限公司施工单位:玉环环光水利工程有限公司开工日期:2009年10月14口完工口期:2010年4月12日温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司3二、监理工作概况2.1监理组织机构浙江华东工程询问有限公司,进点后按合同要求组建了温岭市东海塘围涂工程建设监理部,编写监理规划,派驻有关监理人员至施工现场,并同时为现场监理部配备全套办公自动化设备,以保证监理工作顺当开展。监理部监理工作人员配置状况见表3o监理工作人员表表32.2监理工作主要依据本工程施工监理的依据有:建设监理合同;业主与施工承建单位签订的合同或协议;工程施工图纸

7、与文件(包拈设计修改通知、补充设计文件):水利水电工程施工监理规范(D1./T51112000):金属结构防锈防腐技术操作规程(GBT97931997);水利水电建设工程验收规程S1.223-2008;水利水电工程质量检验与评定规程S1.1.76-2007;国家的法律、行政法规、水电工程建设监理及水电建设的部门规章和工程所在地的地方法规;国家或国家授权部门与机构批准的工程项目建设文件:国家及有关部委颁布的相关技术规范、标准。序号姓名职务专业备注1骆光杰总监理工程师水工常驻2刘跃现场监理工程师水工常驻温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司4三、监理过程3.1工程项

8、目、分部工程及单元工程划分东海塘水闸及通航孔修理工程分为五闸一孔,依据地理位子划分这五个分部工程,分部工程及单元工程划分见表4分部工程及单元工程划分表表4单位工程名称分部工程名称单元工程数量备注温岭市东海塘水闸及通航孔修理上蒙南排涝闸16下蒙排涝闸8下横排涝闸23横岐排涝闸11通航孔4合计623.2质量限制审查签发施工单位必需遵守的设计要求及技术标准等质量文件,刚好下发工程质量方面的各种指令,下发监理通知4次。审查签发施工单位提交的质量限制体系与措施。审查施工单位按合同规定提交的质量自检报告,本年度对进场的零部件和原材料进行了现场验收,组织隐藏工程的单元工程验收,包括中间验收,隐藏工程验收签证

9、48次,检查淋浴设备、卫生洁具合格证明文件12份。并审杳其质量证明资料见证取样二次,检测结果符合设计要求。见证取样检测闸口路面校C25试块检测一组,平均值为29.3MPa,通航孔行车平台碎C25试块检测一组,平均值为29.1MPa0M7.5沙浆试块温岭市东海塘用涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司5检测一组,平均值为9.8MPae审批施工单位提交的质量事故报告,并提出处理看法报指挥部,上报监理睬议记要5次。按时提交月施工质量报告,上报指挥部监理月报6次。本工程共进行了62次单元工程质量评定,质量全部合格,单元工程质量评定见表5。单元工程质量评定统计表表5单位工程名称分部工程

10、名称单元个数合格个数质量等级温岭市东海塘水闸及通航孔修理上蒙南排涝闸1616合格下蒙排涝闸88合格下横排涝闸2323合格横岐排涝闸1111合格通航孔44合格合计6262合格3.3施工进度限制本年度在工程进度限制中,依据施工单位制定的年度总安排,并严格限制人员和技术力气投入的状况,分月督促检查,目前东海塘水闸及通航孔修理工程进度基本符合施工总进度安排。工程主要项目开工、完工时间见表6工程项目开完工时辰表表4单位工程名称分部工程名称开工日期完工日期备注温岭市东海塘上蒙南排涝闸2009.10.142009.04.05温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司6水闸及通肮孔

11、修理下蒙排涝闸2009.10.142009.04.09下横排涝闸2009.10.142010.04.08横岐排涝闸2009.10.142010.04.08通航孔2010.01.M2010.04.08主要工程量完成状况见表7o合同主要工程量完成状况表表7单元工程名称单位合同量新增量累计完成(%)碎闸门检修安装吨149.7149.7100校工作闸门滑块更换扇1616100校工作闸门止水橡皮更换扇1616100碎工作闸门破损修补m31.6碎闸门门叶环树脂涂层m2614.94614.94100螺杆启闭机检修台1616100螺杆变形校正根88100发电机组检修(换电瓶)组22100发电机组检修组4410

12、0闸门换不锈钢吊头(12KG)只1616100检修木闸门m33.13.1100钢检修闸门防腐喷锌m2141.36青石栏杆制作安装m1745531.6原栏杆拆除m174温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司7砖砌护栏m160160100闸门口碎路面C25m21050216.820.6防盗门修理扇2527100避雷网更换座66100电缆管线铺设m100100150钢检修闸门检修安装吨4949100工作、检修闸门滑块更换项1I100钢工作闸门止水橡更换项11100活动桥式栏杆制作安装吨0.420.42100行车平台校地面校C25m3164.226.3屋面沉降缝修补m6

13、060100分体式抽水马桶套8562.5惠达牌玻璃浴室套8666.7立式洗手槽套8562.5樱花牌电热水器套8787.5仓库间11100上蒙闸基座改装套II1.Oo下横闸踏步维护次II100卫生设施管、线安装项11100门锁更换项I1.100启闭更换限制安装项1I100发电机表面处理项11100温岭市东海塘南涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司8铁护栏修整项I1.100闸门槽清理孔桥栏杆修理项11100消防器具安装只10101003.4工程投资限制仔细审核施工单位提交的工程支付证书并提出支付看法报指挥部核准。工程进度款支付状况见表7:表7进度款支付状况表项目名称合同金额(元

14、)实结金额(元)剩余金额(元)备注水闸及通航孔修理881849344150没有进行最终结算四、监理成效4.1工程质量评价本单位工程通过施工、监理、建设等方共同努力,截至2010年4月12口,五个分部工程全部完工。2010年4月16日施工单位、业主及监理对分部工程进行了验收,全部合格,合格率100%。依据水利水电建设工程验收规程S1.223-2008;水利水电工程质量检验与评定规程S1.176-2007;水利水电工程施工监理规范(D1./T51112000);金属结构防锈防腐技术操作规程(GBT97931997);(DTT501894)等规定,监理工程师评定其施工质量为合格工程。4.2工程进度评

15、价本单位工程合同工期150天,即2009年10月M日开工至2010年3月13日完工,实际完工口期为2010年4月12,工期延长了一温岭市东海塘围涂工程(北片)建设监理部监理月报浙江华东工程询问有限公司9个月。其中进度略有滞后的缘由主要是:工程气候条件特性影响工程施工进度,气温过低工程施工质量难以达到工艺规范的要求。依据工程施工的实际状况,报业主审批同意工期延长三十天。五、工程投资本工程合同投标价为88.1849万元。截至2010年1月30日,监理工程师累计审定额为34.4150万元(没进行最终结算),本单位工程无较大的设计变更,施工过程中变更签证也较少,增加工程量较少,工程投资基本限制在合同投

16、资范围之内。六、平安生产平安工作责任重大,在整个施工过程中时时刻刻把平安监理工作放在首位,树立没有平安就没有一切的指导思想,把以人为本的观念贯彻到整个工程建设监理过程中,严格平安管理,确保平安生产零事故的目标。本工程无任何平安事故发生。七、监理工作小结7.1监理工作统计监理审核批准施工组织设计1次,下达开工令1次,累计召开监理睬议5次,发出监理通知6次,审批施工进度安排6次,上报指挥部文件10次。7.2监理人员投入状况本年度投入东海塘水闸及通航孔修理工程监理人员累计286人天。八、阅历与建议工程监理在现阶段正在经验不断求索的、完善的过程。由于建筑法等一系列有关工程建设的法律法规的颁布,我国建设监理制度已基本走温岭市东海塘围涂工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
