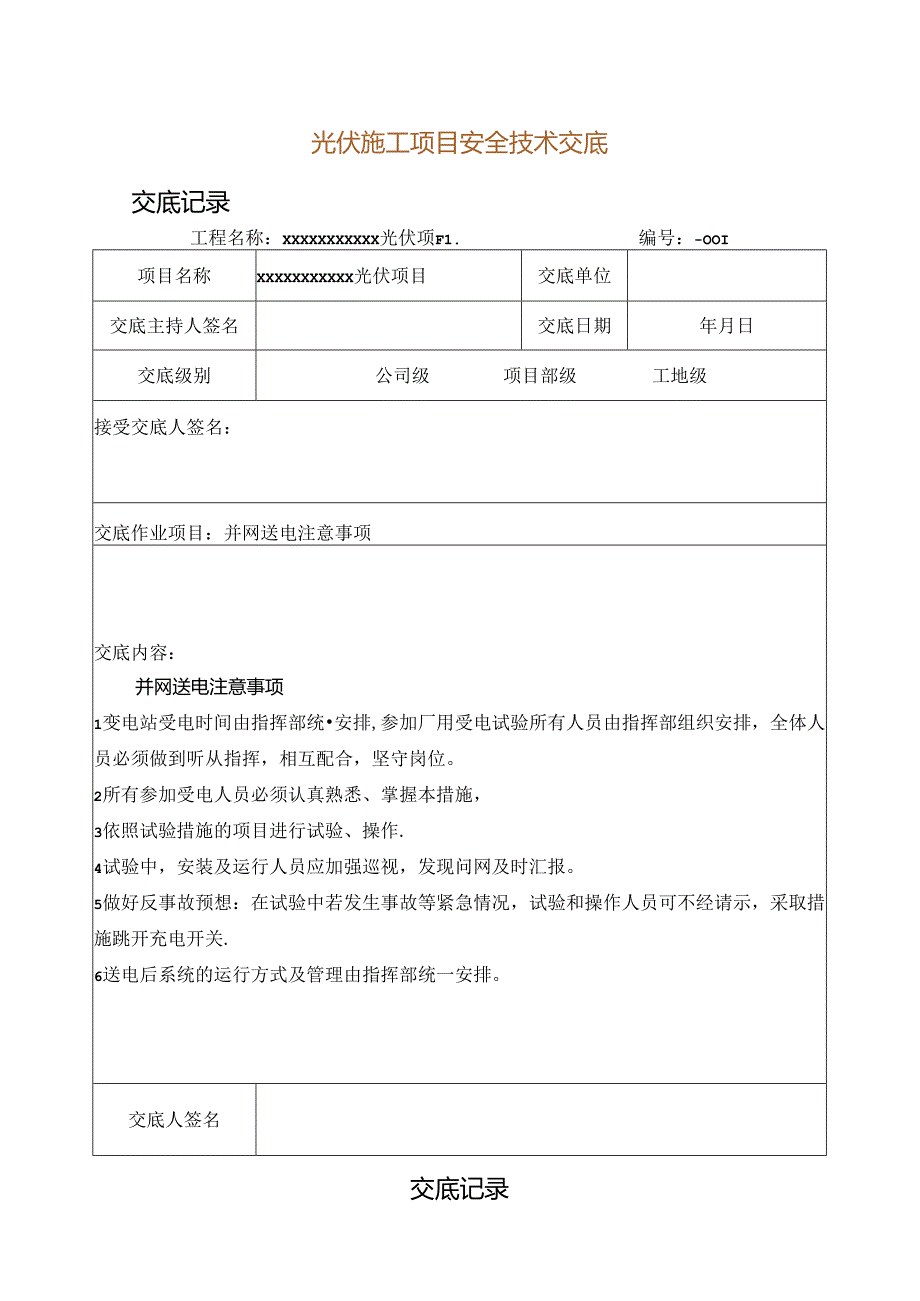

1、光伏施工项目安全技术交底交底记录工程名称:XXXXXXXXXXX光伏项F1.编号:-OOI项目名称XXXXXXXXXXX光伏项目交底单位交底主持人签名交底日期年月日交底级别公司级项目部级工地级接受交底人签名:交底作业项目:并网送电注意事项交底内容:并网送电注意事项1变电站受电时间由指挥部统安排,参加厂用受电试验所有人员由指挥部组织安排,全体人员必须做到听从指挥,相互配合,坚守岗位。2所有参加受电人员必须认真熟悉、掌握本措施,3依照试验措施的项目进行试验、操作.4试验中,安装及运行人员应加强巡视,发现问网及时汇报。5做好反事故预想:在试验中若发生事故等紧急情况,试验和操作人员可不经请示,采取措施

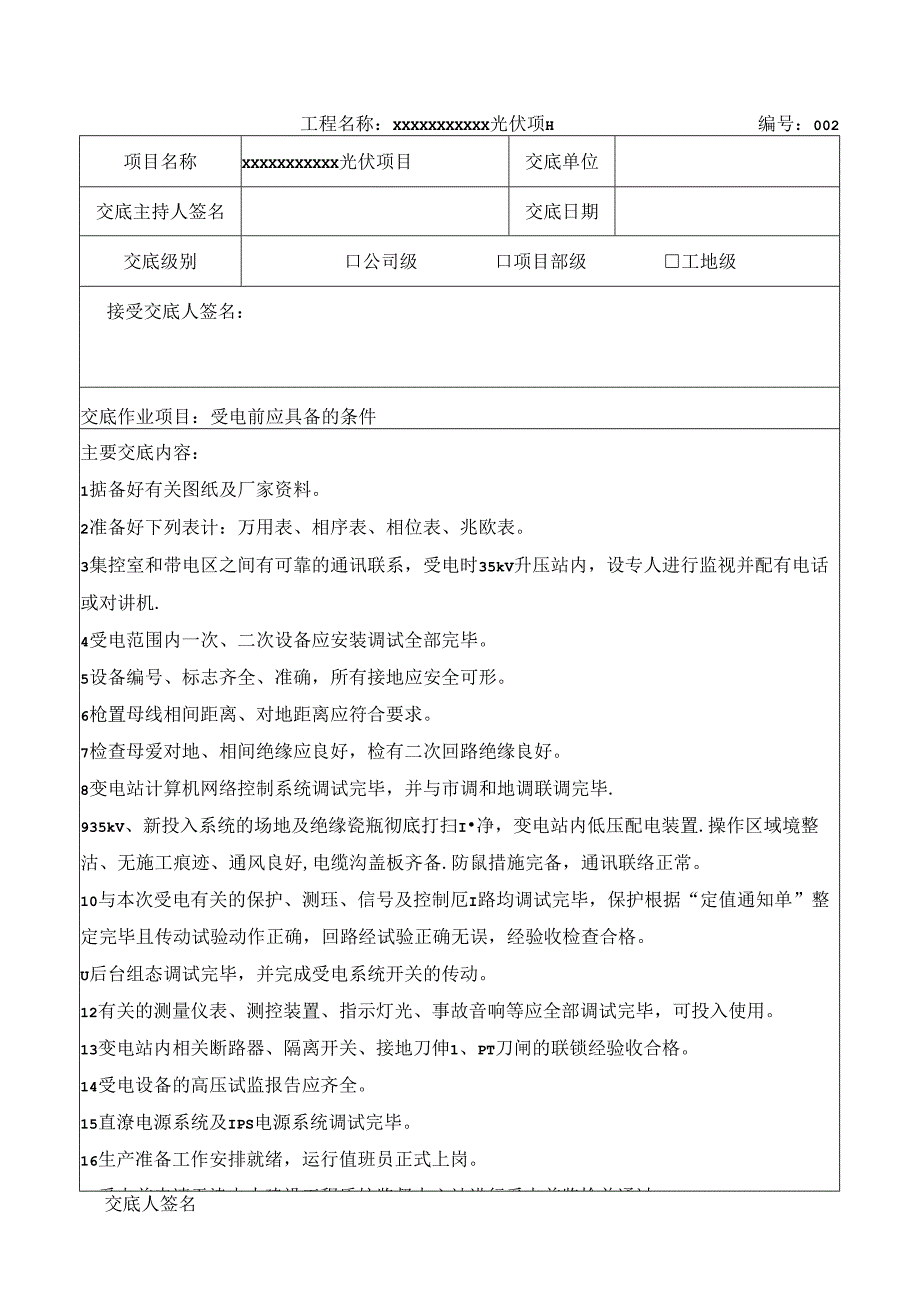

2、跳开充电开关.6送电后系统的运行方式及管理由指挥部统一安排。交底人签名交底记录工程名称:XXXXXXXXXXX光伏项H编号:002项目名称XXXXXXXXXXX光伏项目交底单位交底主持人签名交底日期交底级别口公司级口项目部级工地级接受交底人签名:交底作业项目:受电前应具备的条件主要交底内容:1掂备好有关图纸及厂家资料。2准备好下列表计:万用表、相序表、相位表、兆欧表。3集控室和带电区之间有可靠的通讯联系,受电时35kV升压站内,设专人进行监视并配有电话或对讲机.4受电范围内一次、二次设备应安装调试全部完毕。5设备编号、标志齐全、准确,所有接地应安全可形。6枪置母线相间距离、对地距离应符合要求。

3、7检查母爱对地、相间绝缘应良好,检有二次回路绝缘良好。8变电站计算机网络控制系统调试完毕,并与市调和地调联调完毕.935kV、新投入系统的场地及绝缘瓷瓶彻底打扫I净,变电站内低压配电装置.操作区域境整沽、无施工痕迹、通风良好,电缆沟盖板齐备.防鼠措施完备,通讯联络正常。10与本次受电有关的保护、测珏、信号及控制厄I路均调试完毕,保护根据“定值通知单”整定完毕且传动试验动作正确,回路经试验正确无误,经验收检查合格。U后台组态调试完毕,并完成受电系统开关的传动。12有关的测量仪表、测控装置、指示灯光、事故音响等应全部调试完毕,可投入使用。13变电站内相关断路器、隔离开关、接地刀伸1、PT刀闸的联锁

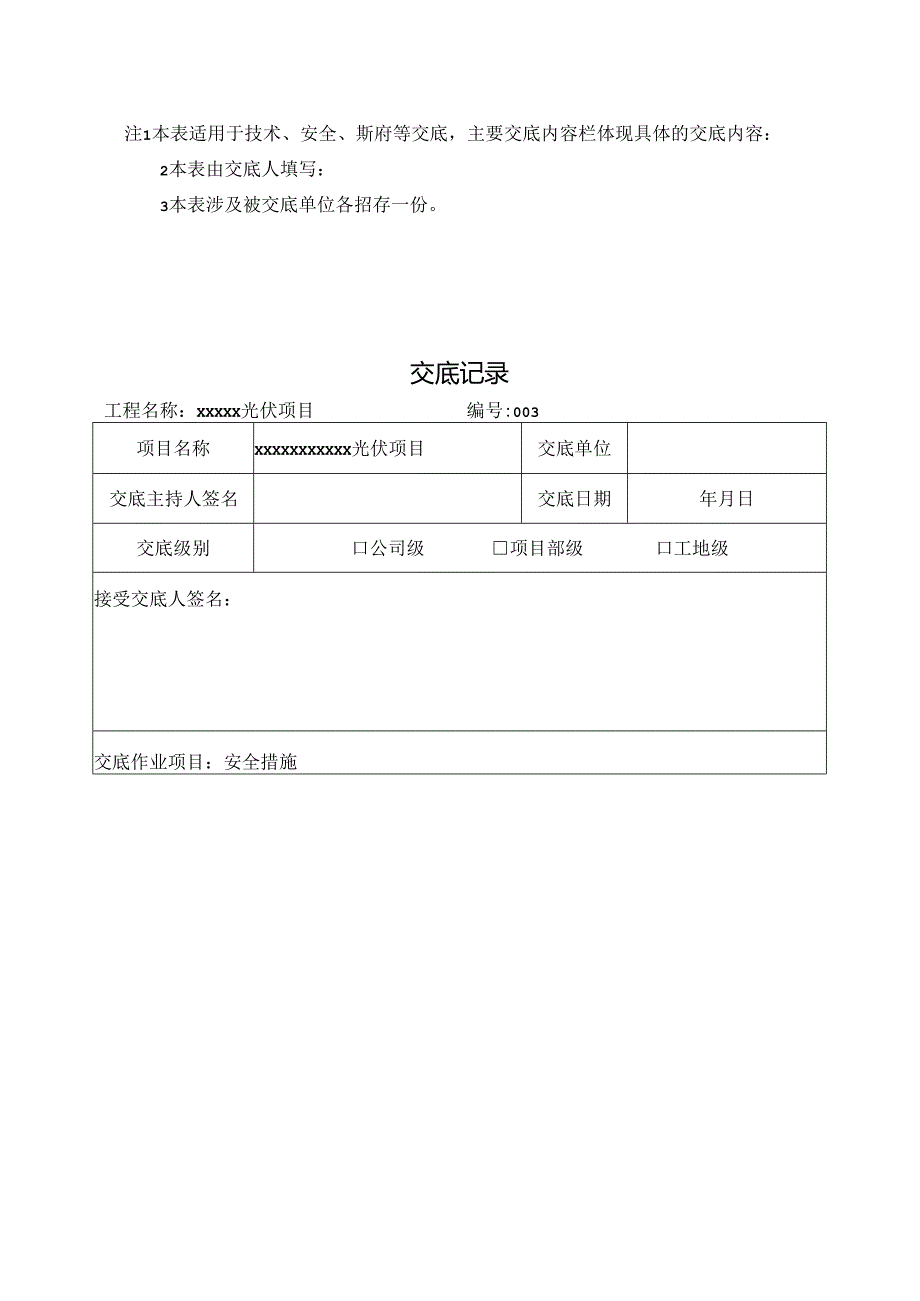

4、经验收合格。14受电设备的高压试监报告应齐全。15直潦电源系统及IPS电源系统调试完毕。16生产准备工作安排就绪,运行值班员正式上岗。17受电前申请天津电力建设工程质垃监督中心站进行受电前监检并通过交底人签名注1本表适用于技术、安全、斯府等交底,主要交底内容栏体现具体的交底内容:2本表由交底人填写:3本表涉及被交底单位各招存一份。交底记录工程名称:XXXXX光伏项目编号:003项目名称XXXXXXXXXXX光伏项目交底单位交底主持人签名交底日期年月日交底级别口公司级项目部级口工地级接受交底人签名:交底作业项目:安全措施交底内容:1)各工作人员应负责各自所涉及工作中的安全措施.2)在投运设备四周

5、应有梆目的带电标识及警告牌。3)所有二次电流回路无开路,中性点已可苑接地,二次电压回路无短路。4)按照国家有关规定,布置消防设施。5)与调度的通信联系应畅通方便。6)在合断路器而未能合上时,应检查断路器是否到位,是否储能,控制网路是否断线及五防闭锁,若二次回路无问题,则检查断路器机构,必要时通知厂家处理。7)带电过程中如发现异常要及时报告现场运行负成人员,处理缺陷要严格执行工作票制度,带电过程中的操作严格执行操作票管理制度。交底人签名交底记录工程名称:XXXXXXX光伏项目编号:004项目名称XXXXKXXXKXX光伏项H交底单位交底主持人签名交底日期年月日交底级别口公司级口项目部级。工地级接受交底人签名:交底作业项目:一次、二次设备检查交底内容:1一次系统检查1)检查本次受电所投入的设备一次连接部分完好,设备的接地可靠;,开关动作正常。2)母级,相色、标志齐全,母线相间、刻地距离符合规程要求3)检查受电范围内所有设备的绝缘合格。4)检查本项目所仃开关、隔离开关、接地刀闸均在分间位置,开关小军均在试验位置5)确认地网接地电阻符合规程要求.2二次系统检查1)检查端子螺丝紧固,无松动现软,端子头标号正踊2)检查所有CT无开路,PT无短路,不用的CT应在根部短路接地。3)检查保护定值整定无误,经通电检查可把动作,测量部分通电指示正确。交底人签名

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
