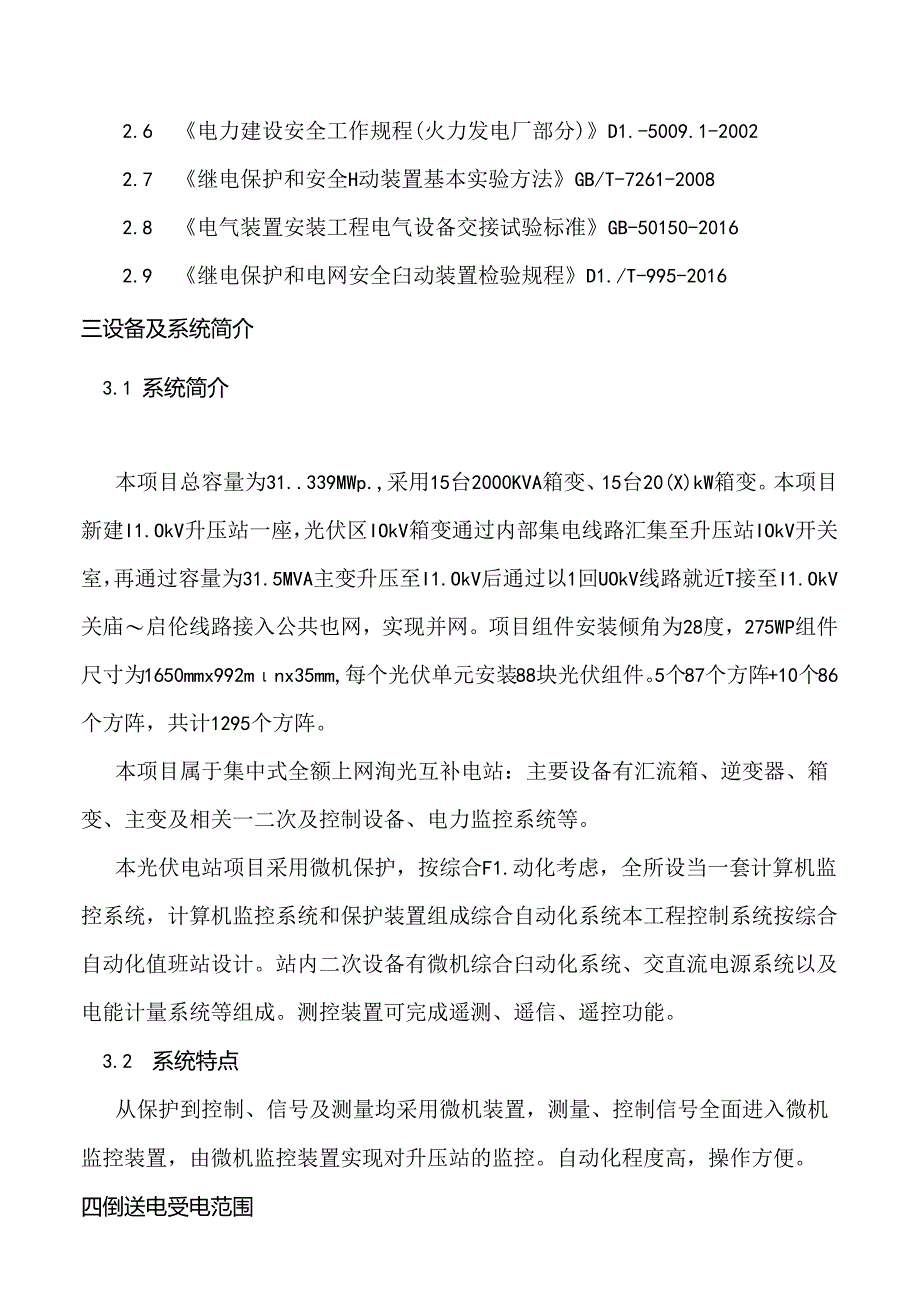

1、光伏发电项目电气倒送电及整套启动调试措施编制目的四、五、六、七、八、九、受电前系统检查编制依据.设备及系统简介.倒送电受电范围.组级分工使用仪器设备.受电应具备的条件安全注意事项.十、送电方法步骤7十一、启动9十三、试验措施技术交底记录13十四、环境控制措施14附录一2014附录一附Q21一编制目的为了加强光伏发电项目的调试工作管理,明确此次倒送电工作的任务和各方职责,规范程序,使受电工作有组织、有计划、有秩序地进行,确保受电工作安全、可靠、顺利的完成,特制定本方案。二编制依据2.1 电业安全工作规程(发电厂和变电站电气部分)GB-26860-20U2.2 火电工程达标投产验收规程D1./T-

2、5277-20122.3 IIOkV及以上送变电工程启动及竣工验收规程D1./T782-2OO12.4 火力发电建设工程机组调试技术规范D1./T-5294-20132.5 4火力发电建设工程机组调试质量验收及评价规程D1.T5295-20132.6 电力建设安全工作规程(火力发电厂部分)D1.-5009.1-20022.7 继电保护和安全H动装置基本实验方法GB/T-7261-20082.8 电气装置安装工程电气设备交接试验标准GB-50150-20162.9 继电保护和电网安全臼动装置检验规程D1./T-995-2016三设备及系统简介3.1 系统简介本项目总容量为31.339MWp.,采

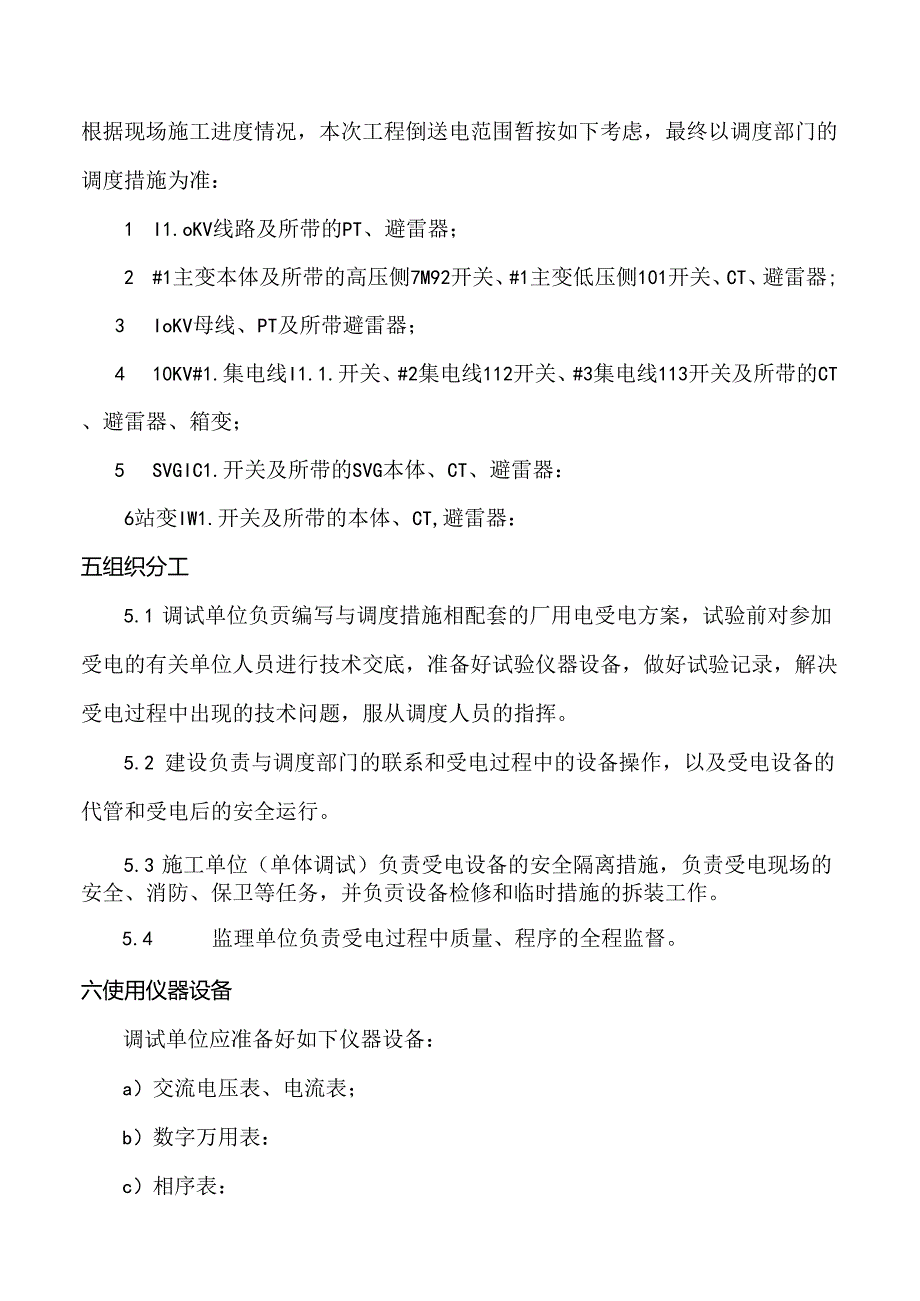

3、用15台2000KVA箱变、15台20(X)kW箱变。本项目新建I1.OkV升压站一座,光伏区IOkV箱变通过内部集电线路汇集至升压站IOkV开关室,再通过容量为31.5MVA主变升压至I1.OkV后通过以1回UOkV线路就近T接至I1.OkV关庙启伦线路接入公共也网,实现并网。项目组件安装倾角为28度,275WP组件尺寸为1650mmx992mnx35mm,每个光伏单元安装88块光伏组件。5个87个方阵+10个86个方阵,共计1295个方阵。本项目属于集中式全额上网洵光互补电站:主要设备有汇流箱、逆变器、箱变、主变及相关一二次及控制设备、电力监控系统等。本光伏电站项目采用微机保护,按综合F1

4、.动化考虑,全所设当一套计算机监控系统,计算机监控系统和保护装置组成综合自动化系统本工程控制系统按综合自动化值班站设计。站内二次设备有微机综合臼动化系统、交直流电源系统以及电能计量系统等组成。测控装置可完成遥测、遥信、遥控功能。3.2 系统特点从保护到控制、信号及测量均采用微机装置,测量、控制信号全面进入微机监控装置,由微机监控装置实现对升压站的监控。自动化程度高,操作方便。四倒送电受电范围根据现场施工进度情况,本次工程倒送电范围暂按如下考虑,最终以调度部门的调度措施为准:1 I1.oKV线路及所带的PT、避雷器;2 #1主变本体及所带的高压侧7M92开关、#1主变低压侧101开关、CT、避雷

5、器;3 IoKV母线、PT及所带避雷器;4 10KV#1.集电线I1.1.开关、#2集电线112开关、#3集电线113开关及所带的CT、避雷器、箱变;5 SVGIC1.开关及所带的SVG本体、CT、避雷器:6站变IW1.开关及所带的本体、CT,避雷器:五组织分工5.1 调试单位负贡编写与调度措施相配套的厂用电受电方案,试验前对参加受电的有关单位人员进行技术交底,准备好试验仪器设备,做好试验记录,解决受电过程中出现的技术问题,服从调度人员的指挥。5.2 建设负责与调度部门的联系和受电过程中的设备操作,以及受电设备的代管和受电后的安全运行。5.3 施工单位(单体调试)负责受电设备的安全隔离措施,负

6、责受电现场的安全、消防、保卫等任务,并负贡设备检修和临时措施的拆装工作。5.4 监理单位负责受电过程中质量、程序的全程监督。六使用仪器设备调试单位应准备好如下仪器设备:a)交流电压表、电流表;b)数字万用表:c)相序表:d)相位表:e)继电保护测试仪:七受电应具备的条件7.1 受电区域内的场地基本平整,消防、交通及人行道路畅通,升压站、主控室的土建装修工作全部结束,受电区域已设有明显标志和分界,危险区设有围栏和警告标志。7.2 受电区的施工脚手架已全部拆除并清扫干净(含电缆井、电缆沟)。7.3 受电区的梯、平台、步道、栏杆、护板等已按设计安装完毕,并正式投入使用。7.4 受电范圉内的生活用水系

7、统和卫生、安全设施已投入正常使用,消防系统已投用。7.5 受电区域具有充足的正式照明,事故照明能及时自动投入。7.6 运行岗位已有正式的通讯装置.,试运增设的临时岗位,已设有可靠的通讯联络设施。7.7 主控室的空调装置、采暖及通风设施已按设计能正常投入使用。7.8 建设单位按规定已配备好相应的合格运行人员,并配备好相应的工具、图册、资料、规程,运行人员已正式上周。7.9 受电范围的安装工作结束并办理完安装验收签证,办理完代管手续。7.10 按电气设备安装工程电气设备交接试验标准完成以下一次设备的调整试验:a)全部高压断路器;b)电压互感器;c)电流互感器;d)避雷器:0接地装置:g) 高压电缆

8、;h) 保护装置单体及分系统试验:7.11 电气量指标、操作控制量显示指标正确。7.12 受电范围的所有指示仪表、电度表、电气量经校验合格。7.13 保护定值按调度要求整定完毕。7.14 相关保护装置、微机监控装置调试完毕。7.15 受电工作经有关质监部门检查验收合格。八安全注意事项8.1 坚决贯彻“安全第一,预防为主”的方针,严格执行“两票三制8.2 严格执行操作票及操作票监护制度,监护人员必须熟悉操作的系统和任务。8.3 受电时,应在受电范围设遮栏,工作人员与带电部分应保持安全距离,并挂高压危险标志牌:8.4 带电设备附近要有专人监护,发现异常情况及时汇报,危机时先处理后汇报。8.5 参加

9、受电人员要明确分工,坚守岗位,服从指挥,无关人员不得进入现场。8.6 设备带电后,现场应悬挂有带电标志的警示牌。九受电前系统检查9.1 一次系统检查9.1.1 检查本次受电所投入的设备的一次连接部分完好,设备外壳接地良好,开关动作正常;9.1.2 母线相色,标志齐全、母线相间对地距离符合规程要求:9.1.3 复查各受电系统的绝缘电阻是否合格:9.1.4 检查受电范围内开关置试验位置,所属接地刀合上,刀闸置断开位置;9.1.5 检查设备双重编号应正确。9.1.6 确认地网接地电阻符合规程要求。9.2 二次系统检查9.2.1 检查端了螺丝紧固,无松动现象,端子头标号正确;9.2.2 检查所有的CT

10、无开路、PT无短路,不投入的CT应在根部短路接地;9.2.3 检查保护定值整定无误,经通电检查可靠动作,测量部分通电指示正确;9.2.4 断开所有受电部分设备高低压侧开关的操作空开。93试验时间9.2.5 试验时间安排在倒送电质量监督检查合格后。十送电步骤本次受电步骤以调度部门的措施为准,此方案重点为配合调度部门的措施而需要现场测试的项目。1受电前检查一次设备状态:受电前,受电范围内的所有一次设备,均处于冷备用状态。2维缘测量:1)检查受电范围内设备对地、相间绝缘良好;2) 用500V摇表测量检查二次回路绝缘应大于10兆欧:3) 用2500V摇表测量检查一次回路绝缘应大于100O兆欧;3受电步

11、骤:I)受电前退出HOKV线路光差保护出口硬压板、退出#1主变差动保护出口硬压板;2)I1.OkV出线空载冲线路一次,检查线路PT二次电压,相序正常:3)将#1主变高后备保护复压过流动作时限定值改为0.1秒,其余保护按整定单要求启用;4)合上#1主变7M923上隔离刀闸、7M921下隔离刀闸:5)合上#1主变高压侧7V92开关对井1主变本体进行冲击合闸,冲击共进行5次,首次冲击15分钟,后四次维持10分钟,变压器和表计指示应无异常;6)将#1主变低压侧IO1.开关由冷备用转运行,将IOkV母线PT1015手车转运行;7)合上#1主变低压侧101开关对IOkV母线首次进行冲击试验;8)合闸后维持

12、IOmin,监听并确认IOkV母线声音正常,有关表计指示正常后再进行下一次合闸;9)冲击合闸共进行2次,每次间隔IOmin,合闸后保持35min,表计指示应无异常;(对IOkV母线PT二次电压测量、定相);10)按定值投入SVG1.C1.开关相关保护:ID将SVG1.C1.开关由冷备用转运行,将SVG负荷刀闸转运行状态;12)合上SVG1.C1.开关对SVG本体首次进行冲击试验;13)冲击合闸共进行3次,每次间隔IOmin,相关表计指示应无异常;14)用SVG进行带负荷测试,测试UOKV线路光差保护、#1主变差动保护CT极性;15)待观察线路光差保护、#1主变差动保护CT极性正确后,启用Uok

13、V线路光差保护、启用1井主变差动保护;16)按定值投入站变IW1.开关相关保护:17)将站变IW1.开关由冷备用转运行;18)合上站变IW1.开关对站变首次进行冲击试验:检查站变有无异常并检查其400V母线的电压大小、相序正确:19)按定值投入#1光伏进线I1.1.开关相关保护:20)将#1光伏进线I1.1.开关由冷备用转运行;21)合上#1光伏进线I1.1.开关,对#1光伏进线电缆、避雷器进行冲击22)合闸后维持5min,监听并确认声音正常;23)冲击合闸共进行2次,每次间隔5min,合闸后保持35min;24)断开#1光伏进线111开关;25)将#1进线所带#1箱式变压器开关转运行状态:2

14、6)合上#1光伏进线I1.1.开关对#1箱式变压器进行冲击:27)冲击合闸共进行2次,每次间隔Iomin,后1次合闸后保持35min,变压器、表计指示应无异常;28)断开#1光伏进线I1.1.开关,断开箱式变压器负荷开关;29)重夏19-29步骤依次对#1集电线113开关所带的剩余#2-#5箱变进行冲击试验:30)重任19-30步骤对#2集电线路所带#6-10的箱变、#3集电线路所带的箱变进行冲击:十一逆变器并网动态调试1调试范围1)直流系统调试;2)电气柜接线检查,刀闸、接触器分合闸试验;3)保护装置调试;4)电气监控后台调试:5)光伏组件的单体测试及汇总至汇流箱后的测试工作;6)逆变器并网

15、调试;7)带负荷试验。2启动应具备的条件1)受电调试指挥部已成立,所有参加调试人员应认真学习安全规程。熟悉受电及调试范围内的一次系统及相应的二次原理图,并认真学习本措施。2)各开关室均符合投运条件,门锁齐全,通讯畅通,照明充足,通风良好,沟道孔洞封堵完好,盖板齐全,受电设备周围清洁卫生。3)变电站已经完成受电,经质检部门验收合格。4)干变、逆变器、汇流箱一、二次设备安装结束,验收合格。5)逆变器测控已经调试,并在后代能监控。6)与受电及调试有关的电气一次设备交接试验结束,结合负荷有关规程和有关规定。带电范围内的继电保护均按保护定值调试整定,开关动作正确、灵活可靠。7)受电及调试系统所有设备名称、编号应清晰准确,安全标志齐全。8)接地均安装好,关经测试合格。9)受电及调试范围内消防设施齐全,并配有充足的消防器材。3调试步骤及试验内容I
