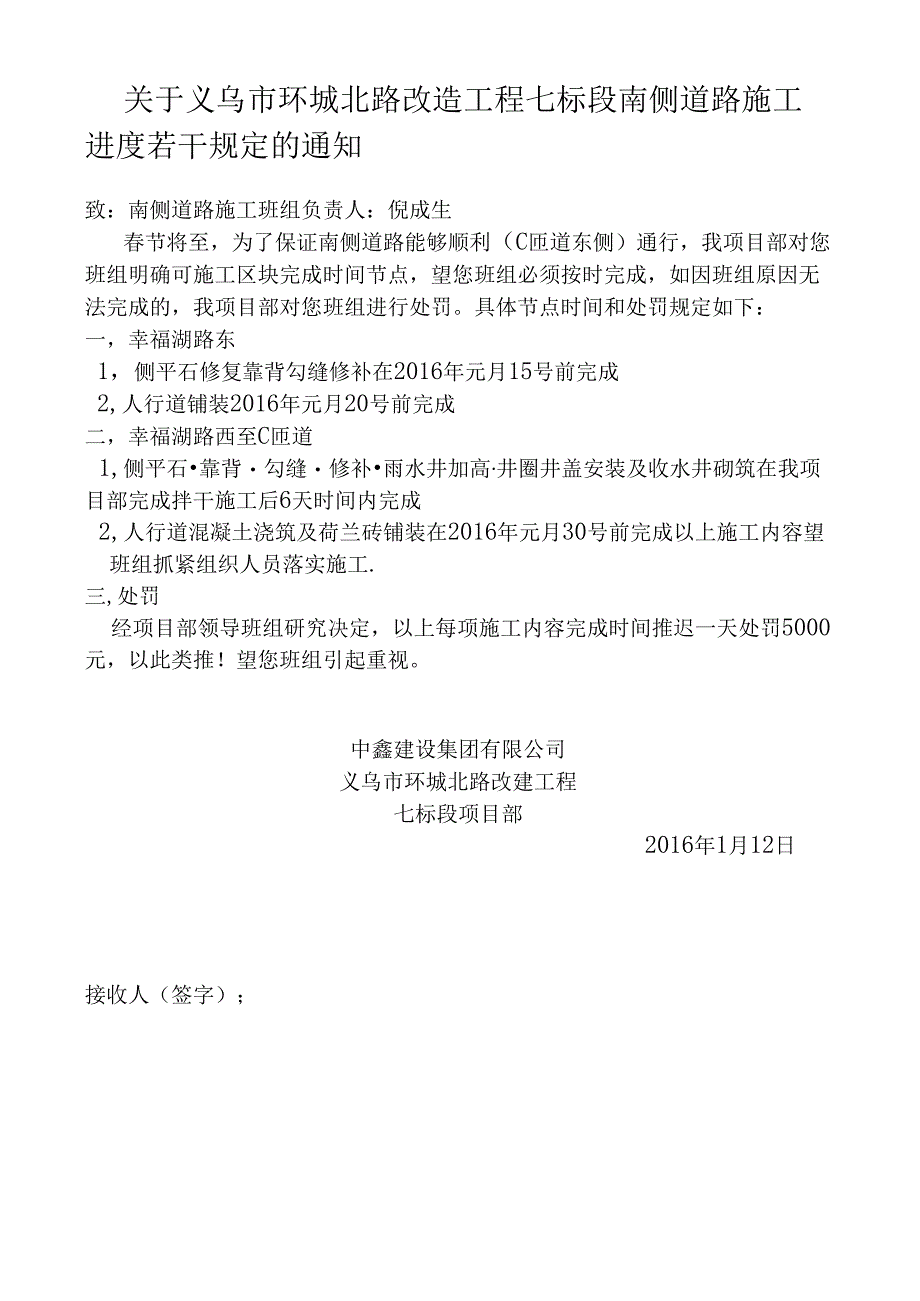

关于义乌市环城北路改造工程七标段南侧道路施工进度若干规定的通知致:南侧道路施工班组负责人:倪成生春节将至,为了保证南侧道路能够顺利(C匝道东侧)通行,我项目部对您班组明确可施工区块完成时间节点,望您班组必须按时完成,如因班组原因无法完成的,我项目部对您班组进行处罚。具体节点时间和处罚规定如下:一,幸福湖路东1,侧平石修复靠背勾缝修补在2016年元月15号前完成2,人行道铺装2016年元月20号前完成二,幸福湖路西至C匝道1,侧平石靠背勾缝修补雨水井加高井圈井盖安装及收水井砌筑在我项目部完成拌干施工后6天时间内完成2,人行道混凝土浇筑及荷兰砖铺装在2016年元月30号前完成以上施工内容望班组抓紧组织人员落实施工.三,处罚经项目部领导班组研究决定,以上每项施工内容完成时间推迟一天处罚5000元,以此类推!望您班组引起重视。中鑫建设集团有限公司义乌市环城北路改建工程七标段项目部2016年1月12日接收人(签字);
