资源描述

《华能徐州铜山风电集电线路工程日报(2.18).docx》由会员分享,可在线阅读,更多相关《华能徐州铜山风电集电线路工程日报(2.18).docx(5页珍藏版)》请在第壹文秘上搜索。

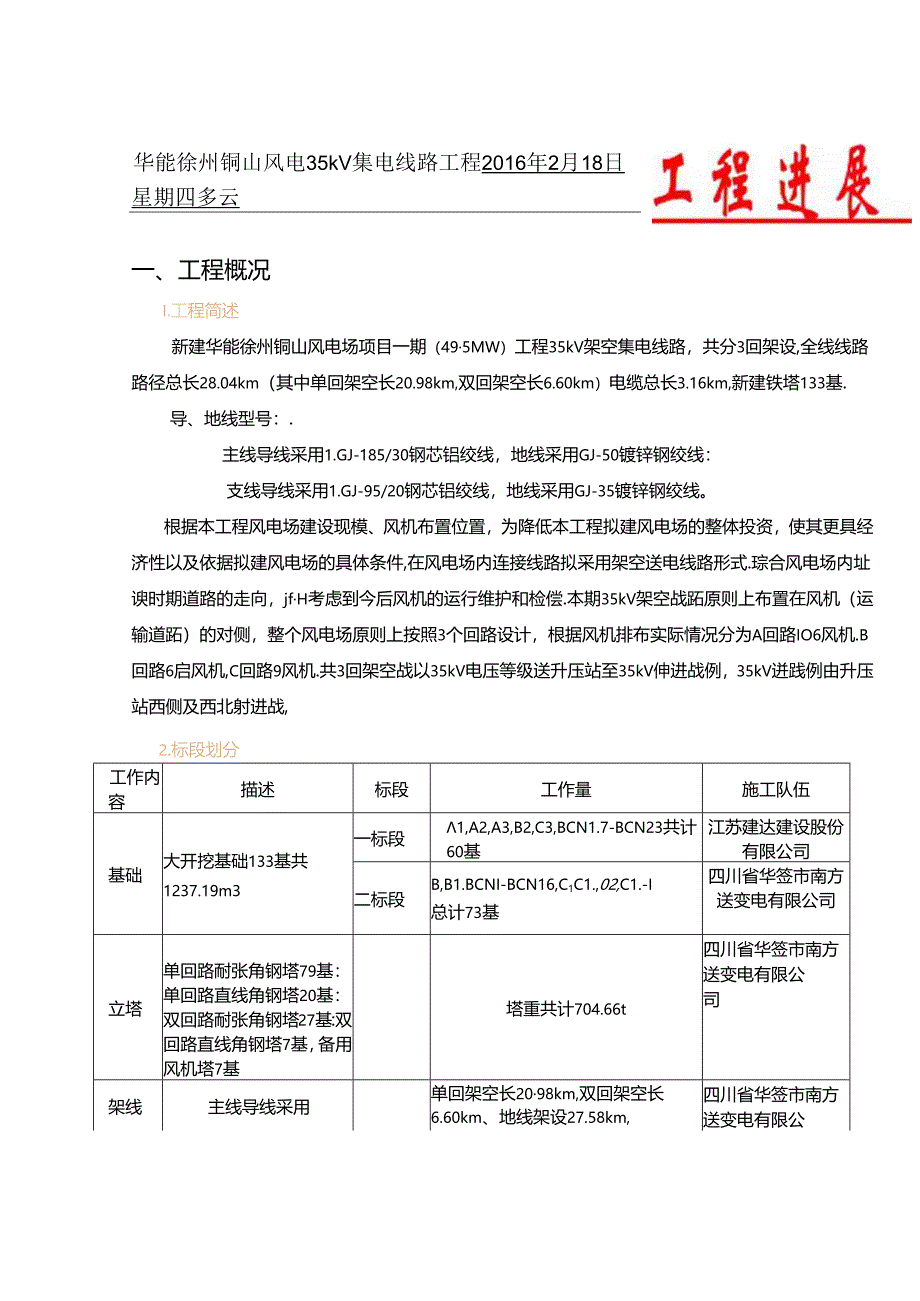

1、华能徐州铜山风电35kV集电线路工程2016年2月18日星期四多云一、工程概况I.工程简述新建华能徐州铜山风电场项目一期(495MW)工程35kV架空集电线路,共分3回架设,全线线路路径总长28.04km(其中单回架空长20.98km,双回架空长6.60km)电缆总长3.16km,新建铁塔133基.导、地线型号:.主线导线采用1.GJ-185/30钢芯铝绞线,地线采用GJ-50镀锌钢绞线:支线导线采用1.GJ-95/20钢芯铝绞线,地线采用GJ-35镀锌钢绞线。根据本工程风电场建设现模、风机布置位置,为降低本工程拟建风电场的整体投资,使其更具经济性以及依据拟建风电场的具体条件,在风电场内连接线

2、路拟采用架空送电线路形式.琮合风电场内址谀时期道路的走向,jfH考虑到今后风机的运行维护和检偿.本期35kV架空战跖原则上布置在风机(运输道跖)的对侧,整个风电场原则上按照3个回路设计,根据风机排布实际情况分为A回路IO6风机.B回路6启风机,C回路9风机.共3回架空战以35kV电压等级送升压站至35kV伸进战例,35kV迸践例由升压站西侧及西北射进战,2.标段划分工作内容描述标段工作量施工队伍基础大开挖基础133基共1237.19m3一标段1,A2,A3,B2,C3,BCN1.7-BCN23共计60基江苏建达建设股份有限公司二标段B,B1.BCNI-BCN16,C1C1.,02,C1.-I总

3、计73基四川省华签市南方送变电有限公司立塔单回路耐张角钢塔79基:单回路直线角钢塔20基:双回路耐张角钢塔27基:双回路直线角钢塔7基,备用风机塔7基塔重共计704.66t四川省华签市南方送变电有限公司架线主线导线采用单回架空长2098km,双回架空长6.60km、地线架设27.58km,四川省华签市南方送变电有限公1.GJ-185/30钢芯铝绞线,地线采用GJ-50镀锌钢绞线:支线导线采用1.GJ-95/20钢芯铝绞线,地线采用GJ-35镀锌钢绞线,架空线路长度27.58km.光缆27.58km,司电缆安装电缆敷设3.16公里电缆敷设工16公里、电缆终端接头制作66组力:州石钢木建筑有限公司

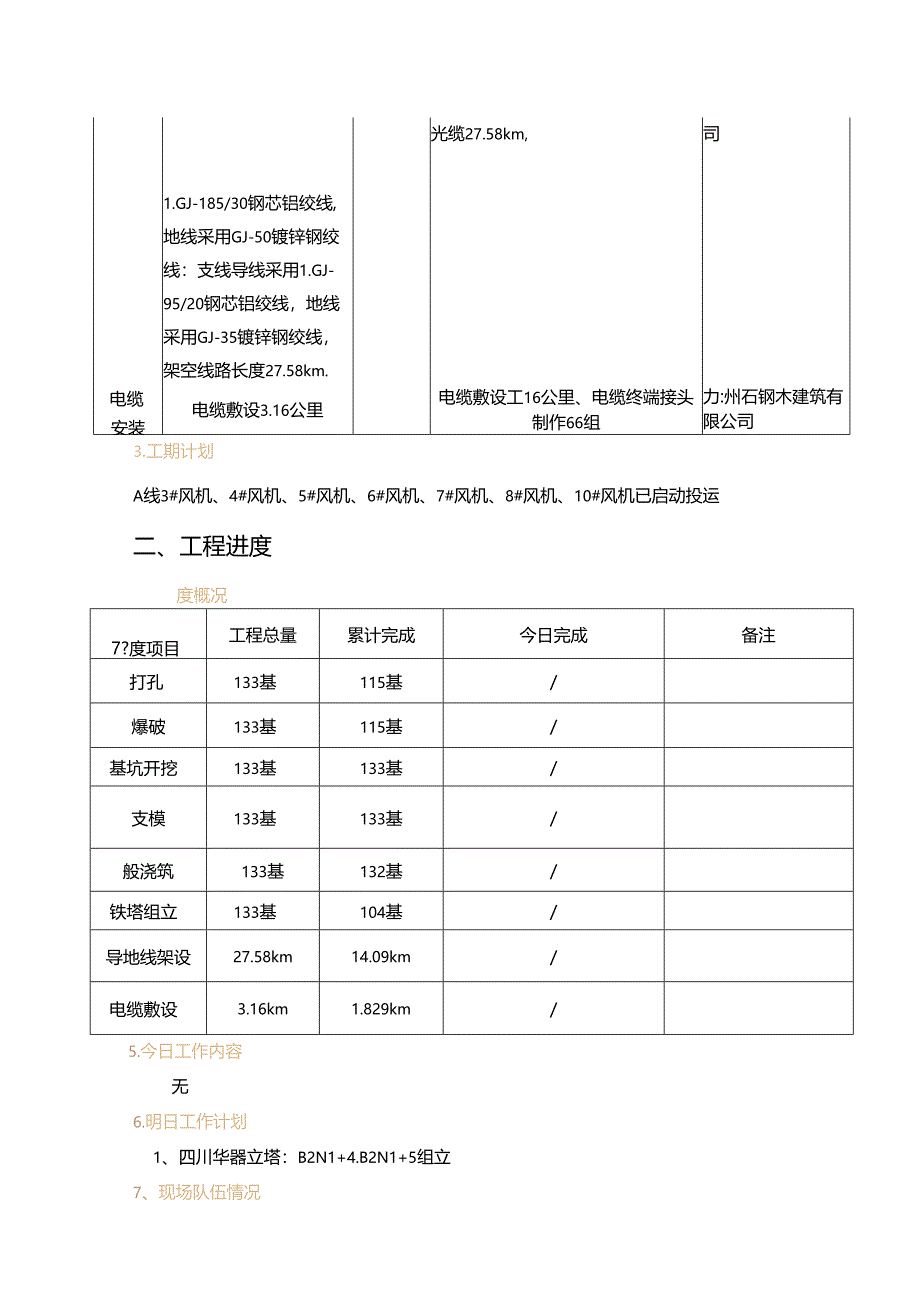

4、3.工期计划A线3#风机、4#风机、5#风机、6#风机、7#风机、8#风机、10#风机已启动投运二、工程进度度概况7?度项目工程总量累计完成今日完成备注打孔133基115基/爆破133基115基/基坑开挖133基133基/支模133基133基/般浇筑133基132基/铁塔组立133基104基/导地线架设27.58km14.09km/电缆敷设3.16km1.829km/5.今日工作内容无6.明日工作计划1、四川华器立塔:B2N1+4.B2N1+5组立7、现场队伍情况三、物资管理无四、施工管理1、劳动力配备基础施工:四川华签立塔:3个班组共30人2、施工质员管理:无3、施工安全管理:无五、存在问题

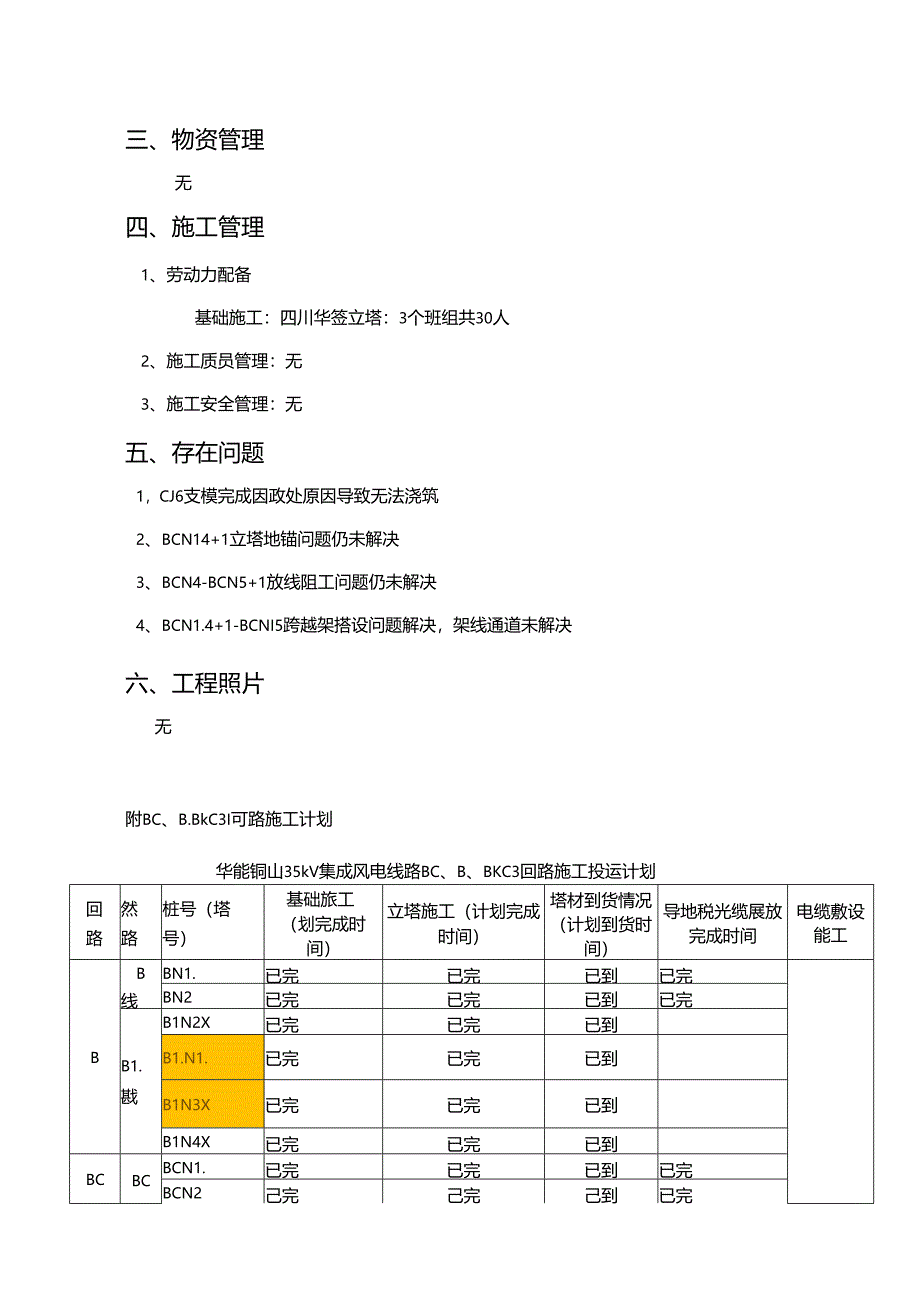

5、1,CJ6支模完成因政处原因导致无法浇筑2、BCN14+1立塔地锚问题仍未解决3、BCN4-BCN5+1放线阻工问题仍未解决4、BCN1.4+1-BCNI5跨越架搭设问题解决,架线通道未解决六、工程照片无附BC、B.BkC3I可路施工计划华能铜山35kV集成风电线路BC、B、BKC3回路施工投运计划回路然路桩号(塔号)基础旅工(划完成时间)立塔施工(计划完成时间)塔材到货情况(计划到货时间)导地税光缆展放完成时间电缆敷设能工BB线BN1.已完已完已到已完BN2已完已完已到已完B1.戡B1N2X已完已完已到B1.N1.已完已完已到B1N3X已完已完已到B1N4X已完已完已到BCBC线BCN1.已

6、完已完已到已完BCN2己完己完己到已完BCN3已完已完已到已完BCN4已完已完已到看停BCN5已完已完已到暂停BCN5+I己完己完己到窜停BCN6已完已完已到已完BCN6”已完已完已到已完BCN7已完已完已到已完BCN8己完己完己到已完BCN9已先已完已到已完BCN1.O已完已完已到已完BCN1.1.已完已完已到已完BCN12X己完己完己到已完BCN13X己完己完已到已完BCNMX已完已完已到已完BCN14X+1已完m已到BCN15X已完已完已到IO16X己完己完己到BCN17X已先己完已到已完BCN1.7X+1已完已完已到已完BCN18已完已完已到已完BCN19己完己完已到已完BCN20已完已完己到已完BCN21已先已完己到已完BCN22已完已完已到已完BCN23已完已完已到C回线C3线C3N1己完己完己到己完C3N2己先已完已到已完仁;、:;已完已完已到已完C3N4已完已完已到已完C3N5X己完己完己到己完人6已先已完已到已完C3N7已完已完已到本段涉及13#、1、15.16#.17#、计6台风机并网

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
