建筑施工防汛救援预案.docx

上传人:p** 文档编号:1182456 上传时间:2024-09-20 格式:DOCX 页数:13 大小:20.88KB
下载 相关 举报
建筑施工防汛救援预案.docx_第1页
第1页 / 共13页
建筑施工防汛救援预案.docx_第2页
第2页 / 共13页
建筑施工防汛救援预案.docx_第3页
第3页 / 共13页
建筑施工防汛救援预案.docx_第4页
第4页 / 共13页
建筑施工防汛救援预案.docx_第5页
第5页 / 共13页
建筑施工防汛救援预案.docx_第6页
第6页 / 共13页
建筑施工防汛救援预案.docx_第7页
第7页 / 共13页
建筑施工防汛救援预案.docx_第8页
第8页 / 共13页
建筑施工防汛救援预案.docx_第9页
第9页 / 共13页
建筑施工防汛救援预案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑施工防汛救援预案.docx》由会员分享,可在线阅读,更多相关《建筑施工防汛救援预案.docx(13页珍藏版)》请在第壹文秘上搜索。

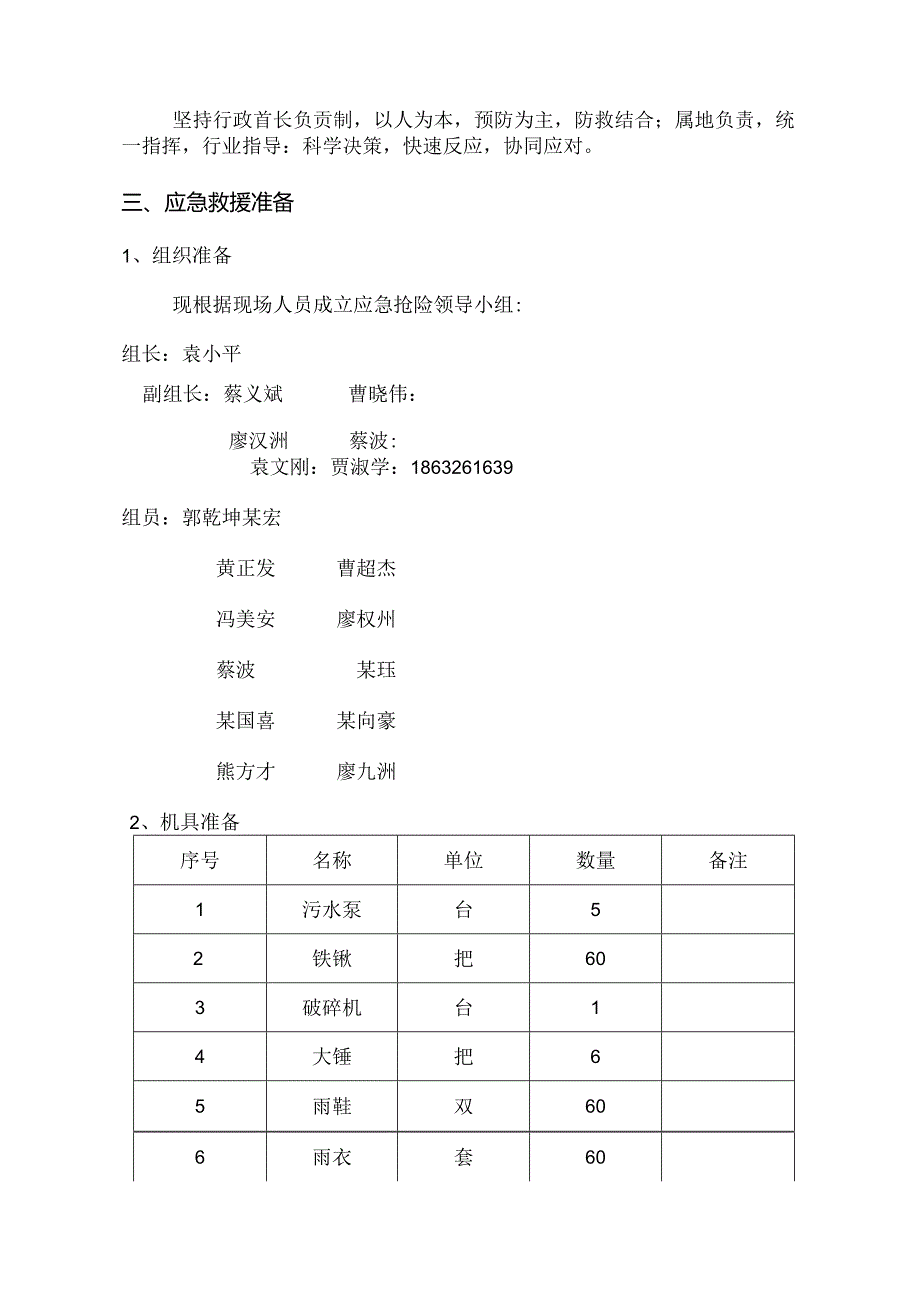

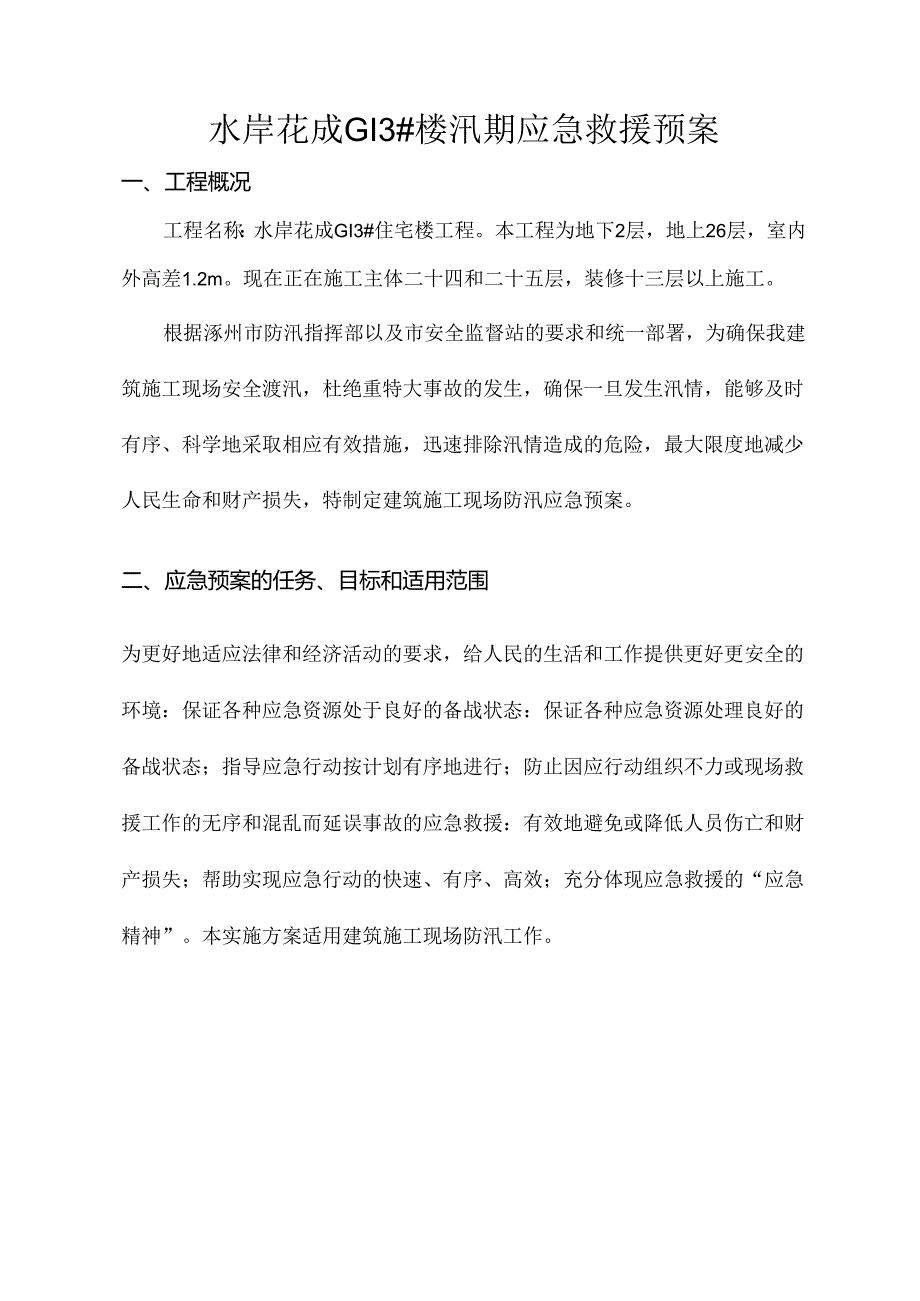

1、水岸花成GI3#楼汛期应急救援预案一、工程概况工程名称:水岸花成GI3#住宅楼工程。本工程为地下2层,地上26层,室内外高差1.2m。现在正在施工主体二十四和二十五层,装修十三层以上施工。根据涿州市防汛指挥部以及市安全监督站的要求和统一部署,为确保我建筑施工现场安全渡汛,杜绝重特大事故的发生,确保一旦发生汛情,能够及时有序、科学地采取相应有效措施,迅速排除汛情造成的危险,最大限度地减少人民生命和财产损失,特制定建筑施工现场防汛应急预案。二、应急预案的任务、目标和适用范围为更好地适应法律和经济活动的要求,给人民的生活和工作提供更好更安全的环境:保证各种应急资源处于良好的备战状态:保证各种应急资源

2、处理良好的备战状态;指导应急行动按计划有序地进行;防止因应行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援:有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。本实施方案适用建筑施工现场防汛工作。坚持行政首长负贡制,以人为本,预防为主,防救结合;属地负责,统一指挥,行业指导:科学决策,快速反应,协同应对。三、应急救援准备1、组织准备现根据现场人员成立应急抢险领导小组:组长:袁小平副组长:蔡义斌曹晓伟:廖汉洲蔡波:袁文刚:贾淑学:1863261639组员:郭乾坤某宏黄正发曹超杰冯美安廖权州蔡波某珏某国喜某向豪熊方才廖九洲2、机具准备序

3、号名称单位数量备注1污水泵台52铁锹把603破碎机台14大锤把65雨鞋双606雨衣套607编织袋个10008照明灯霞109塑料布平米100010手推车辆611绝手套副6012对讲机个103、现场和其他准备工作(1)、雨季施工前,整理施工现场,对于现场施工、运输破坏的现场排水坡度应重新整好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施,确保排水设备完好,以保证暴雨后能在较短的时间排出积水。(2)、施工现场道路做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。雨水有组织排入市政雨水管,防止地表水向土层渗漏影响边坡稳定。(3)、检查模板堆放场地,保证堆放场地高于场地地面,钢筋堆放场地

4、应进行夯实,并高于现场地面,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。检查施工现场水泥库、料具库,加工棚等的防水情况,保证场内棚库不渗漏。(4)、检查现场各种机具、设备的防雨设施,保备机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置地面上,避免下雨时受淹。漏点接地保护装置应灵敏有效,雨季施工前检杳线路的绝缘情况,做好记录,雨施期间定期检查。(5)、做好天气预报的收听,随时掌握天气情况,提前做好各项防范工作。准备好防汛人员与物资,汛期安排防汛人员实行24小时值班制度,加强施工现场的巡查力度,发现隐情,立刻与防汛小组取得联系o(6)、施工期间,如雨中雨或大雨,防汛领导小组应立刻安排防汛工作人

5、员15-20名检查施工现场排水通道是否畅通,并用配备好的水泵将坑内积水及时排入市政管内,随时做好防汛排水准备,进行轮流值班,检查汛情,保证施工的质量与安全:如遇暴雨或特大暴雨。防汛领导小组应立刻安排防汛人员20-40名进行现场排水,在排水沟槽外侧设置挡土墙,防止雨水向场外两侧扩散,将大量雨水控制在防汛范围之内并将其引入泄洪渠道。四、现场情况及逃生救援路线本工程位于小区的西南角,西边和卜二号楼相接,北和十四号楼临近,东边和十五号楼相邻,由于十五号楼现正处于基坑打桩完成阶段,基坑的深度较深,所以在预期到来的时候,基坑的边缘严禁堆放一切材料,并在基坑边缘做好警示牌,让现场施工人远离基坑边缘2米以上。

6、南侧的生活区现已经拆除完毕,由于地势较低,工地的排水就宜接向工地的南边排放,办公区的雨水也随工地排水方向:在大雨或洪水到来之时,生活区的人员疏散原则是地理位置高的的方,如向十三号楼的上面疏散或者宜接向十二号楼内逃生,为保证人员有条不乱的逃生,委派:熊方才廖九洲进行次序维持。当出现意外情况发生时,如大雨较大、雨水较大时出现人员受伤时,救援抢救路线为,从十二号楼的西侧道路直接走小区内通过,宜接进行救援;如果雨水不太大可以考虑宜接从十五号楼的南侧道路直接到107国道上进行救援。五、各个救援小组的责任及分工救援总指挥:袁小平现场救援总指挥:蔡义斌临时抢救小组:曹晓伟:廖汉洲伤员转移小组:郭乾坤某宏黄正

7、发曹超杰运输救援小组:蔡波某珏现场次序维持小组:冯美安廖权州某国喜某向豪信息收集小组:熊方才廖九洲后勤保障小组:许明松:华华东:186312337451善后处理小组:袁文刚:贾淑学:1863261639六、应急响应1、IV级应急响应各工地防汛指挥机构已建立,防汛预案已制定,责任已分解落实,防汛物资已准备齐全。建筑工地的临时办公用房、民工宿舍、食堂、厕所等所有临时设施必须加固。工地的脚手架等各类附着物、悬挂物的拉结点、紧固点必须连接牢固,脚手架上严禁堆物,钢管脚手架防宙措施nj靠,竹笆片绑扎牢1.1o架空线路的电杆、支架等必须进行加固,埋地线路的电缆沟等四周排水措施必须可靠,防止漏电伤人。顶层作

8、业的脚手板、木模板、各种临时堆放的施工材料及施工垃圾等需加固清理,防止大风吹落伤人。必须将塔吊回转机构的制动器完全松开,确保塔臂能自由旋转,如因场地限制,起重臂可能会碰触周围建筑或其他物件时,应将起重臂调整到顺风向,并采用钢丝绳将其固定,但不得固定在树木、电杆或堆放构件等物体上。塔臂的避雷装置必须确保完好有效,塔吊电源必须切断。塔身螺栓必须进行全部紧固,塔身附着装置应全面检查,确保无松动、无开焊、无变形。各市点位置应加强值班制度,通信联络保持畅通,及时掌握风情汛情变化。2、HI级应急响应蓝色预警期的工作指导措施全部完成。市建管处向全市在建工地发出停工通知,所有在建项目工地按规定时间停止施工。施

9、工现场临建设施等危房居住人员必须全部撤离到安全场所,在建工程内严禁住人。在建工地,按照“谁承建、谁负责”的原则,做好人员转移工作。施工现场临时用电电源必须切断,机械设备应放置到安全防雨的位置,并将施工电梯吊笼、井架的吊篮降到底部,施工吊篮应放置到地面上。刚砌砖墙、模板工程需及时加固,深基坑开挖周边支护加固,防止坍塌。实行24小时值班,值班人员到岗到位,通信联络确保畅通,及时掌握风情汛情变化。3、H级应急响应黄色预警期工作指导措施全部落实。实行24小时不间断值班,重点岗位人员到岗到位,保持通信畅通,密切注视介风动向,及时落实应对措施。应急机动救灾分队组成人员处于待命状态,参与抢险救灾的设施设备工

10、具全部落实,并检查完毕。4、I级应急响应橙色预警期工作指导措施全部落实完成。单位人员全部到岗到位。应急处理队伍处于临战状态。七、应急保障1、应急保障运用短信平台,及时向局属各单位、各施工企业发布防汛防台预警信息,根据媒体发布的台风、暴雨等气象灾害预警信息,及时做好工地防汛防台工作。各单位应按职责和预案要求,组织相应的救援力量,落实和配备好防汛防台物资和设备,确保本单位的应急抢险工作。对进入预案分级范围的汛情、台风,各单位防汛防台机构实行24小时值班制度,并根据不同情况启动相关应急程序。保持通讯畅通,及时报送相关信息。发生险情,迅速调集抢险人员和机械设备,立即投入抢险工作。必要时与消防部门协作抢

11、险,请求公安部门配合,组织疏散群众,维持现场秩序。出现伤员立即与急救中心和就近医院联系,请求出动急救车辆并做好急救准备,确保伤员得到及时救治。各建筑、市政施工及相关单位要积极参与抢险救援工作,服从指挥,密切配合,协同作战,保证抢险救援工作顺利进行。2、救灾力量调集抢险队员配备手电、安全帽、雨衣、雨鞋、工具等抢险用品。加强对防汛防灾物资的管理、维护和使用,切实做到防汛物资定点存放,专人负责,储备充足,机具设备性能完好,能随时保障调配使用。特殊情况下市住建局对抢险车辆进行统一调度。3、应急终结在市气象台发出解除警报后,应急处置即行自动终结。在恢熨施工前,各工地应做好检查修复工作,在各项设施检查加固

12、并验收合格后方可恢熨施工。预警解除后,各单位应认真总结经验,吸取教训,改进工作,完善预案。本预案自印发之日起实施。八、安全保证措施1、雨季前对于临建房屋、遮雨棚等应进行检查和维修,防止漏雨、漏电和其他不安全因素存在。2、电气设备要有可靠接地措施,现场的电缆线胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。3、现场临时电源应进行全面检查,对各种线路应检查是否符合安全操作规程要求,反普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。4、雨季施工期间按照有关要求,应建立以项目经理为负责人的抗洪防汛指挥部详见防洪领导小组名单,组织精干的抗洪抢险队伍,讯期内主要领导应执行轮流值

13、班制,发现险情立即指挥抢险并上报。5、工作要求相关人员必须服从统一指挥,整体配合,协同作战,有条不紊,忙而不乱。必须保证遇到突发事件时各项救援工作正常进行。个应急小组成员必须落实到人,各司其职,熟练掌握防护技能。附表I汛期应急救援值班表值班时间值班成员星期一蔡义斌曹晓伟星期二郭乾坤徐明松星期三曹超杰冯美安星期四廖权州廖九洲星期五某珏某向豪星期六能方才郭乾坤星期日某向豪某国喜水岸花成G1.3#楼汛期应急救援预案编制人,审核人:审批人,安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电

14、器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
