资源描述

《抗震设防方案.docx》由会员分享,可在线阅读,更多相关《抗震设防方案.docx(27页珍藏版)》请在第壹文秘上搜索。

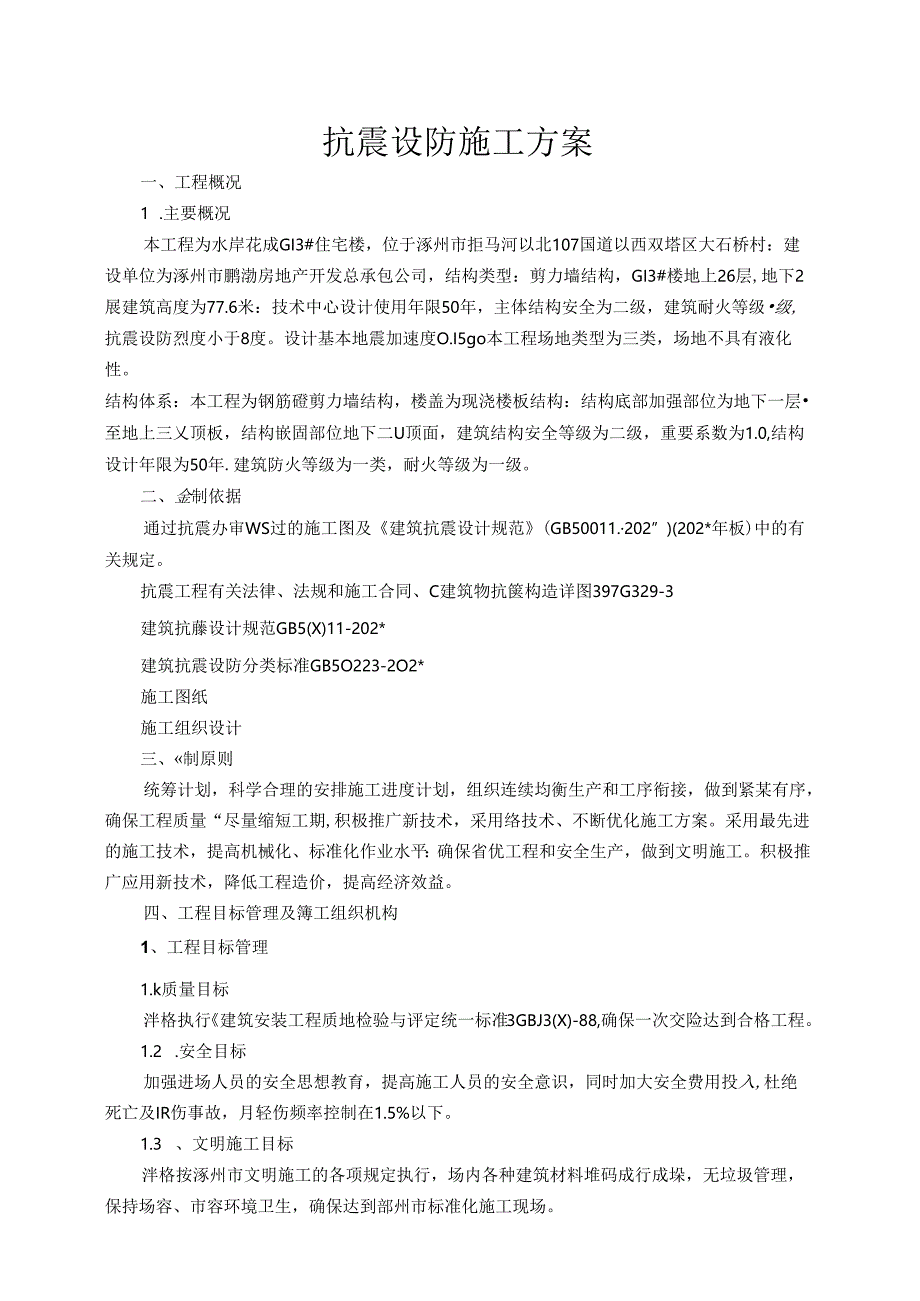

1、抗震设防施工方案一、工程概况1 .主要概况本工程为水岸花成GI3#住宅楼,位于涿州市拒马河以北107国道以西双塔区大石桥村:建设单位为涿州市鹏渤房地产开发总承包公司,结构类型:剪力墙结构,GI3#楼地上26层,地下2展建筑高度为77.6米:技术中心设计使用年限50年,主体结构安全为二级,建筑耐火等级级,抗震设防烈度小于8度。设计基本地震加速度O.I5go本工程场地类型为三类,场地不具有液化性。结构体系:本工程为钢筋磴剪力墙结构,楼盖为现浇楼板结构:结构底部加强部位为地下一层至地上三乂顶板,结构嵌固部位地下二U顶面,建筑结构安全等级为二级,重要系数为1.0,结构设计年限为50年.建筑防火等级为一

2、类,耐火等级为一级。二、金制依据通过抗震办审WS过的施工图及建筑抗震设计规范(GB50011.202”)(202*年板)中的有关规定。抗震工程有关法律、法规和施工合同、C建筑物抗箧构造详图397G329-3建筑抗藤设计规范GB5(X)11-202*建筑抗震设防分类标准GB5O223-2O2*施工图纸施工组织设计三、制原则统筹计划,科学合理的安排施工进度计划,组织连续均衡生产和工序衔接,做到紧某有序,确保工程质量“尽量缩短工期,积极推广新技术,采用络技术、不断优化施工方案。采用最先进的施工技术,提高机械化、标准化作业水平:确保省优工程和安全生产,做到文明施工。积极推广应用新技术,降低工程造价,提

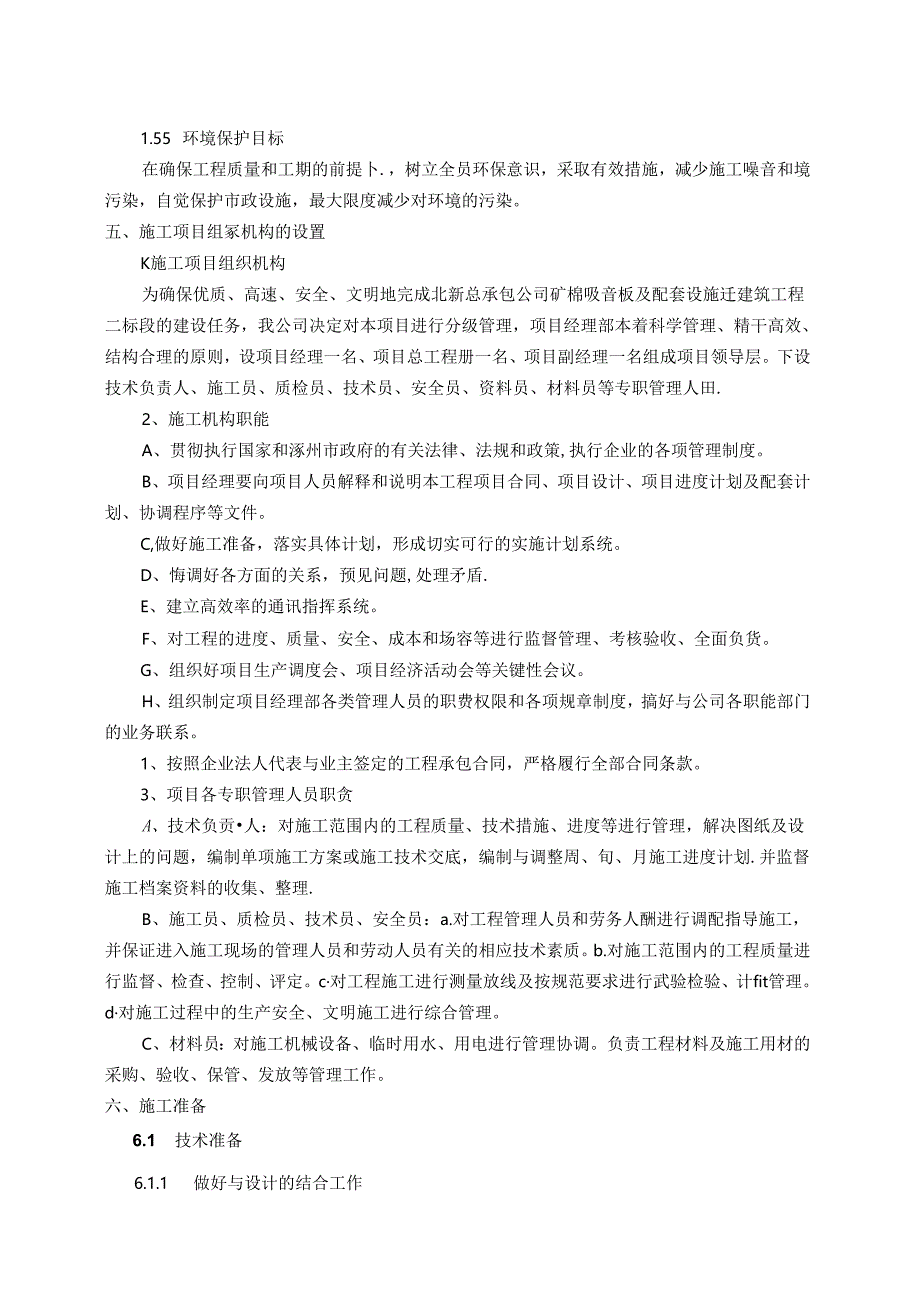

3、高经济效益。四、工程目标管理及簿工组织机构1、工程目标管理1.k质量目标泮格执行建筑安装工程质地检验与评定统一标准3GBJ3(X)-88,确保一次交险达到合格工程。1.2 .安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及IR伤事故,月轻伤频率控制在1.5%以下。1.3 、文明施工目标泮格按涿州市文明施工的各项规定执行,场内各种建筑材料堆码成行成垛,无垃圾管理,保持场容、市容环境卫生,确保达到部州市标准化施工现场。1.55 环境保护目标在确保工程质量和工期的前提卜.,树立全员环保意识,采取有效措施,减少施工噪音和境污染,自觉保护市政设施,最大限度减少

4、对环境的污染。五、施工项目组冢机构的设置K施工项目组织机构为确保优质、高速、安全、文明地完成北新总承包公司矿棉吸音板及配套设施迁建筑工程二标段的建设任务,我公司决定对本项目进行分级管理,项目经理部本着科学管理、精干高效、结构合理的原则,设项目经理一名、项目总工程册一名、项目副经理一名组成项目领导层。下设技术负责人、施工员、质检员、技术员、安全员、资料员、材料员等专职管理人田.2、施工机构职能A、贯彻执行国家和涿州市政府的有关法律、法规和政策,执行企业的各项管理制度。B、项目经理要向项目人员解释和说明本工程项目合同、项目设计、项目进度计划及配套计划、协调程序等文件。C,做好施工准备,落实具体计划

5、,形成切实可行的实施计划系统。D、悔调好各方面的关系,预见问题,处理矛盾.E、建立高效率的通讯指挥系统。F、对工程的进度、质量、安全、成本和场容等进行监督管理、考核验收、全面负货。G、组织好项目生产调度会、项目经济活动会等关键性会议。H、组织制定项目经理部各类管理人员的职费权限和各项规章制度,搞好与公司各职能部门的业务联系。1、按照企业法人代表与业主签定的工程承包合同,严格履行全部合同条款。3、项目各专职管理人员职贪A、技术负贡人:对施工范围内的工程质量、技术措施、进度等进行管理,解决图纸及设计上的问题,编制单项施工方案或施工技术交底,编制与调整周、旬、月施工进度计划.并监督施工档案资料的收集

6、、整理.B、施工员、质检员、技术员、安全员:a.对工程管理人员和劳务人酬进行调配指导施工,并保证进入施工现场的管理人员和劳动人员有关的相应技术素质。b.对施工范围内的工程质量进行监督、检查、控制、评定。c对工程施工进行测量放线及按规范要求进行武验检验、计fit管理。d对施工过程中的生产安全、文明施工进行综合管理。C、材料员:对施工机械设备、临时用水、用电进行管理协调。负责工程材料及施工用材的采购、验收、保管、发放等管理工作。六、施工准备6.1 技术准备6.1.1 做好与设计的结合工作由项目部技术部门组织相关人员认或学习图纸,并进行自审、会审工作,以便正确无误地施工。通过学习,熟悉图纸内容,了解

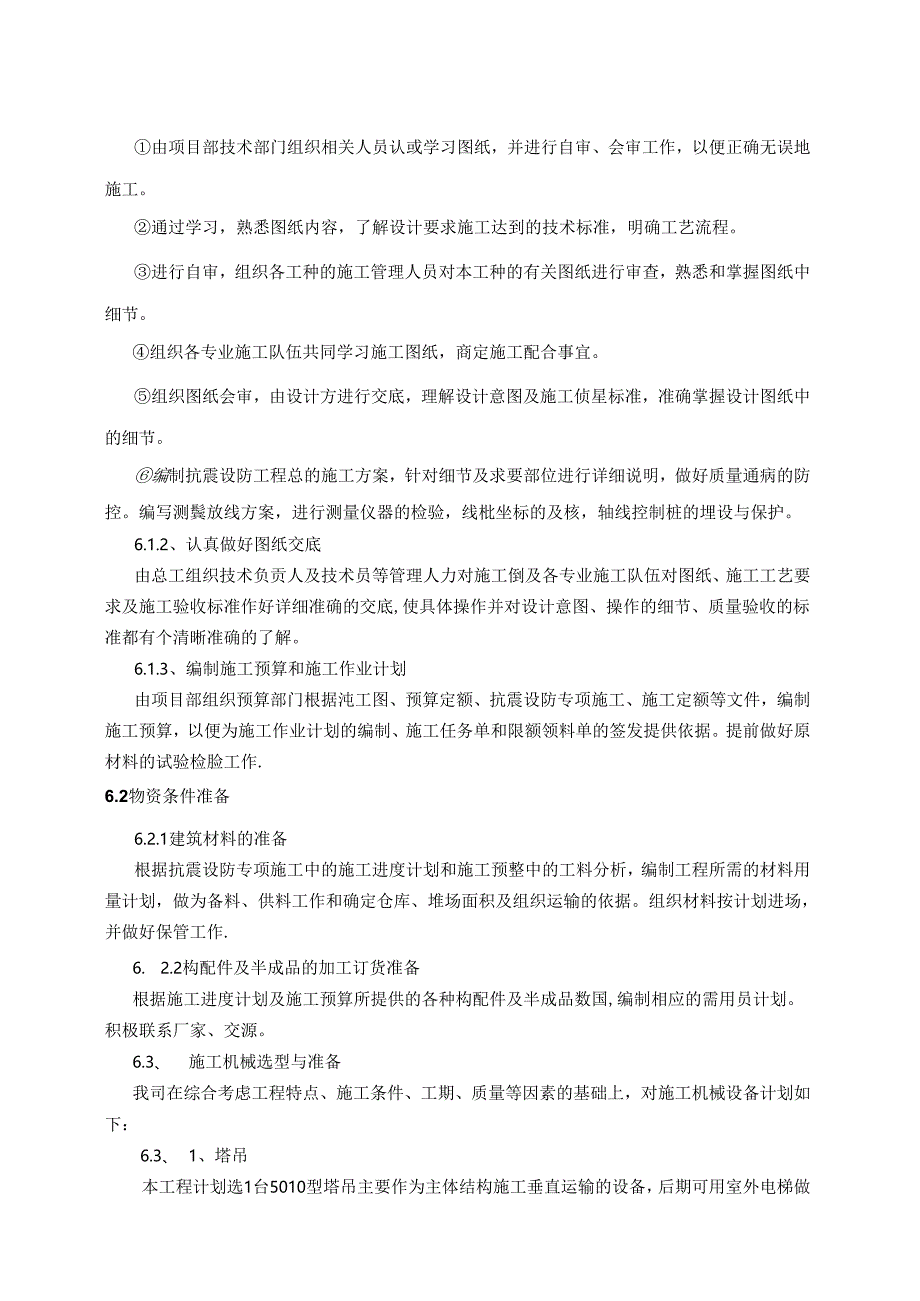

7、设计要求施工达到的技术标准,明确工艺流程。进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节。组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。组织图纸会审,由设计方进行交底,理解设计意图及施工侦星标准,准确掌握设计图纸中的细节。编制抗震设防工程总的施工方案,针对细节及求要部位进行详细说明,做好质量通病的防控。编写测鬓放线方案,进行测量仪器的检验,线枇坐标的及核,轴线控制桩的埋设与保护。6.1.2、认真做好图纸交底由总工组织技术负贡人及技术员等管理人力对施工倒及各专业施工队伍对图纸、施工工艺要求及施工验收标准作好详细准确的交底,使具体操作并对设计意图、操作的

8、细节、质量验收的标准都有个清晰准确的了解。6.1.3、编制施工预算和施工作业计划由项目部组织预算部门根据沌工图、预算定额、抗震设防专项施工、施工定额等文件,编制施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。提前做好原材料的试验检脸工作.6.2物资条件准备6.2.1建筑材料的准备根据抗震设防专项施工中的施工进度计划和施工预整中的工料分析,编制工程所需的材料用量计划,做为备料、供料工作和确定仓库、堆场面积及组织运输的依据。组织材料按计划进场,并做好保管工作.6. 2.2构配件及半成品的加工订货准备根据施工进度计划及施工预算所提供的各种构配件及半成品数国,编制相应的需用员

9、计划。积极联系厂家、交源。6.3、 施工机械选型与准备我司在综合考虑工程特点、施工条件、工期、质量等因素的基础上,对施工机械设备计划如下:6.3、 1、塔吊本工程计划选1台5010型塔吊主要作为主体结构施工垂直运输的设备,后期可用室外电梯做该工程的垂直运输。塔吊安装前将编制详细的塔吊基触及塔吊安装施工方案。6.4、 2、其它设备6.5、 机械:切断机、弯曲机、套丝机、切割机、电焊机等。6.6、 机械:圆盘锯、电钻等.以及其它工具及机械并且施工机具就位后应进行试运转,并做好维护、保养工作。6.4、 人员准备1、施工管理人员迅速到位开展各项准备工作。2、落实各队伍并按临时设施工程和嵯础工程的需要分

10、批进场.做好上岗前的技术培训和安全三级教育.3、材料及机械设备配备周转材料及工程所需机具、设备等按计划落实,组织进场,并堆放在施工平面布置图指定处6.5、 现场准备现场准备工作包括以F内容:1、根据业主提供的坐标点设置工程测量控制。6.6、 基础施工及安装。6.7、 平面图设置将水、电引至各施工点。6.8、 区域临时围墙及大门的设置.6.9、 临时设施搭设及施工区域内部分场地、道路的硬化。七、抗震的重要部位及要求7.1、 地基与基础根据涿州勘察设计研究院出具的G北新总承包公司建材股股份有取公司迁建工程岩十.工程勘察报告,承载地基特力U为粉匕地基采用素验CFG桩夏合地基处理。处理后地基承载力为f

11、ak2390KPa,符合建筑抗段设计规葩(GB50011-202*)(202*板)中的有关规定。7.2、 构造要求2.1 根据施工图相应的连接构造除注明者外,均按照IIG1.OI-I学混凝土结构施工平面整体表示方法制图规则和构造详图施工。2.2 混凝土保护层厚度碎保护层(从钢筋的夕、边缘笫起)碎强度C20C25C40碎强度环境类别一类一类a类二b类地下空外墙外(W35mm有柔性外防水楼板、墙(受力钢筋)20E15nn20E25mm楼板、墙(分布筋)21Onun柱(受力钢筋)3011u30mm30E35mm柱(箍筋)215mm梁(受力钢筋)30rm25mm3011m35m11梁(箍筋)215mm

12、构造柱2511m25m11基础底板4Omm1、 除应符合本表中的规定外、还不应小丁受力钢筋的直径,且箍筋的保护U厚度不应小15MU2、 钢筋的铺固长度,除图中注明行外,未注明的钢筋锚固长度及搭接长度见国家建筑标准设计图集113GIOI-I3、 现浇钢筋的楼板、屋面板楼板和昂面板表示方法均为平面整体表示方法,此方法制图规则及构造详图见国家建筑标准设计图集04G101-4,现浇钢筋碎楼板底的受力钢筋不得在路中搭接,在支座的锚固长度不应小F5d,且应伸至支座中心线。板的中间支座上部钢筋(负钢筋)两湍直钩的长度为板厚诚去负钢筋的保护层厚度:楼、屋面板板面支座的负筋,施工时严禁踩踏,以确保板面负筋的有效

13、高度。其在边缘支座的锚固长度为1.a见图一双向板的底部钢筋,对于一般楼板短卷钢筋置于卜排,长跨钢筋置于上排。现浇板分部筋的要求:现浇板未注明分部筋的按下表中要求设置。板序h100nmI00mmh120mm1.20mmh16011m160mtnh20011m单向板板底受力筋的分布筋6200661508620010200板顶扣筋的分62006620062008200楼板内的孔洞应预留,当涧尺寸不大300时,不另加钢筋,板内钢筋从洞边绕过,不得截断:当洞口尺寸大于300时且小于100o时,应在洞口边设置附加钢筋,除结构平面图中注明者外,每边附加钢筋为截面钢筋面积总和的一半,且不应小于2根12的三级钢

14、,短跨方向筋申入支座,长跨方向筋伸过洞口边,见图三图三布筋当板底与梁底平时,板的下部钢筋伸入梁内须湾折后置于梁内的下部纵向钢筋之上。除风道及工艺洞口外,板内其他设备制口当管道及管线安装完成后,用比板高一个等级的微膨胀碎浇筑,洞口边统预先甩出钢筋,板下做好支撑。楼板结构层内不能预埋水管,当孩埋其内管线时,应布置在板上下两排钢筋中间位置,当管线上部或卜.部无纲筋时,应另外增设钢筋片、4例00,片宽度为管线两WJ各250mm,管线不宜立体交叉穿越,住宅部分楼板板跨“2m时及屋面板顶无钢筋处另设6鸵00单层双向钢筋,与支座负筋搭接,搭接长度为25Om1.n“当板厚大于T60mm时,号中设置8f200双

15、向防裂上铁,并与板支座上铁搭接1.21a.200里隔墙支掾在现浇楼板时,楼板内底部沿墙方向增设加强筋,并锚固于两端的支座内,当板跨1500时增设2根三级钢12的钢筋,当板跨大于1500小于2500时增设3根三级钢12的钢筋,当板跨大于2500小于4200时增设3根三级钢14的钢筋,当板跨大于4200时增设3根三级钢16的钢筋。现浇挑檐,碎女儿墙,雨罩等外露结构位置12m时,应每附12m留置一条伸缩缝,缝宽为20mm.并用沥青麻丝填充.梁平面整体配筋图中未注明梁配筋及梁上山沿,具体详见楼层结构平面中节点。框架梁、连系梁顶部通长钢筋优先采用机械连接接头或焊接:梁纵向钢筋应均匀对称的布电在梁威面中心线两机械连接接头性能等为二级。当梁腹板高度450时,未表示腰筋的梁在梁的两侧面沿高度配置.纵向构造钢筋2根一:级钢12的钢筋,间距不大于200。悬挑梁由楼U梁或屋面梁延伸出去时,其配筋

展开阅读全文
