《室内楼地面隔声砂浆施工技术.docx》由会员分享,可在线阅读,更多相关《室内楼地面隔声砂浆施工技术.docx(3页珍藏版)》请在第壹文秘上搜索。

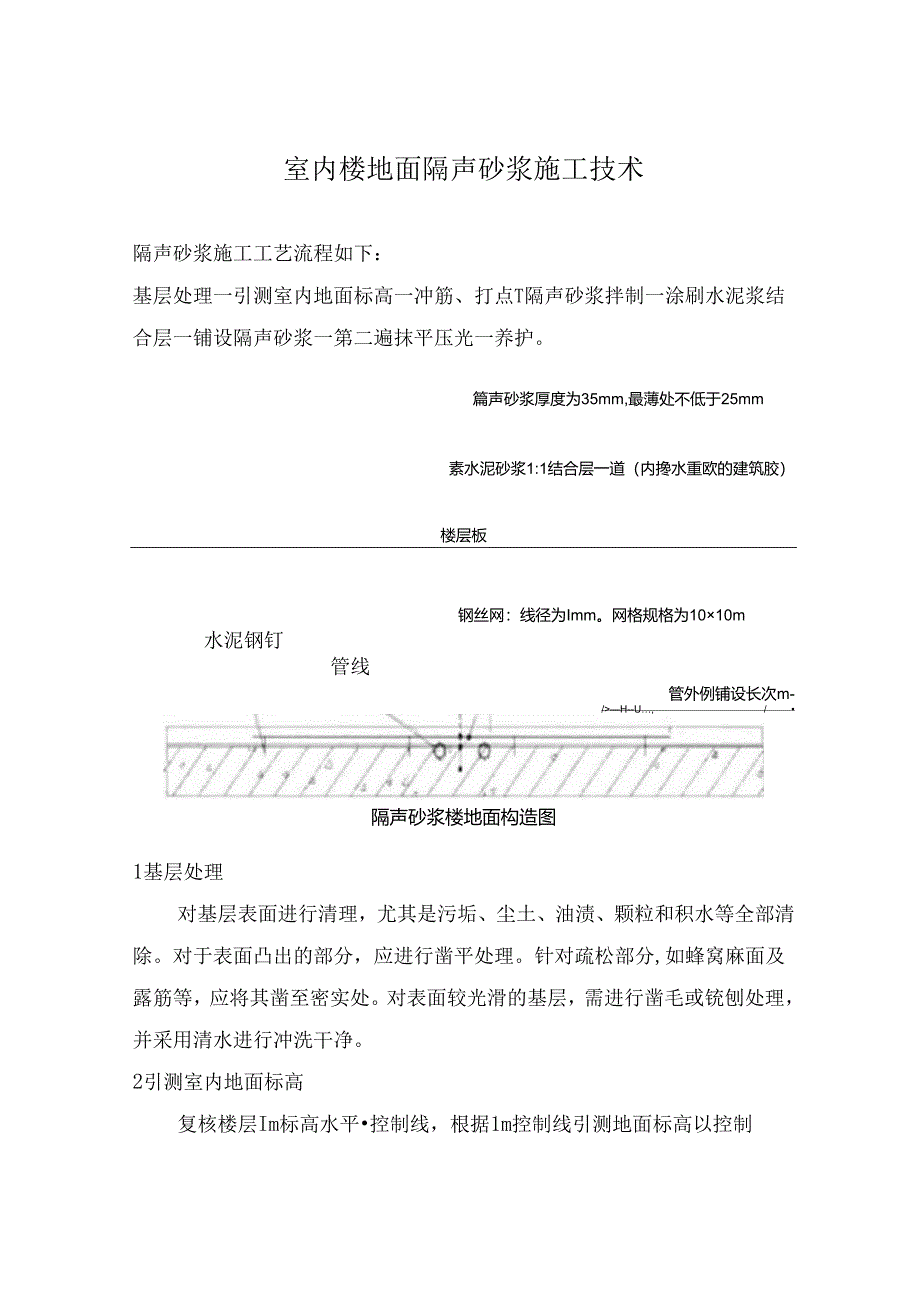

1、室内楼地面隔声砂浆施工技术隔声砂浆施工工艺流程如下:基层处理一引测室内地面标高一冲筋、打点T隔声砂浆拌制一涂刷水泥浆结合层一铺设隔声砂浆一第二遍抹平压光一养护。篇声砂浆厚度为35mm,最薄处不低于25mm素水泥砂浆1:1结合层一道(内搀水重欧的建筑胶)楼层板钢丝网:线径为Imm。网格规格为1010m水泥钢钉管线管外例铺设长次m-/H-U,/隔声砂浆楼地面构造图1基层处理对基层表面进行清理,尤其是污垢、尘土、油渍、颗粒和积水等全部清除。对于表面凸出的部分,应进行凿平处理。针对疏松部分,如蜂窝麻面及露筋等,应将其凿至密实处。对表面较光滑的基层,需进行凿毛或铳刨处理,并采用清水进行冲洗干净。2引测室

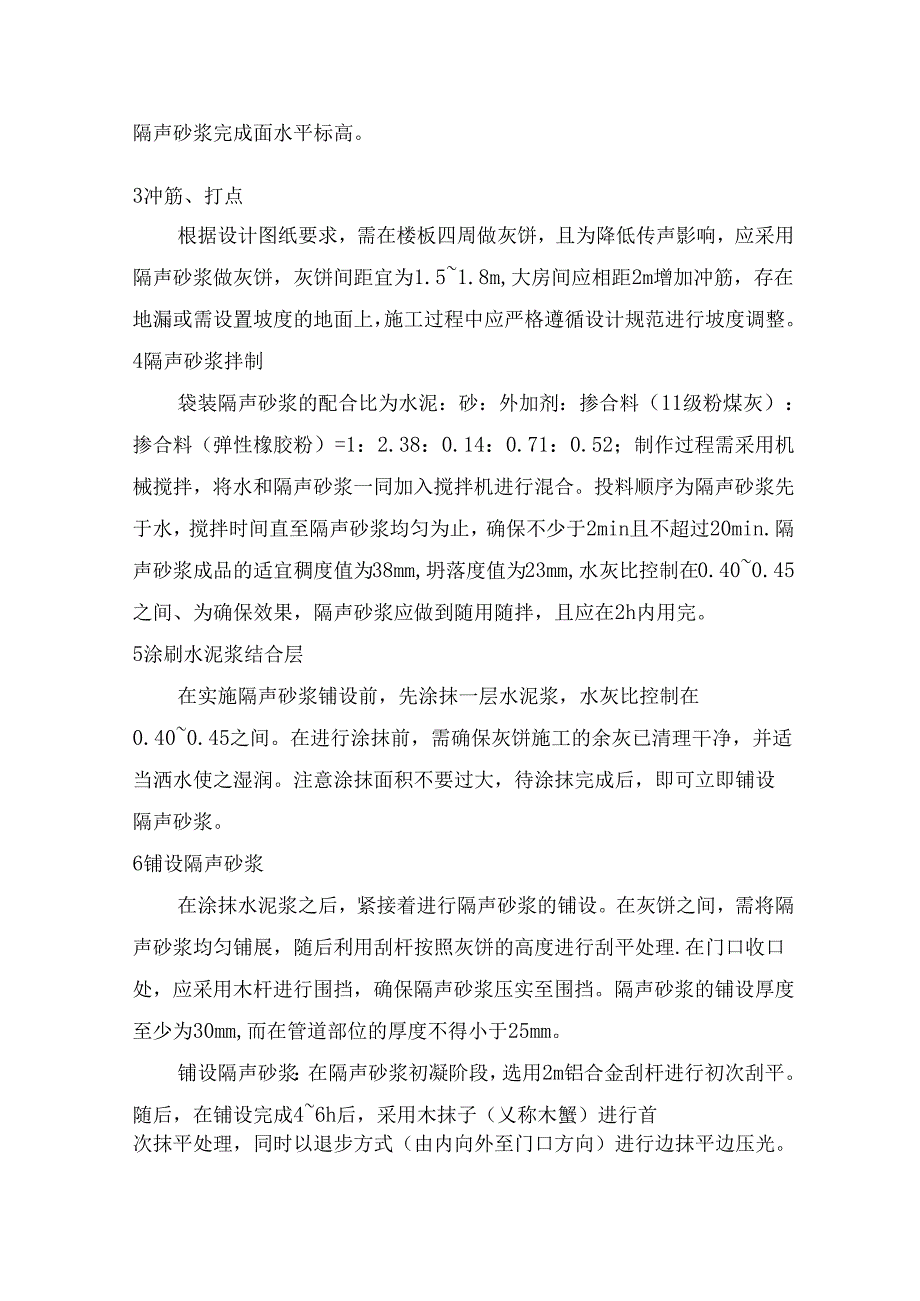

2、内地面标高复核楼层Im标高水平控制线,根据1m控制线引测地面标高以控制隔声砂浆完成面水平标高。3冲筋、打点根据设计图纸要求,需在楼板四周做灰饼,且为降低传声影响,应采用隔声砂浆做灰饼,灰饼间距宜为1.51.8m,大房间应相距2m增加冲筋,存在地漏或需设置坡度的地面上,施工过程中应严格遵循设计规范进行坡度调整。4隔声砂浆拌制袋装隔声砂浆的配合比为水泥:砂:外加剂:掺合料(11级粉煤灰):掺合料(弹性橡胶粉)=1:2.38:0.14:0.71:0.52;制作过程需采用机械搅拌,将水和隔声砂浆一同加入搅拌机进行混合。投料顺序为隔声砂浆先于水,搅拌时间直至隔声砂浆均匀为止,确保不少于2min且不超过2
3、0min.隔声砂浆成品的适宜稠度值为38mm,坍落度值为23mm,水灰比控制在0.400.45之间、为确保效果,隔声砂浆应做到随用随拌,且应在2h内用完。5涂刷水泥浆结合层在实施隔声砂浆铺设前,先涂抹一层水泥浆,水灰比控制在0.400.45之间。在进行涂抹前,需确保灰饼施工的余灰已清理干净,并适当洒水使之湿润。注意涂抹面积不要过大,待涂抹完成后,即可立即铺设隔声砂浆。6铺设隔声砂浆在涂抹水泥浆之后,紧接着进行隔声砂浆的铺设。在灰饼之间,需将隔声砂浆均匀铺展,随后利用刮杆按照灰饼的高度进行刮平处理.在门口收口处,应采用木杆进行围挡,确保隔声砂浆压实至围挡。隔声砂浆的铺设厚度至少为30mm,而在管
4、道部位的厚度不得小于25mm。铺设隔声砂浆:在隔声砂浆初凝阶段,选用2m铝合金刮杆进行初次刮平。随后,在铺设完成46h后,采用木抹子(乂称木蟹)进行首次抹平处理,同时以退步方式(由内向外至门口方向)进行边抹平边压光。7第二遍抹平压光在初步压平的水泥砂浆地面凝结至能承受人体重量,脚印痕迹明显但不卜.陷时,采用木抹子进行搓平压实。紧接着,使用铁抹子进行第二次压平,确保全面覆盖,使表面呈现出光泽。需要注意的是,压光过程应在水泥砂浆终凝前完成,一般而言,控制在78h内完成第二次压平和压光。8养护在完成隔声砂浆的铺设后,需等待其终凝固化,随后立即展开养护措施.在此过程中,务必注意避免对隔声砂浆表面采用强烈水流进行冲洗养护。采用喷雾养护法时,切勿在砂浆层上行走喷洒;间隔时间应保持在每天不少于3次,养护周期建议不低于7d。冬季施工室温不低于+5C。
