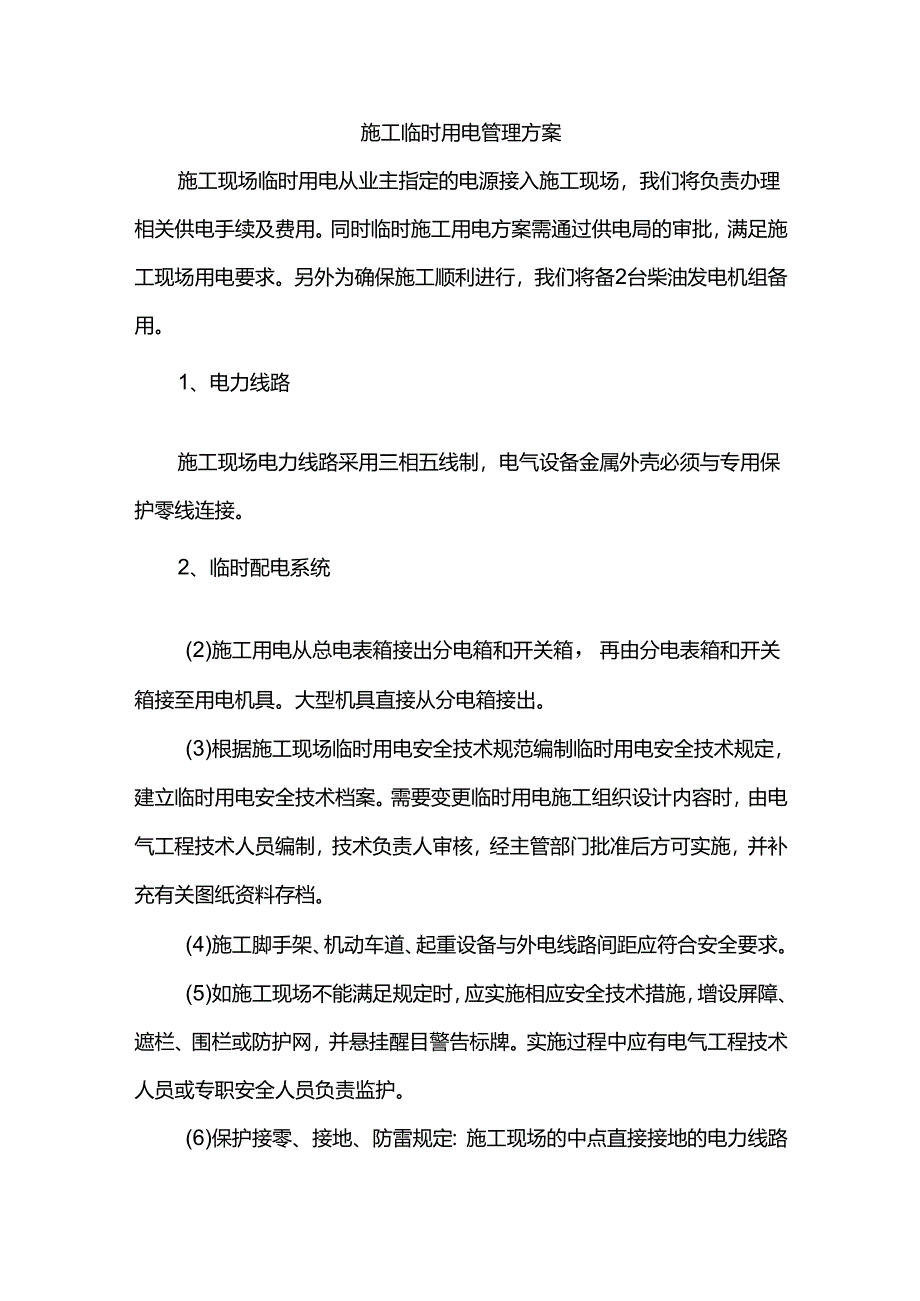

1、施工临时用电管理方案施工现场临时用电从业主指定的电源接入施工现场,我们将负责办理相关供电手续及费用。同时临时施工用电方案需通过供电局的审批,满足施工现场用电要求。另外为确保施工顺利进行,我们将备2台柴油发电机组备用。1、电力线路施工现场电力线路采用三相五线制,电气设备金属外壳必须与专用保护零线连接。2、临时配电系统(2)施工用电从总电表箱接出分电箱和开关箱,再由分电表箱和开关箱接至用电机具。大型机具直接从分电箱接出。(3)根据施工现场临时用电安全技术规范编制临时用电安全技术规定,建立临时用电安全技术档案。需要变更临时用电施工组织设计内容时,由电气工程技术人员编制,技术负责人审核,经主管部门批准

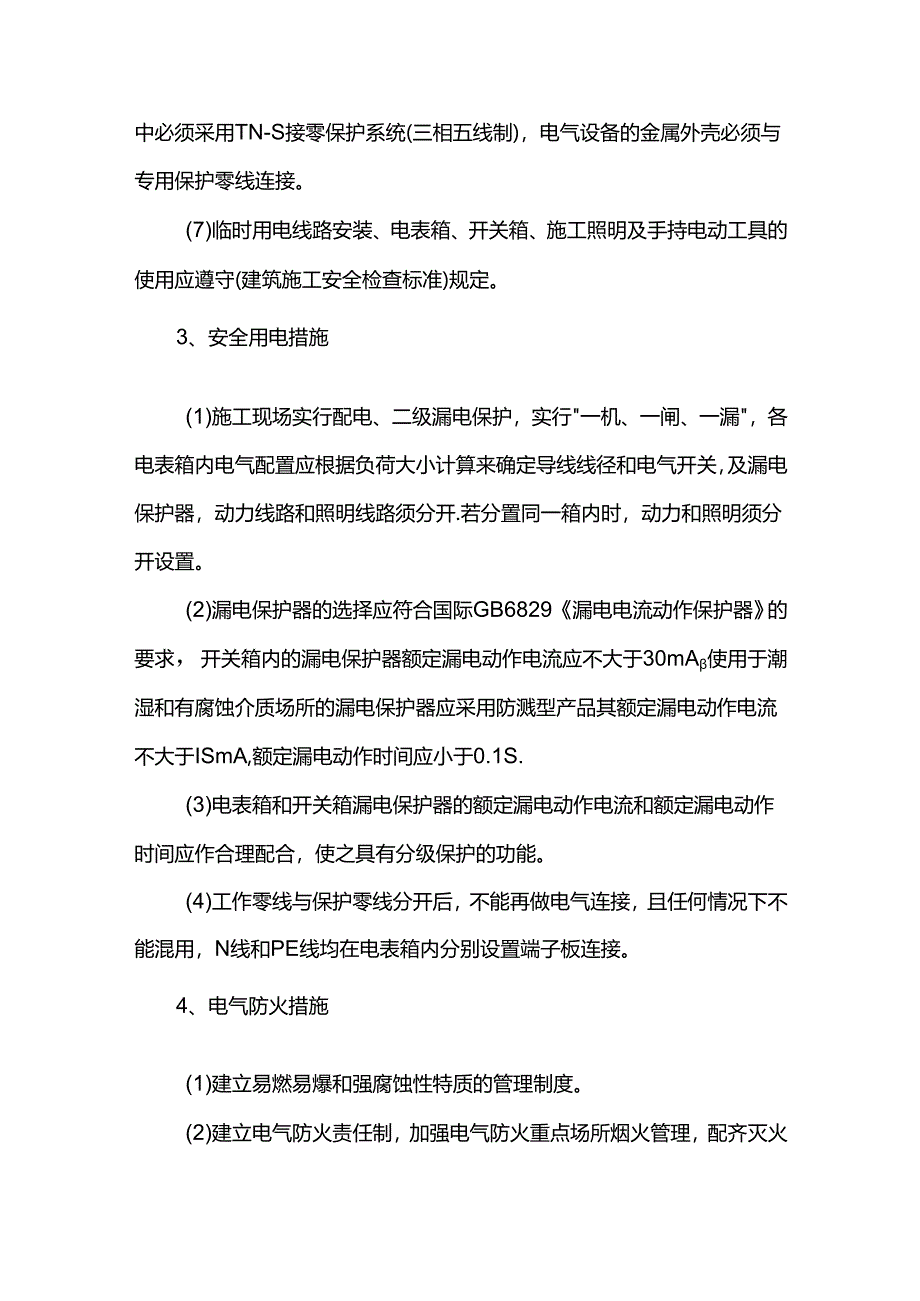

2、后方可实施,并补充有关图纸资料存档。(4)施工脚手架、机动车道、起重设备与外电线路间距应符合安全要求。(5)如施工现场不能满足规定时,应实施相应安全技术措施,增设屏障、遮栏、围栏或防护网,并悬挂醒目警告标牌。实施过程中应有电气工程技术人员或专职安全人员负责监护。(6)保护接零、接地、防雷规定:施工现场的中点直接接地的电力线路中必须采用TN-S接零保护系统(三相五线制),电气设备的金属外壳必须与专用保护零线连接。(7)临时用电线路安装、电表箱、开关箱、施工照明及手持电动工具的使用应遵守(建筑施工安全检查标准)规定。3、安全用电措施(1)施工现场实行配电、二级漏电保护,实行一机、一闸、一漏,各电表

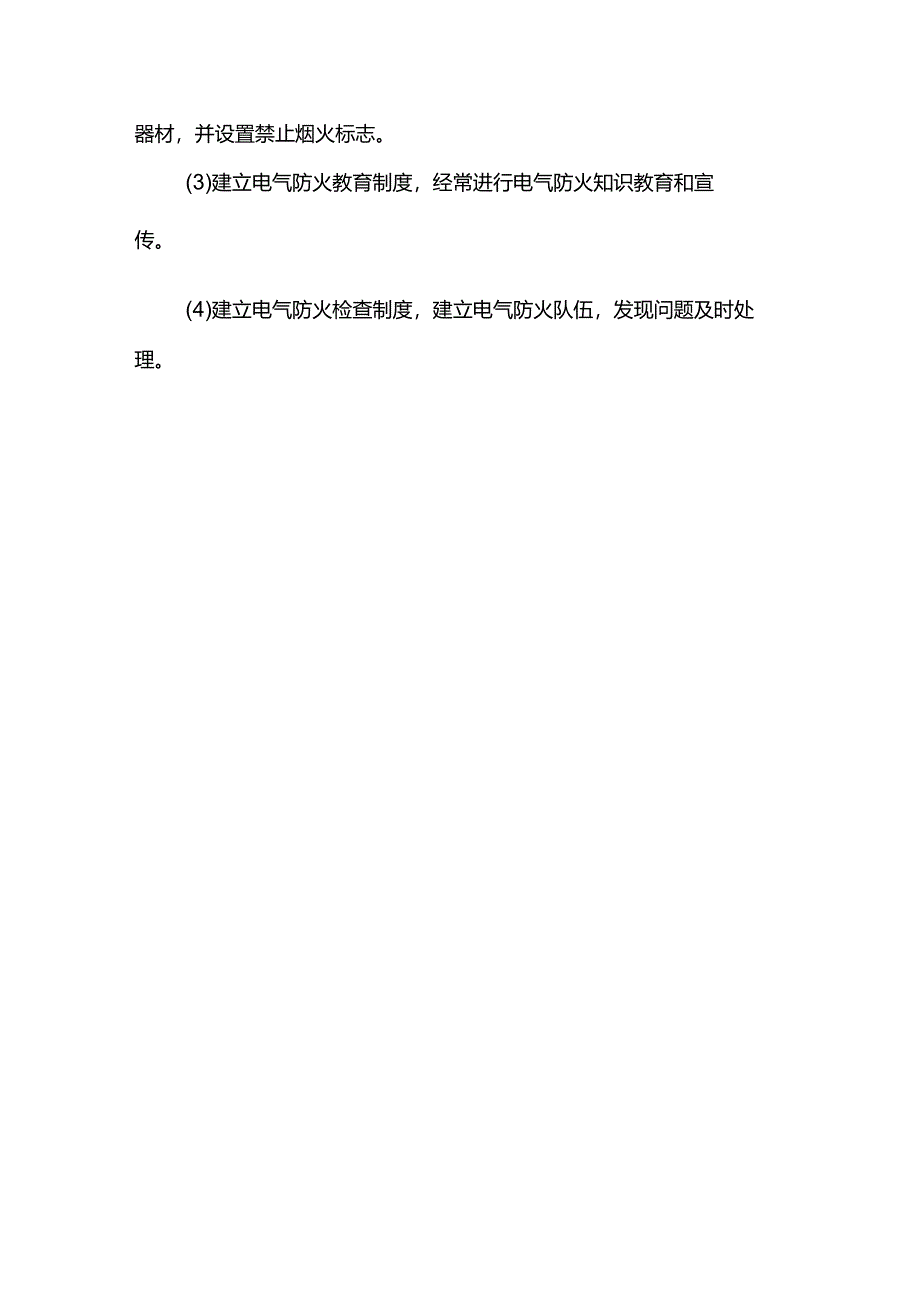

3、箱内电气配置应根据负荷大小计算来确定导线线径和电气开关,及漏电保护器,动力线路和照明线路须分开.若分置同一箱内时,动力和照明须分开设置。(2)漏电保护器的选择应符合国际GB6829漏电电流动作保护器的要求,开关箱内的漏电保护器额定漏电动作电流应不大于30mA使用于潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品其额定漏电动作电流不大于ISmA,额定漏电动作时间应小于0.1S.(3)电表箱和开关箱漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。(4)工作零线与保护零线分开后,不能再做电气连接,且任何情况下不能混用,N线和PE线均在电表箱内分别设置端子板连接。4、电气防火措施(1)建立易燃易爆和强腐蚀性特质的管理制度。(2)建立电气防火责任制,加强电气防火重点场所烟火管理,配齐灭火器材,并设置禁止烟火标志。(3)建立电气防火教育制度,经常进行电气防火知识教育和宣传。(4)建立电气防火检查制度,建立电气防火队伍,发现问题及时处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
