施工现场防汛应急预案.docx

上传人:p** 文档编号:1183706 上传时间:2024-09-20 格式:DOCX 页数:5 大小:11.79KB
下载 相关 举报
施工现场防汛应急预案.docx_第1页
第1页 / 共5页
施工现场防汛应急预案.docx_第2页
第2页 / 共5页
施工现场防汛应急预案.docx_第3页
第3页 / 共5页
施工现场防汛应急预案.docx_第4页
第4页 / 共5页
施工现场防汛应急预案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工现场防汛应急预案.docx》由会员分享,可在线阅读,更多相关《施工现场防汛应急预案.docx(5页珍藏版)》请在第壹文秘上搜索。

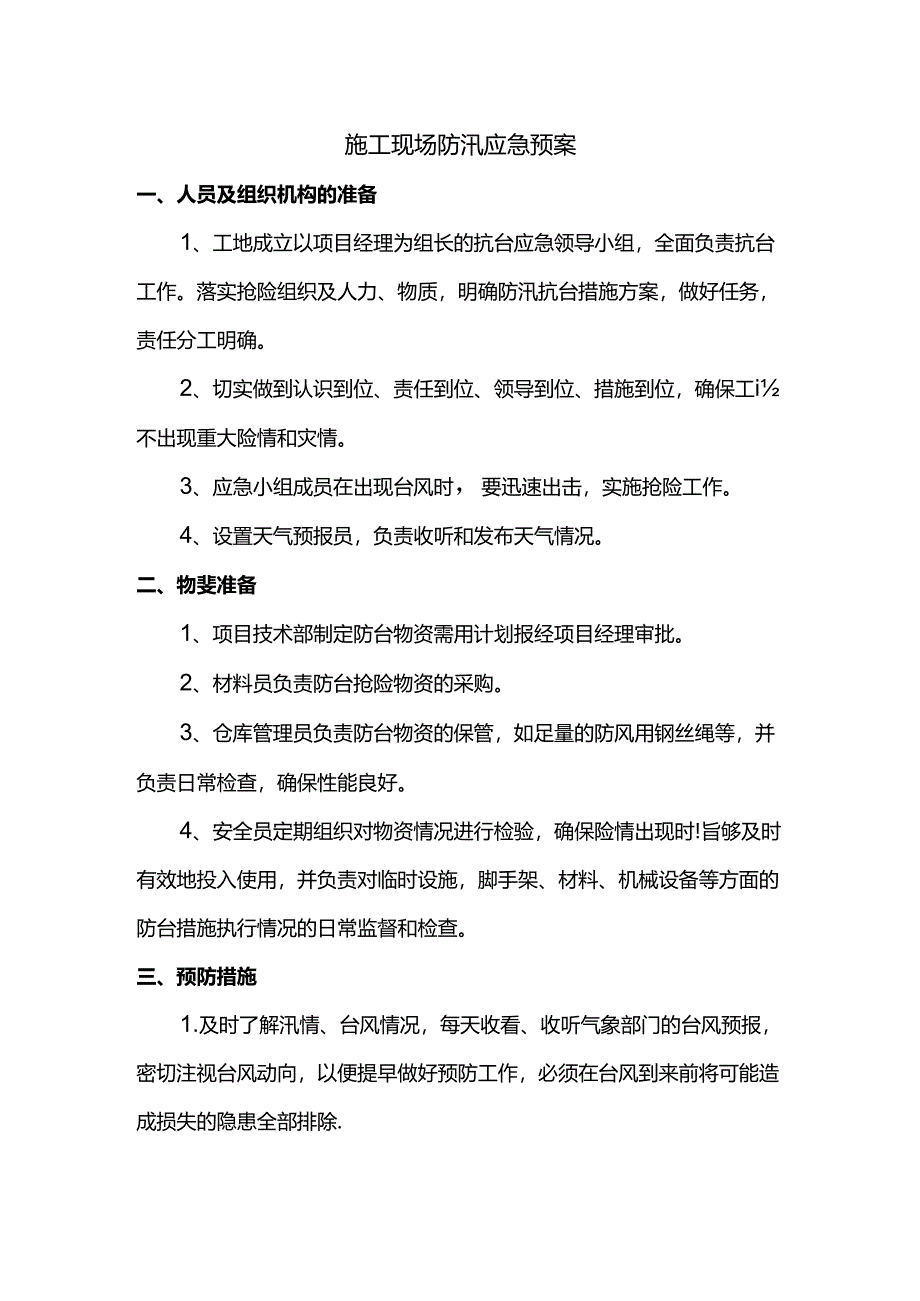

1、施工现场防汛应急预案一、人员及组织机构的准备1、工地成立以项目经理为组长的抗台应急领导小组,全面负责抗台工作。落实抢险组织及人力、物质,明确防汛抗台措施方案,做好任务,责任分工明确。2、切实做到认识到位、责任到位、领导到位、措施到位,确保工i不出现重大险情和灾情。3、应急小组成员在出现台风时,要迅速出击,实施抢险工作。4、设置天气预报员,负责收听和发布天气情况。二、物斐准备1、项目技术部制定防台物资需用计划报经项目经理审批。2、材料员负责防台抢险物资的采购。3、仓库管理员负责防台物资的保管,如足量的防风用钢丝绳等,并负责日常检查,确保性能良好。4、安全员定期组织对物资情况进行检验,确保险情出现

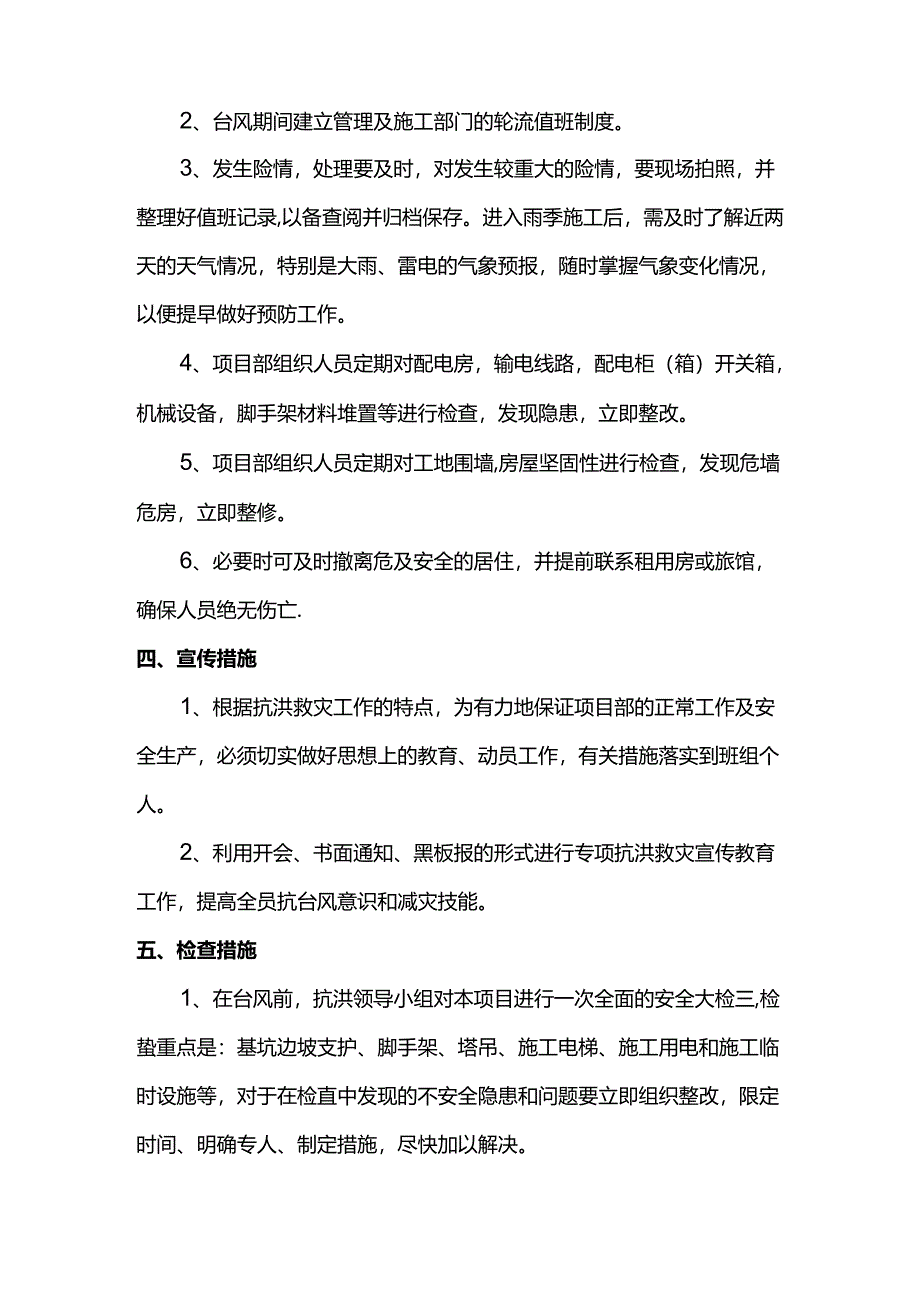

2、时!旨够及时有效地投入使用,并负责对临时设施,脚手架、材料、机械设备等方面的防台措施执行情况的日常监督和检查。三、预防措施1.及时了解汛情、台风情况,每天收看、收听气象部门的台风预报,密切注视台风动向,以便提早做好预防工作,必须在台风到来前将可能造成损失的隐患全部排除.2、台风期间建立管理及施工部门的轮流值班制度。3、发生险情,处理要及时,对发生较重大的险情,要现场拍照,并整理好值班记录,以备查阅并归档保存。进入雨季施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报,随时掌握气象变化情况,以便提早做好预防工作。4、项目部组织人员定期对配电房,输电线路,配电柜(箱)开关箱,机械设备,

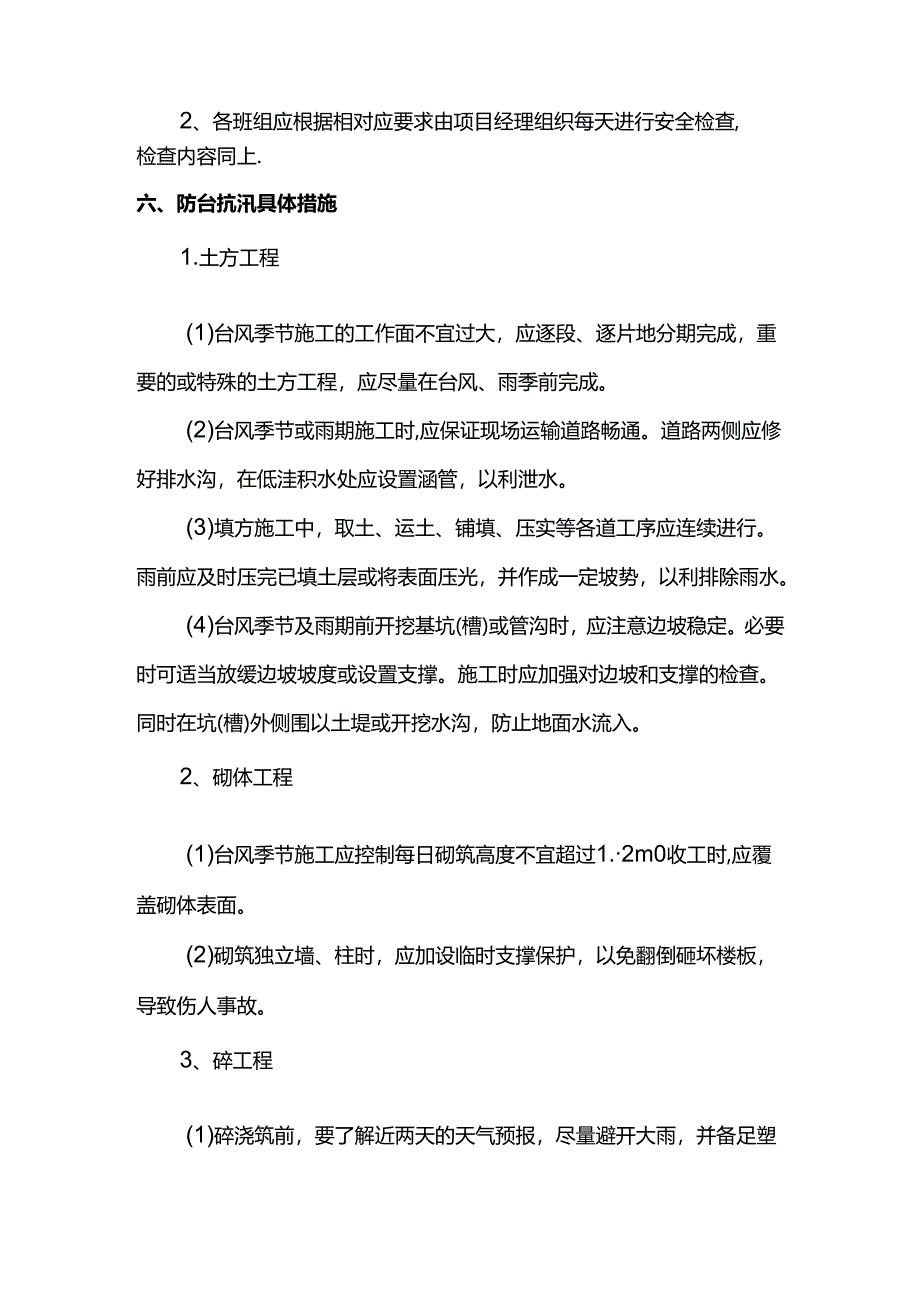

3、脚手架材料堆置等进行检查,发现隐患,立即整改。5、项目部组织人员定期对工地围墙,房屋坚固性进行检查,发现危墙危房,立即整修。6、必要时可及时撤离危及安全的居住,并提前联系租用房或旅馆,确保人员绝无伤亡.四、宣传措施1、根据抗洪救灾工作的特点,为有力地保证项目部的正常工作及安全生产,必须切实做好思想上的教育、动员工作,有关措施落实到班组个人。2、利用开会、书面通知、黑板报的形式进行专项抗洪救灾宣传教育工作,提高全员抗台风意识和减灾技能。五、检查措施1、在台风前,抗洪领导小组对本项目进行一次全面的安全大检三,检蛰重点是:基坑边坡支护、脚手架、塔吊、施工电梯、施工用电和施工临时设施等,对于在检直中发

4、现的不安全隐患和问题要立即组织整改,限定时间、明确专人、制定措施,尽快加以解决。2、各班组应根据相对应要求由项目经理组织每天进行安全检查,检查内容同上.六、防台抗汛具体措施1.土方工程(1)台风季节施工的工作面不宜过大,应逐段、逐片地分期完成,重要的或特殊的土方工程,应尽量在台风、雨季前完成。(2)台风季节或雨期施工时,应保证现场运输道路畅通。道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。(3)填方施工中,取土、运土、铺填、压实等各道工序应连续进行。雨前应及时压完已填土层或将表面压光,并作成一定坡势,以利排除雨水。(4)台风季节及雨期前开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可

5、适当放缓边坡坡度或设置支撑。施工时应加强对边坡和支撑的检查。同时在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。2、砌体工程(1)台风季节施工应控制每日砌筑高度不宜超过1.2m0收工时,应覆盖砌体表面。(2)砌筑独立墙、柱时,应加设临时支撑保护,以免翻倒砸坏楼板,导致伤人事故。3、碎工程(1)碎浇筑前,要了解近两天的天气预报,尽量避开大雨,并备足塑料布。当浇筑过程中遇到大雨时,应振实已浇砂后停止浇筑,已浇筑部分用塑料布覆盖。(2)佐浇筑前应根据结构情况和现场实际多考虑几道施工缝的留设位置,以备临时使用。4、屋面工程(1)屋面应尽可能在台风季节及雨季前施工并安装好雨水管,以利排水。(2)防潮、

6、保温材料不能淋雨,须妥善保管。5、安全措施(1)现场排水a根据总图利用自然地形确定排水方向,按规定坡度挖好排水沟,以确保施工工地和临时设施的安全。b台风季节,应对施工场地原有排水系统进行检查、疏浚或加固,必要时应增加排水措施。并设专人负责,随时疏浚,确保施工现场排水畅通。(2)临时设施及设备的防护a施工现场的大型临时设施,在雨季前应整修完毕,保证不漏、不塌、不倒,周围不积水。b.脚手架的埋深、缆风绳的地锚等应进行全面检查,特别是大风大雨前后要及时检查,发现问题应及时处理。马道上必须钉好防滑条。(3)施工现场的机电设施(配电箱、闸箱、电焊机、水泵)应有可靠的防雨措施,台风来临时,必须切断所有的电

7、源。(4)雨季前应检查照明和动力线有无混线、漏电,电杆有无腐蚀,埋设是否牢靠等,保证台风后能正常供电。(5)怕雨、怕潮的原材料、构件和设备等,应放在室内,或设立坚实的基础堆放在较高处用蓬布封盖严密等措施,进行分别处理。(6)施工现场的钢脚手架、钢井架在雷雨季节,必须设避雷装置,接地电阻应不大于10欧姆,施工期间遇到阴云密布或有雷电时,操作人员应立即离开。(7)物料提升机、塔吊、施工电梯等,由于施工机械具有笨重,无法搬运等特点,故在台风到来前,应组织人员将所有无法搬运的施工机械用钢丝绳绑中脖固,以防被台风倾倒,确保万无一失。七、应急措施1、接到预报时,各部门立即组织人员对重要部位进行防护,办公室门窗要关好,施工现场临时悬挂的设备,堆放的材料要采取加固措施,大型施工机具,井架等要用钢丝绳封牢,或采取其它加固措施。2、台风出现时,一切生产工作立即停止。3、领导小组及时到位,指挥施险工作,并向有关上级部门及时汇报。4、各部门抢险突击队立即集合到位,在领导小组指挥下,实施抢险工作。5、台风发生时,由防台风领导小组通知变电所停止供电,避免刮断线路发生事故。台风过后,及时总结教训。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
