《涵洞工程雨季施工措施.docx》由会员分享,可在线阅读,更多相关《涵洞工程雨季施工措施.docx(7页珍藏版)》请在第壹文秘上搜索。

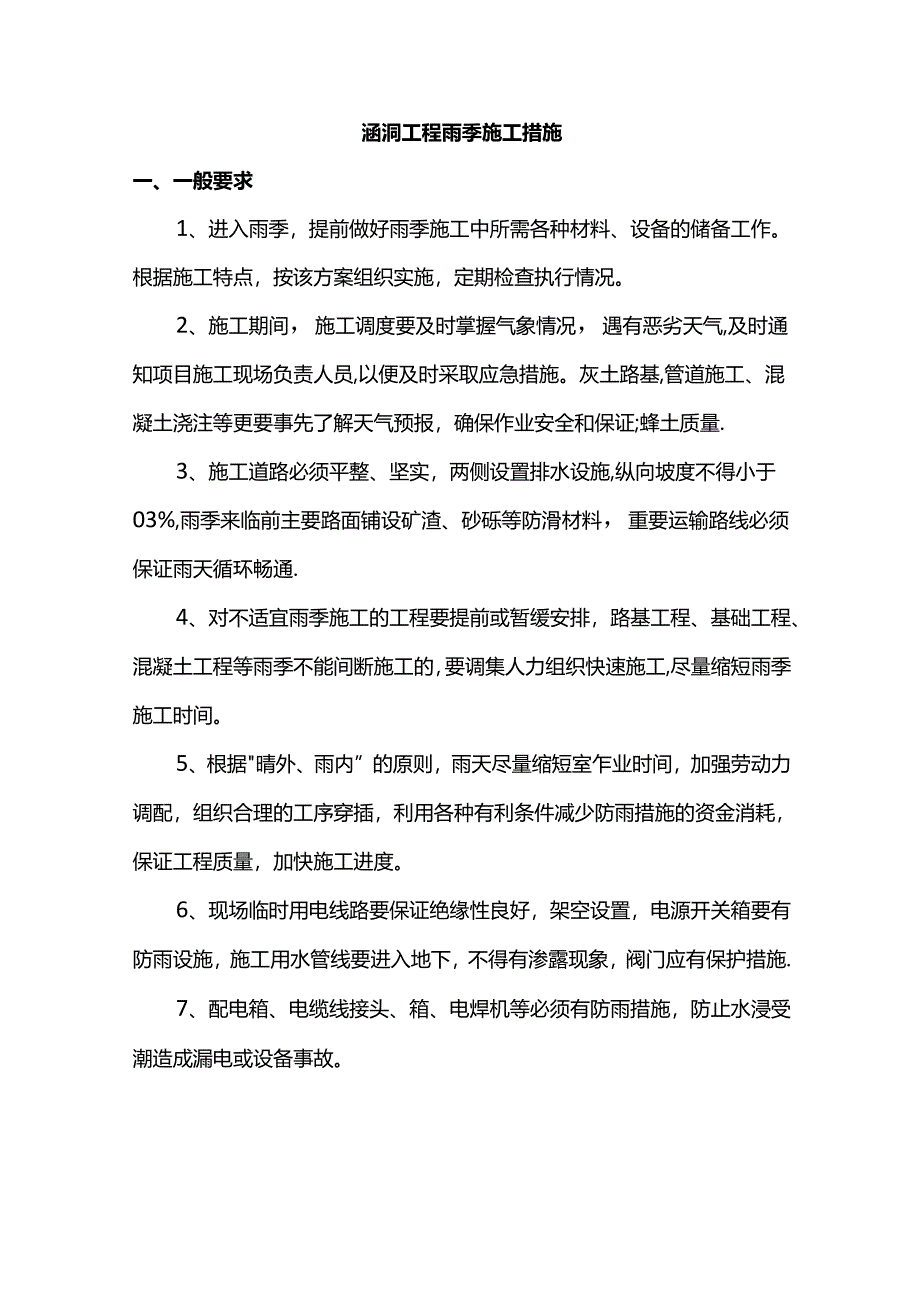

1、涵洞工程雨季施工措施一、一般要求1、进入雨季,提前做好雨季施工中所需各种材料、设备的储备工作。根据施工特点,按该方案组织实施,定期检查执行情况。2、施工期间,施工调度要及时掌握气象情况,遇有恶劣天气,及时通知项目施工现场负责人员,以便及时采取应急措施。灰土路基,管道施工、混凝土浇注等更要事先了解天气预报,确保作业安全和保证;蜂土质量.3、施工道路必须平整、坚实,两侧设置排水设施,纵向坡度不得小于03%,雨季来临前主要路面铺设矿渣、砂砾等防滑材料,重要运输路线必须保证雨天循环畅通.4、对不适宜雨季施工的工程要提前或暂缓安排,路基工程、基础工程、混凝土工程等雨季不能间断施工的,要调集人力组织快速施

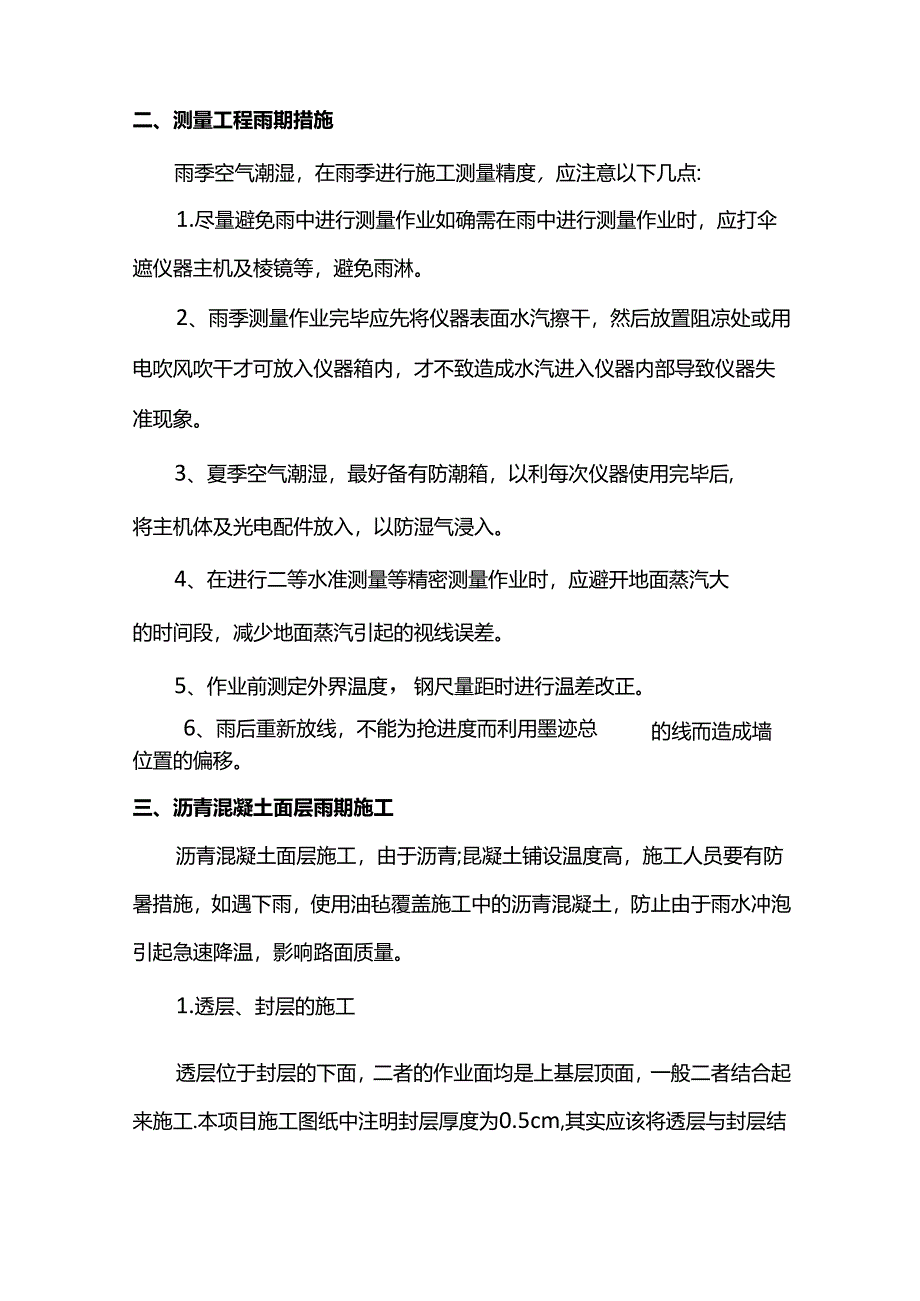

2、工,尽量缩短雨季施工时间。5、根据晴外、雨内”的原则,雨天尽量缩短室乍业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。6、现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有保护措施.7、配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故。二、测量工程雨期措施雨季空气潮湿,在雨季进行施工测量精度,应注意以下几点:1.尽量避免雨中进行测量作业如确需在雨中进行测量作业时,应打伞遮仪器主机及棱镜等,避免雨淋。2、雨季测量作业完毕应先将仪器表面水汽
3、擦干,然后放置阻凉处或用电吹风吹干才可放入仪器箱内,才不致造成水汽进入仪器内部导致仪器失准现象。3、夏季空气潮湿,最好备有防潮箱,以利每次仪器使用完毕后,将主机体及光电配件放入,以防湿气浸入。4、在进行二等水准测量等精密测量作业时,应避开地面蒸汽大的时间段,减少地面蒸汽引起的视线误差。5、作业前测定外界温度,钢尺量距时进行温差改正。6、雨后重新放线,不能为抢进度而利用墨迹总的线而造成墙位置的偏移。三、沥青混凝土面层雨期施工沥青混凝土面层施工,由于沥青;昆凝土铺设温度高,施工人员要有防暑措施,如遇下雨,使用油毡覆盖施工中的沥青混凝土,防止由于雨水冲泡引起急速降温,影响路面质量。1.透层、封层的施

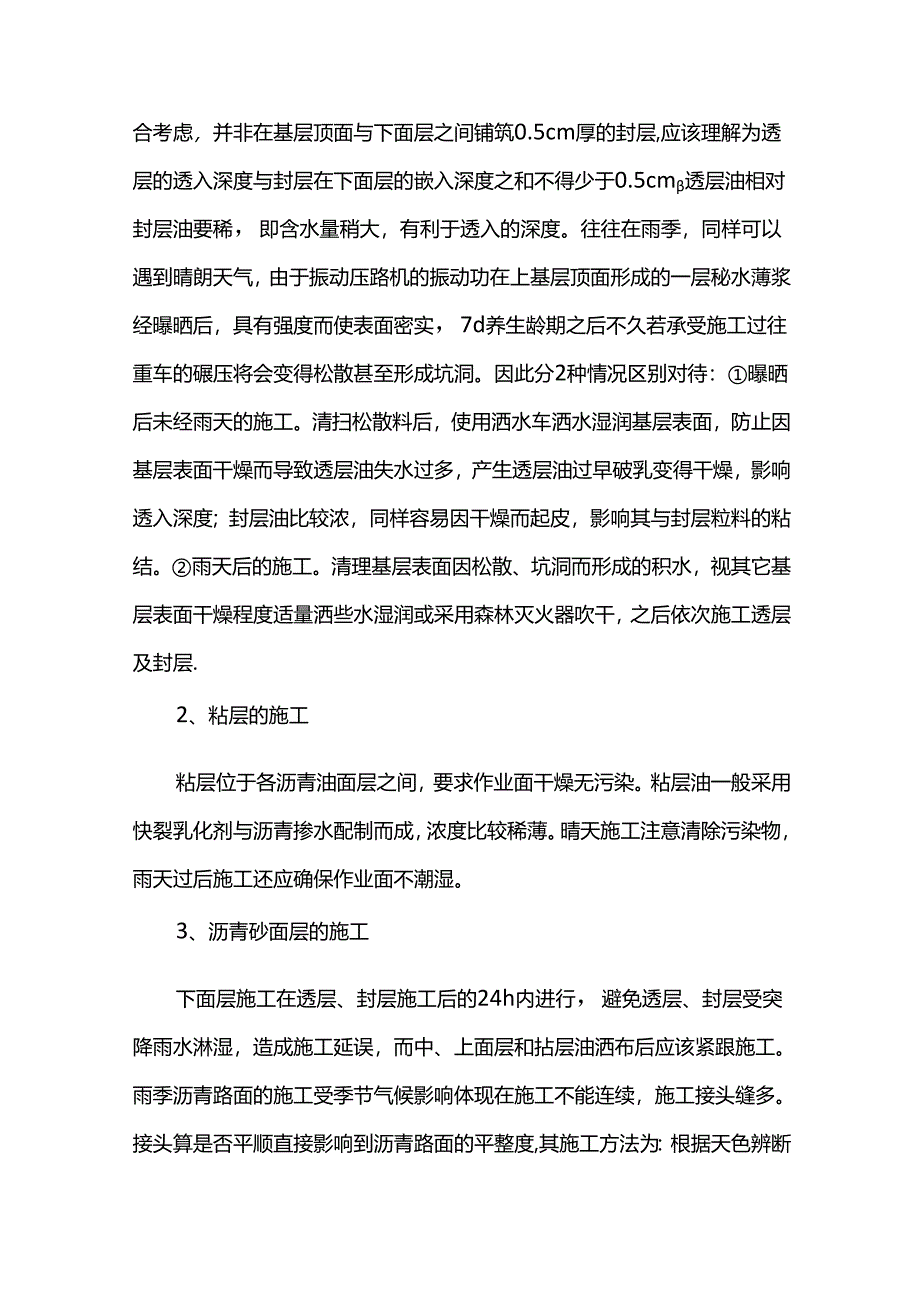

4、工透层位于封层的下面,二者的作业面均是上基层顶面,一般二者结合起来施工.本项目施工图纸中注明封层厚度为0.5cm,其实应该将透层与封层结合考虑,并非在基层顶面与下面层之间铺筑0.5cm厚的封层,应该理解为透层的透入深度与封层在下面层的嵌入深度之和不得少于0.5cm透层油相对封层油要稀,即含水量稍大,有利于透入的深度。往往在雨季,同样可以遇到晴朗天气,由于振动压路机的振动功在上基层顶面形成的一层秘水薄浆经曝晒后,具有强度而使表面密实,7d养生龄期之后不久若承受施工过往重车的碾压将会变得松散甚至形成坑洞。因此分2种情况区别对待:曝晒后未经雨天的施工。清扫松散料后,使用洒水车洒水湿润基层表面,防止因
5、基层表面干燥而导致透层油失水过多,产生透层油过早破乳变得干燥,影响透入深度;封层油比较浓,同样容易因干燥而起皮,影响其与封层粒料的粘结。雨天后的施工。清理基层表面因松散、坑洞而形成的积水,视其它基层表面干燥程度适量洒些水湿润或采用森林灭火器吹干,之后依次施工透层及封层.2、粘层的施工粘层位于各沥青油面层之间,要求作业面干燥无污染。粘层油一般采用快裂乳化剂与沥青掺水配制而成,浓度比较稀薄。晴天施工注意清除污染物,雨天过后施工还应确保作业面不潮湿。3、沥青砂面层的施工下面层施工在透层、封层施工后的24h内进行,避免透层、封层受突降雨水淋湿,造成施工延误,而中、上面层和拈层油洒布后应该紧跟施工。雨季
6、沥青路面的施工受季节气候影响体现在施工不能连续,施工接头缝多。接头算是否平顺直接影响到沥青路面的平整度,其施工方法为:根据天色辨断雨水即将来临,摊铺机提前停止作业,将熨平板稍稍抬起后驶离现场,人工将端部混合料铲齐后再碾压;等待下次施工前,用切缝机切成竖直缝,清除端部斜坡下部分,将切缝泥浆杂物擦拭干净后涂刷一道粘层沥青;摊铺机将熨平板全部落在前铺的面层上,下垫均匀分布的三块木板,其厚度为松铺厚度与压实厚度之差,熨平板前端与切箝寸齐,熨平板充分预热,于螺旋布木浙几下布满混合料后,摊铺机慢慢起步;用钢轮压路机在平接缝位置横向碾压密实后,再进行纵向正常碾压。四、涵洞工程雨期措施1、基坑开挖雨季施工,人
7、工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布覆盖,必要时采取边坡保护。基坑检查时,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑开挖完后及时组织对基地封闭,基坑周围设排水沟和积水坑,随时保护排水畅通。考虑设置两个积水坑,分别设置在基坑西北角和东北角,使所有积水应汇集到集水坑内,采用污水泵抽水。施工人员在基坑内施工时,安排专人随时注意边坡的稳定情况,发现裂缝和塌方及时组织施工人员撤离,采取加固措施并确认后,方可继续施工。基坑开挖时,应沿基坑边做小土堤,并在基坑四周设集水坑或排水沟,防止地面水灌入基坑.施工中,取土、运土、铺填、压实等各道工序应连续进行
8、,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。混凝土基础施工时考虑随时准备遮盖挡雨和徘出积水,防止雨水浸泡、冲刷、影响质量。2、模板工程各施工现场模板堆施要下设垫木,上部采取防雨措施,周围不得有积水。模板支撑处地基应坚实或加好垫板,雨后及时检查支撑是否牢固。大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形,并对相应的尺寸误差重新检查,检查完成后要及时修复,确定质量合格及无安全隐患后方可继续使用。支立好的顶板模或墙模,如遇大雨未浇筑混凝土,应进行遮盖,防止因雨淋而造成脱模剂的失效。雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑混凝土。雨季施工板、
9、墙模必须留设清扫口或出水口,每次雨后须及时清除模板上的积水,对于木模板重新涂刷脱模剂,对于大钢模要彻底除锈并重新涂刷脱模剂。雨天不得在无任何防雨措施的露天涂刷脱模剂。3、钢筋工程钢筋根据工程进度适量进场,钢筋原材存放不得过多,原材料应做到先进场的先使用,后进场的后使用,避免存放时间过长而使钢筋锈蚀严重,锈蚀和污染的钢筋须清理后方可使用,进入现场的钢筋原材及成品钢筋要分规格堆放整齐,并垫离地面200mm以上,钢筋应堆施在垫木或石子隔离层上,周围不得有积水,防止钢筋污染锈蚀。遇雨时,用塑料布临时加以遮盖。绑扎完成的钢筋如遇雨天,雨后钢筋视情况进行除锈除污,不得把锈蚀及粘上污泥的钢筋用于工程中。施工
10、所用的电焊机、氧气瓶、乙块瓶应有防雨、防晒棚。雨天焊接作业必须在防雨棚内进行,严禁露天冒雨作业.4、混凝土工程佐浇筑前必须清除模板内的积水。磅浇筑前不得在中雨以上进行,遇雨停工时应采取防雨措施。待继续浇灌前应清除表面松散的石子,施工缝应按规定要求进行处理.墙、顶板;昆凝土浇筑中遇到大雨时,将已浇筑的混凝土振捣密实并根据规范要求在合适位置及时留置施工转后立即停止浇筑,并用塑料布薄盖,并将塑木斗布与钢筋绑牢固,防止被风吹走。顶板混凝土浇筑中如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失、表面不返砂。磴初凝前,应采取防雨措施,用塑料薄膜保护。浇灌混凝土时,如突然遇雨,要做好临时施工缝,方可收工。雨后
11、继续施工时,先对接合部位进行技术处理后,再进行浇注。5、砌筑工程水泥要堆放在地势较高的地点,必须有防雨防潮措施,已经受潮的水泥坚决不能使用。遇雨时,用塑料布对砂石临时加以遮盖。质检工程师及时测定砂子的含水率,及时调整施工配合比并报总工审核,严格控制砂浆的稠度。小雨天运送砂浆的推车应进行覆盖,防止雨水进入影响砂浆的配比。遇中、大雨时应停止施工,砌筑表面采取防雨措施。6、脚手架工程施工用的脚手架定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉发现问题及时处理。脚手架地基应坚实,立杆下应设垫木或垫块。全面认真地;t脚手架各扣件是否拧紧、各连墙杆1牛及横向斜撑是否加齐有效。凡有安全隐患的立即整改。在每次大风或雨后,必须组织人员对脚手架及基础进行复直,有松动及时处理。7、吊装作业雨期汽车吊使用前必须检查避雷及接地接零保护是否有效,雨后必须及时检查塔吊基础有无下沉现象,发现问题及时处理。吊装构件应先试吊,确认无误后方可进行正式吊装作业。吊装作业突然遇雨时,必须对己就位的构件做好临时支撑加固.
