资源描述

《混凝土裂缝处理专项方案.docx》由会员分享,可在线阅读,更多相关《混凝土裂缝处理专项方案.docx(7页珍藏版)》请在第壹文秘上搜索。

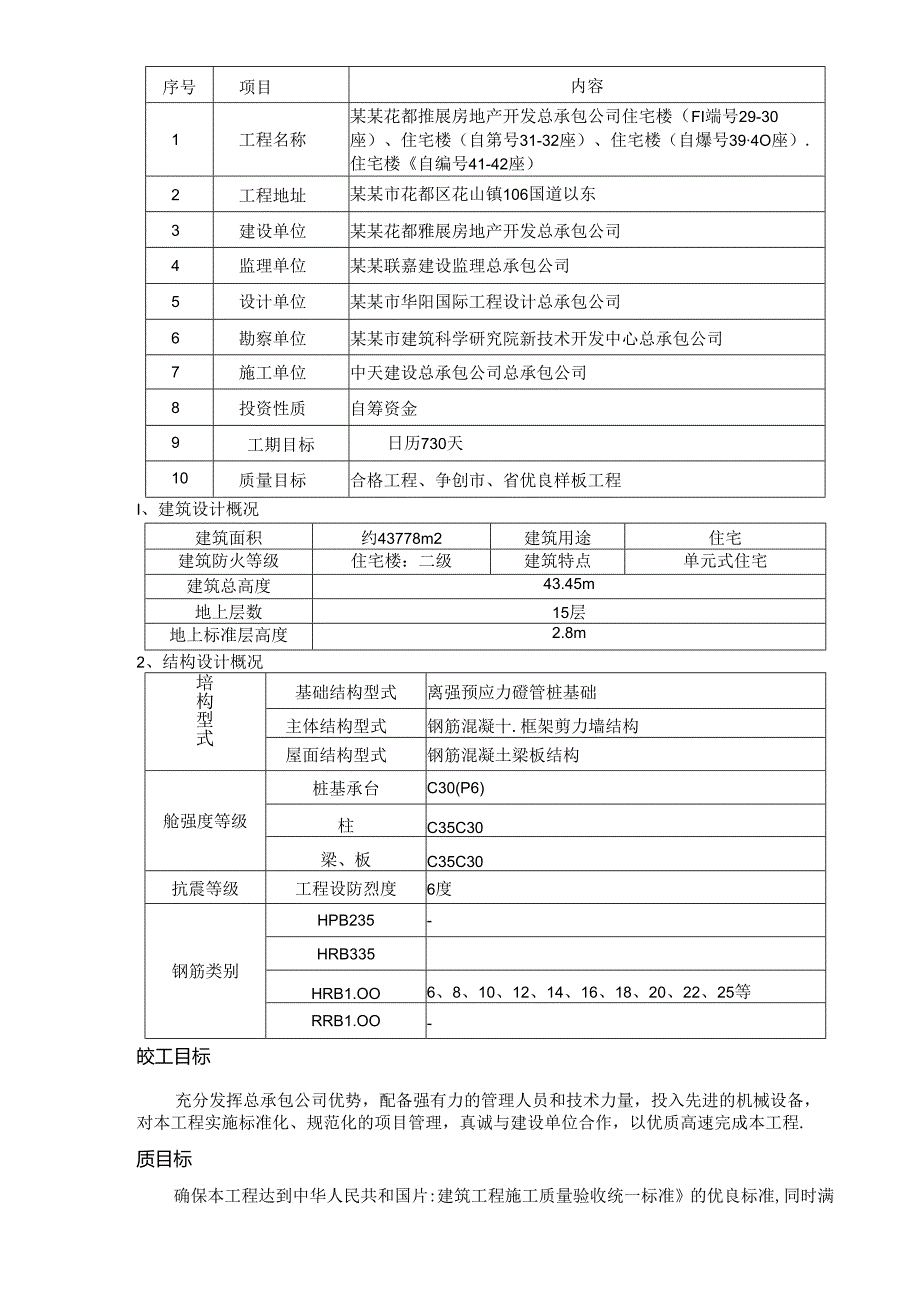

1、本文为Word文档,可辑处改混凝土裂缝处理专项方案目录一、工程概况1二、编制依据0三、裂缝原因分析及处理2四、施工准备2五、施工工艺3六、预防措施4七、裂缝修补验收5八、安全文明施工5混凝土裂缝处理专项方案一、工程概况务实、李精、If1.结、开拓序号项目内容1工程名称某某花都推展房地产开发总承包公司住宅楼(FI端号29-30座)、住宅楼(自第号31-32座)、住宅楼(自爆号394O座).住宅楼自编号41-42座)2工程地址某某市花都区花山镇106国道以东3建设单位某某花都雅展房地产开发总承包公司4监理单位某某联嘉建设监理总承包公司5设计单位某某市华阳国际工程设计总承包公司6勘察单位某某市建筑科

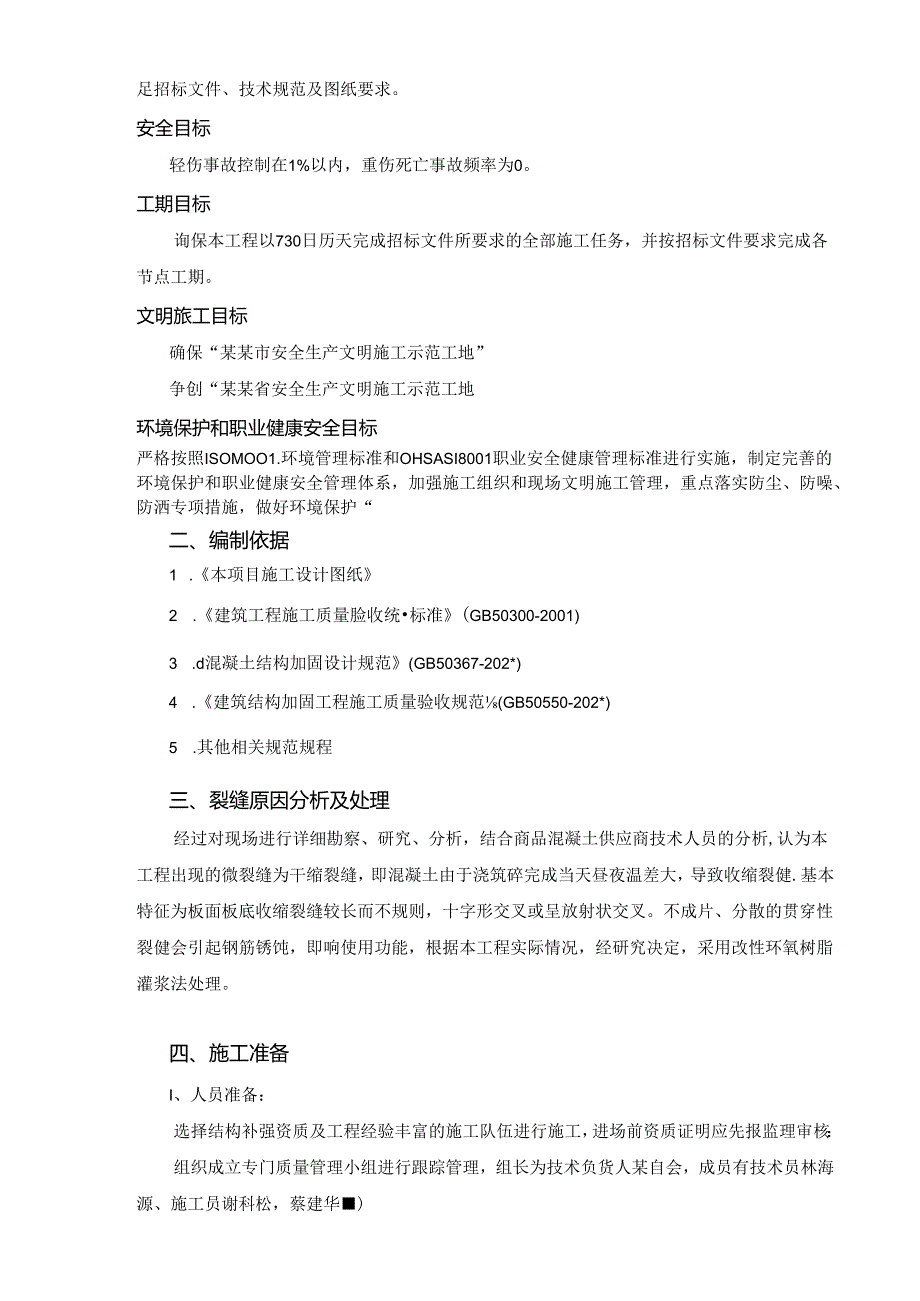

2、学研究院新技术开发中心总承包公司7施工单位中天建设总承包公司总承包公司8投资性质自筹资金9工期目标日历730天10质量目标合格工程、争创市、省优良样板工程I、建筑设计概况建筑面积约43778m2建筑用途住宅建筑防火等级住宅楼:二级建筑特点单元式住宅建筑总高度43.45m地上层数15层地上标准层高度2.8m2、结构设计概况培构型式基础结构型式离强预应力磴管桩基础主体结构型式钢筋混凝十.框架剪力墙结构屋面结构型式钢筋混凝土梁板结构舱强度等级桩基承台C30(P6)柱C35C30梁、板C35C30抗震等级工程设防烈度6度钢筋类别HPB235-HRB335HRB1.OO6、8、10、12、14、16、1

3、8、20、22、25等RRB1.OO-皎工目标充分发挥总承包公司优势,配备强有力的管理人员和技术力量,投入先进的机械设备,对本工程实施标准化、规范化的项目管理,真诚与建设单位合作,以优质高速完成本工程.质目标确保本工程达到中华人民共和国片:建筑工程施工质量验收统一标准的优良标准,同时满足招标文件、技术规范及图纸要求。安全目标轻伤事故控制在1%以内,重伤死亡事故频率为0。工期目标询保本工程以730日历天完成招标文件所要求的全部施工任务,并按招标文件要求完成各节点工期。文明旅工目标确保“某某市安全生产文明施工示范工地”争创“某某省安全生产文明施工示范工地环境保护和职业健康安全目标严格按照ISOMO

4、O1.环境管理标准和OHSASI8001职业安全健康管理标准进行实施,制定完善的环境保护和职业健康安全管理体系,加强施工组织和现场文明施工管理,重点落实防尘、防噪、防洒专项措施,做好环境保护“二、编制依据1 .本项目施工设计图纸2 .建筑工程施工质量脸收统标准(GB50300-2001)3 .d混凝土结构加固设计规范(GB50367-202*)4 .建筑结构加固工程施工质量验收规范(GB50550-202*)5 .其他相关规范规程三、裂缝原因分析及处理经过对现场进行详细勘察、研究、分析,结合商品混凝土供应商技术人员的分析,认为本工程出现的微裂缝为干缩裂缝,即混凝土由于浇筑碎完成当天昼夜温差大,

5、导致收缩裂健.基本特征为板面板底收缩裂缝较长而不规则,十字形交叉或呈放射状交叉。不成片、分散的贯穿性裂健会引起钢筋锈饨,即响使用功能,根据本工程实际情况,经研究决定,采用改性环氧树脂灌浆法处理。四、施工准备I、人员准备:选择结构补强资质及工程经验丰富的施工队伍进行施工,进场前资质证明应先报监理审核:组织成立专门质量管理小组进行跟踪管理,组长为技术负货人某自会,成员有技术员林海源、施工员谢科松,蔡建华)2、材料与设备准备:注浆材料选用环氧树脂成分的滩浆料】该产品具有结构补强的材料,为双组分,通过化学作用固结成分高,硬化后不收缩,接岩性强,弹性模量与混凝土接近,对微细裂缝均可发挥完成作用,起到结构

6、补强及防渗漏作用。所有材料进场必须有合格证及质量检测报告:设备准备:灌浆机、灌浆管、灌浆嘛、手锤、凿子、铲子、钢丝刷、扫吊、抹布、冲击钻、切割机、止水针头、照明灯等。五、施工工艺鉴于由于本工程正在进行主体混凝土施工,主体沉降、混凝土收缩不稳定,我方对透缝部位进行详细标识记录,待主体封顶后对裂缝进行封堵处理。处理工艺采用改性环氧树脂濯浆法。压力改性环氧化学灌浆液是一种低粘度、高强度的改性环翻树脂补强化学灌浆材料。由环氧树脂、改性液及三乙烯三胺组成,在催化剂作用卜相分离而呈海岛状态结构,具仃橡胶相改性环氧树脂效果。它可灌性好,粘度低,强度高,使用方便,特别适合于灌注细裂缝。其主要技术指标为:粘度(

7、25*C)30-83.6MPas;纯胶体抗压强度58.5118.3Mpa:纯胶体抗拉强度14.724.5MPa;固砂体抗压强度41.768.6MPa:劈裂抗拉强度3.54.5MPa:轴心抗压强度32MPa:弯曲抗压强度35MPa;抗拉强度2.75MPa;浆液的配合比:改性环氯树脂乙二胺=IO0:8(田量比),施工工序如下:1、表面处理,用钢丝刷将裂缝刷干净,并用压缩空气吹去浮尘.2、粘贴进浆嘴。用速凝胶耨灌浆嘴粘在灌浆口上,间距300500奉米,其布设原则为:浆嘴宜设在裂缱宽度较大处,在裂缝的起点处和交叉点,均须粘贴进浆嘴。3、封缝。用速凝胶封闭上下裂缝,两天后沿裂缝涂刷一U肥皂水,从进浆嘴通

8、入压缩空气。若肥皂水起泡,说明起泡处封闭不严,立即擦去肥皂水,并用速凝胶封堵密实。4、配浆。用天平称取两种浆液原料,并根据气温及裂缝宽度进行小幅度调节,将浆液充分拌合并置于洁净胶桶待用。若浆液超过3小时或流动性较差应停止使用,配浆量应充分考虑百余地.5、灌浆:(D灌浆从裂健的一个端头开始向另一端逐步进行:(2)灌浆工艺路线:料桶T胶管一灌浆机一胶管一进浆嘴:(3)逐步加压,从00.25MPa后停止提高乐力;(4)加压后注意观察,压力维持在0.25VPa不变:(5)与进浆嘴相邻的进浆口目浆时,立即关闭阀门停止进浆,并迅速用堵头堵住目浆的进浆口:(6)堵住目浆口后,再打开阀门注35分钟:(7)拔开

9、与第一个进浆口相连的胶管,随即堵住第一个进浆口:(8)拔开第二个进浆嘴堵头,与胶管相连进行灌浆,至一条缝灌完。6、豆原。72小时后将进浆嘴打掉,铲去混凝土板面上的胶泥。六、预防措施1 .控制混凝土施工配合比,根据工程的不同部位和性质酹定混凝土品质,严格控制水和水泥的比例,选择级配良好的石子,减小空隙率、砂率和含泥量以减少收缩盘,提高混凝土抗裂强度。使用商品混凝土时要对坍落度进行严格检查。2 .混凝土浇筑之前,要先将基层和模板浇水达到饱和状态,使之即不释放水分也不吸收水分,浇筑过程中振捣要充分、均匀、恰倒好处,避免振捣过度。3 .在混凝土没达到一定强度时不要过早上人、堆料、施荷加载,尤其是振动荷

10、效,因为混凝土浇筑后要有个硬化过程,才会有强度;在这个过程中,应对混凝土加以保养,不能对混凝土施加任何外力。必须做到在混凝土强度达到1.2Nmm2以后,才允许在其上踩踏或安装模板及支架。4 .混凝土的浇水保湿养护特别是加强早期养护对其强度增长和各类性能的提高十分正要,早期浇水保温养护可以避免表面脱水引起的混凝上初期伸缩裂及温度变化产生的裂缝发生。因此,施工中必须坚持周左右的洒水保湿保温养护,防止风吹日晒.5 .加强现场管理,严格按操作程序施工,使施工人员充分重视保护板面上层负筋的正确位置,在楼板浇捣过程中要由专人护筋,并及时进行整修,严格控制板面负筋保护层厚度。有梁通过或隔断时一般放置在梁钢筋

11、上面或与梁钢筋绑扎在一起。为了控制好负筋保护层厚度,马蹬不准漏放并I1.绑扎牢固,保证负筋不下沉不移位,从而有效控制负筋保护层的厚度,避免板负筋保护层过厚而产生裂缝。6,及时与搅拌站沟通,防止混凝土供应不及时混楼板形成冷缝。七、裂缝修补验收1 .一般裂缝修补完毕后观察表面是否平整无翘曲,满足耍求后进行下道工序的流工。2 .通维修补完毕后宜进行芾水实验,楼板上部用I砌筑宽度100三高度100mm水沟,两端封闭,灌水实验,观察楼板下部有无渗漏,如无渗漏五裂健处理完毕,可以进行楼地板下道工序的施工,如有渗漏资需开凿IR新处理,直到裂Si无渗漏现象发生在进入下道工序的施工。八、安全文明施工1.作业人m

12、进入现场必须戴好安全帽,并正确使用个人劳动保护用品.3 .施工用电源电压,输电必须安装漏电开关:保护电源线路是否良好,电源线不得有接头:不能硬拉电线,防止拉断电线而造成触电伤亡事故。4 .高处作业应用活动架,活动架搭设完毕检查牢固稳定后方可上人施工。5 .做到工完场洁,施工完毕后的产生的垃圾及时清理干净。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准陨便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
