框架结构工程防汛应急预案.docx

上传人:p** 文档编号:1183937 上传时间:2024-09-20 格式:DOCX 页数:8 大小:15.89KB
下载 相关 举报
框架结构工程防汛应急预案.docx_第1页
第1页 / 共8页
框架结构工程防汛应急预案.docx_第2页
第2页 / 共8页
框架结构工程防汛应急预案.docx_第3页
第3页 / 共8页
框架结构工程防汛应急预案.docx_第4页
第4页 / 共8页
框架结构工程防汛应急预案.docx_第5页
第5页 / 共8页
框架结构工程防汛应急预案.docx_第6页
第6页 / 共8页
框架结构工程防汛应急预案.docx_第7页
第7页 / 共8页
框架结构工程防汛应急预案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《框架结构工程防汛应急预案.docx》由会员分享,可在线阅读,更多相关《框架结构工程防汛应急预案.docx(8页珍藏版)》请在第壹文秘上搜索。

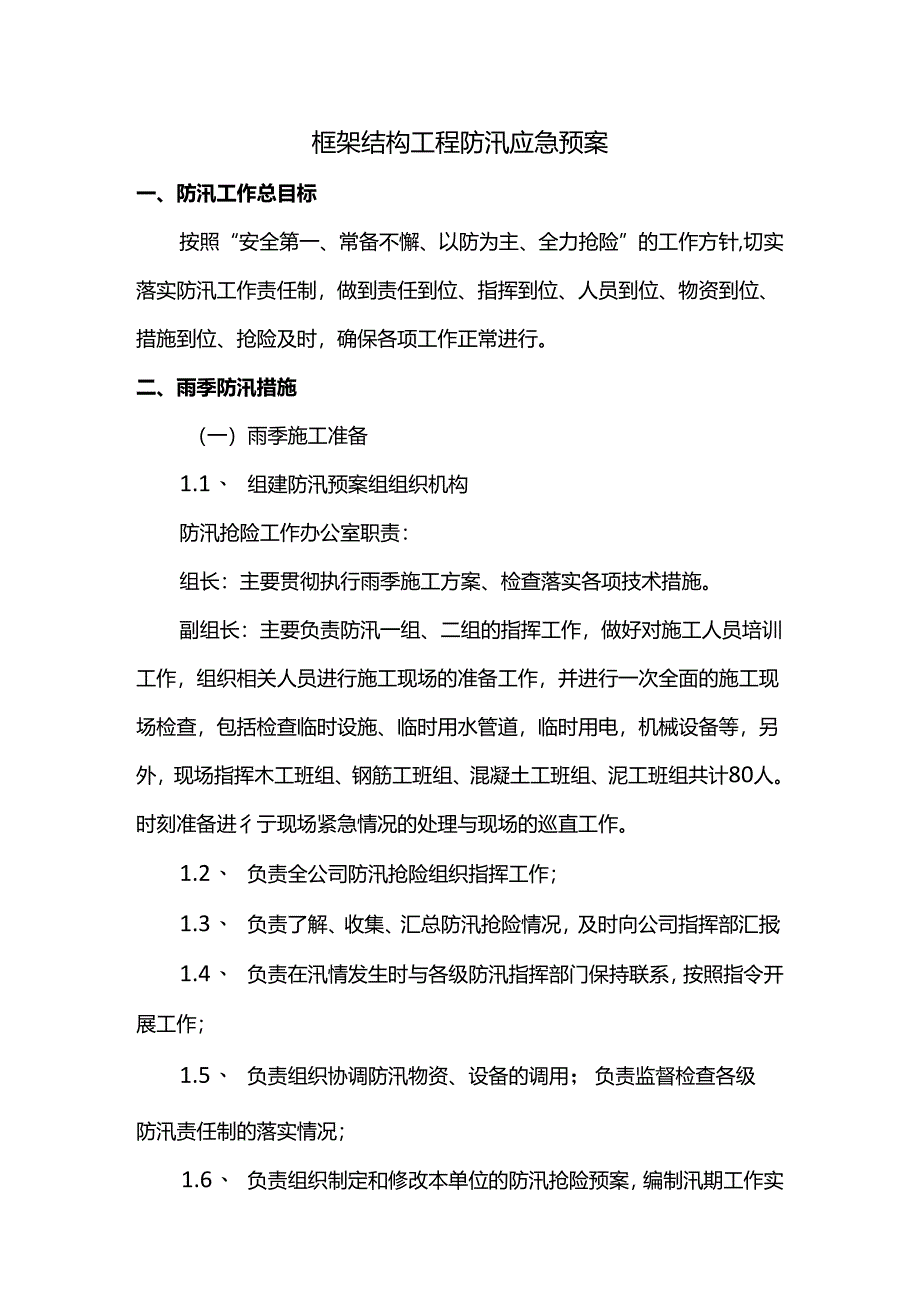

1、框架结构工程防汛应急预案一、防汛工作总目标按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,切实落实防汛工作责任制,做到责任到位、指挥到位、人员到位、物资到位、措施到位、抢险及时,确保各项工作正常进行。二、雨季防汛措施(一)雨季施工准备1.1、 组建防汛预案组组织机构防汛抢险工作办公室职责:组长:主要贯彻执行雨季施工方案、检查落实各项技术措施。副组长:主要负责防汛一组、二组的指挥工作,做好对施工人员培训工作,组织相关人员进行施工现场的准备工作,并进行一次全面的施工现场检查,包括检查临时设施、临时用水管道,临时用电,机械设备等,另外,现场指挥木工班组、钢筋工班组、混凝土工班组、泥工班组共

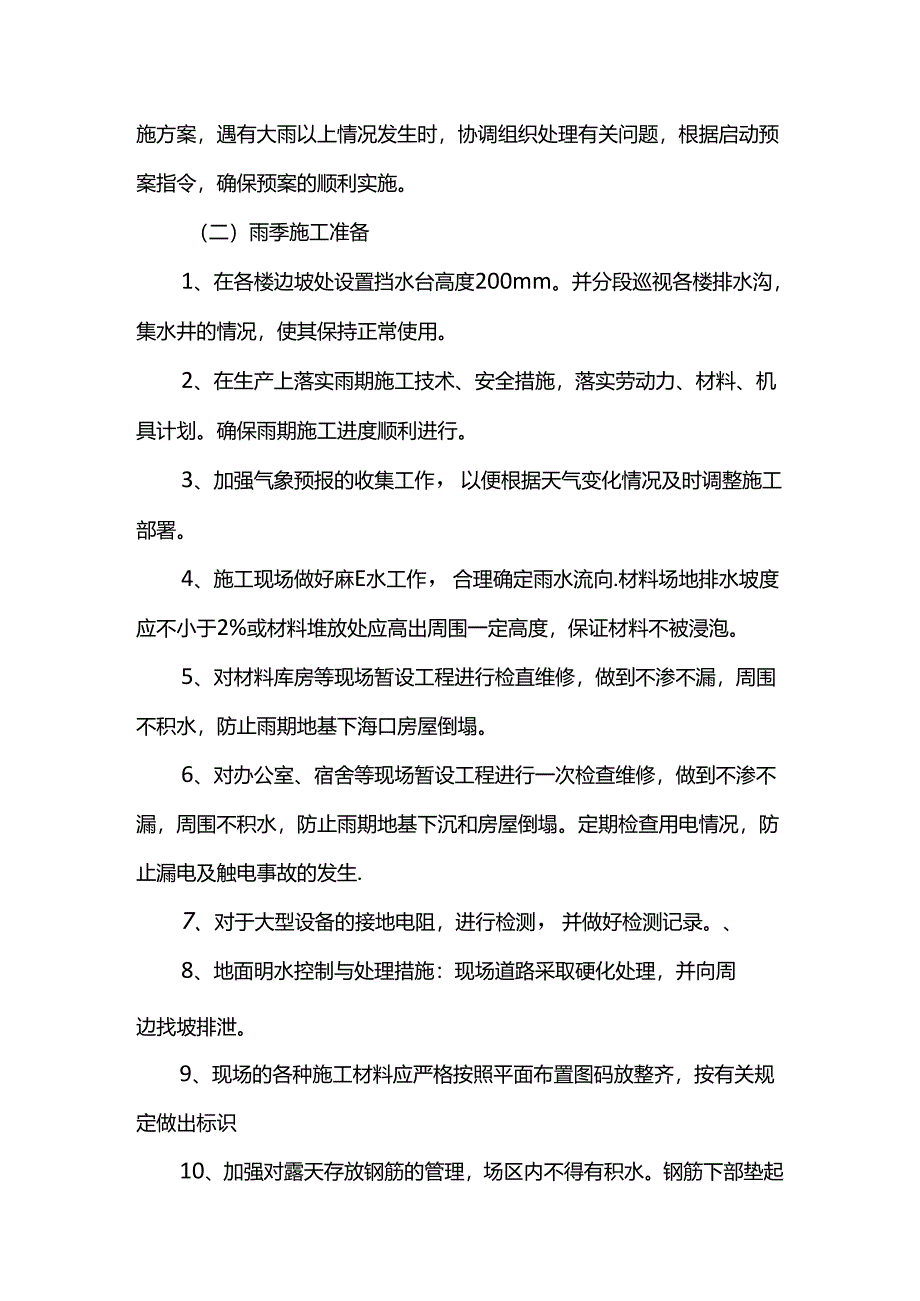

2、计80人。时刻准备进彳亍现场紧急情况的处理与现场的巡直工作。1.2、 负责全公司防汛抢险组织指挥工作;1.3、 负责了解、收集、汇总防汛抢险情况,及时向公司指挥部汇报;1.4、 负责在汛情发生时与各级防汛指挥部门保持联系,按照指令开展工作;1.5、 负责组织协调防汛物资、设备的调用;负责监督检查各级防汛责任制的落实情况;1.6、 负责组织制定和修改本单位的防汛抢险预案,编制汛期工作实施方案,遇有大雨以上情况发生时,协调组织处理有关问题,根据启动预案指令,确保预案的顺利实施。(二)雨季施工准备1、在各楼边坡处设置挡水台高度200mm。并分段巡视各楼排水沟,集水井的情况,使其保持正常使用。2、在生

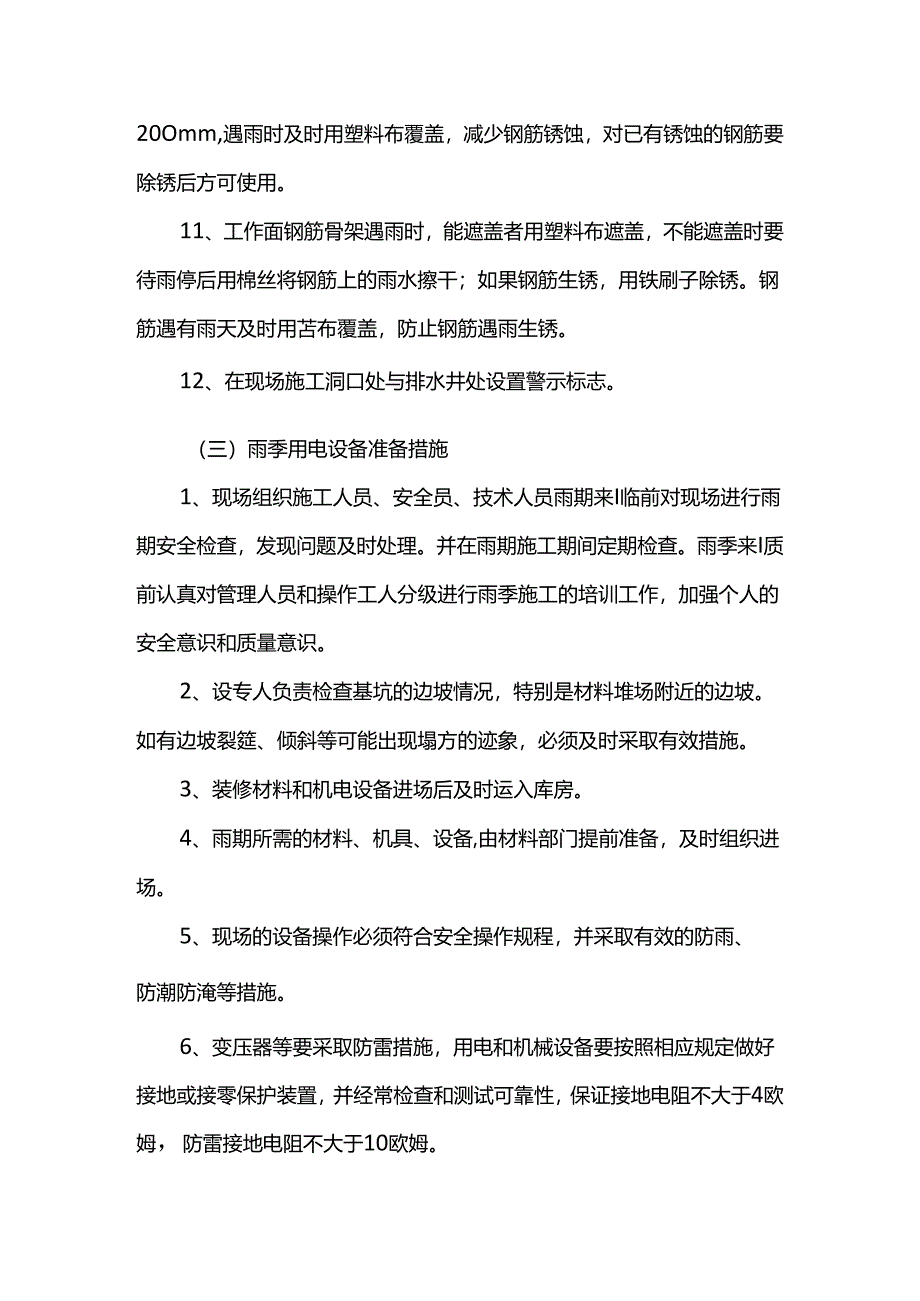

3、产上落实雨期施工技术、安全措施,落实劳动力、材料、机具计划。确保雨期施工进度顺利进行。3、加强气象预报的收集工作,以便根据天气变化情况及时调整施工部署。4、施工现场做好麻E水工作,合理确定雨水流向.材料场地排水坡度应不小于2%或材料堆放处应高出周围一定高度,保证材料不被浸泡。5、对材料库房等现场暂设工程进行检直维修,做到不渗不漏,周围不积水,防止雨期地基下海口房屋倒塌。6、对办公室、宿舍等现场暂设工程进行一次检查维修,做到不渗不漏,周围不积水,防止雨期地基下沉和房屋倒塌。定期检查用电情况,防止漏电及触电事故的发生.7、对于大型设备的接地电阻,进行检测,并做好检测记录。、8、地面明水控制与处理措

4、施:现场道路采取硬化处理,并向周边找坡排泄。9、现场的各种施工材料应严格按照平面布置图码放整齐,按有关规定做出标识10、加强对露天存放钢筋的管理,场区内不得有积水。钢筋下部垫起20Omm,遇雨时及时用塑料布覆盖,减少钢筋锈蚀,对已有锈蚀的钢筋要除锈后方可使用。11、工作面钢筋骨架遇雨时,能遮盖者用塑料布遮盖,不能遮盖时要待雨停后用棉丝将钢筋上的雨水擦干;如果钢筋生锈,用铁刷子除锈。钢筋遇有雨天及时用苫布覆盖,防止钢筋遇雨生锈。12、在现场施工洞口处与排水井处设置警示标志。(三)雨季用电设备准备措施1、现场组织施工人员、安全员、技术人员雨期来I临前对现场进行雨期安全检查,发现问题及时处理。并在雨

5、期施工期间定期检查。雨季来I质前认真对管理人员和操作工人分级进行雨季施工的培训工作,加强个人的安全意识和质量意识。2、设专人负责检查基坑的边坡情况,特别是材料堆场附近的边坡。如有边坡裂筵、倾斜等可能出现塌方的迹象,必须及时采取有效措施。3、装修材料和机电设备进场后及时运入库房。4、雨期所需的材料、机具、设备,由材料部门提前准备,及时组织进场。5、现场的设备操作必须符合安全操作规程,并采取有效的防雨、防潮防淹等措施。6、变压器等要采取防雷措施,用电和机械设备要按照相应规定做好接地或接零保护装置,并经常检查和测试可靠性,保证接地电阻不大于4欧姆,防雷接地电阻不大于10欧姆。7、遇大雨停止一切机电操

6、作,钢筋加工场的总电箱必须关闭电源,雨后应及时组织检查机械、电器的安全性能,大雨天气严禁进行设备的吊运以及人工搬运材料或设备等工作.8、电动机械设备和手持电动工具,都必须安装漏电保护器,漏电保护器的容量要与用电机械的容量相符,并专机专用。9、雨施前,对现场所有动力及照明线路、供配电电器设施进行一次全面检直,对线路老化、安装不良、瓷瓶裂纹以及跑漏电现象,必须及时修理和更换,严禁迁就使用。10、各种电器动力设备,雨施前必须进行绝缘、接地、接零保护的摇测(用接地摇表),若发现问题应及时解决。动力设备的接地线不得与避雷晦接在一起。11、要做好塔吊、外用电梯等设备等防雷接地工作,并注意进行全面检查,各项

7、接地指标应符合安全规程要求,并做好检查记录。12、塔吊操作人员班前作业必须检查机身是否带电,漏电装置是否灵敏,各种操纵机构是否灵活、安全、可靠。定期做电螭测。13、每日下班时塔吊塔臂应停在顺风方向,松开回转制动装置;将吊钩收回至大臂最上端,将小车行至大臂根部。关好驾驶室门窗,卡紧、卡牢轨钳,切断配电箱内的电源开关,关好箱门上好锁。如遇暴雨或5级以上强风等恶劣天气时,应停止塔吊、外用电梯的起重和露天作业。外用电梯作业完毕后,吊笼必须降至地面。14、机动车辆在雨期行驶,要注意防滑,在基坑旁卸料要有止挡装置。15、小型设施检修及维护16、雨期前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时

8、加固,缺盖、罩、门的及时齐,确保用电安全.17、大风天气,要做好大型高耸物件的防风加固措施。三、应急准备1、针对我国大部分城市极端灾害性天气频发的状况,平时要注意收看天气预报,并与当地及业主的水文、气象部门保持密切联系,随时掌握准确、及时的水文和气象情况,对暴雨、洪水的袭击作出正确的分析、判断,提前做好各项防范准备。同时做好防风、防雷电准备。2、进入雨季施工前,项目部要对施工现场进行一次全面检查,对发现的问题和隐患及时处理和解决,确保现场临设工程不漏水、不渗水,且周围不积水,现场机电设备防雨避雷设施齐全、完善,供水、供电畅通。3、施工现场道路必须坚实、平整,并且纵向设有不小于0.3%的排水坡度

9、。4、做好场地外界雨水入侵工作,在所有与外界畅通雨水容易倒流地方备好若干砂袋,在暴雨来临之前用砂袋及围堰堵死,以防雨水入侵。5、做好施工场地的排水工作计划,按施工现场的地势情况,在临建设施周围、材料库、料场、作业棚附近做好排水坡度,并与道路排水沟连接,使雨水有组织的汇入场内原有的排水系统。易受雨水浸湿变质的材料、构配件应覆盖好存入库内,必要时垫高摆设。6、对施工现场的防雷设施及临时用电线路和设施进行全面检查,确保电缆没有拖地,各种用电设备接地、接零保护良好、漏电保护装置齐全有效。配电箱、电缆线接头箱、电焊机等必须有防雨措施。防止水浸受潮造成漏电或设备事故。、7、雨季施工要做好雨期安全教育工作,

10、保证每位施工人员要有自我安全防护意识.8、充分准备防雨设施,在施工现场准备好一定数量的防雨设施材料,同时落实好防雨设施、材料的购买联系渠道,以供紧急采购之一fo8.1现场做好防汛材料准备塑料布:50Om编织袋:800条雨衣:30件污水泵:12台2寸雨鞋:30双铁锹:30把手电:10把紧急救援车辆:2辆9、所有防汛组人员必须做好预案准备,服从组织安排,第一时间赶到现场,做好排水、挡水、防水、抽水工作。10、防汛领导组应与当地有关政府机构保持联系,当遇到暴风雨时,及时报告当地有关政府,请求支援。首先保证现场人员的安全转移;二是确保施工现场巨大隐患及时排除,将睑情降低到最低。四、培训和演练与善后工作

11、项目部防汛预案组组长负责主持、组织项目部进行一次防汛事故应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对应急响应的要求进行调整或更新。演练、评价和更新的记录应予以保持。1、做好雨后恢复工作1.1 大雨过后要组织有关管理人员对施工现场及临时设施进行一次安全隐患大排查,对办公室、食堂、仓库等进行检查抢修。1.2 对基坑四周进行巡逻检查,发现有异常情况及时处理。并在基坑四周设置防护栏杆和警告标志。1.3 组织人员及时对基坑及施工现场的积水进行抽排。保证道路畅通,工地无积水.1.4雨后要及时清扫,并及时检查脚手架、电器设备

12、的安全措施。现场不能使用裸线,并设专人维护管理用电设备。不得私自改拆线路。严控各种规程制度。五、雨季防雷击应急预案1、雷击是突发性事件,本着预防为主,宣传教育为辅,防患于未然的原则,为做好抗雷救灾工作,最大限度地减轻雷击造成的损失,特制定施工现场预防雷击应急预案。2、救援程序(1)当工地发生雷击伤害事件,最先发现情况的人员应大声呼叫,呼叫内容要明确:某某部位发生某某情况!将信息准确传出。听到呼救的任何人,均有责任将信息报告给与其最近的管理人员、抢救小组成员,使消息迅速报告到伤亡伤害应急小组现场总指挥处。应急响应小组现场总指挥负责现场组织工作.(2)事故现场安全员负责打急救电话120,报告发生伤

13、亡伤害的地点、伤害类型,同时必须告知工程附近醒目标志建筑,以利急救中心迅速判断方位。安全员负责将伤害情况及时报告项目安全部,再由项目安全部上报上级部门.(3)接车员迅速到路口接车,引领急救车从具备驶入条件的道路迅速到达现场。3、雷击事故应急措施(1)施工现场负责人切断施工现场内的所有电源,迅速通知所有在外工作的人员立即回到宿舍;(2)受雷击后烧伤或严重休克的人,应立即让其躺下,扑灭身上的火,并对其进行抢救。若伤者虽失去意识,但仍有呼吸或心跳,则自行恢复的可能性很大,应让伤者舒适平卧,安静休息后,再送医院治疗。若伤者已停止呼吸或1.1.脏跳动,应迅速对其进行人工呼吸和心脏按摩。澈口有关现场负责人,维护现场秩序,严密保护事故现场。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
