《深基坑安全专项施工方案.docx》由会员分享,可在线阅读,更多相关《深基坑安全专项施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。
1、第章编制依据71.1 编制依据71.2 编制原则71.2.1 质量保证原则71.2.2 工期保障原则71.2.3 技术可靠性原则81.2.4 经济合理性原则81.2.5 环保用则81.2.6 人文施工的原则81.3 指导思视8第二章工程概况92.1 工程简介92.2 竖井设计标准9221竖井围护结构设计标准92.2.2竖井二衬结构设计标准102.3 主要工程数量10第三章工程周边环境条件I1.3.1与隹构)筑物位Wt关系I1.32与道路位置关系123.3与地下管线位置关系12笫四章工程地质和水文地质条件134.1 工程地质134.1.1 岩土特征13第八章施工场地布18248.1 施工场地布置
2、原则248.2 临工场地布置总平面图248.3 施工场地规划说明258.3.1 施工国挡及场地硬化258.3.2 施工场区布置258.3.3 竖井提升区及临时存土场布置268.3.4 临时存瞰场268.3.5 混凝土拌合系统268.3.6 施工用电268.3.7 空压机房268.3.8 施工期间的排水和防洪设施268.3.9 洗车槽27第九章总体施工方案289总体施工方法289.2主要施工工艺299.2.1 帖孔灌注板施工工艺299.2.2 冠梁施工工艺359.2.3 土方开挖及桩间网喷施工工艺359.2.4 钢支掉施工工艺389.2.5 主体结构施工工艺459.2.6 钢筋安装工程469.2
3、.7 模板安装工程529.2.8 混凝土工程5911.2风隆保护措施8711.2.1 深基坑施工风险保护措族8711.2.2 深基坑施工临近构筑物风险保护措施88第十二章监测方案M)12.1 监测目的9012.1.2监测方案制定睨则9012.3 编制依据9012.4 监测内容、测点设置及埋设方法9012.4.1 监测内容9012.4.2 测点设置9112.4.3 测点埋设方法9212.5 测点保护措施及恢发方法9612.5.1 测点保护措施9612.5.2 测点恢复方法9612.6 施工监测管理96127监测质量保证措施9612.8 信息处理及反馈9712.8.1 量测信息处理9712.8.2

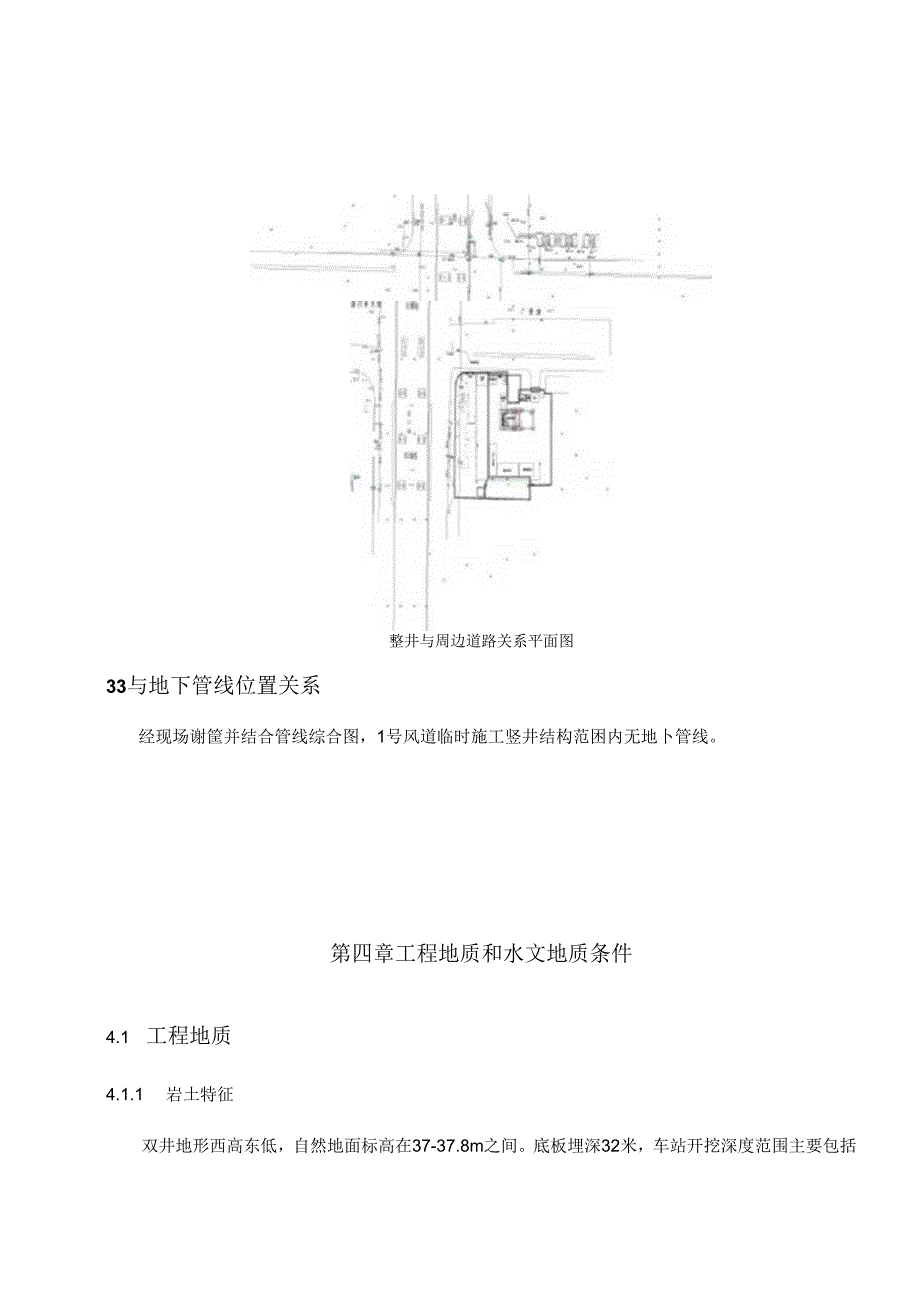

4、 信息反馈9712.9 监测项目、频率、允许值及设备配置9712.10 监测注意事项98第十三章应急预案KX)13.1 应对突发事件的准备措施10013.2 应急组织机构与职责100整井与周边道路关系平面图33与地下管线位置关系经现场谢筐并结合管线综合图,1号风道临时施工竖井结构范困内无地卜管线。第四章工程地质和水文地质条件4.1 工程地质4.1.1 岩土特征双井地形西高东低,自然地面标高在37-37.8m之间。底板埋深32米,车站开挖深度范围主要包括以卜层:粉细砂3层、中粗砂4层、圆砾乱石层、中粗砂1层、粉细砂2层、粉质粘土层、中粗砂1层及粉细砂2层。4.2 水文地质4.2.1 地下水特征本
5、段线赋存三层地下水,地下水类型分别为上层滞水(一)、潜水(二)和层间潜水(三),详见15.1节:1号风道临时施工竖井地质剖面图。上层滞水(一)=水位标高为30.75m,水位埋深为6.43m,含水层为粉细砂层、粉质粘土层、粉土层、杂填土层。潜水(二):水位标高为25.05m,水位埋深为12.13m,含水层为中粗砂层、粉质粘土层、圆砾卵石层。层间潜水(三):水位标高为19.98,水头埋深为17.2m,含水层主要为中粗层、粉质粘土层、圆砾卵石层。4. 2.2竖井闱岩自稳性分析施工竖侬IJ壁土层主要为杂填土1层、粉土填土层、粉土层、粉质粘土1层、粉细砂颔层、粉细砂3层、中粗砂1层、圆砾卯石层、粉细砂1

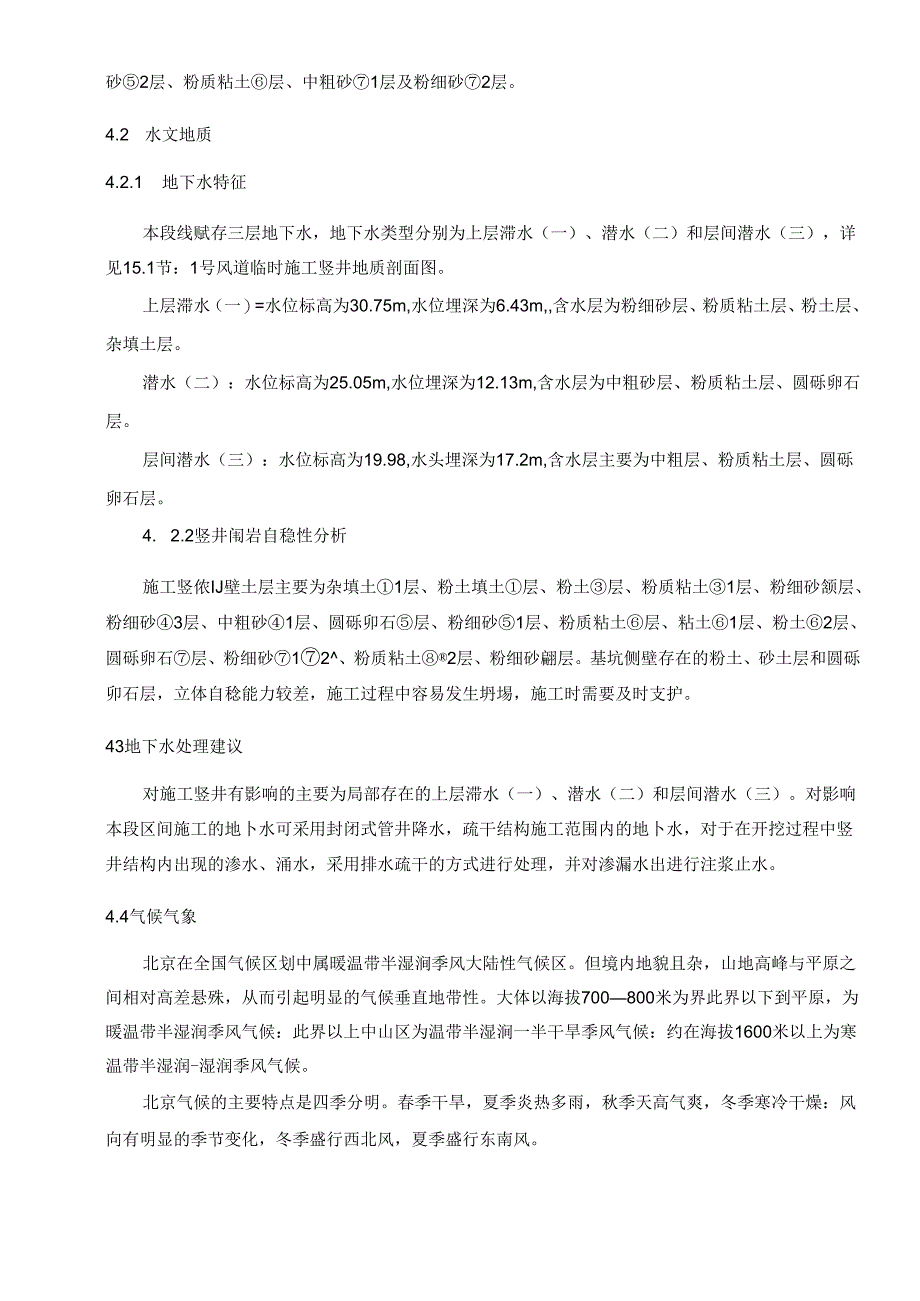

6、层、粉质粘土层、粘土1层、粉土2层、圆砾卵石层、粉细砂12、粉质粘土2层、粉细砂翩层。基坑侧壁存在的粉土、砂土层和圆砾卯石层,立体自稔能力较差,施工过程中容易发生坍埸,施工时需要及时支护。43地下水处理建议对施工竖井有影响的主要为局部存在的上层滞水(一)、潜水(二)和层间潜水(三)。对影响本段区间施工的地卜水可采用封闭式管井降水,疏干结构施工范围内的地卜水,对于在开挖过程中竖井结构内出现的渗水、涌水,采用排水疏干的方式进行处理,并对渗漏水出进行注浆止水。4.4气候气象北京在全国气候区划中属暖温带半湿涧季风大陆性气候区。但境内地貌且杂,山地高峰与平原之间相对高差悬殊,从而引起明显的气候垂直地带性
7、。大体以海拔700800米为界此界以下到平原,为暖温带半湿润季风气候:此界以上中山区为温带半湿涧一半干旱季风气候:约在海拔1600米以上为寒温带半湿润-湿润季风气候。北京气候的主要特点是四季分明。春季干旱,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥:风向有明显的季节变化,冬季盛行西北风,夏季盛行东南风。第五章地下水控制设计5.1 地下水特征本站地下水类型分别为上层滞水(一)、潜水(二)、层间潜水(三)。根据沿线地下水的埋敏形式、含水层及相对隔水层特点,地下水详细情况如下:上层滞水():水位标高为30.75m,水位埋深为6.43m,含水层为粉细砂层、粉质粘土层、粉上层、杂填土层。潜水(:):水位标
8、高为25.05m,水位埋深为12.13m,含水层为中粗砂层、粉质粘土层、圆砾卯石层。层间潜水(三):水位标高为19.98,水头埋深为17.2m,含水层主要为中粗层、粉质粘土层、圆砾卵石层。详见15.1节:1号风道临时施工竖井地质剖面图。5.2 地下水影响分析1号风道临时施工竖井开挖底而标高为+2.375m,主要受上层滞水(一)、潜水(二)层间潜水(三)影响,因此施工前需要将上层滞水(一)、潜水(二)、层间潜水(三)疏干。5.3 降水方案本竖井基坑周边布置15(D1D15)眼降水井,在基坑开挖前抽水,主要对潜水(二)及承压水(三)进行降水,确保地下水位始终处于开挖面以下。图5-H号风道临时竖井降
9、水井平面布置图第六章支护结构设计6.1围护桩设计1、用护桩桩型:钻孔灌注桩:2、灌注桩桩径:100Omm;3、灌注桩桩长:40.575m:4、灌注桩嵌固深度:7.5m;5、灌注桩班顶标高:37.75m:6、灌注桩桩身混凝土强度:C25;7、灌注桩钢筋笼配筋:d100Omm钻孔桩钢筋笼长度41.355m.主筋25,通长12根,41.368m根;加强筋12根,距顶部6m,距底部4明长31.575m根;加强环共21个,202000mm;螺旋筋由顶部0.95m安装,至底部0.07m处,12015O三;钢筋笼下部收口角度为15;8、详见图6-1:闱护桩设计图.V-二.图6T1号风道临时施工竖井圉护桩设计
10、图6.2冠梁设计1、冠梁裁面尺寸:100Om1.X100O呻;2、冠梁顶面标高:37.75m:3、冠梁混凝土强度:C30;4、冠梁配筋:梁下部构造筋418,上部构造418,主筋1625,箍筋I12150,箍筋212150,拉筋10Q300;5、详见图6-2:冠梁设计图。图621号风道格时施工竖井冠梁设计图63桩间网喷设计1、钢筋网配筋设计:6.5HPB235钢筋,150mn150m网格;2、钢筋网与桩锚固设计:采用小12HPB235钢筋锚入桩混凝土内,锚入深度150mm,露出段加工成135度弯钩,水平锚固间距同桩中心距,孔内用N7.5砂浆填充:纲筋网与之固定后,网外侧用420HRB335钢筋水
11、平通长设置,与锚固筋交点处焊接牢固。如图6-3所示:图6-3桩间网-设计图3、桩间网喷混凝土耳度:桩间网喷混凝土耳度为100E,局部与不良土质时适行加厚4,桩间网喷混凝土强度:C20;6.4支撑设计1、内支撑结构形式:钢管支撑:2、支撑材料、强度指标:钢管型号为Q235-B,规格为609,强度指标为Q235-B;3、支撑层数:支掾层数为8道(包含一道倒撑);4、各层支撑标高:第一道支撑:37.250m;第二道支撑:32.040m;第三道支掾:27.540m:第四道支撑=23.540m;第五道支撑=18.540m:第六道支撑:13.940m:第七道支撑:8.940m;倒掾:7.440m;5、支撑
12、节点构造:活动端、固定端、中间节:6、支撑预加力值:第一道支撑:24OKN;第二道支撑780KN:第三道支撑:820KN;第四道支撑:1450KN:第五道支探:1450KN;第六道支撑:1550KN;第七道支撑:1450KN;倒撑:0KN:7、支撑拆除时间:第五、六、七道支掾及倒撑随竖井二衬结构施工进度进行拆除:第一四道支撑待南换乘厅结构施工时进行拆除。8、现场钢支撑施工时,实际施加轴力应为谀计值的40%60%.第七章施工筹划7.1 施工总体目标7.1.1 质:S目标确保竖井分部工程质量符合设计及规范的验收标准。7.2.2工期目标计划开工日期为2010年11月30日,竣工日期为2011年3月2
13、5日,工期为116日历天,确保不影响风道结构施工。723安全生产目标认真贯彻国家布美安全生产法律、法规和北京巾仃美安全生产管理规定及北京市轨道交通建设管理有限公司安全管理办法,落实“安全第一、预防为主、综合治理”的安全方针,做到无工伤死亡事故、无交通死亡事故、无火灾和洪灾事故;杜绝重伤事故。7.2.4文明施工目标达到北京市绿色施工文明安全工I也标准,创建“北京市绿色施工文明安全IJ也”单位。72.5环境保护目标杜绝环境污染,确保施工场地内噪音、扬尘、排污达到北京市环境保护标准;因地制宜美化施工场地环境,营建花园式工地:达到IS014000环境管理体系标准的要求。7.2施工组织机构及队伍部署7.
14、2.1施工组织机构中铁十三局集团北京地铁7号线六标项目经理部,实施级管理模式,项目经理部一工区,1号风道临时施工竖井由一工区负贡施工。施工组织机构见图7-1。项目经珅:蒙秀林质检员黄兆张东穆怀刚员把旋跃Wr水本技林唐于刘段测班张成生试验室刘少华iVI1.1.材料员于明涛安全员金先虎科员刘鹏出纳石亮-1.施工僦酒项目部管理层在项目经理下设一名前期副经理、一名安全副经理、一名项目总工。项目副经理负贡现场全面工作,前期副经理分管项目前期专项工作,安全副经理主抓项目全面安全管理,项目总工主抓项目全面技术及质显管理。详细分工见下表:序号人员主要职能1项目经理对本工程各项工作全面负班。2前期经理负货本工程的前期专项工作,主要包括管线改移、房屋拆迁、征占地、园林
