《监理旁站实施细则001.docx》由会员分享,可在线阅读,更多相关《监理旁站实施细则001.docx(7页珍藏版)》请在第壹文秘上搜索。

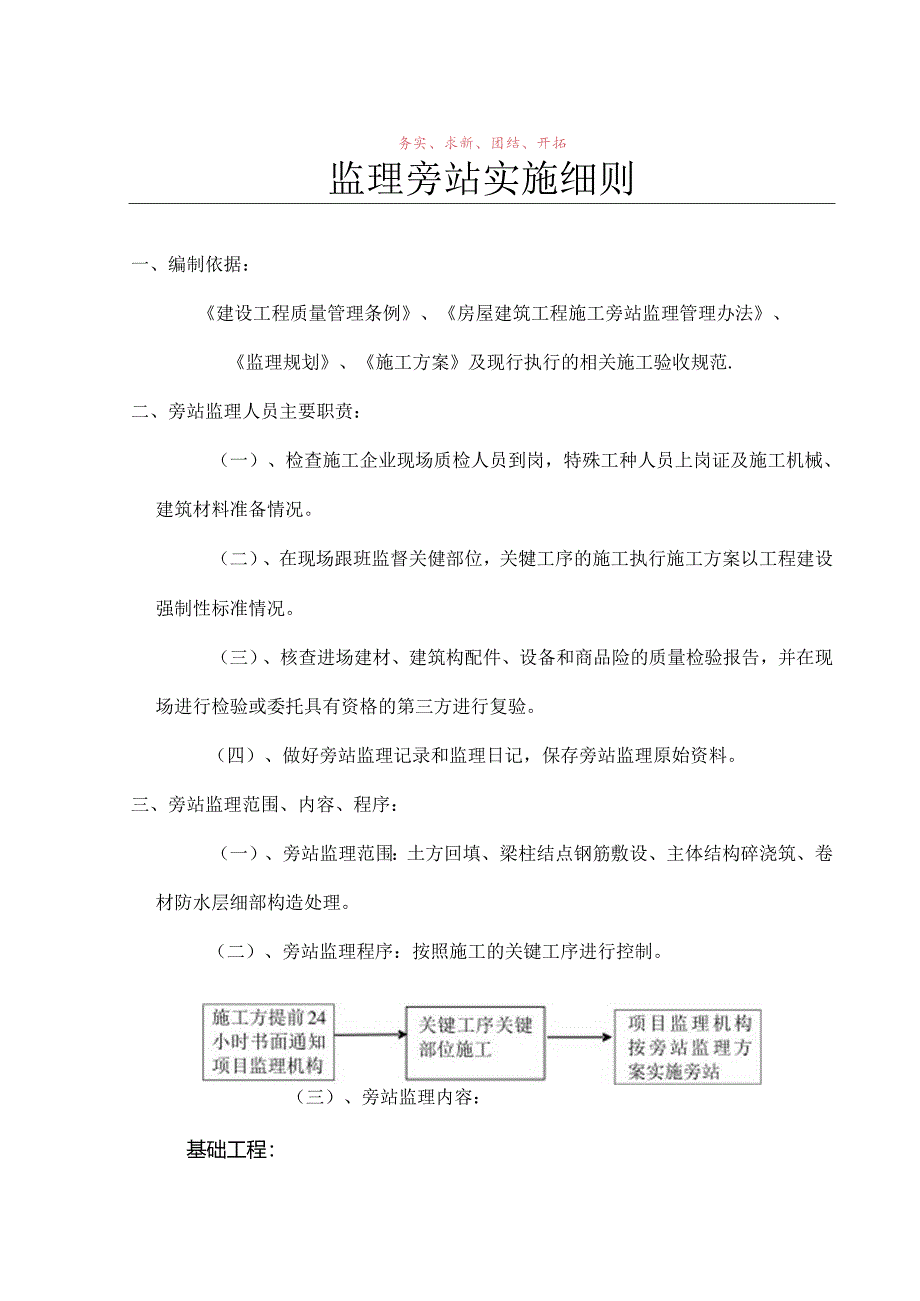

1、监理旁站实施细则编制:审批:建设监理总承包公司202*年5月务实、求新、团结、开拓监理旁站实施细则一、编制依据:建设工程质量管理条例、房屋建筑工程施工旁站监理管理办法、监理规划、施工方案及现行执行的相关施工验收规范.二、旁站监理人员主要职贲:(一)、检查施工企业现场质检人员到岗,特殊工种人员上岗证及施工机械、建筑材料准备情况。(二)、在现场跟班监督关健部位,关犍工序的施工执行施工方案以工程建设强制性标准情况。(三)、核查进场建材、建筑构配件、设备和商品险的质量检验报告,并在现场进行检验或委托具有资格的第三方进行复验。(四)、做好旁站监理记录和监理日记,保存旁站监理原始资料。三、旁站监理范围、内

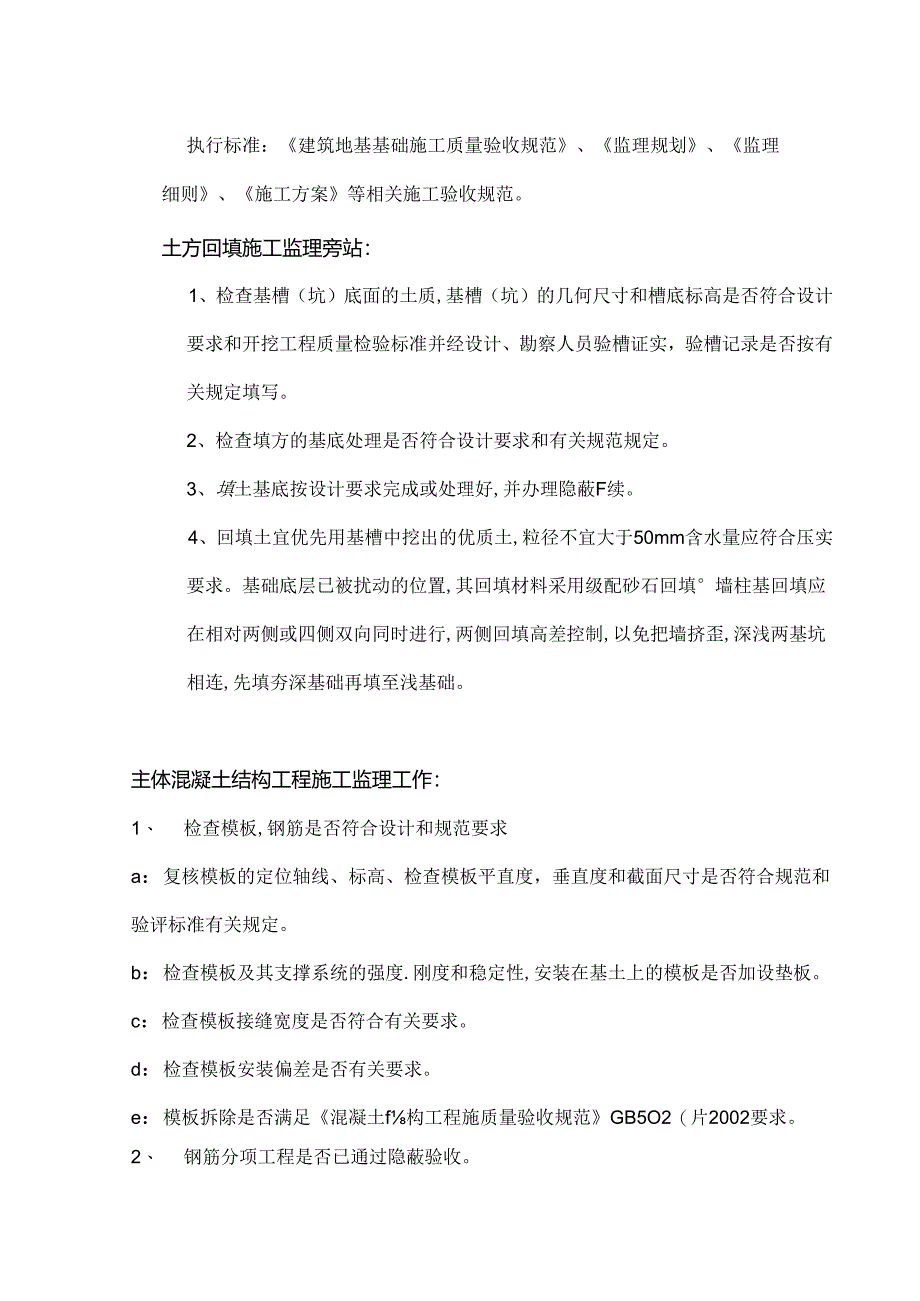

2、容、程序:(一)、旁站监理范围:土方回填、梁柱结点钢筋敷设、主体结构碎浇筑、卷材防水层细部构造处理。(二)、旁站监理程序:按照施工的关键工序进行控制。(三)、旁站监理内容:基础工程:执行标准:建筑地基基础施工质量验收规范、监理规划、监理细则、施工方案等相关施工验收规范。土方回填施工监理旁站:1、检查基槽(坑)底面的土质,基槽(坑)的几何尺寸和槽底标高是否符合设计要求和开挖工程质量检验标准并经设计、勘察人员验槽证实,验槽记录是否按有关规定填写。2、检查填方的基底处理是否符合设计要求和有关规范规定。3、填土基底按设计要求完成或处理好,并办理隐蔽F续。4、回填土宜优先用基槽中挖出的优质土,粒径不宜大
3、于50mm含水量应符合压实要求。基础底层已被扰动的位置,其回填材料采用级配砂石回填墙柱基回填应在相对两侧或四侧双向同时进行,两侧回填高差控制,以免把墙挤歪,深浅两基坑相连,先填夯深基础再填至浅基础。主体混凝土结构工程施工监理工作:1、 检查模板,钢筋是否符合设计和规范要求a:复核模板的定位轴线、标高、检查模板平直度,垂直度和截面尺寸是否符合规范和验评标准有关规定。b:检查模板及其支撑系统的强度.刚度和稳定性,安装在基土上的模板是否加设垫板。c:检查模板接缝宽度是否符合有关要求。d:检查模板安装偏差是否有关要求。e:模板拆除是否满足混凝土f构工程施质量验收规范GB5O2(片2002要求。2、 钢
4、筋分项工程是否已通过隐蔽验收。核查钢筋出厂合格证是否进场钢筋相符。现场样本是否按批采取合格证和试验数据是否标准规定。3、 检查进场钢筋的级别,规格是否符合设计要求,当需代换时,是否征得设计单位的同意。4、 检查钢筋表面是否洁净,油渍.漆污和锈斑是否使用前清除干净。5、 检查钢筋的接头方式,接头位置是否符合设计和规范的要求。6、 焊接钢筋的焊条,焊接是否符合设计要求。7、 钢筋焊接接头是否符合验收规程JGJ18-96的规定,焊接头是否按规定逐批现场抽样送检.批量总和与需用量是否基本一致。试验结果及结论是否符合有关规定。8、 巡视和隐蔽验收时应严格按设计图纸检查配置钢筋级别,直径.根数,间距,形状
5、,尺寸位置锚固长度,搭接长度,二排筋位置,保护层厚度,箍筋弯钩长度和角度是否符合验收规范,并填写分项工程评定表,签署隐蔽工程验收意见。9、 检查防水混凝土结构施工缝,变形缝的止水带,穿墙管件,支模铁件等设置和构造是否符合设计和规范有关规定。10、检查防水碎的配合比设计报告:严格控制混凝土配合比,坍落度.外加剂及问敏时间检查浇捣方法等工艺是否符合规范和施工组织设计要求。II、混凝十.面层浇筑完后应进行二次抹光,严格控制表面裂缝。12、施工缝的留设和处理应满足有关规范要求。13、见证混凝土试件制作和留取数量是否满足相应规程要求。14、浇注柱或墙连成整体的梁板时,应在柱墙浇注完毕后停歇一段(约30分
6、钟)再继续浇筑,并注意在梁柱节点区的混凝土加强振捣密实。15、分层浇筑混凝土,每层浇筑厚度宜控制在4001三以内且必须在下层混凝土初凝前继续浇筑上层泡凝土。卷材防水层细部构造处理监理施工旁站:1、 检查进场材料是否满足设计和规范要求(材料“三证”)2、 检查防水基层处理是否平面、干燥、干净,是否按设计及构造要求进行施工。3、 卷材防水施工是否按已审批专项施工方案进行。4、 细部构造处理(卷材防水层及其转角处,变形缝,穿墙管道等细部构造是否符合设计要求和规范要求地下室防水工程质量验收规范GB50208-2002第4.7条的相关规定,本分项相关强制性条文为地下室防水工程质量验收规范GB5O2()8
7、-2OO2第3.0.6、4.1.8、4.1.9条。主体结构工程梁柱节点钢筋隐蔽过程监理旁站施工1、 审核核对进场钢筋是否满足设计和规范要求,检查钢筋的外观质量是否符合要求。2、 焊接钢筋的焊条及焊接质量是否符合设计要求。3、 钢筋焊接接头是否符合验收规程JGJ18-96的规定,焊接头是否按规定逐批现场抽样送检,批量总和与需用量是否基本一致。试验结果及结论是否符合有关规定。4、 节点区(主次梁交接点)应确保次梁钢筋的保护层的厚度(此项宜与设计院联系解决)5、 梁柱节点钢筋要确保柱箍筋加密区的箍筋数量纵筋钢筋接头位置不宜出现节点区下部、间距,弯钩平直度.弯钩角度等满足设计和相关规定的要求;梁的锚固
8、长度应满足设计和相关规定。某某协诚工程建设监理总承包公司龙池山庄二期工程项目监理部202*年5月施工现场安全施工注意事项:1、施工人员进入施J1.现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2,进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3,严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有交任制止他人违章作业。4,施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全时。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤脚不准进入施工现场。6、穿饿底鞋不得进行登高作业7、在高空、钢筋、
9、结构上作业时,一定要穿防滑鞋.8、现场用电,定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装.巴和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套.10、工地施工照明用电,必须使用36伏以卜.安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防潺材等,保证消防措施的落实。施焊时,特别注意检查卜.方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12,未经安全教育培训合格不得上岗,非悚作者严禁进入危险区域:特种作业必须持特种作业资格证上岗。13,凡2m以上的高处作业无安全设施,必须系好安全带:安全带必须先挂车后再作业。14、高处作业材料和工具等物件不得上抛下掷.15,从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、痛痛病以及不适于高空作业的人员,不得从事高空作业。
