综合楼工程雨季施工方案.docx

上传人:p** 文档编号:1184963 上传时间:2024-09-20 格式:DOCX 页数:9 大小:16.45KB
下载 相关 举报
综合楼工程雨季施工方案.docx_第1页
第1页 / 共9页
综合楼工程雨季施工方案.docx_第2页
第2页 / 共9页
综合楼工程雨季施工方案.docx_第3页
第3页 / 共9页
综合楼工程雨季施工方案.docx_第4页
第4页 / 共9页
综合楼工程雨季施工方案.docx_第5页
第5页 / 共9页
综合楼工程雨季施工方案.docx_第6页
第6页 / 共9页
综合楼工程雨季施工方案.docx_第7页
第7页 / 共9页
综合楼工程雨季施工方案.docx_第8页
第8页 / 共9页
综合楼工程雨季施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《综合楼工程雨季施工方案.docx》由会员分享,可在线阅读,更多相关《综合楼工程雨季施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

1、综合楼工程雨季施工方案第一章、工程概况1.1 工程概况1.1.1 根据气象资料,地区雨季一般规定为6月15日至8月15日期间。1.1.2 根据施工进度安排,雨季施工的分项工程有:钢筋工程、模板工程、,昆凝土工程、回填土工程、防水工程。1.2 施工条件1.2.1 场地排水现场临时排水系统包括:施工区域排水系统和生活区域排水系统;其中施工区域排水系统为:沿建筑物四周设置240mm240mm深(用红砖砌筑)环形排水沟,通过环形排水沟就近引入红线围墙西南角市政污水管线,保证建筑物四周的雨水不流入施工场地内.生活区排水系统为:直接就近排入红线围墙西南角市政污水管线。1.2.2 基坑排水1 .原有护坡顶的

2、挡土墙兼作挡水墙,挡水墙夕抹灰,防止地面水排入基坑内。挡水墙夕地面用水泥砂浆抹面,向现场排水沟找坡,使水顺利排入现场排水沟。2 .由于雨季来临时,正进行地下主体结构及基坑回填土施工,故在基坑底部周围设40OmmX50Omm(深)明沟,100OmmX1.oOOmmX1.OOOmm(深)集水井,并用潜水泵及时将积水抽出。1.2.3 保持建筑物周围道路畅通,保障机械设备进场和安全用电。1.2.4 脚手架防雷采用12圆钢每三层每边两点与结构防雷(或防雷带)相焊接,且必须脚手架整体导电不间断性.第二章、施工总体安排2.1 施工准备2.1.1 需增加的临时设施在现场钢筋堆料场的西北角设立48小时天气预报黑

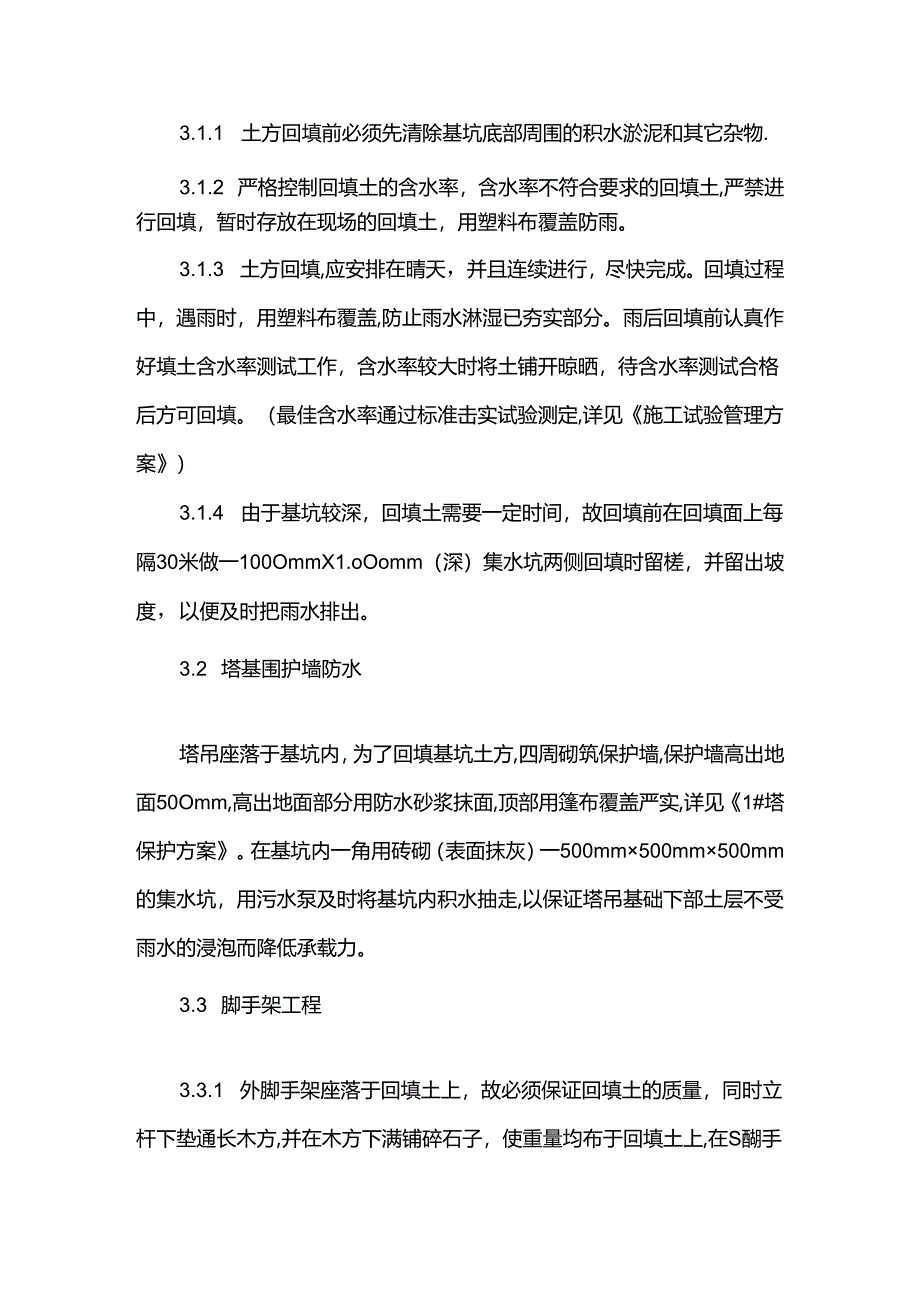

3、板(保证文明施工要求,且字体要稍大点),由兼职天气预报员每日更新最近天气情况。2.1.2 总平面布置图与临时管线、管沟进入雨季施工前认真查看现场总平面布置图、平面临水临电布置图,作好现场临时排水沟,保证现场雨水的顺利排除。2.1.3 材料进场计划雨季用材料必须在6月15日前全部进入施工现场。2.1.4 审图雨季施工前认真杳阅施工图纸、方案、相关安全质量规范,找出雨季施工中要进行的分项工程及所用的人、机、料、施工工艺、安全质量施工注意点等,作到雨季施工中重点突出、心中有数。第三章、雨季施工主要施工方法3.1 回填土工程3.1.1 土方回填前必须先清除基坑底部周围的积水淤泥和其它杂物.3.1.2

4、严格控制回填土的含水率,含水率不符合要求的回填土,严禁进行回填,暂时存放在现场的回填土,用塑料布覆盖防雨。3.1.3 土方回填,应安排在晴天,并且连续进行,尽快完成。回填过程中,遇雨时,用塑料布覆盖,防止雨水淋湿已夯实部分。雨后回填前认真作好填土含水率测试工作,含水率较大时将土铺开晾晒,待含水率测试合格后方可回填。(最佳含水率通过标准击实试验测定,详见施工试验管理方案)3.1.4 由于基坑较深,回填土需要一定时间,故回填前在回填面上每隔30米做一100OmmX1.oOomm(深)集水坑两侧回填时留槎,并留出坡度,以便及时把雨水排出。3.2 塔基围护墙防水塔吊座落于基坑内,为了回填基坑土方,四周

5、砌筑保护墙,保护墙高出地面50Omm,高出地面部分用防水砂浆抹面,顶部用篷布覆盖严实,详见1#塔保护方案。在基坑内一角用砖砌(表面抹灰)一500mm500mm500mm的集水坑,用污水泵及时将基坑内积水抽走,以保证塔吊基础下部土层不受雨水的浸泡而降低承载力。3.3 脚手架工程3.3.1 外脚手架座落于回填土上,故必须保证回填土的质量,同时立杆下垫通长木方,并在木方下满铺碎石子,使重量均布于回填土上,在S醐手架外立杆外50Omm处设一排水沟,及时将雨水排走,以免脚手架基础被雨水浸泡造成地基沉陷。332设一专人在雨前检直立杆垫木是否有效,回填土有无塌陷;雨后基础有无沉陷,立杆有无下沉,脚手架有无变

6、形,如有不正常之处,须迅速加以加固和修整。3.3.4 上人马道加上防滑条,做好防滑措施;马道两侧加设300高挡脚板,同时加设不低于1.2米的安全护拦,立封密目安全护网。3.3.5 大雨期间,不得进行脚手架的搭设和拆除;大雨、大风后应及时对脚手架进行检查修理,有安全隐患的整改合格后方可投入使用.3.3.6 雨前认真检查脚手架的防雷接地,对不符合处从速进行修补,避免遭受雷击。3.4 硅工程磴浇筑尽量避开雨天,如遇下雨,应采取如下措施:3.4.1 墙、底板碎浇筑中遇到大雨时,,将已浇筑的硅振捣密实(留好接搓)后用塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走。3.4.2 顶板硅浇筑遇大雨时,及时留置施

7、工舞,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖,严禁碎内的水泥浆流失,浇筑到位后立即停止浇筑。3.4.3 如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失。3.4.4 本工程采用商品硅,为把好碎质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量,水泥的防雨情况。严禁将含泥量超标的砂、石和失效的水泥用于本工程中;3.5 钢筋工程3.5.1 钢筋在中建一局四公司联合厂集中加工,加工成形的成品钢筋严格控制进场时间,尽量减少露天堆放时间,防止因淋雨而生锈。3.5.2 成品钢筋运到现场后,必须堆放在钢筋堆料场的架子上,不得直接堆放在地上,避免雨水浸泡而被锈蚀污染。遇雨时,用彩

8、条布临时加以遮盖。3.5.3 钢筋的焊接(气压焊、电渣压力焊)尽量避开大风大雨天气,不得让雨水溅在焊头上,降低焊头质量,露天场所禁止使用电焊机。3.6 模板工程3.6.1 大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。检查完成后要及时修复,确定无安全隐患后方可继续使用。3.6.2 大雨、大风时,禁止进行大模板吊装就位施工作业。已就位的大模板的对拉螺栓连接要牢固,模板支撑要稳定。3.6.3 大模板堆放场所要及时检查,检查架子的稳定性,以防整体因雨淋地基下沉而失稳倾倒及大钢模的稳定(自稳角为6080),以防风大而倾倒。3.6.4 制作模板的多层板和木

9、方要堆放整齐,而且须用塑料布覆盖防雨。3.6.5 支立好的顶板模或墙模,如遇大雨未浇筑砂,应进行遮盖,防止因雨淋而造成脱模剂的失效。雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑磅.3.7 地下防水工程3.7.1 防水层施工不得在雨天进行。3.7.2 雨季施工防水层,确保基层表面应保持干燥,含水率不大于9%(检测方法为:下午2:OO,将1.m2卷材平铺在找平层上,静置34小时,掀开检查组盖部位,找平层未结露,卷材未见水印)。3.7.3 雨后施工防水时应将防水基层认真清理干净,检查周围的施工环境是否满足要求,特别是边坡的稳定情况。3.8 临建设施3.8.1 检有办公室、宿舍及料库

10、屋面有无漏雨现象,对漏雨的部位及时修理完好。3.8.2 室外地面全面硬化,道路场地等排水坡向正确、排水沟畅通无阻,确保施工现场无积水。3.8.3 检查食堂、厕所等的排水沟,及时疏通污水管道.3.8.4 大雨来临前要上青理粪坑,避免粪坑因大雨袭击而溢出。3.8.5 雨季来临前,对现场的库房等作好地面加高处理,对于受潮易损物品制定专项保护措施(架空或恭盖保护3.9 临电3.9.1 供电线路,不能直埋的一定要架空,室外的配电箱、电焊机和机械设备搭设防雨棚。值班电工要经常检查现场电气设备的接地,接零保护装置是否灵敏有效。雨季使用的电气设备应采用双重保护措施一漏电保护和绝缘保护,及时检直电线绝缘是否良好

11、,接头是否包好,禁止电线浸泡在水中。3.9.2 在潮湿和易触及带电体场所的照明电源不得大于24V;在特别潮湿的场所或金属容器内工作的照明电源电压不得大于12V;手持灯的电源线不使用塑料线。493塔司班前必须检查机身是否带电,漏电装置是否灵敏有效,各种操作机构是否灵活、安全可靠;塔司每次下班后,须关好驾驶室门窗,切断配电箱内电源开关,关好箱门上好锁。3.9.4 遇大寨雨或五级以上强风等恶劣天气,应停止起重。3.10 预留洞口防雨3.10.1 0.00处没有封闭的大于100Om的预留洞口,在洞口四周用砖砌墙,高出结构面300mm,墙身四周抹水泥砂浆。用钢管搭架高度为1.O米,并间隔300mm用红、

12、白油漆刷好(并且内挂密目安全网),恭盖石棉瓦防雨,防止雨水流入地下室。3.10.2 0.00楼层处小于1.0米的洞口用预制板封盖,四周用水泥砂浆封堵,避免雨水从这些洞口留入地下室。第四章、技术质量保证措施4.1 雨季施工材质要求雨季施工用材料必须有出厂质量证明、说明书等资料,特殊材料必须具备材料准用证。4.2 防汛抢险工作必须及时、有效防汛值班人员在值班期间,严守纪律不得捂自离岗,发现汛情及时向总指挥;匚报,以便尽快采取各种防范措施,及时调动抢险人员到位.出现讯情紧急情况时防汛人员必须坚守岗位,查清险情,同时向上级有关领导和防汛部门汇报情况.按现场抢险有关要求马上组织抢险工作,力争把灾害降到最

13、低限度。抢险过程中必须认真服从指挥人员的统一指挥,并统一调配抢险过程中所需使用的物资用品。第五章、安全措施5.1 加强现场施工人员的劳保工作,大雨天气不得露天作业,小雨天气穿雨衣、雨靴、雨鞋。电气操作人员,必须穿绝缘鞋和戴绝缘手套5.2 雨天,停止外脚手架的搭设与拆除等施工作业。5.3 组织专人定期检查基坑四周的护坡情况,并做好记录,如有边坡裂彝等可能出现塌方的现象,及时报告有关部门,以便及时采取有效措施。5.4 雨天停止开挖基槽和基坑,对已开挖的须立即进行可靠的支撑防护,防止塌方。5.5 塔机、脚手架按标准安装避雷装置,并确保完好、有效。5.6 大雨来临前,须清理外脚手架上的用具和其它物件。大雨后,应对塔基、道路和外脚手架等进行全面检有,确认无沉陷和松动后方可使用。5.7 电气焊应严格按照有关标准规定进行操作,防止触电事故发生,定期检查机电设备的运行情况和检修情况,确保机电设备的正常运彳寇全。5.8 防汛抢睑器材和目挪作它用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
