项目成本管理制度.docx

上传人:p** 文档编号:1185585 上传时间:2024-09-20 格式:DOCX 页数:2 大小:10.37KB
下载 相关 举报
项目成本管理制度.docx_第1页
第1页 / 共2页
项目成本管理制度.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《项目成本管理制度.docx》由会员分享,可在线阅读,更多相关《项目成本管理制度.docx(2页珍藏版)》请在第壹文秘上搜索。

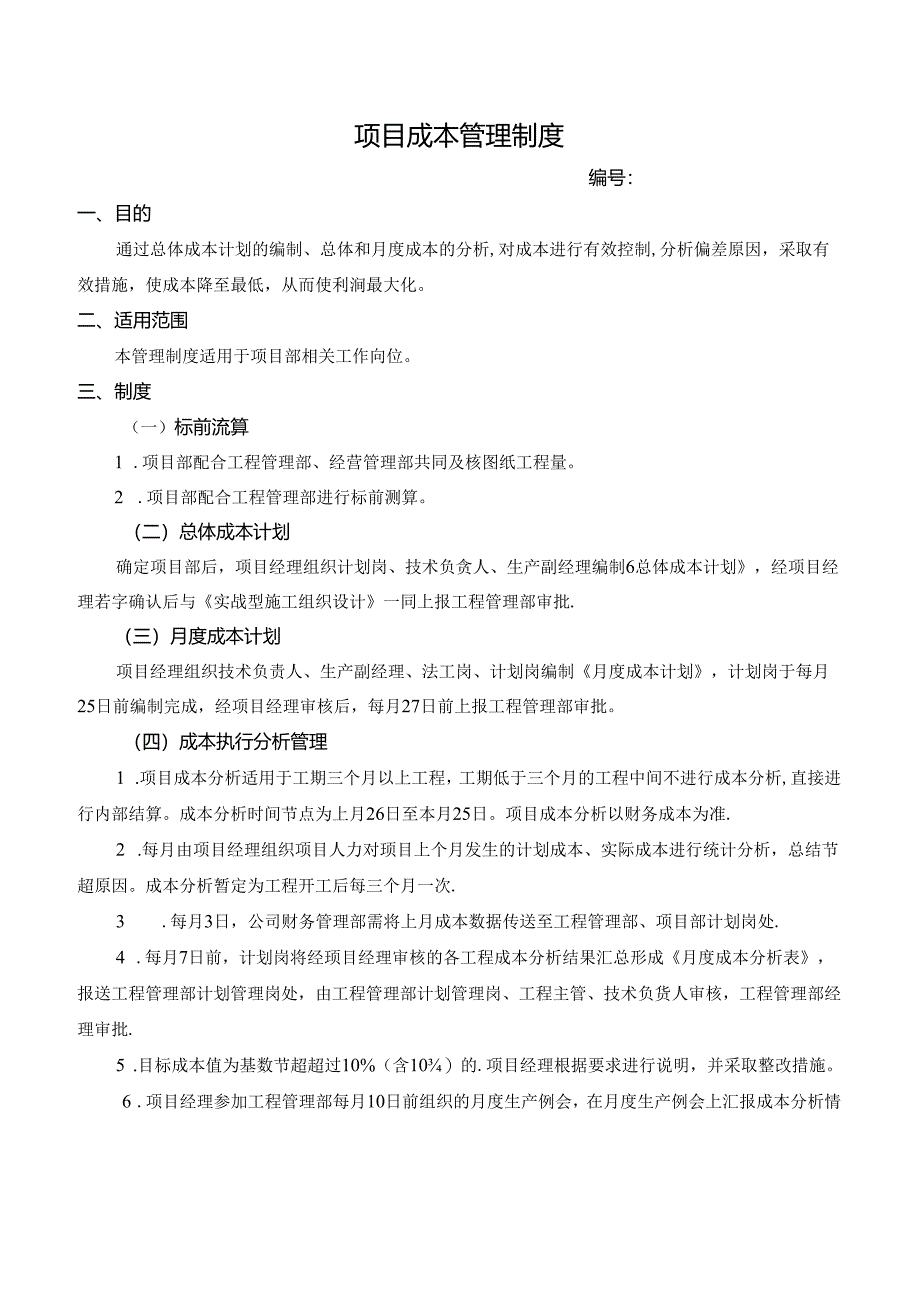

1、项目成本管理制度编号:一、目的通过总体成本计划的编制、总体和月度成本的分析,对成本进行有效控制,分析偏差原因,采取有效措施,使成本降至最低,从而使利涧最大化。二、适用范围本管理制度适用于项目部相关工作向位。三、制度(一)标前流算1 .项目部配合工程管理部、经营管理部共同及核图纸工程量。2 .项目部配合工程管理部进行标前测算。(二)总体成本计划确定项目部后,项目经理组织计划岗、技术负贪人、生产副经理编制6总体成本计划,经项目经理若字确认后与实战型施工组织设计一同上报工程管理部审批.(三)月度成本计划项目经理组织技术负责人、生产副经理、法工岗、计划岗编制月度成本计划,计划岗于每月25日前编制完成,

2、经项目经理审核后,每月27日前上报工程管理部审批。(四)成本执行分析管理1 .项目成本分析适用于工期三个月以上工程,工期低于三个月的工程中间不进行成本分析,直接进行内部结算。成本分析时间节点为上月26日至本月25日。项目成本分析以财务成本为准.2 .每月由项目经理组织项目人力对顼目上个月发生的计划成本、实际成本进行统计分析,总结节超原因。成本分析暂定为工程开工后每三个月一次.3 .每月3日,公司财务管理部需将上月成本数据传送至工程管理部、项目部计划岗处.4 .每月7日前,计划岗将经顼目经理审核的各工程成本分析结果汇总形成月度成本分析表,报送工程管理部计划管理岗处,由工程管理部计划管理岗、工程主

3、管、技术负货人审核,工程管理部经理审批.5 .目标成本值为基数节超超过10%(含10)的.项目经理根据要求进行说明,并采取整改措施。6 .项目经理参加工程管理部每月10日前组织的月度生产例会,在月度生产例会上汇报成本分析情况,总结成本管理经验、揭示差异原因,提出改进意见及措施。(五)内部签证管理1.发生签证时由技术负货人负责编制内部签证审批表,工程结束后内部结算时统一调整,内部签证时明确物资增减员117 .内部签证资料由工程管理部及项目部分别进行存档,作为成本分析及内部结算的依据.(六)工程变更及索赔管理1 .工程开工进场后十日内,计划岗需收集工程资料进行登记保管,并登记项目计划资料登记表.2

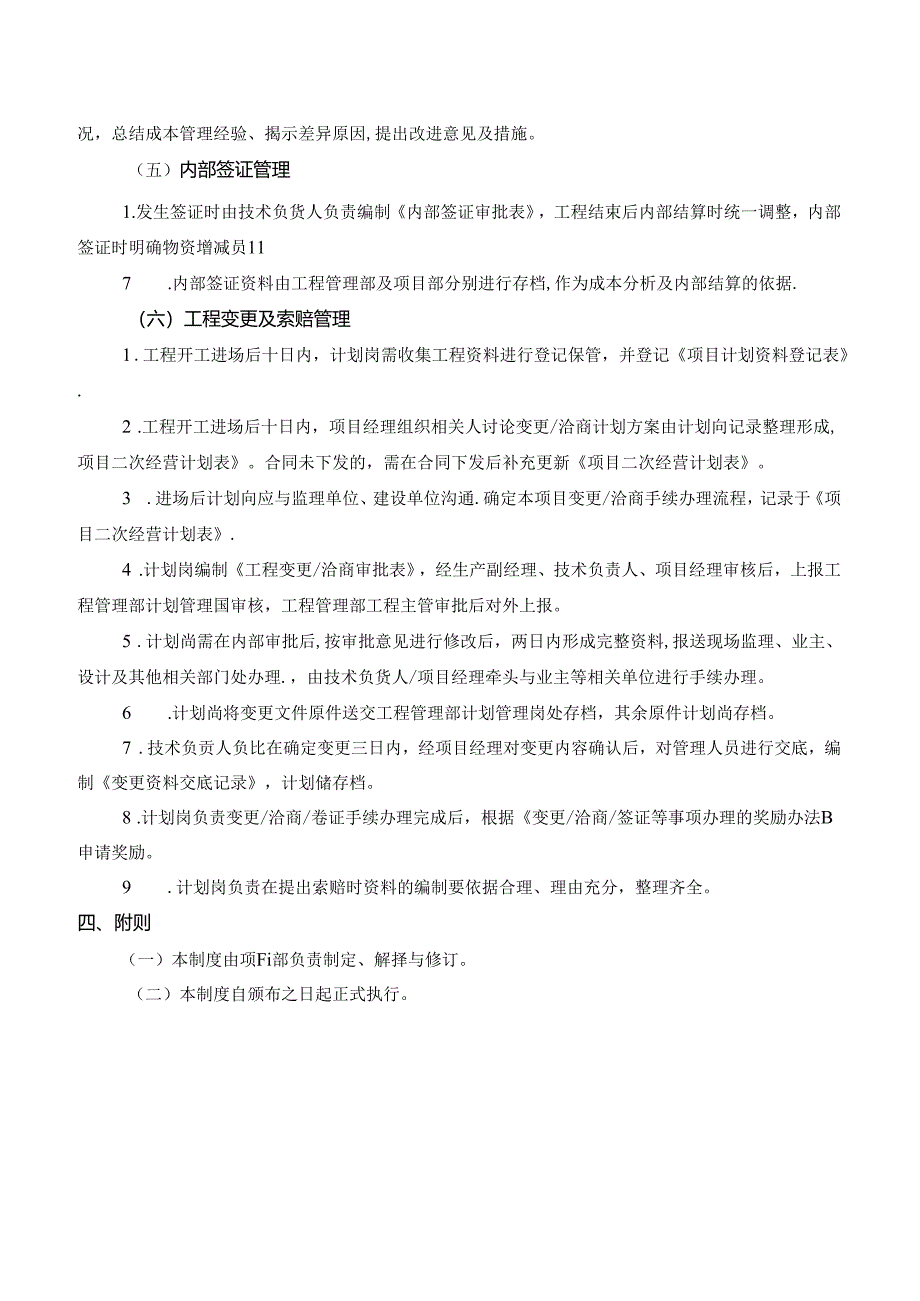

4、 .工程开工进场后十日内,项目经理组织相关人讨论变更/洽商计划方案由计划向记录整理形成,项目二次经营计划表。合同未下发的,需在合同下发后补充更新项目二次经营计划表。3 .进场后计划向应与监理单位、建设单位沟通.确定本项目变更/洽商手续办理流程,记录于项目二次经营计划表.4 .计划岗编制工程变更/洽商审批表,经生产副经理、技术负责人、项目经理审核后,上报工程管理部计划管理国审核,工程管理部工程主管审批后对外上报。5 .计划尚需在内部审批后,按审批意见进行修改后,两日内形成完整资料,报送现场监理、业主、设计及其他相关部门处办理.,由技术负货人/项目经理牵头与业主等相关单位进行手续办理。6 .计划尚将变更文件原件送交工程管理部计划管理岗处存档,其余原件计划尚存档。7 .技术负贡人负比在确定变更三日内,经项目经理对变更内容确认后,对管理人员进行交底,编制变更资料交底记录,计划储存档。8 .计划岗负责变更/洽商/卷证手续办理完成后,根据变更/洽商/签证等事项办理的奖励办法B申请奖励。9 .计划岗负责在提出索赔时资料的编制要依据合理、理由充分,整理齐全。四、附则(一)本制度由项Fi部负责制定、解择与修订。(二)本制度自颁布之日起正式执行。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
