(一)、成品铝合金门施工方案.docx

上传人:p** 文档编号:1186179 上传时间:2024-09-20 格式:DOCX 页数:4 大小:12.78KB
下载 相关 举报
(一)、成品铝合金门施工方案.docx_第1页
第1页 / 共4页
(一)、成品铝合金门施工方案.docx_第2页
第2页 / 共4页
(一)、成品铝合金门施工方案.docx_第3页
第3页 / 共4页
(一)、成品铝合金门施工方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《(一)、成品铝合金门施工方案.docx》由会员分享,可在线阅读,更多相关《(一)、成品铝合金门施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

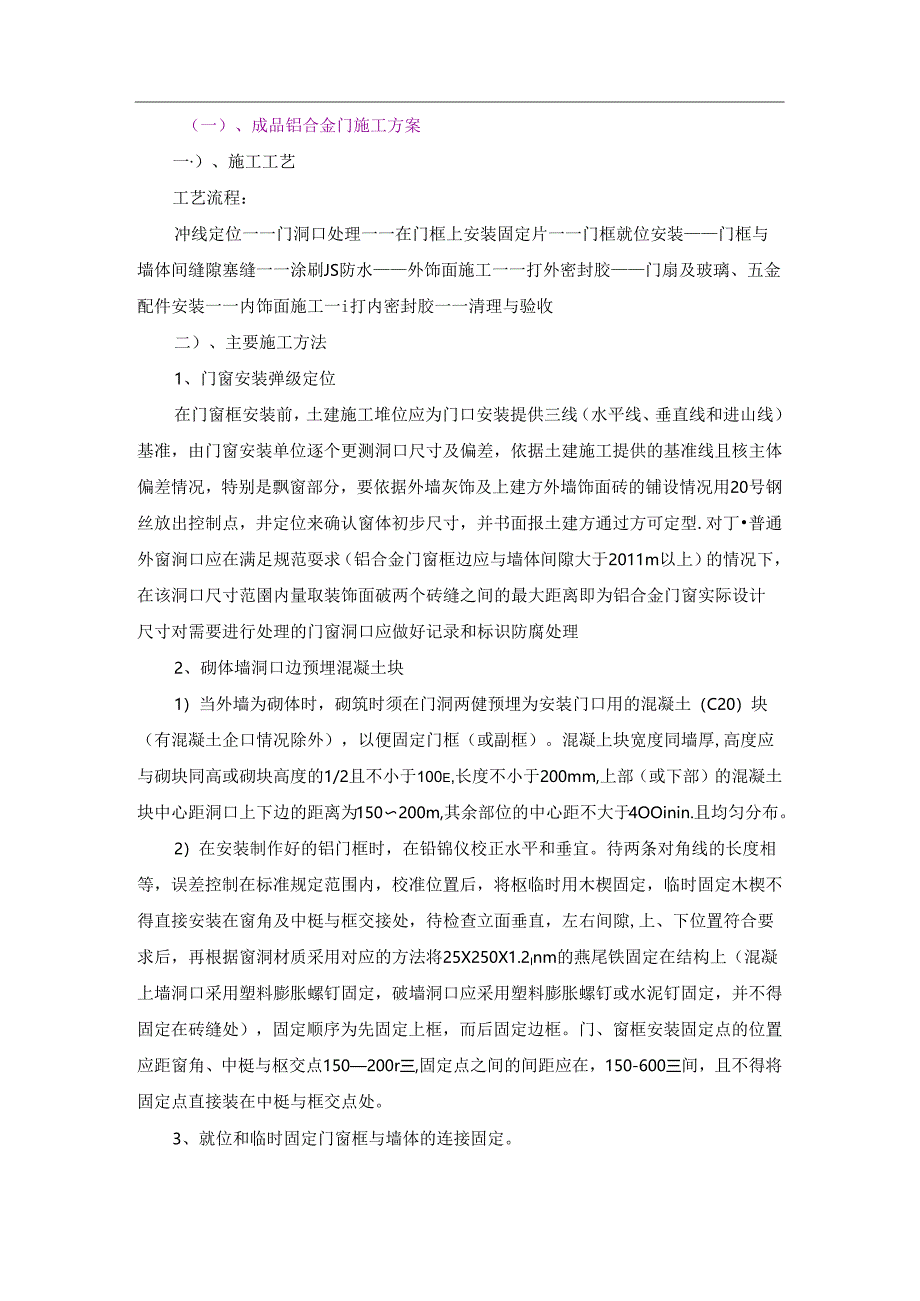

1、(一)、成品铝合金门施工方案一)、施工工艺工艺流程:冲线定位一一门洞口处理一一在门框上安装固定片一一门框就位安装门框与墙体间缝隙塞缝一一涂刷JS防水外饰面施工一一打外密封胶门扇及玻璃、五金配件安装一一内饰面施工一i打内密封胶一一清理与验收二)、主要施工方法1、门窗安装弹级定位在门窗框安装前,土建施工堆位应为门口安装提供三线(水平线、垂直线和进山线)基准,由门窗安装单位逐个更测洞口尺寸及偏差,依据土建施工提供的基准线且核主体偏差情况,特别是飘窗部分,要依据外墙灰饰及上建方外墙饰面砖的铺设情况用20号钢丝放出控制点,井定位来确认窗体初步尺寸,并书面报土建方通过方可定型.对丁普通外窗涧口应在满足规范

2、耍求(铝合金门窗框边应与墙体间隙大于2011m以上)的情况下,在该洞口尺寸范圉内量取装饰面破两个砖缝之间的最大距离即为铝合金门窗实际设计尺寸对需要进行处理的门窗洞口应做好记录和标识防腐处理2、砌体墙洞口边预埋混凝土块1)当外墙为砌体时,砌筑时须在门洞两健预埋为安装门口用的混凝土(C20)块(有混凝土企口情况除外),以便固定门框(或副框)。混凝上块宽度同墙厚,高度应与砌块同高或砌块高度的1/2且不小于100e,长度不小于200mm,上部(或下部)的混凝土块中心距洞口上下边的距离为150200m,其余部位的中心距不大于4OOinin.且均匀分布。2)在安装制作好的铝门框时,在铅锦仪校正水平和垂宜。

3、待两条对角线的长度相等,误差控制在标准规定范围内,校准位置后,将枢临时用木楔固定,临时固定木楔不得直接安装在窗角及中梃与框交接处,待检查立面垂直,左右间隙,上、下位置符合要求后,再根据窗洞材质采用对应的方法将25X250X1.2Inm的燕尾铁固定在结构上(混凝上墙洞口采用塑料膨胀螺钉固定,破墙洞口应采用塑料膨胀螺钉或水泥钉固定,并不得固定在砖缝处),固定顺序为先固定上框,而后固定边框。门、窗框安装固定点的位置应距窗角、中梃与枢交点150200r三,固定点之间的间距应在,150-600三间,且不得将固定点直接装在中梃与框交点处。3、就位和临时固定门窗框与墙体的连接固定。根据门窗安装位置墨线,将铝

4、门装入洞就位,将木楔塞入门框与四周墙体间的安装缝隙,调整好门窗框的水平、垂直、对角线长度等位置及形状偏差符合检评标准,用木楔或其他器具临时固定。4、门框与墙体的连接固定(1)连接铁件与预埋件焊接固定:适用丁钢筋混凝土和砖墙结构.(2)连接铁件用紧固件固定。a、射钉:用于钢筋混凝土结构。b、特种钢钉(水泥钉):用于低标号混凝土和砖墙结构.c、金属膨胀锚螺栓:用于混凝土结构。1、弊料胀锚螺栓:用于泡凝土和砖墙结构.e、不论采取哪种方法固定,铁脚至窗角的距离不大于180n1.n,铁脚间距按设计要求或间距不大于600mm.5、门窗框与墙体安装缝隙的密封(1)铝门窗安装固定后,先进行隐蔽工程验收,检杳合

5、格后再进行门窗框与墙体安装缝隙的密封处理。(2)门窗框与墙体安装健隙的处理,如设计有规定时,按设计规定执行。设计未规定填缝材料时,填塞低域性水泥砂浆,如室外侧留密封槽,填嵌防水密封胶.6、安装五金配件齐全,并保证其使用灵活。7、安装门扇及门玻璃(1)、门扇及门玻璃的安装在涧口墙体表面装饰工程完工后进行。(2)、平开门一般在框与扇构架组装上墙安装固定好之后安装玻璃,先调整好框与扇的缝隙,再将玻璃入扇调整,最后镶嵌密封条和填嵌密封胶。(3),推拉门在门框安装固定好之后将配好坡璃的门扇整体安装,即聘玻璃门扇锹装密封完毕,再入框安装,调整好框与扇的缝隙。三)、保护:在以上安装工序完工后,须将铝合金框(

6、带成品固定玻压条)所有部分缠绕保护膜,保护膜的缠绕措接任不得低于5三o四)、填健:在填缝前经过平整、垂直度等的安装质量检查后,再将框四周清扫干净,在框底空腔打入发泡剂,待定型后由土建方洒水润湿基U,再采用水泥砂浆填缝,填缝时必须预留定位木楔打出通道,待24小时砂浆凝结后,方可将定位木楔打出,再用发泡剂补空,最后补砂浆定型。发泡剂的打入必须严恪控制,确保发泡剂定型后与框体形成的凹槽深度在5-8mm之间,填入框底的砂浆要求密实.确保砂浆与框底的均匀接触,砂浆表面吃框深度在35ITin,且砂浆与框OM面须留有7mm宽的防水胶注入凹槽,凹槽深度控制在5mm,建议采用直径6三的例钢直接压入成型即可。对于

7、无上亮的外平开窗,上建方在做滴水时须注意滴水底面低于框面的高度不可大于8三,不然窗扇将无法正常开启:五)、防水:此阶段的处理因要剥高框体的保护膜,所以须在土建抹灰、贴面完工以后再进行。在处理框体与墙体的防水时,要先进行凹槽的清理工作,在注胶时,要求直线段尽可能一次定型,表面要求圆润光滑,可采用专门的制胶工具在密封胶未完全凝结前处理表面并压密实。六)、固定跛的安装:1、玻璃上框前要先对玻璃表面进行清洗,并检杳玻璃表面有无划伤及边、角部有无明显破损,对于中空玻瑞须检查保管期间有否起雾,密封胶是否有肉眼可见的破损,检查合格才可搬运就位。对面积大于1.5m2的玻璃,要求采用玻璃吸盘搬运和安装,在安装前

8、须检查外胶条(9941)及0型胶条是否紧宓地镶嵌在型材的胶爪内,松落的部分须依密实,再检查股条接头处仃否脱胶,经检查确认可上破璃后,先在型材槽内放入塑料支捽垫片,垫片距角部的距离为1./4,然后用吸盘将玻璃放入框内,此时须放入定位垫片2、将玻璃临时定位,卡牢定位垫片后,调整玻璃状态及2块梯型垫片之间的距离,满足玻璃边缘距型材5-8mm的要求。最后扣上固定玻压条,并镶入设计选用的内胶条。考虑到胶条的伸缩变形,镶入的胶条长度要比实际长度要大Io-20m11u七)、门扇的安装:由于我方的窗扇均为乍间预生产并经多道工序检测后的成品,安装时仅须进行合页及锁座的调试,完毕后只须保证门窗扇开启自如且密闭严实

9、,不存在任何影响使用功能的随忠即可。八)、清理:铝门在交工前应将型材及玻璃表面的污物及残存保护膜清理干净,对于难以清除的胶痕等可用中性清洗剂清理。九)、制作安装质量措施I、保证项目(1)、铝合金门及其附件质量必须符合设计要求和有关标准的规定。(2)、铝合金的开启方向、安装位置必须符合设计要求。(3)、门安装必须牢固,防腐处理和预埋件的数量、位置、埋设连接方法等必须符合设计要求,框与墙体安装缝隙填取饱满密实,表面平整光滑无裂f,填塞材料及方法符合设计要求,并办理除敲记录。2、基本项目(1)、门附件齐全安装牢固,位置正确,灵活适用,达到各自的功能,湍正美观。(2)、门扇开启灵活,美闭严密,定位准确,扇与框搭接量符合地计要求。(3),门安装后表面洁净,无明显划痕、碰伤及锈蚀。密封胶表面平整光滑,厚度均匀。(4)、弹簧门自动定位准确,开启角度为9015关闭时间在6-1OS范围之内。4、玻璃的搬运与安装:1)搬运玻璃前首先检查玻璃是否有裂纹,特别要注意暗裂,确认完好才搬运。2)搬运玻璃时必须戴手套、穿长袖衫、玻璃要整向,以防玻璃锐边割手或玻璃断裂伤人。3)高处安装玻璃时应稳妥置放,其垂直卜方不得有人。风力五级以上难以控制玻璃时,应停止搬运和安装玻璃.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
