资源描述

《伸缩缝施工工艺流程和方法.docx》由会员分享,可在线阅读,更多相关《伸缩缝施工工艺流程和方法.docx(9页珍藏版)》请在第壹文秘上搜索。

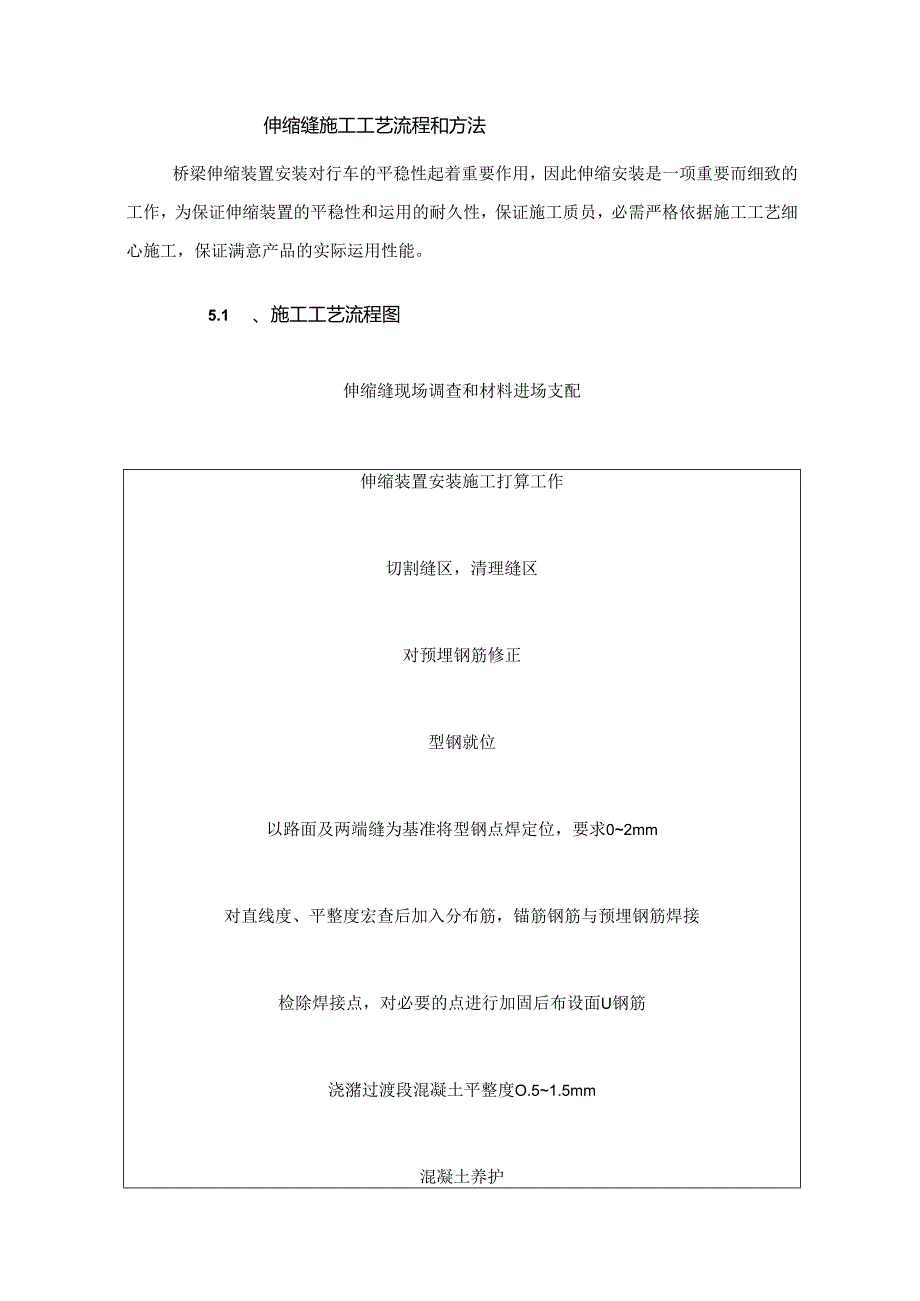

1、伸缩缝施工工艺流程和方法桥梁伸缩装置安装对行车的平稳性起着重要作用,因此伸缩安装是一项重要而细致的工作,为保证伸缩装置的平稳性和运用的耐久性,保证施工质员,必需严格依据施工工艺细心施工,保证满意产品的实际运用性能。5.1 、施工工艺流程图伸缩缝现场调查和材料进场支配伸缩装置安装施工打算工作切割缝区,清理缝区对预埋钢筋修正型钢就位以路面及两端缝为基准将型钢点焊定位,要求02mm对直线度、平整度宏查后加入分布筋,锚筋钢筋与预埋钢筋焊接检除焊接点,对必要的点进行加固后布设面U钢筋浇潴过渡段混凝土平整度O.51.5mm混凝土养护5.2 施工工艺方法5.2.1 籁工前期打算工作熟识施工设计图纸和安装操作

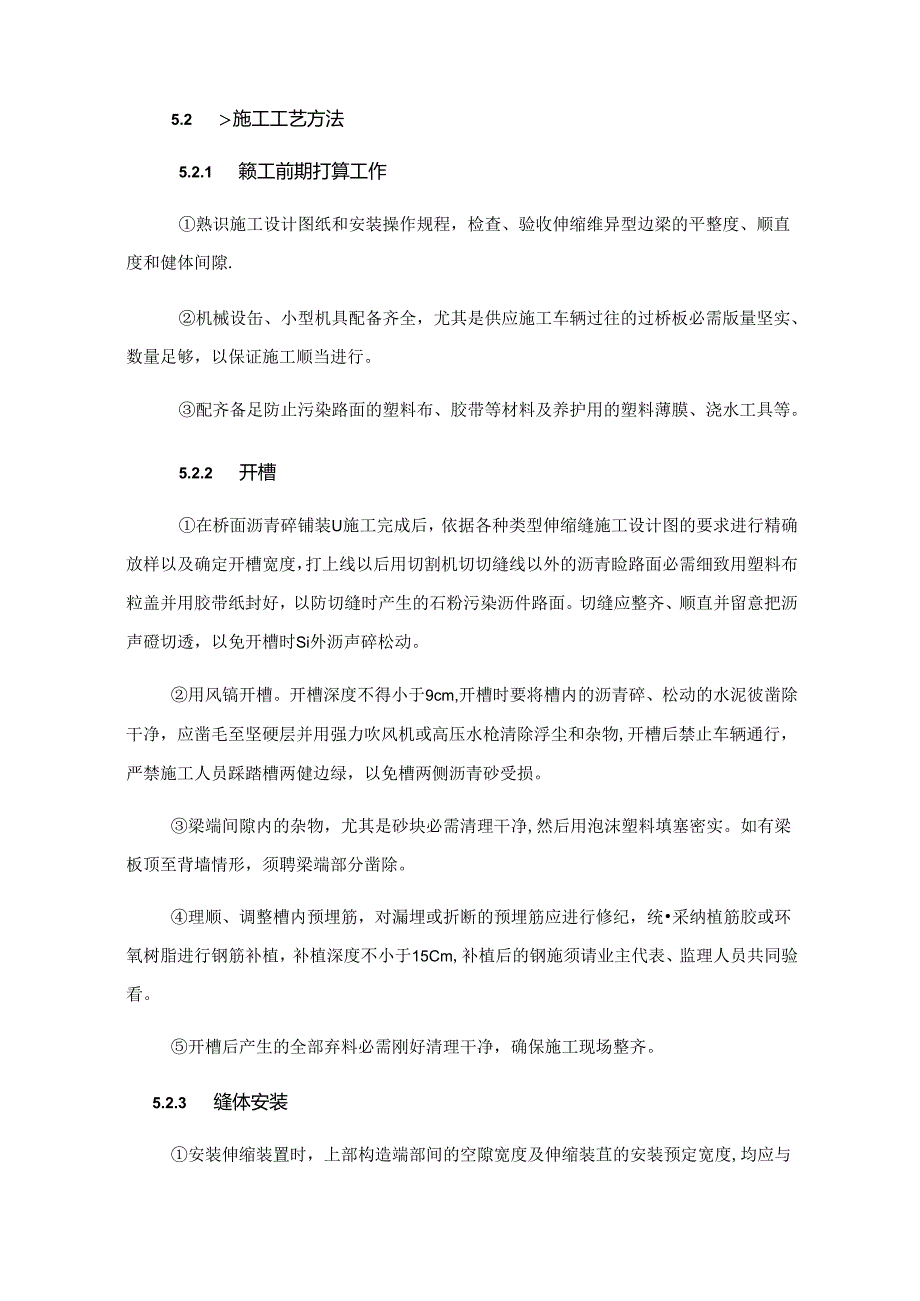

2、规程,检查、验收伸缩维异型边梁的平整度、顺直度和健体间隙.机械设缶、小型机具配备齐全,尤其是供应施工车辆过往的过桥板必需版量坚实、数量足够,以保证施工顺当进行。配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄膜、浇水工具等。5.2.2 开槽在桥面沥青碎铺装U施工完成后,依据各种类型伸缩缝施工设计图的要求进行精确放样以及确定开槽宽度,打上线以后用切割机切切缝线以外的沥青睑路面必需细致用塑料布粒盖并用胶带纸封好,以防切缝时产生的石粉污染沥件路面。切缝应整齐、顺直并留意把沥声磴切透,以免开槽时Si外沥声碎松动。用风镐开槽。开槽深度不得小于9cm,开槽时要将槽内的沥青碎、松动的水泥彼凿除干净,

3、应凿毛至坚硬层并用强力吹风机或高压水枪清除浮尘和杂物,开槽后禁止车辆通行,严禁施工人员踩踏槽两健边绿,以免槽两侧沥青砂受损。梁端间隙内的杂物,尤其是砂块必需清理干净,然后用泡沫塑料填塞密实。如有梁板顶至背墙情形,须聘梁端部分凿除。理顺、调整槽内预埋筋,对漏埋或折断的预埋筋应进行修纪,统采纳植筋胶或环氧树脂进行钢筋补植,补植深度不小于15Cm,补植后的钢施须请业主代表、监理人员共同验看。开槽后产生的全部弃料必需刚好清理干净,确保施工现场整齐。5.2.3 缝体安装安装伸缩装置时,上部构造端部间的空隙宽度及伸缩装苴的安装预定宽度,均应与安装温度相适应,并应遵照图纸规定。伸缩装置的安装,应在伸缩装置制

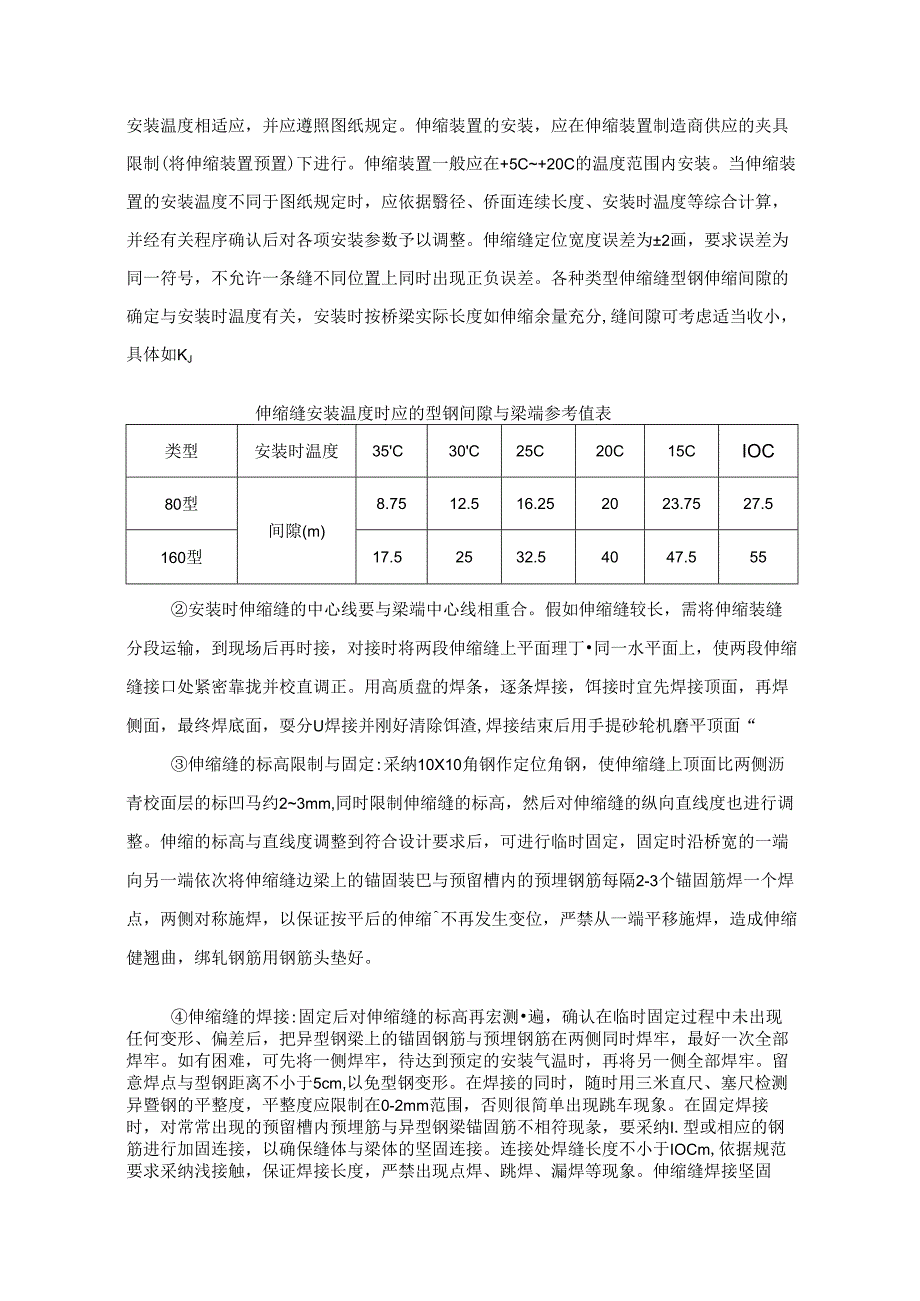

4、造商供应的夹具限制(将伸缩装置预置)下进行。伸缩装置一般应在+5C+20C的温度范围内安装。当伸缩装置的安装温度不同于图纸规定时,应依据翳径、侨面连续长度、安装时温度等综合计算,并经有关程序确认后对各项安装参数予以调整。伸缩缝定位宽度误差为2画,要求误差为同一符号,不允许一条缝不同位置上同时出现正负误差。各种类型伸缩缝型钢伸缩间隙的确定与安装时温度有关,安装时按桥梁实际长度如伸缩余量充分,缝间隙可考虑适当收小,具体如KJ伸缩缝安装温度时应的型钢间隙与梁端参考值表类型安装时温度35C30C25C20C15CIOC80型间隙(m)8.7512.516.252023.7527.5160型17.525

5、32.54047.555安装时伸缩缝的中心线要与梁端中心线相重合。假如伸缩缝较长,需将伸缩装缝分段运输,到现场后再时接,对接时将两段伸缩缝上平面理丁同一水平面上,使两段伸缩缝接口处紧密靠拢并校直调正。用高质盘的焊条,逐条焊接,饵接时宜先焊接顶面,再焊侧面,最终焊底面,耍分U焊接并刚好清除饵渣,焊接结束后用手提砂轮机磨平顶面“伸缩缝的标高限制与固定:采纳10X10角钢作定位角钢,使伸缩缝上顶面比两侧沥青校面层的标凹马约23mm,同时限制伸缩缝的标高,然后对伸缩缝的纵向直线度也进行调整。伸缩的标高与直线度调整到符合设计要求后,可进行临时固定,固定时沿桥宽的一端向另一端依次将伸缩缝边梁上的锚固装巴与

6、预留槽内的预埋钢筋每隔2-3个锚固筋焊一个焊点,两侧对称施焊,以保证按平后的伸缩不再发生变位,严禁从一端平移施焊,造成伸缩健翘曲,绑轧钢筋用钢筋头垫好。伸缩缝的焊接:固定后对伸缩缝的标高再宏测遍,确认在临时固定过程中未出现任何变形、偏差后,把异型钢梁上的锚固钢筋与预埋钢筋在两侧同时焊牢,最好一次全部焊牢。如有困难,可先将一侧焊牢,待达到预定的安装气温时,再将另一侧全部焊牢。留意焊点与型钢距离不小于5cm,以免型钢变形。在焊接的同时,随时用三米直尺、塞尺检测异暨钢的平整度,平整度应限制在0-2mm范围,否则很简单出现跳车现象。在固定焊接时,对常常出现的预留槽内预埋筋与异型钢梁锚固筋不相符现彖,要

7、采纳I.型或相应的钢筋进行加固连接,以确保缝体与梁体的坚固连接。连接处焊缝长度不小于IOCm,依据规范要求采纳浅接触,保证焊接长度,严禁出现点焊、跳焊、漏焊等现象。伸缩缝焊接坚固后,尽快将预先设定的临时固定卡具、定位角钢用气割枪割去,使其自由伸缩,此时要严格爱护现场,防止车辆误压。模板安装模板采纳泡沫板、纤维板等,模板须坚实、严密,能确保在险振捣时不出现移动并能防止沙浆流入伸缩缝内,以免影响伸缩“为防止险从上部缝口进入型钢内侧沟漕内,型钢的上面必需要用胶布封好。5.2.4 C50磅浇注在进行砂浇注前,预先在缝两(W铺上剪料布,保证睑不污染沥青路面。舲振捣时应两侧同时进行,为保证的密实,特殊是型

8、钢卜.跄的密实,用振捣棒振至不再有气泡为止。睑振捣密实后,用抹板搓出水泥浆,分4-5次按常规抹压平整为止。这道工序应特殊留意平整度,碎面比沥青路面的顶面略低1.-2mm为宜,过高或过低都会造成跳车现象.5.2.5 较养生与交通管制状况水泥碎浇筑完成后,然后覆盖塑料薄膜,视天气状况进行洒水养生,养生期不少于7天,养生期间严禁车辆通行。经过养生,水泥磴强度达到设计强度的50%以上后,可安装橡胶密封条,安装前必需把缝内充当模板的泡沫板、纤维板、漏浆的睑硬块全部掏干净后,嵌入橡胶条,对于另幅主体工程施工和后续标线工程施工造成无法通车的必需设置过桥板进行交通疏导。在施工桥梁两端和前后开口部设置明显的警示

9、标记以示对交通进行管制,防止车辆误入,对伸缩缱平整度等造成无法修更的损伤。5.2.6 施工过程中“零污染”限制施工过程中严禁污染路面及桥面,严禁将生活设施置于桥面或者路面之上,不准将生活垃圾抛弃在路面上。切割沥存混凝土时必需实行措施防止污染路面,清理出的垃圾放巴在宽大的彩条布上,清理完毕卷起多余的彩条布将清理出的垃圾包袱严密,防止污染路面。施工用的机具、设备必需实行严格措施,避开漏油污染路面:施工过程中,包括搅拌运输车的出料斗均实行措施不准混凝土污染路而。5.2.7 伸缩装安装检查项目伸缩装置安装检查项目项次检杳项目规定值或允许偏差检杳方法1长度(mm)符合设计要求用尺量2缝宽(mm)符合设计

10、要求用尺量与桥面高差(ran)2用尺量4纵坡(%)大型0.2用水准仪测量,小型装置测纵向锚固混凝土端部,大型装置测纵向两端一般0.55横向平整度(mm)3用3m直尺测量六、质量保证措施为了确保本次工程质量,项F1.部特地成立了质检部门,下设质检小组,建立质量责任制,把握原材料、加工与施工安装每一个环节的质地,保证措施如下:6.1 严格限制原材料的质量1、伸缩规格应满意设计图纸要求,设过的高度在允许误差范围之内。2、安装时损伤部分应用高浓度锌作防锈处理。3、伸缩材料按规定检测频率进行抽样检脸。6.2严格按技术规范进行操作加强施工技术管理,以施工组织设计为纲领,以施工工艺设计和施工要点为指导,操作

11、规程和工序交接检查为保证,严格各施工工序的限制与管理,对易产生问题或出现质量通病的部位耍加大技术投入和管理力度,严格遵守操作规程及施工工艺潦程.6.3对施工人员进行全面技术交底,吃透设计文件中规定的各项要求。6.4严把施工质垃关,设特地人员检查限制基础放样、施工、安装等全过程的质量。按设计文件及施工规范要求,严格检查,假如不合格,马上返工.七、平安保证措施7.1、 平安组织机构及平安目标平安生产同质量:、效益一样是工程的创优不行缺少的环节,在施工过程中细致贯彻“平安第一,预防为主”的方针,成立以项目经理为第一负贡人的平安生产领导小组,严格执行国家、交通部、江西省有关平安生产管理规定,实现平安目

12、标:职工死亡限制率限制在0,全伤率限制在0,万元以上的干脆经济损失限制在0.04%以下。7.2、 平安保证体系及建立平安生产贡任制依据本工程制定平安管理措施,设立平安活动经费,贯彻平安奖惩条例:进行三工教化,提高平安生产实力;设专职平安检杳工程如,各作业队设专职平安员,作业班组设兼职平安员,做到分工明确,责任到人,提高现场平安生产实力:针对本工程特点,结合建设工程多发伤亡事故案例,施工中St点防范以下事故:国道及县、乡道路的交通事故,设省机具损杏事故,触电事故,机械设备上坠落事故,物体打击事故,提高预防事故实力:进行定期、不定期的平安检查,消退事故隐患。7.3、 平安生产教化工程开工前,对全部

13、参与本工程的施工人员进行平安教化,组织学习马路工程施工平安技术规程MJTJo76-95),并结合本工程,制定具体平安生产措施。我堆位在施工过程中除了加强施工人员的平安意识外,还刚好解除各种平安险患,坚持“平安第一,预防为主”的原则,平安事故做到“三不放过”的原则处理,对特殊工种、司机、电工等做到持证上岗。坚持每周不少于两小时的平安教化,由主管工程师针对当前施工项目,结合有关规范、规程,上好平安技术课,使操作工人熟识平安技术要求。7.4、 平安技术措施和保证制度建立健全各级各部门的平安生产责任制,贡任落实到人,各项经济承包有明确的平安指标和措施,接订平安生产协议书。建立“职工劳动爱护记录卡”并做

14、好记录。现场在主要施工部位、作业队、危急区、主要通道口挂平安宣扬标语或平安警告牌。施工现场全体人员严格执行d建筑安装工程平安技术规程和E建筑安装工人平安技术操作规程讥施工现场临时电线路、变电设施安装和运用符合施工临时用电平安技术规范的要求0用电线路按施工组织设计架设,杜绝随意拉线接电。电动机械和手持电动工具的平安装置符合国家有关标准和平安规程,住做好爱护接零的同时,按要求装设漏电爱护器。夜间施工安设充分的照明,危急、潮湿场所的照明以及手持照明灯具,采纳符合要求的平安电压。各种运输车辆禁止超我超速,教化司机遵守道路交通平安法规,严禁无证驾车,严禁酒后驾车。严格执行中华人民共和国消防法,建立防火费

15、任制,设身符合要求的消防措施,并保证其完好.重点部位(油库、发电机房等)建立有关防火措施,有专人管理,并按国标设理警牌、配置相应的消防器材.依据国家、江西颁发的平安规程,结合本工程特点,编印通俗易懂的平安防护规程袖珍手册,包含以卜.内容:防护衣、平安帽及其他防护用品的运用,路面机械操作平安须知,用电平安须知,机修作业平安须知,拌和站内平安须知,意外事故和火灾救援程序,防洪和防气象灾难措施。八、环境爱护措施()环境爱护组织措施我们在施工中聘特别亚视对自然生态环境的爱护工作,并依据本合同段的工程实际、气候条件和特征,紧密结合6全国生态环境爱护纲要3及当地社会经济发展规划、环境爱护、水土保持等规划及地方性法规、政策,无条件接受环境爱护监测单位的指导和监督。(二)保证体系管理机构期目经理部建立以项目经理为首的,平安环保部为主管部门,各施工队为主体的生态环境保障体系。依据本合同段的施工区域的生态环境特点,依据有关环保法律、法规有关规定,实行生态爱护领导负责制,从思想、组织、过程、检杳、效果、目标、经济七个方面限制环保工作。环境爱护领导小组职贡:对环境爱护负货,结合本项目的实际状况

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
